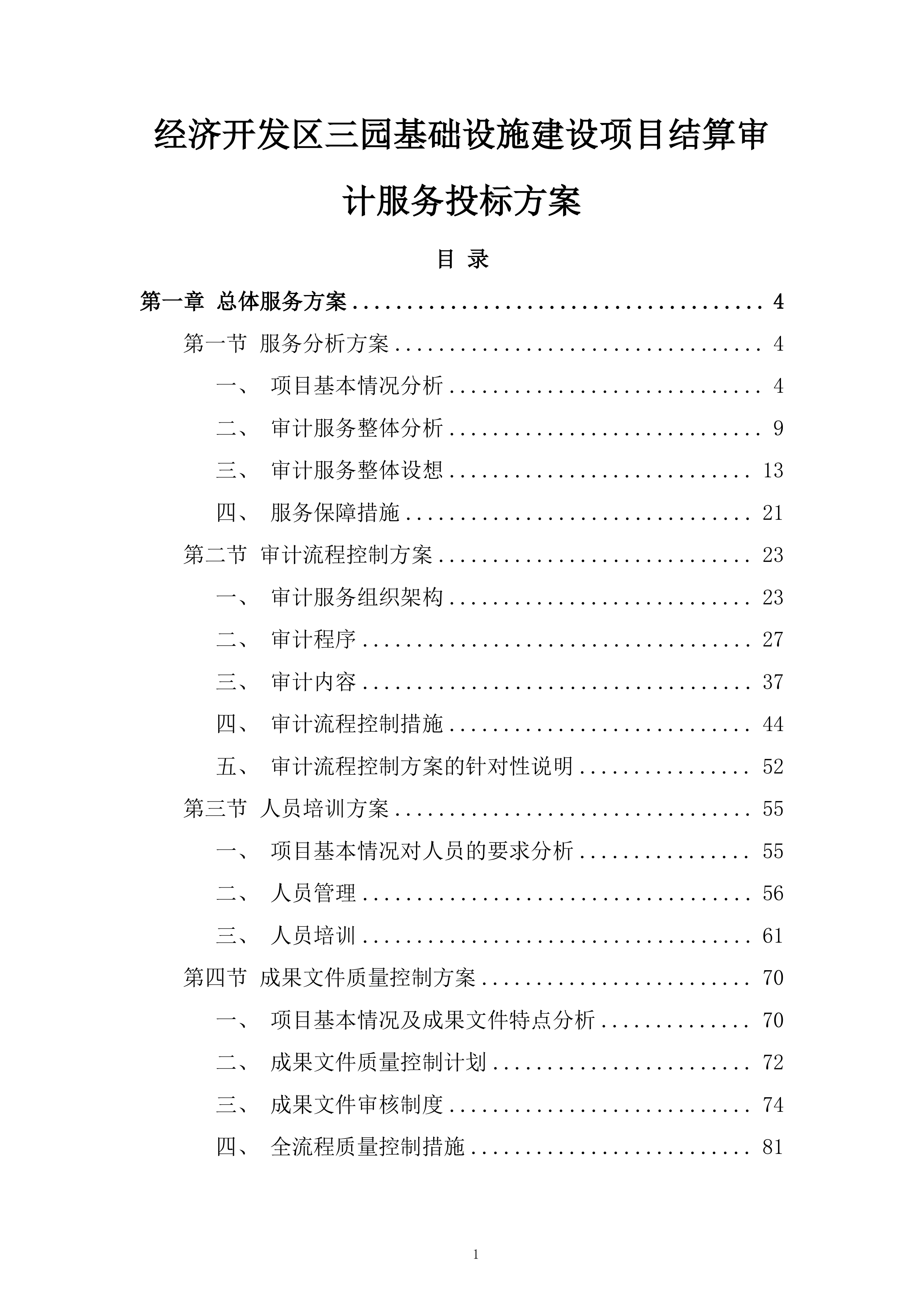

经济开发区三园基础设施建设项目结算审计服务投标方案
目 录
第一章 总体服务方案
4
第一节
服务分析方案
4
一、
项目基本情况分析
4
二、
审计服务整体分析
9
三、
审计服务整体设想
13
四、
服务保障措施
21
第二节 审计流程控制方案
23
一、
审计服务组织架构
23
二、
审计程序
27
三、
审计内容
37
四、
审计流程控制措施
44
五、
审计流程控制方案的针对性说明
52
第三节 人员培训方案
55
一、
项目基本情况对人员的要求分析
55
二、
人员管理
56
三、
人员培训
61
第四节
成果文件质量控制方案
70
一、
项目基本情况及成果文件特点分析
70
二、
成果文件质量控制计划
72
三、
成果文件审核制度
74
四、
全流程质量控制措施
81
五、
质量责任追究与持续改进
86
第五节 风险评估方案
89
一、
项目基本情况对风险的影响分析
89
二、
外部协调风险评估
89
三、
内部协调风险评估
95
四、
政策及技术水平风险评估
99
五、
其他重要风险评估
101
六、
风险监控与改进机制
104
第六节
重点及难点分析方案
107
一、
项目基本情况对审计重点及难点的影响分析
107
二、
二审计项目重点分析
107
三、
审计项目难点分析
113
四、
重点及难点应对措施
115
第七节
制度管理方案
124
一、
项目基本情况对制度管理的影响分析
124
二、
责任制度
125
三、
档案保管制度
128
四、
奖惩制度
132
五、
其他配套制度
136
第八节 审计保密方案
138
一、
项目基本情况对保密工作的影响分析
138
二、
保密方案总体目标与原则
139
三、
保密组织及职责
140
四、
保密制度体系
142
五、
针对性保密措施
147
六、
保密应急处置
150
七、
保密责任追究
152
八、
保密保障与持续改进
154
第一章 总体服务方案
第一节
服务分析方案
项目基本情况分析
我公司通过对
xx
经济开发区一区三园基础设施建设项目结算审计
服务需求的全面研读,结合项目特点及xx县当地建设管理要求,对项目基本情况进行深度剖析,为后续审计服务的精准实施奠定基础。
(一)项目整体概况
xx经济开发区一区三园基础设施建设项目结算审计服务涵盖七个子项目,分别为xx经济开发区一区三园基础设施建设项目(鲖城部分)、xx经济开发区一区三园基础设施建设项目(xx部分一期工程)、xx经济开发区一区三园基础设施建设项目(xx部分二期工程)、xx经济开发区一区三园基础设施建设项目 (xx部分)、xx经济开发区一区三园基础设施建设强配电项目、xx经济开发区一区三园基础设施建设项目(育才南路)和xx镇人民路东延及其配套设施建设项目、xx县经济开发区一区三园基础设施建设项目(10KV 外线工程)。此类项目均属于区域基础设施建设范畴,是xx经济开发区 “一区三园” 规划落地的关键支撑,直接关系到区域经济发展、民生改善及城镇化进程推进。
道路工程
给排水工程
绿化工程
照明工程
从项目性质来看,七个子项目虽同属基础设施建设,但各具特色:鲖城部分、xx部分(一期、二期)、xx部分侧重区域整体基础设施配套,可能包含道路、给排水、绿化、照明等综合性市政工程;强配电项目及 10KV 外线工程聚焦电力基础设施,涉及高压配电设备安装、线路敷设等专业工程;育才南路及xx镇人民路东延项目则以道路建设为核心,同步配套管网、交通设施等。多类型、多专业的项目组合,对审计服务的专业性、综合性提出了极高要求。
(二)子项目特点分析
xx经济开发区一区三园基础设施建设项目(鲖城部分)
该项目作为鲖城区域基础设施的重要组成,预计涵盖道路工程(主干道、支路)、排水工程(雨水管网、污水管网)、绿化工程(行道树、景观绿化)及公共服务配套设施(路灯、公交站台)等。从审计角度看,其特点在于工程内容繁杂,各分部分项工程交叉作业多,隐蔽工程(如地下管网敷设)占比高,需重点核实工程量的真实性及与设计图纸的一致性。同时,作为区域早期建设项目,可能存在设计变更频繁、签证较多的情况,需严格审核变更签证的合规性、必要性及造价合理性。
xx经济开发区一区三园基础设施建设项目(xx部分一期、二期工程)
xx部分分两期实施,体现了项目建设的阶段性和连续性。一期工程可能以基础框架构建为主,二期工程则侧重完善和提升。审计中需关注两期工程的衔接性,避免出现重复计量、交叉工程界限模糊等问题。此外,二期工程可能在一期基础上优化设计或调整功能,需审核设计变更的依据是否充分,造价调整是否合理,以及是否存在因一期工程质量问题导致二期工程额外支出的情况。
xx经济开发区一区三园基础设施建设项目 (xx部分)
xx部分项目可能结合当地产业规划或民生需求,建设特色基础设施(如产业园区配套道路、民生服务中心周边管网)。其审计重点在于工程建设与规划的匹配度,即项目是否按批准的规划内容实施,是否存在超范围建设或功能偏离的情况。同时,若涉及产业配套设施,需关注工程建设标准是否满足产业发展需求,造价是否与功能定位相匹配。
xx经济开发区一区三园基础设施建设强配电
项目
高压开关柜
变压器
电缆敷设
接地系统
强配电项目属于专业电力工程,涉及高压开关柜、变压器、电缆敷设、接地系统等设备及安装工程。其审计专业性极强,需重点关注设备采购环节(是否符合招投标规定、价格是否合理)、安装工程质量(是否符合电力规范)、设备型号与设计的一致性,以及调试费用的计取是否合理。此外,电力工程涉及安全距离、防雷接地等特殊要求,需审核施工是否满足相关规范,避免因合规性问题影响项目验收。
xx
经济开发区一区三园基础设施建设项目(育才南路)和
xx
镇人民路东延及其配套设施建设项目
排水管网
燃气管道
交通信号灯
路灯
该项目以道路建设为核心,配套包括给排水管网、燃气管道、交通信号灯、路灯等。审计中需重点核实道路工程的结构层厚度(如基层、面层)、长度、宽度等工程量,结合现场勘查确认是否与图纸一致。配套管网因隐蔽性强,需通过资料审核(如隐蔽工程验收记录)与现场抽样复核结合的方式,确保工程量准确。同时,道路及配套设施的建设标准(如路面荷载等级、管网管径)需与设计及使用需求匹配,避免因标准不符导致后期维护成本增加。
xx县经济开发区一区三园基础设施建设项目(10KV 外线工程)
10KV 外线工程涉及架空线路、电缆敷设、电杆、拉线等设施,线路可能跨区域、跨路段,施工环境复杂(如穿越农田、村庄、既有道路)。
审计需关注线路路径选择是否合理(是否存在绕路增加造价的情况)、杆塔基础及架设工艺是否符合规范、青苗补偿等额外费用的计取是否真实合规。此外,外线工程与周边既有电力设施的衔接(如并网接口)
需审核是否存在重复建设或安全隐患,确保工程的经济性与安全性。
(三)项目地域特征影响分析
项目服务地点为xx省xx市xx县,当地地质条件、气候特征及建设管理规定对审计工作存在直接影响。xx县地处淮北平原,土壤以砂壤土为主,雨季可能出现积水,道路及管网工程易受地基沉降影响。审计中需重点核查地基处理措施(如换填、压实)的实际实施情况及造价计取,避免因地基处理不到位导致后期工程质量问题。
同时,xx县对基础设施建设有明确的管理制度和监督要求,审计工作需严格遵守当地规定,如资料归档标准、审计报告格式、现场勘查流程等。例如,当地可能要求审计过程中需同步向县审计部门报送中间成果,我公司将提前熟悉相关流程,确保审计成果符合地方管理要求。
(四)服务期限要求分析
项目服务期限要求为 “每接到一个工程的竣工结算报告和完整的竣工结算资料之后 60 天内完成”,该期限既明确了时间底线,也体现了对审计效率的高要求。七个子项目可能分批提交结算资料,审计工作需具备 “批次处理、并行推进” 的能力。60 天期限包含资料审核、现场勘查、数据核算、报告编制、内部复核等全流程,时间紧张,需合理规划各环节
用时,避免因某一环节延误影响整体进度。

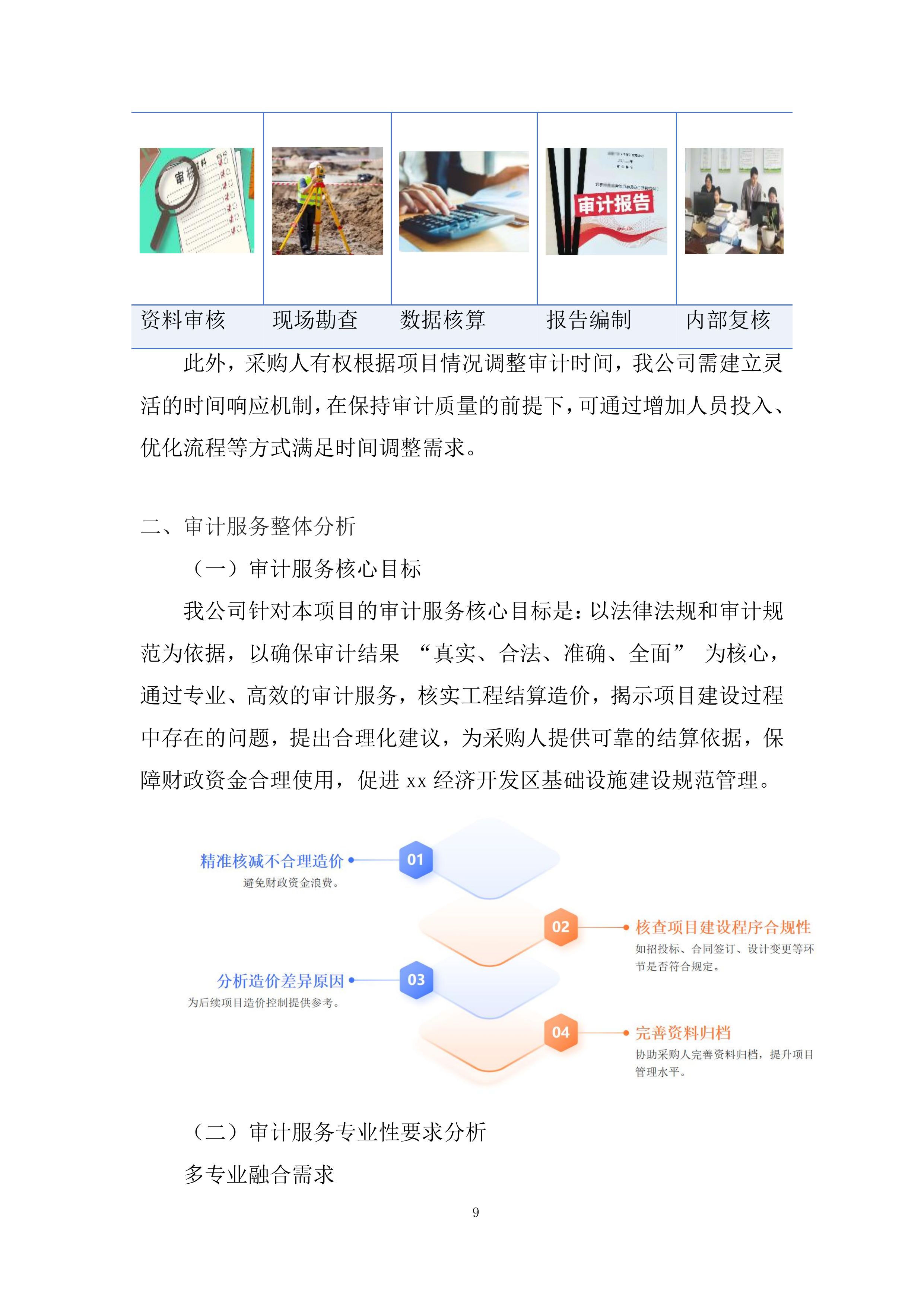

资料审核
现场勘查
数据核算
报告编制
内部复核
此外,采购人有权根据项目情况调整审计时间,我公司需建立灵活的
时间响应机制,在保持审计质量的前提下,可通过增加人员投入、优化流程等方式满足时间调整需求。
审计服务整体分析
(一)审计服务核心目标
我公司针对本项目的审计服务核心目标是:以法律法规和审计规范为依据,以确保审计结果 “真实、合法、准确、全面” 为核心,通过专业、高效的审计服务,核实工程结算造价,揭示项目建设过程中存在的问题,提出合理化建议,为采购人提供可靠的结算依据,保障财政资金合理使用,促进xx经济开发区基础设施建设规范管理。
(二)审计服务专业性要求分析
多专业融合需求
土建
安装
市政
绿化
电力
项目涉及土建(道路、房屋基础)、安装(给排水、电气设备)、
市政(管网、路灯)、绿化(苗木种植、景观工程)、电力(强配电、10KV 外线)等多个专业,审计团队需具备跨专业协同能力。例如,道路工程中既包含土建结构(路基、路面),又包含安装工程(交通信号灯、监控设备),需土建与安装专业审计人员联合核查,避免出现专业衔接处的造价遗漏或重复计算。
法规与规范适配性
审计工作需同时遵循国家层面的审计法规(如《审计法》《建设工程价款结算暂行办法》)、行业规范(如《建设工程工程量清单计价规范》)及xx县当地建设管理规定。我公司将系统梳理相关法规规范,确保审计依据准确无误。例如,当地可能对市政工程绿化苗木成活率有特殊要求,审计中需核查苗木养护费用是否与成活率挂钩,计取是否合理。
隐蔽工程审计能力
地下管网
地基处理
电缆沟
基础设施项目中隐蔽工程(如地下管网、地基处理、电缆沟)占比高,其工程量核实难度大,是审计重点与难点。需采用 “资料核查 + 现场验证” 的方式,资料方面重点审核隐蔽工程验收记录、影像资料、监理日志;现场方面通过抽样开挖、雷达探测等技术手段验
证,确保隐蔽工程实际情况与资料一致。
(三)审计服务风险点识别与应对
资料风险
风险表现:送审资料不齐全(如缺设计变更图纸、隐蔽工程验收记录)、资料造假(如伪造签证单、虚报工程量)。
应对措施:建立资料接收审核机制,接收资料时立即核对完整性,出具资料清单并由双方签字确认;对存疑资料(如签证单签字不全),及时向采购人报告,不擅自接受施工单位补充资料;通过交叉验证(如将签证单与监理日志、施工日志比对)识别造假行为。
时间风险
风险表现:因资料问题、现场勘查协调困难等导致 60 天期限内无法完成审计;采购人临时调整时间要求,现有资源无法满足。
应对措施:制定详细时间计划,将 60 天拆解为资料审核(10 天)、现场勘查(15 天)、数据核算(20 天)、报告编制与复核(10 天)、预留缓冲(5 天),明确各环节节点;建立应急团队,当采购人调整时间时,及时增派人员支援;提前与施工单位、监理单位约定现场勘查时间,减少协调延误。
质量风险
风险表现:审计结果出现误差(如工程量计算错误、定额套用错误)、审计报告内容不完整(缺造价分析、差异分析)。
应对措施:实施三级复核制度(审计人员自核、专业组长复核、项目总负责人终审),每级复核均出具书面意见;采用 BIM 技术建模核算,将施工图纸、变更资料导入 BIM 模型,自动计算工程量,减少人工计算误差;严格按照采购需求编制审计报告,设置报告内容,确保无遗漏。
廉政风险
风险表现:审计人员与被审计单位存在利益关联(如接受宴请、收受财物),影响审计公正性。
应对措施:严格执行回避制度,审计前核查人员是否存在需回避情形(如与施工单位负责人有亲属关系),确保应避尽避;签订廉政协议,明确审计人员禁止性行为;定期开展廉政教育,强化纪律意识;接受采购人日常监督,对违规行为零容忍。
(四)审计服务与项目管理的协同性分析
审计服务不仅是造价核实,更需为项目管理提供支撑。通过审计发现项目建设过程中的管理问题(如合同条款不严谨、变更签证审批流程混乱),提出合理化建议,助力采购人提升管理水平。
审计服务整体设想
(一)服务定位
我公司将以 “专业、高效、公正、廉洁” 为服务宗旨,作为采购人的 “专业审计伙伴”,不仅完成结算审计任务,更提供增值服务。通过深度参与项目审计,为xx经济开发区一区三园基础设施建设项目的造价控制、规范管理提供有力支持,确保财政资金用在 “刀刃上”,推动项目建设提质增效。
(二)组织架构设计
为保障审计服务高效实施,我公司将成立 “xx经济开发区一区三园基础设施建设项目结算审计专项工作组”,具体架构如下:
项目总负责人(1 名)
职责:统筹审计全流程,对审计质量与进度负总责;协调与采购人、被审计单位的关系;审批审计实施方案、审计报告;处理重大审计问题。
资质要求:具备注册造价工程师资格,10 年以上基础设施项目审计经验,主持过类似多子项目审计工作。
专业审计组
土建审计组(3 名):负责道路、房屋基础、土建结构等土建工程审计。
安装审计组(2 名):负责给排水、电气设备、消防等安装工程审计。
市政审计组(2 名):负责管网、路灯、交通设施等市政工程审计。
绿化审计组(1 名):负责苗木种植、景观绿化等绿化工程审计。
电力审计组(2 名):负责强配电、10KV 外线等电力工程审计。
各组设组长 1 名,负责本组审计任务分配、质量复核及与其他组协同。
质控协调组(2 名)
职责:审核审计资料完整性;跟踪审计进度,预警时间风险;组织三级复核会议;协调跨专业审计问题;对接采购人,报送中间成果。
(三)人员配备方案

人员资质要求
所有审计人员需具备相应专业执业资格(如注册造价工程师、二级建造师)。
电力审计组人员需额外具备电力工程相关资质(如注册电气工程师)。
各组组长需有 5 年以上同专业审计经验,参与过 3 个以上市政或电力项目审计。
人员稳定性保障
提交详细的人员配备计划,明确各子项目审计人员分工,报采购人批准。
未经采购人同意,不随意调整审计人员;若因特殊情况(如人员离职)需调整,替换人员资质不低于原人员,并提前 7 天向采购人申请,获批准后方可更换。
与审计人员签订项目服务协议,明确服务期限及人员稳定性要求。

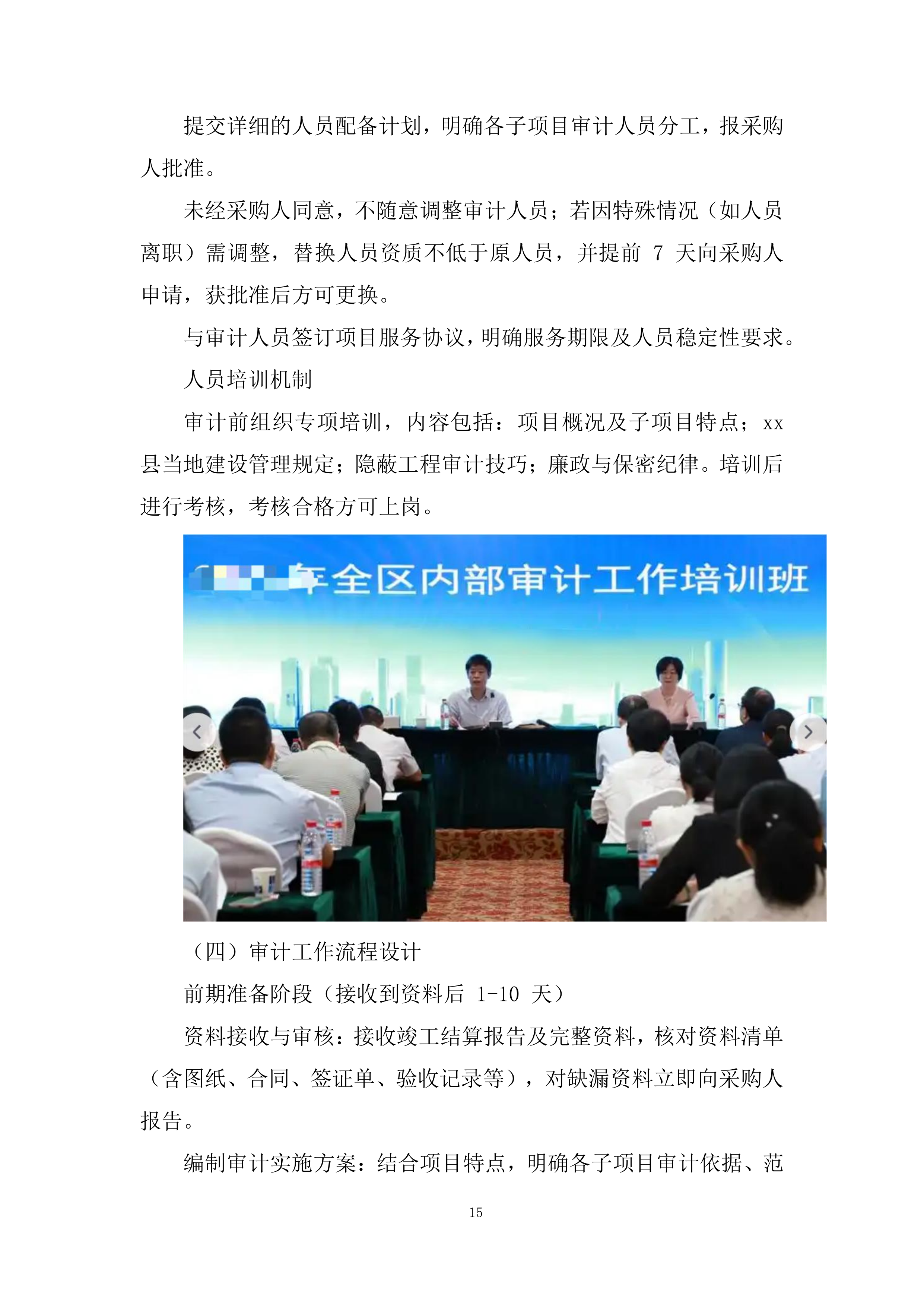

人员培训机制
审计前组织专项培训,内容包括:项目概况及子项目特点;
xx
县当地建设管理规定;隐蔽工程审计技巧;廉政与保密纪律。培训后进行考核,考核合格方可上岗。
(四)审计工作流程设计
前期准备阶段(接收到资料后 1-10 天)
资料接收与审核:接收竣工结算报告及完整资料,核对资料清单(含图纸、合同、签证单、验收记录等),对缺漏资料立即向采购人报告。
编制审计实施方案:结合项目特点,明确各子项目审计依据、范围、重点(如
xx
二期工程重点审核与一期衔接部分)、人员分工、时间节点(如第 15 天完成现场勘查)、技术方法(如采用 BIM 建模核算)。方案报项目总负责人审批后,提交采购人备案。
组建专项审计组:根据子项目专业需求,调配人员,明确各组任务。
现场审计阶段(第 11-30 天)
现场勘查:各组同步开展现场勘查,土建组重点核查道路宽度、厚度;安装组核查设备型号与图纸一致性;市政组核查管网走向;绿化组核查苗木品种、胸径;电力组核查线路架设工艺。现场拍摄影像资料,形成勘查记录并由各方签字。
隐蔽工程验证:对地下管网、地基处理等隐蔽工程,随机抽取 3-5 个点位,结合监理影像资料,采用开挖或雷达探测验证,记录实际情况与资料差异。
数据核算:将现场勘查数据与送审工程量对比,采用清单计价规范、当地定额核算造价;对设计变更及签证,审核其合规性(如是否有审批流程)、必要性(如是否因设计失误导致)及造价合理性(如套取定额是否准确)。
问题反馈:发现重大违法违规行为(如虚报造价超 10%),立即向项目总负责人汇报,同步书面通知采购人。
报告编制阶段(第 31-50 天)
初步报告编制:各组汇总审计数据,按采购需求编制初步报告,内容包括:
项目概况:主要施工内容、建设历程。
工程量核增核减:列出各分部分项工程核增核减明细及原因(如多报土方量 500m³,因送审资料未扣减回填量)。
程序合规性:立项、招标、合同等环节的合规情况。
造价分析:送审价与审定价、合同价与审定价的差异分析(附对比表),分析差异原因(如材料价格上涨导致超合同价)。
问题与建议:指出建设过程中存在的管理问题(如签证审批滞后),提出针对性建议(如建立签证线上审批系统)。
三级复核:审计人员自核→组长复核→总负责人终审,每级复核需出具书面意见,确保报告数据准确、内容完整。
报告定稿:根据复核意见修改,完成胶装,加盖企业执业资质章、审计人员及复核人员专业章,标注文号与日期。
资料移交阶段(第 51-60 天)
整理审计过程中形成的全部资料:纸质资料(勘查记录、计算底稿、报告正本)、电子资料(BIM 模型、影像资料、电子版报告)。
向采购人移交资料,双方签署资料移交清单;协助采购人完成资料归档,确保符合当地档案管理规定。
(五)质量控制体系
依据控制
建立 “法规规范库”,收录国家、行业及xx县当地相关法规、规范、定额,定期更新;审计前组织人员学习,确保审计依据准确。
流程控制
制定《审计工作操作手册》,明确资料接收、现场勘查、数据核算、报告编制等各环节标准流程;实施 “流程签批制”,每个环节完成后需经负责人签字确认方可进入下一环节。
技术控制
引入 BIM 技术:将施工图纸、变更资料导入 BIM 模型,自动计算工程量,与送审工程量比对,减少人工计算误差;利用模型可视化特点,直观展示隐蔽工程结构,辅助现场勘查。
采用大数据分析:收集
xx
县近年同类工程造价数据(如沥青路面单位造价),与本项目对比,判断造价合理性。
(六)时间管理方案
分阶段时间节点管控
制定《审计时间计划表》,明确每个子项目的资料审核、现场勘查、报告编制等阶段的起止时间,由质控协调组每日跟踪进度,滞后 1 天以上时启动预警,协调增派人员。
并行处理机制
七个子项目分批送审时,采用 “多组并行” 模式,不同专业组同时审计不同子项目;同一子项目多专业内容(如道路工程的土建与安装),由对应专业组同步审计,缩短整体时间。
弹性应对
预留 5 天缓冲期,若因采购人调整时间要求(如提前 10 天完成),则启用备用团队支援,确保在压缩时间内不降低审计质量。
保密与廉政管理
廉政管理
廉政教育:审计前组织廉政培训,学习《政府采购法》《廉政准则》及采购人廉政规定。
回避执行:审计前核查人员是否存在需回避情形(如参与过该项目监理工作),发现后立即调整人员,主动向采购人报备。
监督机制:设立廉政举报电话,接受采购人和社会监督;若发现审计人员违规,立即终止其工作,追究责任。
(八)沟通协调机制
定期沟通
周例会:每周五召开内部例会,各组汇报进度、问题及下周计划,总负责人协调解决。
月汇报:每月底向采购人提交《审计进展报告》,内容包括完成审计的子项目、发现的问题、下月计划,附相关成果资料(如部分审计报表)。
即时沟通
建立专项工作群(含采购方、审计组),实时反馈突发情况(如现场勘查遇阻)。
对重大问题(如发现造价虚报超 20%),2 小时内口头汇报,24 小时内提交书面报告。
协同协调
与施工单位、监理单位
沟通时,邀请采购人参与;对争议问题(如签证有效性),组织三方协商,形成书面纪要,确保审计结论得到各
方认可。
服务保障措施
(一)设备保障
我公司为审计团队配备必要的工作设备,包括:
(二)制度保障
制定《项目管理制度汇编》,包含:
《人员管理制度》:明确人员岗位职责、考勤、考核标准。
《质量管理制度》:规范复核流程、质量奖惩办法。
《时间管理制度》:设定进度考核指标,滞后处罚措施。
《应急管理制度》:针对资料缺失、人员突发离职等情况,制定应急响应流程。
人员保障
(四)风险应对保障
资料风险应对:建立 “资料补正跟踪表”,对缺漏资料明确补正期限,逾期未补正的,在报告中注明并说明影响。
时间风险应对:备用团队随时待命,可在 3 天内投入工作,确保按时完成。
质量风险应对:若审计报告出现严重差错,立即启动整改,免费重新审计,并承担由此造成的损失。
xx经济开发区一区三园基础设施建设项目结算审计服务具有专业跨度大、隐蔽工程多、时间要求紧的特点,对审计服务的专业性、严谨性、高效性提出了极高要求。我公司将以项目基本情况分析为基础,通过科学的组织架构、专业的人员配备、规范的流程管理、严格的质量控制,确保在 60 天期限内完成各子项目审计任务。
我们将始终坚守 “独立、客观、公正” 的原则,严格遵守法律法规和采购人要求,不转包、不分包项目,主动执行回避制度,保守秘密,廉洁执业。通
过精准的造价核实、深入的问题分析、可行的改进建议,为采购人提供高质量的审计服务,助力
xx
经济开发区基础设施建设规范发展,实现财政资金效益最大化。
第二节 审计流程控制方案
审计服务组织架构
为确保
xx
经济开发区一区三园基础设施建设项目结算审计服务高效、规范实施,我公司将组建专业化、层级清晰的审计服务组织架构,明确各岗位权责,形成 “总负责人统筹、专业组实施、质控组监督” 的闭环管理体系。
组织架构设计原则
土建
安装
市政
绿化
电力
专业性原则:根据项目涉及土建、安装、市政、绿化、电力等多专业特点,配备对应领域资深人员,确保各专业审计工作精准实施。
权责对等原则:明确各岗位的职责范围与权限,做到 “事事有人管、人人有专责”,避免出现责任真空或权力交叉。
高效协同原则:通过扁平化管理减少沟通层级,建立跨专业协作机制,保障审计流程顺畅衔接。
风险可控原则:设置独立的质量控制岗位,对审计全流程进行监督复核,及时识别并化解质量、廉政等风险。
(二)具体组织架构及岗位职责
项目总负责人(1 名)
任职资格:具备注册造价工程师资格,15 年以上基础设施项目审计经验,主持过至少 5 个类似多子项市政工程结算审计项目,熟悉
xx
省及
xx
县审计管理规定。
主要职责:
全面统筹审计工作,对审计质量、进度、安全、廉政负总责。
审批审计实施方案、审计报告等核心成果文件,确保符合采购需求及相关规范。
协调与采购人、被审计单位(施工单位、监理单位等)的关系,解决审计过程中的重大争议问题。
审核审计人员配备计划,对人员调整进行最终审批(需符合采购人要求)。
组织开展廉政教育和保密培训,监督回避制度执行情况。
专业审计组(按子项目及专业划分)
针对七个子项目的专业特点,设置 5 个专项审计小组,各组人员相对固定,确保审计连续性。
组名称
负责子项目范围
人员配置
岗位职责
土建审计组
鲖城部分、xx一 / 二期(土建工程)、xx部分(土建工程)
组长 1 名(注册造价工程师,8 年以上土建审计经验)
组员 2 名(持有土建专业造价员证书,5 年以上工作经验)
审核道路路基、路面、房屋基础等土建工程的工程量计算、定额套用、材料价格;核查隐蔽工程(如地基处理)的实际施工与资料一致性
安装审计组
强配电项目(设备安装)、10KV 外线工程(设备安装)、各项目配套安装工程
组长 1 名(注册安装工程师,8 年以上电气安装审计经验)
组员 2 名(持有安装专业造价员证书,5 年以上工作经验)
审核电气设备、给排水管道等安装工程的工程量、设备型号与价格;核查安装工艺与设计规范的符合性
市政审计组
育才南路、xx镇人民路东延及配套设施、各项目市政管网
组长 1 名(注册市政工程师,8 年以上市政审计经验)
组员 2 名(持有市政专业造价员证书,5 年以上工作经验)
审核道路管网、路灯、交通设施等市政工程的工程量、造价;分析市政工程与其他专业工程的交叉界面(如管网与道路施工的衔接)
绿化审计组
各项目配套绿化工程
组长 1 名(持有绿化专业造价师证书,6 年以上绿化审计经验)
组员 1 名(绿化工程审计 3 年以上经验)
审核苗木品种、规格、数量、成活率及养护费用;核查绿化工程与市政工程的协调情况(如苗木种植与地下管网的间距)
电力工程审计组
强配电项目(线路工程)、10KV 外...
