年产
某
注射液建设项目
施工组织设计
目
录

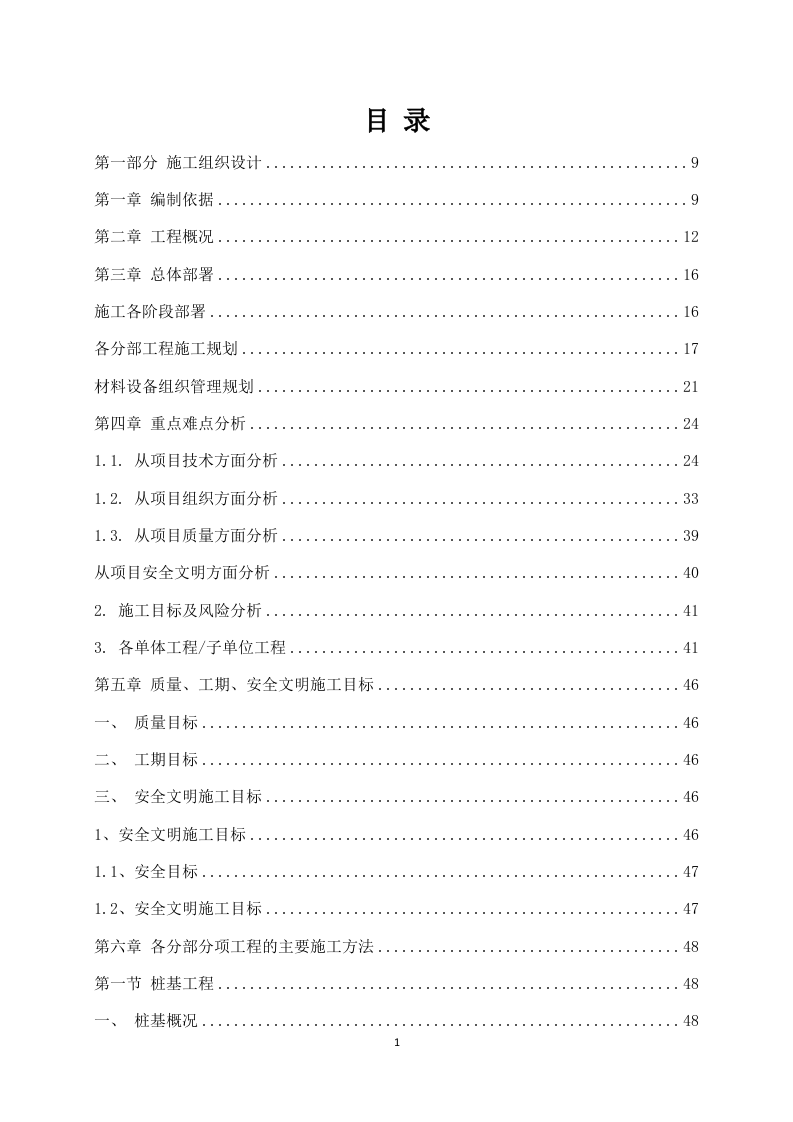

第一部分 施工组织设计
9

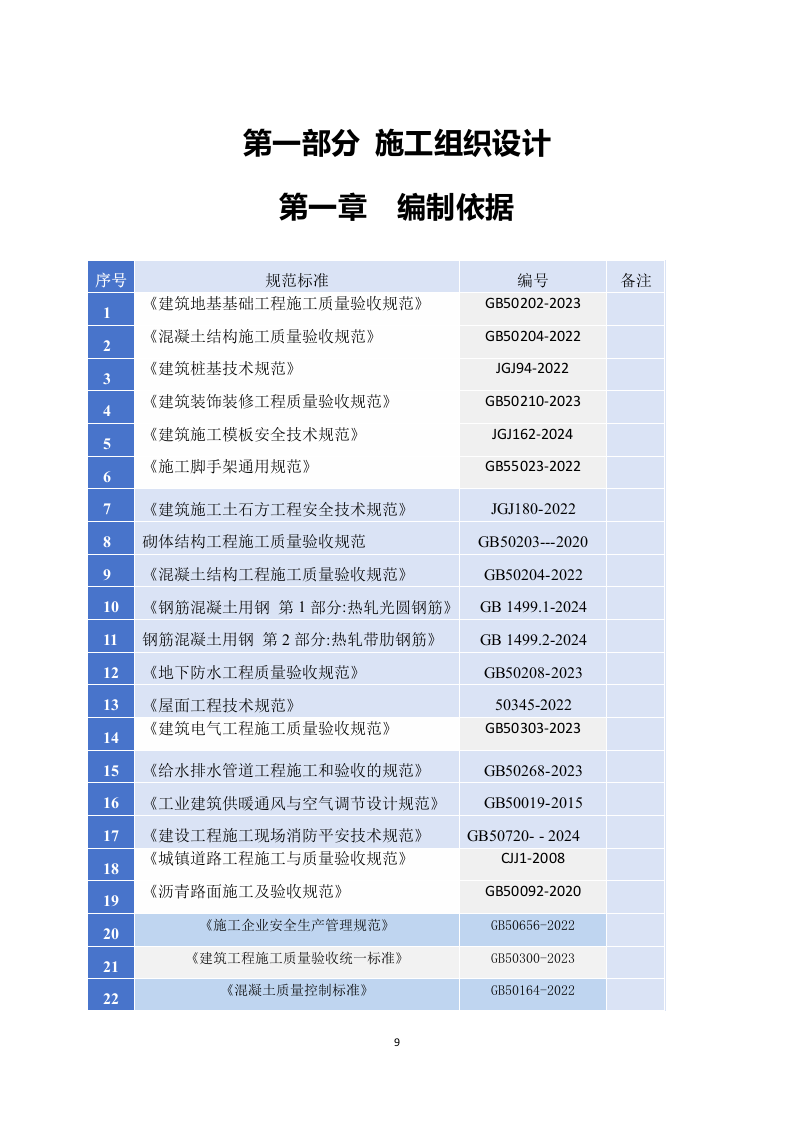

第一章 编制依据
9
第二章 工程概况
12
第三章 总体部署
16
施工各阶段部署
16
各
分部
工程施工规划
17
材料设备组织管理规划
21
第四章 重点难点分析
24
1.1.
从项目技术方面分析
24
1.2. 从项目组织方面分析
33
1.3. 从项目质量方面分析
39
从项目安全文明方面分析
40
2. 施工目标及风险分析
41
3. 各单体工程/子单位工程
41
第五章 质量、工期、安全文明施工目标
46
一、 质量目标
46
二、 工期目标
46
三、 安全文明施工目标
46
1、安全文明施工目标
46
1.1
、安全目标
47
1.2、安全文明施工目标
47
第六章 各分部分项工程的主要施工方法
48
第一节
桩基工程
48
一、
桩基概况
48
二、 施工顺序
48
三、 施工力量安排
48
四、 泥浆护壁成孔灌注桩施工方案
49
1.
泥浆护壁旋挖沉孔工艺
49
1.1. 施工工艺流程
49
1.2. 施工技术要求
50
1.3. 关键施工技术、工艺及工程项目实施的重点、难点和解决方案
61
五、 泥浆护壁冲击沉孔工艺
63
1.
施工方法及机械的选择
63
2.
施工方法及技术措施
63
第二节 土方开挖回填
74
一、
工程概况
74
二、
编制依据
74
三、
施工进度计划安排
75
四、
施工准备工作
75
五、
施工方法
76
六、
测量放线规则
80
七、
质量保证措施
82
八、
施工安全保证措施
及应急预案
82
九、
土方开挖应急预案
83
十、
土建工程基础施工阶段
86
十一、
土方开挖应急预案
86
第三节 冬雨季施工
90
第四节
深基坑支护
94
第五节 高大模板
97
一、 工艺流程及施工方法
97
二、 一般构造
97
三、 高支模的验收程序
98
四、 混凝土浇筑方法及采用的施工设备
99
五、 高支模的拆除
100
六、 验收标准与措施
100
七、 组织保障
102
八、 技术措施
103
九、 应急救援预案
105
第六节 钢结构工程
111
第七节 大跨度施工
114
第八节 混凝土楼地面施工
123
第九节 外墙保温施工
127
第十节 闭水试验
141
第十一节 混凝土自防水
150
第十二节
防水施工
154
一、 防水工程施工总体概述
154
1.1. 水泥基防水涂料施工
154
1.2. 聚氨酯防水涂料施工
158
1.3. 主要细部节点防水措施
162
第十三节 塔吊安拆专项施工方案
168
1. 工程概况
168
2. 塔吊安装所需设备
168
2.1. 塔机中心位置布置
168
2.2. 塔机基础
168
2.3. 安装所需机具、工具的配置
169
2.4. 安装工艺流程
170
2.5.
调试验收
171
3. 塔吊安装
171
3.1. 立塔
171
3.2. 立塔的注意事项
171
3.3. 接电源及试运转
172
3.4. 顶升加节
172
3.5. 顶升作业
174
3.6. 投入使用前的工作
176
3.7. 安全装置调试
177
3.8. 立塔后检查项目
177
3.9.
检测
试验
178
4. 塔吊的拆除
179
4.1. 拆卸注意事项
179
4.2. 拆塔的具体程序
180
4.3. 塔机拆散后的注意事项
180
5.
防地雷接地安装
181
6.
安全技术措施
181
第七章 降低工程造价的主要措施
184
第八章 新技术、新材料、新工艺、新设备的应用
187
一、 基于BIM的管线综合技术
187
二、 可弯曲金属导管安装技术
188
三、 工业化成品支吊架技术
189
四、 机电管线及设备工厂化预制技术
191
五、 薄壁金属管道新型连接安装施工技术
192
六、 建筑机电系统全过程调试技术
193
七、 建筑垃圾减量化与资源化
195
八、 施工扬尘控制技术
196
九、 施工噪声控制技术
196
十、 绿色施工在线监测评价技术
197
十一、 垃圾管道垂直运输技术
198
十二、 信息化技术
199
十三、 基于云计算的电子商务采购技术
202
十四、 基于互联网的项目多方协同管理技术
203
十五、 基于移动互联网的项目动态管理信息技术
204
十六、 基于物联网的工程总承包项目物资全过程监管技术
205
十七、 基于物联网的劳务管理信息技术
207
第九章 工程投入的施工机械设备情况、主要施工机械进场计划
210
1. 配备机械设备原则
210
2.
结合工程量清单、图纸、方案所需拟定选配施工机械配置表
211
第十章 主要材料月进度需求及到场计划
223
第十一章 劳动力需求计划
233
一、 劳动力安排计划
233
4.2 施工劳动力组织的要求
234
4.3 施工劳动力组织投入的数量
236
第十二章 确保工程质量的技术组织措施
240
一、
质量保证体系
240
二、 质量管理体系
241
1.
施工质量管理组织机构
241
2.
质量管理职责
241
3.
质量保证措施
244
3.1.
质量管理制度
244
3.1.1.
现场质量管理制度
244
3.1.2.
施工质量检查、检验制度
246
3.1.3.
质量控制工作流程
247
3.2.
质量保证措施
251
3.2.1.
质量目标控制原则
251
3.2.2.
质量目标保证措施
251
3.3.
技术保证
措施
252
3.3.1.
图纸会审
252
3.3.2.
关键工序、特殊工序的策划
252
3.3.3.
技术交底
252
3.3.4.
工序质量控制
253
3.4.
工程档案质量的保证
253
3.5.
材料质量的保证
254
3.6.
施工班组操作质量的保证
255
3.7.
检测
管理的保证
256
3.7.1.
确保工程质量所采取的检测试验措施
256
3.7.2.
质量检测机构的组成
256
3.8.
成品与半成品保护措施
256
3.8.1.
原材料保护
256
3.8.2.
包装及运输过程中保护
257
3.8.3.
完工前的清理
257
3.8.4.
施工过程中的保护
258
3.8.5.
成品保护措施
259
第十三章 确保安全生产的技术组织措施
261
2、施工安全保证体系
261
3、安全生产保证措施
263
第十四章 确保文明施工的技术组织措施
270
4、文明施工体系
270
5、噪音污染防治措施
271
6、扬尘污染防治措施
273
土方开挖期间文明施工
277
第十五章 确保工期的技术组织措施
279
一、 里程碑计划
279
二、 施工总进度计划
279
三、 赶工计划及工期保证与纠偏措施
279
第十六章 施工总平面布置设计
280
3.1布置原则
280
3.2现场布置规划
280
3.3施工交通
280
3.4生活及施工用水
281
3.5施工用电
281
3.6施工通讯
281
3.7施工临时生产设施布置
281
3.8 施工消防
283
第十七章 水电用量计划
284
一
、编制依据
284
二、 施工概况
284
第一部分 施工组织设计
编制依据
序号
规范标准
编号
备注
《建筑地基基础工程施工质量验收规范》
GB50202-2023
《混凝土结构施工质量验收规范》
GB50204-2022
《
建筑桩基技术规范
》
JGJ94-2022
《建筑装饰装修工程质量验收规范》
GB50210-2023
《建筑施工模板安全技术规范》
JGJ162-2024
《施工脚手架通用规范》
GB55023-2022
《建筑施工土石方工程安全技术规范》
JGJ180-2022
砌体结构工程施工质量验收规范
GB50203---2020
《混凝土结构工程施工质量验收规范》
GB50204-20
22
《钢筋混凝土用钢 第1部分:热轧光圆钢筋》
GB 1499.1-2024
钢筋混凝土用钢 第2部分:热轧带肋钢筋》
GB 1499.2-2024
《地下防水工程质量验收规范》
GB50208-2023
《屋面工程技术规范》
50345-2022
《建筑电气工程施工质量验收规范》
GB50303-2023
《给水排水管道工程施工和验收的规范》
GB50268-2023
《工业建筑供暖通风与空气调节设计规范》
GB50019-2015
《建设工程施工现场消防平安技术规范》
GB50720- - 2024
《城镇道路工程施工与质量验收规范》
CJJ1-2008
《沥青路面施工及验收规范》
GB50092-2020
《
施工企业安全生产管理规范
》
GB
50656-2022
《
建筑工程施工质量验收统一标准
》
GB50300-20
23
《
混凝土质量控制标准
》
GB50164-20
22
《
回弹法检测混凝土抗压强度技术规程
》
JGJ/T23-20
21
《
混凝土结构试验方法标准
》
GB50152-2012
《
混凝土外加剂应用技术规范
》
GB50
*******
-20
22
《
混凝土结构设计规范
》
GB50010-20
22
《
普通混凝土拌合物性能试验方法标准
》
GB/T50080-20
21
《
混凝土强度检验评定标准
》
GB/T 50107-20
19
《
建筑变形测量规程规范
》
GB
50026-2020
《
回弹法检测混凝土抗压强度技术规程
》
DBJ
/
T
-52-2021
《
钢筋焊接及验收规程
》
JGJ18-20
22
《
钢筋焊接接头试验方法标准
》
JGJ/T27-20
21
《
钢筋机械连接技术规程
》
JGJ107-20
21
《
建筑地面工程施工质量验收规范
》
GB50209-20
22
《
自动喷水灭火系统施工及验收规范
》
GB50261-2017
《
建筑机电设备抗震支吊架通用技术条件
》
CJ/T 476-2015
《
通风与空调工程施工质量验收规范
》
GB50243-2016
《
压缩机、风机、泵安装工程施工及验收规范
》
GB50275-2010
《
电梯工程施工质量验收规范
》
GB50310-20
24
《
电气装置安装工程低压电器施工及验收规范
》
GB50254-2014
《
电气装置安装工程电气设备交接试验标准
》
GB50150-2016
《
电气装置安装工程接地装置施工及验收规范
》
GB50169-2016
《
火灾自动报警系统施工及验收规范
》
GB5016-201
9
《
建筑防腐蚀工程施工及验收规范
》
GB50212-201
8
《建筑防排烟系统技术标准》
GB51251-2017
《建筑与市政工程防水通用规范》
GB55030-2022
《屋面工程技术规程》
GB50345-2012
《倒置式屋面工程技术规程》
JGJ230-2010
《种植屋面工程技术规程》
JGJ155-2013
《地下工程防水技术规范》
GB50108-2008
《铝合金窗》
GB/T 8478-2020
《建筑外门窗气密、水密、抗风压性能检测方法》
GB/T 7106-2019
《建筑外墙防水工程技术规程》
JGJ/T 235-2011
《建筑防护栏杆技术标准》
JGJ/T470-2019
工程概况
工程名称
******************
年产
某
注射液建设项目
此处为效果图
招标人
******************
工程建设地点
*****市******
市经济开发区
******
路与
******
路交叉口东北侧
此处
为地图定位
工程建设规模
结构形式/单体
占地面积
建筑总面积
层数
高度
钢筋混凝土框架结构
5628.87 ㎡
24793.34 ㎡
最高6层
1#制剂车间
(含消防水池)
4944.31 ㎡
22334.33 ㎡
地上6层
地下1层
23.95m
2#宿舍抗体楼
395.01 ㎡
2425.14㎡
地上6层
23.75m
危险品库
******* ㎡
******* ㎡
地上1层
5.75m
污水处理站及垃圾房
144 ㎡
144 ㎡
地上1层
地下1层
5.85m
门房1
22.44㎡
22.44㎡
地上1层
4.15m
门房2
9㎡
9㎡
地上1层
4.15m
招标范围
1#制剂车间、2#宿舍抗体楼、危险品库、污水处理站及垃圾房
建筑工程
外立面装修工程
厂区道路及园建绿化
建筑消防机电安装工程
图纸及招标清单范围内(二者相互补充 ),工作内容以工程量清单描述的为主。
承包方式
综合单价包干形式,包工包料。
工程工期
260 天
质量
要求
符合国家及行业施工验收规范合格标准、设计提出的技术要求以及招标人的相关要求。
设计单位
******
总体部署
本工程项目工程种类多,不同专业施工方法不一样,在项目实施阶段,根据招标方要求和现场调研查勘后,将项目内容区分化,将******************年产 某注射液建设项目工程量参考清单细分化。依据各专业的不同实施方案,进行针对性的实施部署。
施工各阶段部署
(1)施工准备阶段部署
1.我公司将按招标方的要求准时进场,做好与施工有关的各方面准备工作,如进一步熟悉项目实施组织的情况,进一步完善专业施工方案,编制施工计划,建立项目部各项管理制度,制定各种措施,制定质量.安全.文明施工的方法,确保随后的施工工作能顺利开展。
2.在前期:
搞好图纸会审和现场查勘,材料清单确认工作;
搞好前期准备工作,即项目管理人员.劳务人员.施工机器具.劳保和辅助性材料准备工作;
搞好材料设备的询价工作。将工程进度尽量往前赶。
(2)施工实施阶段部署
1.随着工程的进展,我方将根据现场实际情况加大劳动力.机具的投入,多点面展开施工工作。在施工高峰期间,采取有力措施保证重点施工,同时按计划投入所需的作业人员.机具.材料.设备.保证全面铺开作业。
2.本项施工和安装专业工作工作量大,穿插作业多,调试任务重,及时与招标方沟通.与设计沟通,协调解决施工中出现的各种矛盾和问题,为施工班组创造一个好的施工外部条件和作业环境,使该项目的质量.进度.安全.文明施工达到预期的管理目标。
3.搞好项目部与周边居民环境.道路环境的协调工作,保证施工无障碍。
(3)施工尾声部署
工程完工后,合理布置和组织各施工班组对各施工点进行收尾工作,收尾工作应制定详细的收尾工作计划,整理列出具体收尾项目.内容,逐项逐款落实到小组至人头,并限期完成,为按时完工打下坚实的基础。
各
分部
工程施工规划
1.施工准备:包括收集各种资料.编制方案.健全组织,准备施工水.电.施工机具,工程材料确认.订货等。
2.
地基与基础
阶段:包括
土方开挖
.
基坑支护
.
桩基基础
.
基础防水防腐.基础结构施工.土方回填等。
土方开挖
基坑支护
桩基基础
基础防水防腐
基础结构施工
土方回填
3.
主体结构
阶段:
梁、板、柱的钢筋、模板、混凝土;脚手架、塔吊、垂直电梯、砌体、二级结构等
钢筋
模板
混凝土
脚手架
砌体
二次结构
4.屋面工程阶段:找坡层、找平层、防水层、保温层、保护层
5.建筑装饰阶段:内墙抹灰、外墙抹灰、门窗安装、楼地面、涂料、吊顶、幕墙、外墙真石漆、干挂石材等
内墙抹灰
铝合金窗安装
防火门安装
涂料
防静电楼地面
细石混凝土地面
铝扣板
吊顶
釉面砖墙面
地砖地面
玻璃幕墙
外墙真石漆
干挂石材
6.机电安装阶段:建筑给水排水及供暖、通风与空调、建筑电气、智能建筑、建筑节能、电梯等
给排水系统
消防水系统
电气系统
通风系统
消防电系统
电梯工程
7.道路及附属阶段:
沥青混凝土路面
8
.交付收尾验收:根据
图纸和合同约定完成全部的工程内容
,并移交招标方,按招标方相关要求提交验收资料。
材料设备组织管理规划
1.施工准备:材料设备规格.型号.数量确认.订货。
2.材料设备仓储:材料设备从生产厂家进货后仓储在公司的仓库内。
3.材料设备配送:按项目施工进度进行材料设备配送。汽车运输.机械吊运.人工搬运。
进场验收
(1)材料设备到达现场后,供应商应在招标方代表在场情况下当面开箱,共同清点.检查外观,作出开箱记录,双方签字确认。
(2)供应商应保证材料设备到达招标方所在地完好无损,如有缺漏.损坏,由供应商负责调换.补齐或赔偿。
(3)供应商应提供材料设备出厂检验报告.合格证.装箱单.产品使用说明书。
(4)材料设备设备运抵招标方所在地后,供应商应于2天内派专业人员到现场,负责完成产品的安装至验收合格。验收合格条件如下:
①材料设备技术参数与采购合同一致,性能指标达到规定的标准。
②材料设备设备技术资料.装箱单.合格证等资料齐全。
③在材料设备使用期间所出现的问题得到解决,并能继续正常使用。④在规定时间内完成交货并验收,并经招标方确认。
(5)招标方有权对产品的质量.规格.性能.数量和重量等进行详细而全面的检验或抽查,核实产品的《合格证》。如发现产品有质量问题或安装不符合技术规范,成交人须无条件整改,否则视为成交人违约。
5.安装调试
材料设备按使用厂家的说明书进行安装,安装完毕后进行调试,保证材料设备能正常使用。
主要施工方案选择
工程中标后立即与招标方联系,确认施工范围.现场查勘,对周边环境及相关行管部门进行协调.接口工作,落实施工入场事宜(含水通.电通等)。项目经理组织相关管理人员进行入场准备工作分工,确保工程的顺利实施。
重点难点分析
我单位根据招标文件、工程量清单、现场查勘、设计图纸等依据,从项目管理技术、组织、质量、安全文明四方面进行本项目施工重点、难点分析:
从项目技术方面分析
重点、难
点1:桩基工程
单体
桩径
桩长
根数
标号
施桩方式
1#制剂车间(A栋)
800
>600
57
C35
泥浆护壁旋挖成孔灌注桩
泥浆护壁冲击成孔桩
1#制剂车间(B栋)
800
>600
195
C35
1#制剂车间(B栋)
800
>600
3
C40
2#宿舍康体楼
800
>600
20
C35
危险品库
600
>600
8
C35
合计
283
未考虑试桩
一、重难点分析
1、测量放线错误,使整个建筑物错位或桩位偏差过大。
2、单桩承载力低于设计值。
3、桩倾斜过大。
4、预制桩接头断离。
5、断桩。灌注混凝土施工质量失控,发生断桩事故。
6、桩基验收时出现的桩位偏差过大。
7、离析、桩身夹泥、混凝土强度达不到设计要求、钢筋错位变形严重等。
8、灌注桩顶标高不足。常见的有两种,一是施工控制不严,在未达到设计标高时混凝土停浇;另一种虽然标高达到设计值,因桩顶混凝土浮浆层较厚,凿出后出现桩顶标高不足。
二、重难点分析原因剖析
1、桩承载力低于设计要求的常见原因
(1)桩沉入深度不足。
(2)桩端未进入设计规定的持力层,但桩深已达设计值。
(3)最终贯入度过大。
(4)其他,诸如桩倾斜过大、断裂等原因导致单桩承载力下降。
(5)勘察报告所提供的地层剖面、地基承载力等有关数据与实际情况不符。
2、倾抖过大的常见原因
(1)预制桩质量差,其中桩顶面倾斜和桩尖位置不正或变形,最易造成桩倾斜。
(2)桩机安装不正,桩架与地面不垂直。
(3)桩锤、桩帽、桩身的中心线不重合,产生锤击偏心。
(4)端遇石块或坚硬的障碍物。
(5)桩距过小,打桩顺序不当而产生强烈的挤土效应。
(6)基坑土方开挖不当。
3、出现断桩的常见原因
除了桩倾斜过大可能产生桩断裂外,其他原因还有三种:
(1)桩堆放、起吊、运输的支点或吊点位置不当。
(2)沉桩过程中,桩身弯曲过大而断裂。如桩制作质量造成的弯曲,或桩细长又遇到较硬土层时,锤击产生的弯曲等。
(3)锤击次数过多。如有的设计要求的桩锤击过重,设计贯入度过小,以致于施工时,锤击过度而导致桩断裂。
4、桩接头断离的常见原因
当设计桩较长时,因施工工艺的需要,桩需要分段预制,分段沉人,各段之间常用钢制焊接连接件做桩接头。这种桩接头的断离现象较为常见。
5、桩位偏差过大的常见原因
测量放线差错沉桩工艺不良,如桩身倾斜造成竣工桩位出现较大的偏差等。
三、处理措施
打(压)桩的过程中,如果发现质量问题,施工单位切忌自行处理,必须报监理、业主,然后会同设计、勘察等相关部门分析、研究,做出正确处理方案,由设计部门出具修改设计通知。对事故处理方案要求安全可靠,经济合理,施工期短,并对未施工部分应提出预防和改进措施。还应考虑事故处理对已完工程质量和后续工程方式的影响,比如在事故处理中采取补桩时,会不会损坏混凝土强度还较低的邻近桩等。事故应及时处理,防止留下隐患,避免事故的再次发生。桩基事故处理方法较多,但要对方案进行技术经济比较,选择安全可靠,经济合理和施工方便的方案。要根据现场实际情况选用最佳的处理方案。一般处理方法有补沉法、补桩法、送补结合法、纠偏法、扩大承台法、复合地基法等。下面分别作简要介绍:
1、补沉法
预制桩入土深度不足时,或打入桩因土体隆起将桩上抬时,均可采用此法。
2、补桩法补桩法
就是在会同设计、监理以及业主的意见,根据设计单位出具的补桩方案进行补打,但此种方法投资大、工期长,很难被各方共同认可。
3、补送结合法
当打入桩采用分节连接,逐根沉人时,差的接桩可能发生连接节点脱开的情况,此时可采用送补结合法。首先是对有疑点的桩复打,使其下沉,把松开的接头再顶紧,使之具有一定的竖向承载力。其次,适当补些全长完整的桩,一方面补足整个基础竖向承载力的不足,另一方面补打的整桩可承受地震荷载。
4、纠偏法
桩身倾斜,但未断裂,且桩长较短,或因基坑开挖造成桩身倾斜,而未断裂,可采用局部开挖后用千斤顶纠偏复位法处理。
5、扩大承台法
(1)桩位偏差大。原设计的承台平面尺寸满足不了规范规定的构造要求,可用扩大承台法处理。
(2)考虑桩土共同作用。当单桩承载力达不到设计要求,需要扩大承台并考虑桩与天然地基共同分担上部结构荷载。
(3)桩基质量不均匀,防止独立承台出现不均匀沉降,或为提高抗震能力,可采用把独立的桩基承台连成整块,提高基础整体性,或设抗震地梁。
(4)承台下做换土地基。在桩基承台施工前,挖除一定深度的土,换成砂石填层分层夯填然后再在人工地基和桩基上施工承台。
(5)桩间增设水泥土桩。当桩承载力达不到设计要求时,可采用在桩间土中干喷水泥形成水泥土桩的方法,形成复合地基基础。
6、修改桩型或沉桩参数法
(1)改变桩型。如预制方桩改为预应力管桩等。
(2)改变桩入土深度。例如预制桩在贯入过程中遇到较厚的密实粉砂或粉土层,出现桩下沉困难,甚至发生断桩事故,此时可采用缩短桩长,增加桩数量,取密实的粉砂层(膨胀土层)作为持力层。
(3)改变桩位。如沉桩中遇到坚硬的、不大的地下障碍物,使桩产生倾斜,甚至断裂时,可采用改变桩位重新沉桩。
(4)变沉桩设备。当桩沉入深度达不到设计要求时,可采用大吨位桩架,采用重锤低击法沉桩。
7、其他方法
(1)底板架空。底层地面改为架空楼板,以减填土自重,降低承台的荷载。
(2)上部结构卸荷。有些重大桩基事故处理困难,耗资巨大,耗时过多,只有采取削减上部建筑层数的方法减小桩基荷载。也有采用轻质高强的隔墙或其他材料代替原设计的厚重结构而减轻上部建筑的自重。
(3)结构验算。出现桩身混凝土强度不足、单桩承载力偏低等事故,可通过结构验算等方法寻找处理方案。如验算结果仍符合规范的要求时,可与设计单位协商,不作专门处理。但此方法属挖设计潜力,必须征得设计部门的同意,万不得巳时用之,且应慎之又慎。
(4)综合处理法。选用前述各种方法的几种综合应用,往往可取得比较理想的效果。
(5)采用外围补桩,增加周边嵌固,防止或减少桩位侧移等。
重点、难
点1:深基坑工程
单体
底标高
1#制剂车间(A栋)
桩顶-5.85m
1#制剂车间(B栋)
桩顶-5.85m
2#宿舍康体楼
桩顶-5.75m
污水处理站及垃圾房
基础底-5.0米
危险品库、门卫房均为地上建筑,按常规土方土方开挖施工
一、地质条件复杂性
土质稳定性差:深基坑施工过程中,常常遇到土质稳定性差的情况,如软土地基、膨胀土地基、岩溶地貌、断层等,这些地质条件容易导致基坑边坡失稳、坍塌等事故。
地下水位高:地下水位高是深基坑施工的一大难题,容易导致基坑涌水、坍塌等问题,增加施工难度和工期。
二、施工技术难点
支护结构设计:深基坑支护结构设计是施工过程中的关键环节,需要综合考虑土质、地下水位、周边环境等因素,确保支护结构的安全、稳定、经济、合理。常见的支护结构有围护桩、挡土墙、支撑系统等,这些结构的设计不仅要满足强度和稳定性要求,还要兼顾施工便捷性。
降水与排水:深基坑施工过程中,降水与排水是保证施工顺利进行的重要环节。降水与排水方案的设计需要考虑地下水位、土质、排水设施等因素,常用的降水方法有井点降水、深井降水等。
土方开挖与运输:深基坑施工过程中,土方开挖与运输是施工量较大的环节。土方开挖需要保证边坡稳定,避免土方塌陷、滑坡等现象,运输过程中要确保道路畅通、运输安全。
三、安全管理难点
人员安全:深基坑施工过程中,人员安全是首要考虑的问题。施工人员需接受专业培训,了解施工安全知识,提高安全意识,防止发生坠落、机械伤害等安全事故。
设备安全:深基坑施工过程中,大型机械设备使用频繁,设备安全直接关系到工程质量和施工进度。要确保设备运行正常,定期检查、维护设备,防止设备故障导致安全事故。
四、环境保护难点
深基坑施工过程中,会产生大量的废弃物、粉尘等,对周边环境造成一定影响,需采取措施进行环保处理,如控制扬尘、噪声、废水等污染物的排放,以及对周边建筑物、地下管线等设施的保护。
五、其他难点
施工进度管理:深基坑施工周期长,受天气、材料、设备等因素影响较大,如何合理安排施工进度,确保工程按时完成是施工难点之一。
成本控制:深基坑施工所需材料种类繁多,价格波动较大,同时人工成本也较高。如何合理采购、使用材料,降低材料成本,以及合理安排人员,提高劳动效率,降低人工成本是施工难点之一。
重点、难
点2:大跨度梁板工程
1#制剂车间
(B栋):J-F轴区间,从标高8.05米结构以上,梁跨度为22米。大跨度梁板的混凝土模板支撑为施工中的重中之重。
大跨度梁板的类似案例图
一、设计审查与准备
设计图纸审查:在施工前,必须对设计图纸进行彻底审查,确保所有细节符合规范要求。这包括对梁的尺寸、配筋、混凝土强度等级以及节点构造等进行详细核对。
施工团队理解:施工团队需要对设计意图有清晰的理解,包括结构体系、受力特点以及施工要点等。这有助于团队在施工过程中更好地把握工程质量和进度。
二、材料选择
混凝土材料:选择具有良好工作性和强度的混凝土材料至关重要。这要求混凝土具有适当的坍落度、和易性和强度等性能,以满足施工和使用要求。
钢筋材料:钢筋应满足设计要求的抗拉强度,并具有良好的可焊性和加工性能。在选择钢筋时,应优先考虑质量可靠、性能稳定的品牌和产品。
三、模板工程
模板强度与刚度:模板必须有足够的强度和刚度,以承受混凝土浇筑过程中的侧压力。这要求模板材料具有良好的力学性能和稳定性。
模板安装精度:模板的安装应精确,以保证梁的几何尺寸和表面平整度。在安装过程中,应严格控制模板的水平度和垂直度,避免出现偏差和错位等问题。
四、钢筋工程
钢筋布置:钢筋的布置应严格按照设计图纸进行,确保钢筋的位置、数量和间距准确无误。这要求施工团队具有高度的责任心和专业技能。
钢筋连接与绑扎:钢筋的连接和绑扎应牢固可靠,以保证结构的整体性和稳定性。在连接过程中,应选择合适的连接方式(如焊接、机械连接等)并严格控制连接质量。
五、混凝土浇筑与养护
混凝土浇筑:混凝土浇筑应连续进行,以减少施工缝的产生。在浇筑过程中,应严格控制浇筑速度、浇筑厚
