濛江乡后双山村基础设施建设项目投标方案
第一章 内容完整性和编制水平
9
第一节 施工组织设计章节内容齐全
9
一、 项目管理机构设置
9
二、 施工方案编制
18
三、 施工进度计划管理
28
四、 资源配备计划制定
35
五、 质量与安全管理体系
47
第二节 施工组织设计附表齐全
53
一、 施工进度计划表格
53
二、 资源配置表格
60
三、 质量控制表格
66
四、 安全管理表格
73
第三节 项目概述编制原则与依据项目目标
81
一、 项目基本情况概述
81
二、 编制原则与依据
90
三、 项目总体目标设定
98
第二章 施工方案与技术措施
106
第一节 施工方案
106
一、 土建工程施工安排
106
二、 道路工程实施计划
126
三、 排水系统施工方案
143
四、 照明工程安装计划
152
第二节 施工组织管理
170
一、 项目经理负责制实施
170
二、 施工管理小组组建
181
三、 材料进场管理流程
198
四、 施工进度计划控制
220
第三节 施工人员管理
225
一、 施工人员进场登记
225
二、 岗前培训实施内容
238
三、 特种作业人员管理
257
四、 施工人员考勤制度
263
第四节 施工安全技术措施
270
一、 临边防护安全措施
270
二、 高处作业安全防护
290
三、 施工用电安全管理
307
四、 机械操作安全规范
316
第三章 质量管理体系与措施
323
第一节 质量管理目标
323
一、 工程质量总体目标
324
二、 质量目标分解方案
337
第二节 质量管理体系
350
一、 项目质量管理架构
350
二、 质量管理责任体系
361
第三节 质量保证体系
369
一、 材料进场检验流程
369
二、 施工过程质量控制
376
三、 隐蔽工程验收管理
386
四、 竣工验收质量控制
398
第四节 质量管理体系认证
410
一、 ISO9001认证文件
410
二、 体系标准执行措施
420
第五节 质量计划
431
一、 分部分项质量控制节点
431
二、 质量检查频率规定
440
三、 质量验收标准体系
455
四、 质量控制流程图
475
第六节 质量管理组织措施
483
一、 专职质量管理部门
483
二、 专业质量检查人员
499
三、 质量巡查工作制度
508
四、 专项质量检查计划
521
第七节 工程质量控制措施
535
一、 原材料质量检测
535
二、 施工工艺质量控制
549
三、 施工过程质量记录
561
四、 隐蔽工程验收程序
571
第八节 质量保证技术措施
583
一、 技术交底管理制度
583
二、 样板引路制度实施
592
三、 标准化施工工艺
600
四、 施工技术创新应用
611
第九节 保证措施
622
一、 质量奖惩激励机制
622
二、 质量分析会议制度
629
三、 持续改进管理措施
641
四、 质量问题应急处理
649
第四章 安全管理体系与措施
660
第一节 安全生产责任制
660
一、 项目经理安全职责
660
二、 专职安全员岗位职责
672
第二节 安全生产机构设置
685
一、 安全管理小组组建
685
二、 安全会议制度建立
694
第三节 应急救援预案
703
一、 专项事故应急方案
703
二、 应急保障体系建设
711
第四节 安全施工技术交底
721
一、 分部分项工程交底
721
二、 交底管理机制执行
733
第五节 安全警示标志设置
741
一、 重点区域标志布设
741
二、 标志维护管理
754
第六节 消防安全责任制
763
一、 消防器材配置管理
763
二、 消防安全管理措施
777
第七节 安全管理措施
789
一、 安全检查制度实施
789
二、 安全奖惩机制建立
797
第八节 事故报告制度
805
一、 事故上报流程规范
805
二、 事故调查处理机制
812
第九节 安全生产管理
821
一、 重点环节安全管控
821
二、 安全管理制度建设
834
第十节 安全操作规程
842
一、 主要工种操作规程
842
二、 操作规程执行管理
859
第五章 环境保护管理体系与措施
872
第一节 环境保护管理体系
872
一、 环保管理组织架构
872
二、 环境保护管理流程
879
三、 环保管理制度建设
887
第二节 环境保护方针和目标
901
一、 环境保护基本方针
901
二、 扬尘控制量化指标
911
三、 噪声污染控制目标
924
四、 废水废弃物管理指标
930
第三节 环境保护的措施
943
一、 施工扬尘控制措施
943
二、 噪声污染防治方法
957
三、 施工废水处理方案
963
四、 固体废弃物管理措施
972
五、 生态环境保护方案
987
第六章 工程进度计划与措施
1004
第一节 总体进度计划
1004
一、 施工阶段划分方案
1004
二、 时间节点控制体系
1017
第二节 阶段目标
1022
一、 前期准备阶段目标
1022
二、 施工阶段目标设定
1045
第三节 进度计划的动态控制
1068
一、 进度监测机制建立
1068
二、 动态调整实施策略
1081
第四节 工期保证措施
1097
一、 资源保障体系构建
1097
二、 应急与赶工预案
1111
第七章 资源配备计划
1117
第一节 劳动力配备计划
1117
一、 各工种人员数量配置
1117
二、 人员进场时间规划
1125
三、 劳动力来源保障方案
1133
四、 应急劳动力调配机制
1142
第二节 施工机械设备配置计划
1150
一、 主要机械设备清单
1150
二、 设备进场时间安排
1161
三、 设备来源及管理方案
1173
四、 设备维护保养计划
1183
第三节 资金配备计划
1194
一、 工程进度资金需求
1194
二、 资金来源保障措施
1211
三、 专项资金分配方案
1221
四、 资金使用监管机制
1232
第四节 材料设备采供计划
1239
一、 主要材料清单管理
1239
二、 材料进场时间规划
1250
三、 供应商选择与管理
1263
四、 材料质量管控措施
1275
第八章 重点难点部位施工组织及方法
1284
第一节 重点难点分析
1284
一、 施工重点部位识别
1284
二、 施工难点因素研判
1296
第二节 施工组织安排
1308
一、 重点部位专项方案
1308
二、 难点部位流程设计
1322
第三节 施工方法与技术措施
1339
一、 重点部位施工工艺
1339
二、 难点部位技术保障
1354
第四节 质量与安全保障措施
1368
一、 重点部位质量管控
1368
二、 难点部位安全防护
1383
第五节 可行性与可操作性验证
1399
一、 施工方案可行性分析
1399
二、 实施风险防控预案
1418
第九章 紧急情况的处理措施预案以及抵抗风险的措施
1431
第一节 安全事故应急救援预案
1431
一、 事故分类与响应机制规划
1431
二、 现场应急救援操作规范
1439
三、 应急救援小组组建管理
1448
四、 应急物资储备配置方案
1455
第二节 危险品应急预案
1463
一、 危险品现场管理体系
1463
二、 泄漏事故应急处置流程
1471
三、 人员防护与疏散策略
1480
四、 应急工具与演练计划
1488
第三节 火灾爆炸应急预案
1493
一、 易燃易爆品管控机制
1493
二、 火灾应急处置全流程
1505
三、 消防设施配置与使用
1513
四、 事后处理与预防措施
1520
第四节 支付农民工工资保证措施
1532
一、 工资支付责任体系
1532
二、 资金监管保障机制
1541
三、 纠纷处理与权益保障
1549
四、 应急资金保障方案
1555
第十章 施工进度计划横道图和网络图
1562
第一节 施工进度计划
1562
一、 项目工期目标规划
1562
二、 施工内容进度分解
1574
第二节 横道图编制
1593
一、 施工任务时间轴设计
1593
二、 横道图与计划匹配性
1605
第三节 网络图编制
1614
一、 工序逻辑关系构建
1614
二、 关键路径分析确定
1630
第四节 计划合理性确认
1643
一、 施工环境适应性评估
1643
二、 计划可行性论证
1658
内容完整性和编制水平
施工组织设计章节内容齐全
项目管理机构设置
项目经理负责制实施
全面责任落实
质量责任细化
1)组织制定详细的质量计划,明确各施工阶段的质量目标和要求,确保每一个施工环节都有严格的质量把控。通过制定质量计划,能够让施工人员清楚知道每个阶段的质量标准,从而在施工过程中严格按照标准执行,避免出现质量问题。
2)监督施工过程中的质量控制,定期检查工程质量,及时解决质量问题。定期的质量检查能够及时发现施工中存在的质量隐患,以便及时采取措施进行整改,确保工程质量符合国家现行工程施工质量验收统一标准及相关标准。
安全责任明确
1)建立安全管理体系,配备必要的安全管理人员,确保施工现场安全。完善的安全管理体系和专业的安全管理人员能够对施工现场进行全方位的安全监督,及时发现并消除安全隐患,保障施工人员的生命安全和工程的顺利进行。
2)组织安全教育培训,提高施工人员的安全意识和自我保护能力。通过安全教育培训,让施工人员了解安全操作规程和安全注意事项,增强他们的安全意识和自我保护能力,减少安全事故的发生。
施工进度把控
进度计划制定
1)根据施工图纸和工程量清单,制定详细的施工进度计划。施工进度计划是施工的重要依据,它能够合理安排施工顺序和时间,确保工程按时完成。通过对施工图纸和工程量清单的分析,能够准确计算出每个施工阶段的工作量和所需时间,从而制定出科学合理的进度计划。
2)明确各施工阶段的开始时间和结束时间,以及关键节点的控制要求。明确的时间节点和关键节点控制要求能够让施工人员清楚知道每个阶段的任务和目标,便于他们合理安排工作,确保工程按照计划顺利进行。
进度动态调整
1)定期检查施工进度,对比实际进度与计划进度的差异。定期检查施工进度能够及时发现实际进度与计划进度之间的偏差,以便及时采取措施进行调整。通过对比分析,可以找出影响进度的因素,采取针对性的措施加以解决。
2)分析进度偏差的原因,采取有效的措施进行调整,确保进度目标的实现。对进度偏差的原因进行深入分析,能够找出问题的根源,从而采取有效的措施进行调整。可能的原因包括施工人员不足、施工设备故障、天气原因等,针对不同的原因采取相应的措施,如增加施工人员、维修设备、调整施工计划等,以确保进度目标的实现。
安全检查
资源协调管理
资源合理调配
1)根据施工进度计划,合理安排劳动力的投入和分布。合理的劳动力安排能够提高施工效率,避免劳动力的浪费。根据施工进度计划,在不同的施工阶段安排相应数量和技能的劳动力,确保施工顺利进行。
2)优化施工机械和设备的配置,提高设备的利用率。优化施工机械和设备的配置能够降低施工成本,提高施工效率。根据施工需要,选择合适的施工机械和设备,并合理安排其使用时间和地点,提高设备的利用率。
施工机械配置
队伍协调配合
1)建立有效的沟通机制,及时解决各施工队伍之间的矛盾和问题。有效的沟通机制能够促进各施工队伍之间的协作,提高工作效率。通过建立定期的沟通会议、信息共享平台等方式,及时解决施工中出现的矛盾和问题,确保施工顺利进行。
2)组织各施工队伍进行协同作业,提高施工效率。协同作业能够充分发挥各施工队伍的优势,提高施工效率。通过合理安排施工顺序和任务,组织各施工队伍进行协同作业,避免施工过程中的相互干扰和重复劳动。
劳动力调配
项目班子人员配备
专业人员配置
技术人员职责
1)根据施工图纸和技术要求,制定施工方案和技术措施。施工方案和技术措施是施工的技术指导文件,它能够确保施工按照设计要求和相关标准进行。技术人员通过对施工图纸和技术要求的研究,结合施工现场的实际情况,制定出科学合理的施工方案和技术措施。
2)指导施工人员进行施工操作,解决施工中的技术问题。技术人员的专业指导能够帮助施工人员正确进行施工操作,避免因技术问题导致的质量事故。在施工过程中,技术人员要及时解决施工中出现的技术问题,确保施工顺利进行。
安全人员职责
1)建立安全管理制度,开展安全教育培训。完善的安全管理制度和有效的安全教育培训能够提高施工人员的安全意识,减少安全事故的发生。安全人员要制定详细的安全管理制度,并通过定期的安全教育培训,让施工人员了解安全操作规程和安全注意事项。
2)定期检查施工现场的安全状况,及时消除安全隐患。定期的安全检查能够及时发现施工现场存在的安全隐患,以便及时采取措施进行整改。安全人员要对施工现场进行全面的安全检查,对发现的安全隐患要及时进行处理,确保施工现场的安全。
管理团队组建
团队成员职责
1)项目经理负责项目的全面管理和协调。项目经理是项目的核心人物,他要对项目的进度、质量、安全等方面进行全面的管理和协调,确保项目顺利完成。
2)技术负责人负责施工技术指导和质量控制。技术负责人要为施工提供技术支持,确保施工符合技术要求,并对工程质量进行严格的控制。
团队协作机制
1)建立定期的项目会议制度,加强团队成员之间的沟通和协作。定期的项目会议能够让团队成员及时了解项目的进展情况,交流工作中遇到的问题和解决方法,加强团队成员之间的沟通和协作。

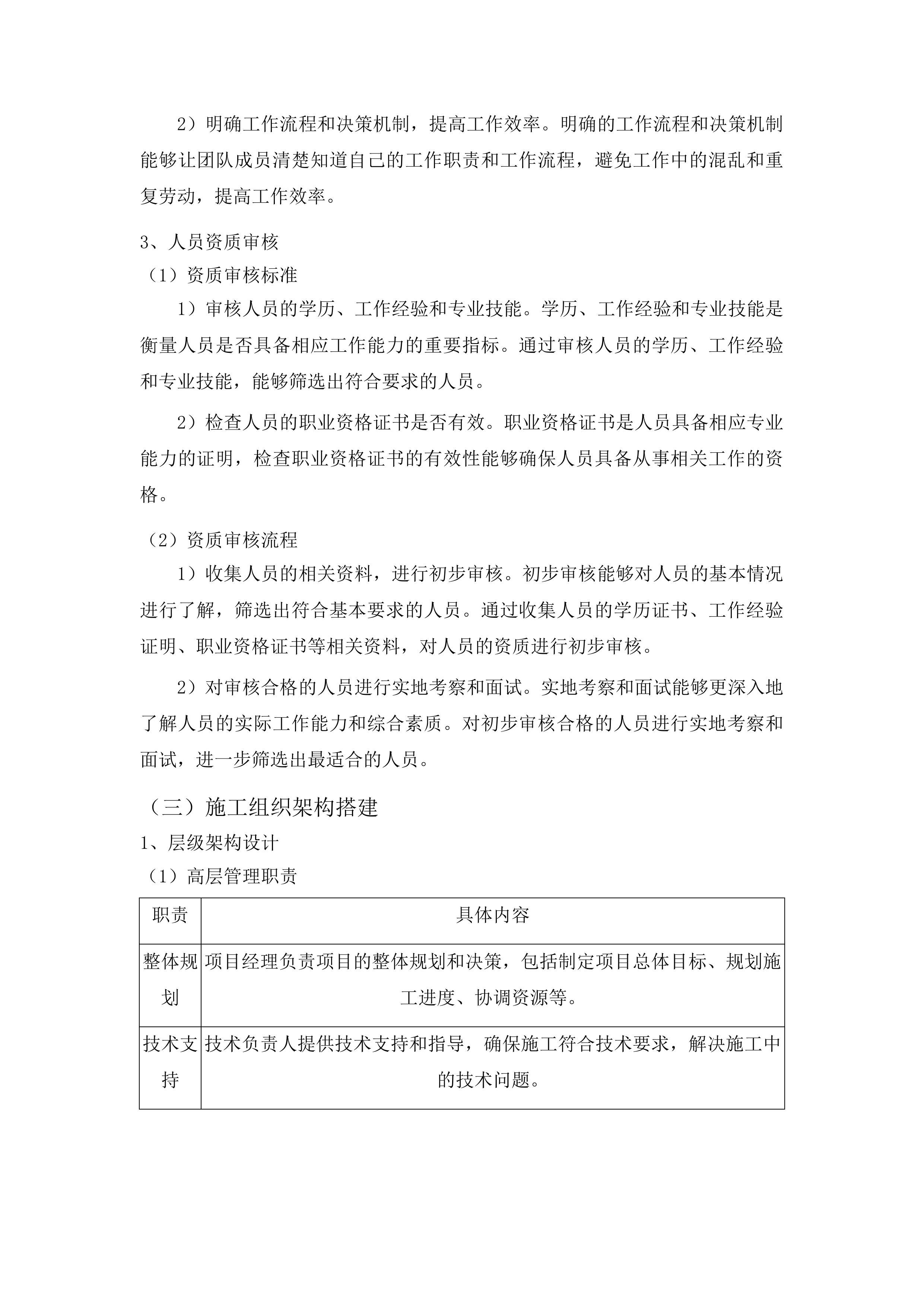

2)明确工作流程和决策机制,提高工作效率。明确的工作流程和决策机制能够让团队成员清楚知道自己的工作职责和工作流程,避免工作中的混乱和重复劳动,提高工作效率。
人员资质审核
资质审核标准
1)审核人员的学历、工作经验和专业技能。学历、工作经验和专业技能是衡量人员是否具备相应工作能力的重要指标。通过审核人员的学历、工作经验和专业技能,能够筛选出符合要求的人员。
2)检查人员的职业资格证书是否有效。职业资格证书是人员具备相应专业能力的证明,检查职业资格证书的有效性能够确保人员具备从事相关工作的资格。
资质审核流程
1)收集人员的相关资料,进行初步审核。初步审核能够对人员的基本情况进行了解,筛选出符合基本要求的人员。通过收集人员的学历证书、工作经验证明、职业资格证书等相关资料,对人员的资质进行初步审核。
2)对审核合格的人员进行实地考察和面试。实地考察和面试能够更深入地了解人员的实际工作能力和综合素质。对初步审核合格的人员进行实地考察和面试,进一步筛选出最适合的人员。
施工组织架构搭建
层级架构设计
高层管理职责
职责
具体内容
整体规划
项目经理负责项目的整体规划和决策,包括制定项目总体目标、规划施工进度、协调资源等。
技术支持
技术负责人提供技术支持和指导,确保施工符合技术要求,解决施工中的技术问题。

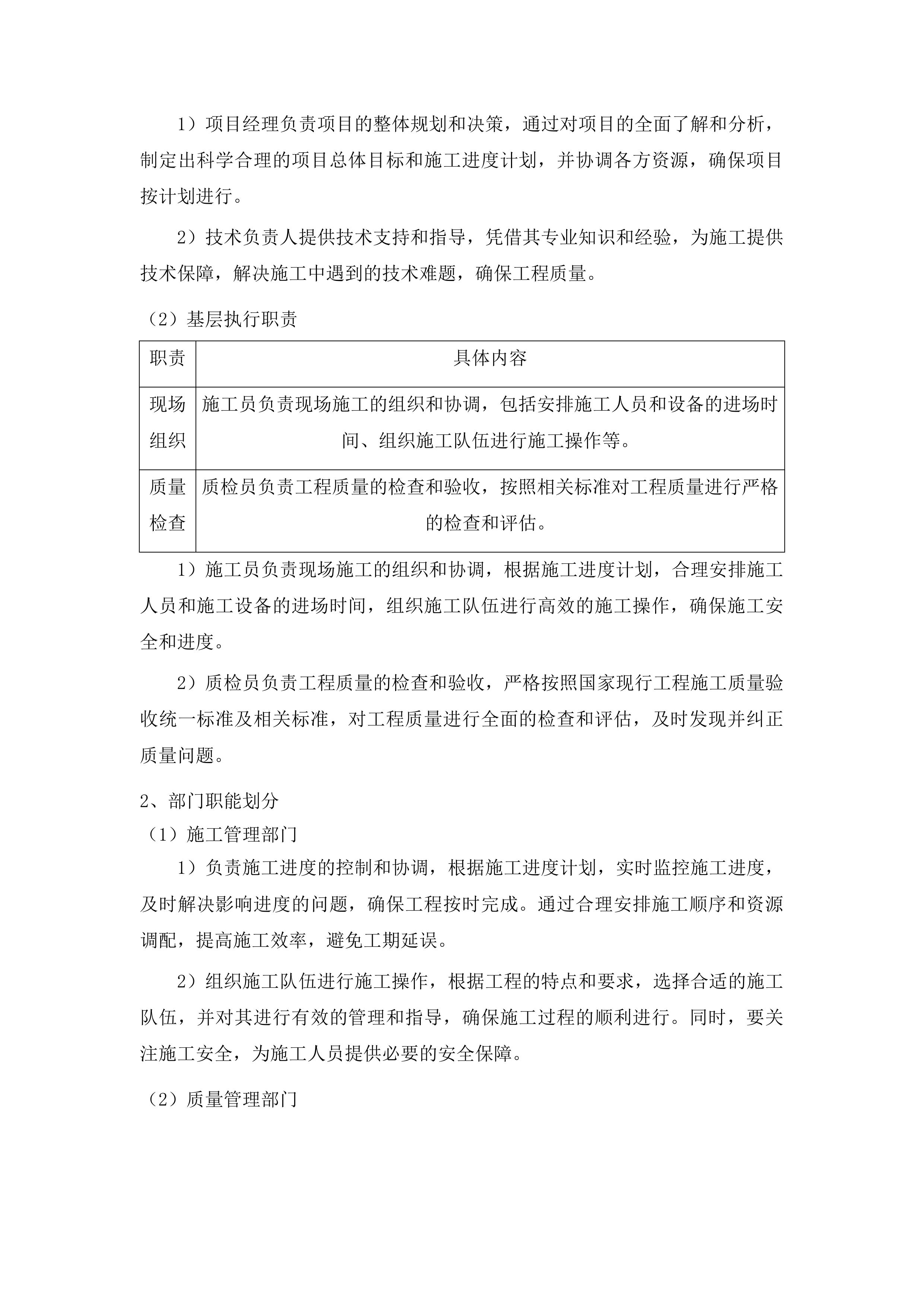

1)项目经理负责项目的整体规划和决策,通过对项目的全面了解和分析,制定出科学合理的项目总体目标和施工进度计划,并协调各方资源,确保项目按计划进行。
2)技术负责人提供技术支持和指导,凭借其专业知识和经验,为施工提供技术保障,解决施工中遇到的技术难题,确保工程质量。
基层执行职责
职责
具体内容
现场组织
施工员负责现场施工的组织和协调,包括安排施工人员和设备的进场时间、组织施工队伍进行施工操作等。
质量检查
质检员负责工程质量的检查和验收,按照相关标准对工程质量进行严格的检查和评估。
1)施工员负责现场施工的组织和协调,根据施工进度计划,合理安排施工人员和施工设备的进场时间,组织施工队伍进行高效的施工操作,确保施工安全和进度。
2)质检员负责工程质量的检查和验收,严格按照国家现行工程施工质量验收统一标准及相关标准,对工程质量进行全面的检查和评估,及时发现并纠正质量问题。
部门职能划分
施工管理部门
1)负责施工进度的控制和协调,根据施工进度计划,实时监控施工进度,及时解决影响进度的问题,确保工程按时完成。通过合理安排施工顺序和资源调配,提高施工效率,避免工期延误。
2)组织施工队伍进行施工操作,根据工程的特点和要求,选择合适的施工队伍,并对其进行有效的管理和指导,确保施工过程的顺利进行。同时,要关注施工安全,为施工人员提供必要的安全保障。
质量管理部门
1)制定质量管理制度和标准,根据国家相关标准和工程要求,制定详细的质量管理制度和标准,为工程质量提供明确的目标和依据。通过建立质量保证体系,确保每一个施工环节都符合质量要求。
2)对工程质量进行监督和检查,定期对施工现场进行质量检查,及时发现质量问题并提出整改意见。对不符合质量标准的施工部位,要责令施工单位进行返工处理,确保工程质量达到合格标准。
沟通协调机制
内部沟通方式
1)采用会议、文件、电子邮件等方式进行内部沟通,通过定期的项目会议,让团队成员及时了解项目的进展情况和存在的问题,促进信息的共享和交流。文件和电子邮件则可以作为重要的沟通工具,用于传达重要的信息和工作要求。
2)建立项目管理信息系统,实现信息的实时共享。项目管理信息系统能够让团队成员随时随地获取项目的相关信息,提高工作效率和决策的科学性。通过信息系统,还可以对项目的进度、质量、安全等方面进行实时监控和管理。
内部沟通会议
外部协调措施
1)与采购人、监理公司等外部单位保持密切联系,及时了解他们的需求和意见,积极配合他们的工作。通过定期的沟通和交流,建立良好的合作关系,确保项目的顺利进行。
2)及时响应外部单位的要求和意见,对他们提出的问题和建议要认真对待,及时进行处理和反馈。在施工过程中,要积极接受外部单位的监督和检查,不断改进工作,提高工程质量。
管理人员职责分工
项目经理职责
项目统筹规划
1)制定项目总体目标和规划,明确各阶段的工作任务。通过对项目的全面分析和研究,结合项目的要求和实际情况,制定出科学合理的项目总体目标和详细的施工规划,为项目的顺利实施提供指导。
2)协调各方面资源,确保项目按计划进行。项目经理要对人力、物力、财力等资源进行合理的调配和管理,确保资源的充分利用,避免资源的浪费和闲置。同时,要及时解决项目实施过程中出现的各种问题,确保项目按照计划顺利推进。
团队管理协调
1)管理项目班子人员,明确各成员的职责和分工。通过合理的人员配置和明确的职责分工,让每个成员都清楚自己的工作任务和目标,提高工作效率和团队的协作能力。
2)协调团队成员之间的关系,提高团队的凝聚力和战斗力。项目经理要关注团队成员的工作状态和情绪变化,及时解决团队成员之间的矛盾和问题,营造良好的工作氛围,提高团队的凝聚力和战斗力。
技术负责人职责
技术方案制定
1)根据施工图纸和技术要求,制定详细的施工技术方案。通过对施工图纸和技术要求的深入研究,结合施工现场的实际情况,制定出科学合理、切实可行的施工技术方案,为施工提供技术指导。
2)对施工人员进行技术交底,确保施工操作符合技术要求。技术负责人要向施工人员详细讲解施工技术方案和操作规程,让施工人员了解施工的技术要求和质量标准,确保施工操作符合技术要求。
质量问题处理
1)对施工过程中的质量问题进行分析和处理。当施工过程中出现质量问题时,技术负责人要及时对问题进行分析和诊断,找出问题的根源和原因,并采取有效的措施进行处理。
2)提出改进措施,提高工程质量。根据质量问题的分析结果,技术负责人要提出针对性的改进措施,对施工工艺和方法进行优化和改进,不断提高工程质量。
施工员职责
现场施工组织
1)根据施工进度计划,合理安排施工人员和施工设备的进场时间。施工员要根据施工进度计划的要求,结合施工现场的实际情况,合理安排施工人员和施工设备的进场时间,确保施工的顺利进行。
2)组织施工队伍进行施工操作,确保施工安全。施工员要对施工队伍进行有效的组织和管理,指导施工人员按照施工技术方案和操作规程进行施工操作,同时要关注施工安全,为施工人员提供必要的安全保障。
进度质量监督
1)定期检查施工进度,对比实际进度与计划进度的差异。施工员要定期对施工进度进行检查,将实际进度与计划进度进行对比分析,及时发现进度偏差,并采取有效的措施进行调整。
2)对施工质量进行检查,及时发现和纠正质量问题。施工员要对施工现场的施工质量进行实时监督和检查,对发现的质量问题要及时进行纠正和处理,确保工程质量符合要求。
施工方案编制
施工技术流程规划
遵循施工规范标准
依照招标方要求,严格遵循中国国家及地方(行业)的施工规范、标准、法律、法规和条例。在施工过程中,严格按照施工图纸及国家现行有关技术、质量标准和设计、施工验收规范执行,确保每一个施工环节都符合规范要求。当中国标准未规定时,采用招标人提供的行业标准,保证施工的科学性和准确性。严格按照施工图纸及工程量清单所包含的全部内容进行施工,不遗漏任何一个细节,确保工程的完整性和质量。
在施工前,组织施工人员进行规范标准的学习和培训,使其熟悉施工要求和流程。在施工过程中,安排专人进行监督和检查,及时发现和纠正不符合规范的行为。对于施工中出现的问题,及时与招标方和相关部门沟通,寻求解决方案,确保施工符合规范标准。同时,定期对施工质量进行评估和总结,不断改进施工方法和工艺,提高施工质量和效率。
加强与设计单位、监理单位的沟通和协作,及时了解设计意图和监理要求。在施工过程中,严格按照设计图纸进行施工,如有变更,及时与设计单位沟通,办理变更手续。积极配合监理单位的工作,接受监理单位的监督和检查,对监理提出的问题及时整改,确保施工质量符合要求。此外,建立健全质量管理体系,加强对施工过程的质量控制,确保工程质量达到国家现行工程施工质量验收统一标准及相关标准的合格工程。
做好施工记录工作
施工记录工作是工程施工的重要组成部分,必须认真做好施工记录、隐蔽工程记录、施工资料的整理、竣工资料的编制等工作。施工记录应详细记录施工过程中的各项数据和情况,包括施工时间、施工人员、施工工艺、施工质量等,确保施工记录的准确性和完整性。隐蔽工程记录应在隐蔽工程施工完成后及时进行,记录隐蔽工程的施工情况和验收结果,为工程的验收和交付提供可靠依据。
施工资料的整理应按照相关标准和规范进行,确保资料的规范性和完整性。竣工资料的编制应在工程竣工后及时进行,包括施工图纸、施工记录、质量验收报告等,为工程的交付和使用提供重要的参考依据。对施工过程中的关键环节和重要数据进行详细记录,以便后续查询和分析。在施工记录过程中,应使用规范的表格和格式,确保记录的清晰和准确。同时,建立施工记录档案,对施工记录进行妥善保管,避免丢失和损坏。
加强对施工记录工作的管理和监督,确保施工记录工作的质量和效率。定期对施工记录进行检查和审核,发现问题及时整改。对施工记录工作表现突出的人员进行表彰和奖励,提高施工人员的积极性和责任心。此外,利用信息化技术,建立施工记录管理系统,实现施工记录的电子化管理,提高施工记录的查询和分析效率。
隐蔽工程施工
隐蔽工程质量验收
明确施工流程步骤
根据施工图纸和工程量清单,制定详细的施工流程步骤。合理安排各施工工序的先后顺序,确保施工过程的高效进行。对施工流程进行动态管理,根据实际情况及时调整和优化。在制定施工流程步骤时,充分考虑施工的复杂性和不确定性,制定相应的应急预案,确保施工过程的顺利进行。
施工流程步骤应包括施工准备、基础施工、主体施工、装饰装修施工、设备安装调试等环节。在每个环节中,明确具体的施工任务和时间节点,确保施工进度的可控性。对施工流程进行详细的分解和细化,明确每个施工工序的具体操作方法和质量要求,确保施工质量的稳定性。同时,加强对施工流程的监督和检查,及时发现和解决施工过程中出现的问题,确保施工流程的顺利进行。
以下是部分施工流程步骤示例:
施工准备
基础施工
主体施工
施工阶段
具体步骤
质量要求
时间安排
施工准备
场地平整、测量放线、搭建临时设施等
场地平整符合设计要求,测量放线准确无误,临时设施安全可靠
合同签订后1-5天
基础施工
土方开挖、基础钢筋绑扎、模板安装、混凝土浇筑等
土方开挖符合设计标高,钢筋绑扎牢固,模板安装平整,混凝土浇筑密实
第6-20天
主体施工
主体结构施工、墙体砌筑、门窗安装等
主体结构稳定,墙体砌筑平整,门窗安装严密
第21-60天
装饰装修施工
墙面地面装修、天花板吊顶、油漆粉刷等
装修材料符合质量标准,装修效果美观大方
第61-90天
设备安装调试
电气设备安装、给排水设备安装、设备调试等
设备安装正确,调试运行正常
第91-100天
现场场地勘察分析
全面检查场地情况
在工程施工前,全面检查工地情况,包括场地的地形、地貌、地质条件等。对场地进行详细的测量和勘察,获取准确的数据和信息。若发现错误立刻通知工程师,确保工程的顺利进行。对场地周边的环境进行调查,了解周边居民、建筑物等情况,避免施工对周边环境造成影响。
在检查场地地形时,注意是否存在低洼、凸起等情况,以便合理安排施工排水和土方工程。对地貌进行分析,了解场地的自然风貌和生态环境,采取相应的保护措施。对地质条件进行评估,确定地基的承载能力和稳定性,为基础施工提供依据。同时,对场地周边的地下管线进行探测,了解其分布和走向,避免施工过程中对其造成破坏。
建立场地检查档案,对检查结果进行详细记录。定期对场地情况进行复查,及时发现和处理新出现的问题。加强与周边居民和相关部门的沟通和协调,争取他们的支持和配合。在施工过程中,采取有效的环境保护措施,减少施工对周边环境的影响。
现场场地勘察
考虑现场因素影响
认真了解现场场地的地址特点,充分考虑由于现场因素对现场施工、住宿、材料二次搬运等带来的影响和费用。提出合理的有效措施,确保工期和质量,相关费用列入施工措施费计入投标报价,结算时不作调整。对现场场地的交通状况进行分析,合理安排施工车辆的进出路线,确保施工场地的交通畅通。
现场因素可能包括场地狭窄、交通拥堵、周边居民干扰等。针对场地狭窄的问题,可以采用紧凑的施工布局,合理利用空间,减少材料堆放和机械设备停放的占地面积。对于交通拥堵的情况,合理安排施工车辆的运输时间,避免在交通高峰期进行运输。考虑周边居民的需求和感受,采取有效的降噪、防尘等措施,减少施工对周边居民的影响。
对现场因素进行详细的分析和评估,制定相应的应对方案。在施工过程中,严格按照应对方案执行,确保施工的顺利进行。同时,加强对施工成本的控制,合理安排施工资源,提高施工效率,降低施工成本。
制定场地使用方案
根据现场场地的实际情况,制定合理的场地使用方案。合理规划施工区域、材料堆放区域、机械设备停放区域等,提高场地的使用效率。对场地的临时设施进行合理布置,确保施工人员的生活和工作环境安全、舒适。
施工区域应根据施工流程和施工任务进行划分,确保施工的有序进行。材料堆放区域应按照材料的种类和规格进行分类堆放,便于管理和取用。机械设备停放区域应选择地势平坦、坚实的地方,确保机械设备的安全停放。同时,对场地的临时设施进行合理布局,包括办公区、生活区、仓库等,满足施工人员的生活和工作需求。
在场地使用方案中,明确各区域的使用范围和管理责任。加强对场地使用的监督和检查,及时发现和纠正违规行为。定期对场地使用情况进行评估和调整,根据施工进度和实际需求,合理优化场地使用方案。
材料样板确认管理
提供材料样板送审
施工时提供材料样板,经采购人最终确认后,方可进场使用。所提供的样板或厂家应符合设计图纸要求及甲方确认要求,如不能提供的可由采购人根据市场考察情况确认并实施。样品须在大批订货前送审,获准的样品存放在工地,作为以后验收材料的标准。
在提供材料样板时,确保样板的真实性和代表性。对样板进行详细的标注和说明,包括材料的品种、规格、型号、颜色、质量等信息。及时将样板送采购人审核,积极配合采购人的工作,提供必要的资料和解释。若采购人对样板提出修改意见,及时进行调整和完善,直至采购人满意为止。
建立材料样板送审档案,对送审过程进行详细记录。定期对材料样板送审情况进行总结和分析,不断提高送审效率和质量。同时,加强与供应商的沟通和协作,确保材料的供应质量和及时性。
材料样板管理
确保材料质量标准
所用材料的品种、规格和质量须符合设计要求和国家现行标准的规定。严禁使用国家明令淘汰的建筑材料、建筑设备、耗能高的产品及民用建筑挥发性有害物质含量释放量超过国家规定的产品。对进场的材料进行严格的检验和验收,确保材料的质量符合要求。
材料质量标准应包括物理性能、化学性能、力学性能等方面。在采购材料时,选择信誉良好、质量可靠的供应商。对进场的材料进行严格的检查和测试,包括外观检查、尺寸测量、性能检测等。对于重要的材料,应进行抽样送检,确保材料的质量符合标准。
以下是部分材料质量标准示例:
材料名称
品种规格
质量标准
检验方法
钢筋
HRB400E,直径12-25mm
屈服强度、抗拉强度、伸长率等符合国家标准
力学性能试验
水泥
P.O42.5
安定性、强度等符合国家标准
安定性试验、强度试验
砖块
MU10烧结普通砖
尺寸偏差、抗压强度等符合国家标准
外观检查、抗压强度试验
电线电缆
BV-2.5mm²
绝缘电阻、导体电阻等符合国家标准
电气性能试验
做好材料样板管理
对材料样板进行妥善保管,避免损坏和丢失。建立材料样板管理制度,明确样板的保管责任和使用流程。定期对材料样板进行检查和维护,确保样板的质量和外观符合要求。
材料样板应存放在专门的样板间或仓库中,采取防潮、防晒、防火等措施。对样板进行分类存放,便于管理和查找。在使用样板时,严格按照使用流程进行操作,避免样板的损坏和丢失。定期对样板进行清洁和保养,保持样板的整洁和美观。
建立材料样板管理台账,对样板的入库、出库、使用等情况进行详细记录。定期对样板管理情况进行检查和评估,及时发现和解决问题。加强对样板管理人员的培训和教育,提高其管理水平和责任心。
隐蔽工程施工安排
严格执行施工规范
严格按照施工图纸和施工规范进行隐蔽工程的施工。对隐蔽工程的关键部位和关键工序进行重点监控,确保施工质量。做好隐蔽工程的施工记录,包括施工时间、施工人员、施工工艺等。
在隐蔽工程施工前,组织施工人员进行技术交底,使其熟悉施工图纸和施工规范。对隐蔽工程的原材料进行严格的检验和验收,确保原材料的质量符合要求。在施工过程中,加强对施工质量的监督和检查,及时发现和纠正不符合规范的行为。对于隐蔽工程的关键部位和关键工序,如基础钢筋绑扎、防水施工等,安排专人进行旁站监督,确保施工质量。
以下是部分隐蔽工程施工规范示例:
隐蔽工程部位
施工工序
质量要求
检验方法
基础钢筋绑扎
钢筋加工、钢筋连接、钢筋安装等
钢筋的品种、规格、数量符合设计要求,钢筋连接牢固,钢筋安装位置准确
外观检查、力学性能试验
防水施工
基层处理、防水层施工、保护层施工等
基层平整、干燥,防水层无渗漏,保护层厚度符合要求
外观检查、闭水试验
电气管线敷设
管线安装、电线穿管、接地连接等
管线敷设整齐、固定牢固,电线规格符合要求,接地可靠
外观检查、绝缘电阻测试
加强质量验收工作
在隐蔽工程施工完成后,及时进行质量验收。验收合格后方可进行下一道工序的施工。对验收中发现的问题及时进行整改,确保隐蔽工程的质量符合要求。
隐蔽工程质量验收应包括施工单位自检、监理单位验收、建设单位验收等环节。在自检过程中,施工单位对隐蔽工程的施工质量进行全面检查,发现问题及时整改。在监理单位验收时,监理工程师对隐蔽工程的施工质量进行严格检查,提出验收意见。建设单位在收到监理单位的验收报告后,组织相关人员进行最终验收。
对验收中发现的问题,建立问题台账,明确整改责任人、整改措施和整改时间。加强对整改情况的跟踪和监督,确保问题得到及时解决。同时,对隐蔽工程质量验收结果进行总结和分析,不断提高隐蔽工程的施工质量。
做好资料整理工作
做好隐蔽工程的资料整理工作,包括施工图纸、施工记录、质量验收报告等。确保资料的完整性和准确性,为工程的验收和交付提供可靠依据。对隐蔽工程的资料进行妥善保管,避免丢失和损坏。
隐蔽工程资料应按照工程进度和施工顺序进行整理,确保资料的逻辑性和连贯性。对资料进行分类归档,建立专门的资料档案。在资料整理过程中,对资料进行认真审核,确保资料的真实性和准确性。同时,加强对资料的备份和存储,防止资料的丢失和损坏。
建立资料管理制度,明确资料管理的责任人和工作流程。定期对资料管理情况进行检查和评估,及时发现和解决问题。加强对资料管理人员的培训和教育,提高其管理水平和责任心。
脚手架搭设规范要求
符合相关规定标准
所需用的脚手架、满堂架搭设、支架搭设应符合有关规定要求。严格按照施工图纸和施工规范进行脚手架的搭设。对脚手架的材质、规格、型号等进行严格的检验和验收,确保脚手架的质量符合要求。
在脚手架搭设前,对脚手架的原材料进行严格的检验和验收,确保原材料的质量符合标准。对脚手架的搭设人员进行资格审查,确保其具备相应的专业技能和经验。在搭设过程中,严格按照施工图纸和施工规范进行操作,确保脚手架的结构稳定、牢固。同时,对脚手架的搭设质量进行监督和检查,及时发现和纠正不符合规范的行为。
定期对脚手架的使用情况进行检查和评估,根据实际情况进行调整和维护。对脚手架的拆除过程进行严格的管理,确保拆除过程的安全。同时,加强与相关部门的沟通和协作,确保脚手架的搭设和使用符合相关规定标准。
脚手架搭设
脚手架拆除
确保施工安全可靠
在脚手架搭设过程中,做好安全防护措施,确保施工人员的安全。对脚手架进行定期的检查和维护,及时发现和消除安全隐患。在脚手架上设置明显的安全警示标志,提醒施工人员注意安全。
在脚手架搭设前,对施工人员进行安全培训,使其熟悉脚手架的搭设和使用安全要求。在搭设过程中,为施工人员配备必要的安全防护用品,如安全带、安全帽等。对脚手架的基础进行加固处理,确保脚手架的稳定性。同时,在脚手架上设置防护栏杆、安全网等安全设施,防止施工人员坠落。
定期对脚手架进行检查和维护,包括检查脚手架的结构是否牢固、连接件是否松动、安全设施是否完好等。对检查中发现的安全隐患,及时进行整改,确保脚手架的安全使用。在恶劣天气条件下,如大风、暴雨等,停止脚手架的使用,并采取相应的防护措施。
合理安排拆除时间
在工程施工完成后,及时拆除脚手架。拆除脚手架时,按照规定的顺序和方法进行,确保拆除过程的安全。对拆除的脚手架进行妥善保管,以便后续的使用。
在拆除脚手架前,制定详细的拆除方案,明确拆除的顺序、方法和安全措施。对拆除人员进行技术交底,使其熟悉拆除方案和安全要求。在拆除过程中,设置警戒区域,禁止无关人员进入。按照规定的顺序和方法进行拆除,先拆除安全设施,再拆除脚手架的杆件和连接件。
对拆除的脚手架进行分类整理和保管,对损坏的杆件和连接件进行修复或更换。定期对保管的脚手架进行检查和维护,确保其质量和性能。同时,做好拆除脚手架的记录工作,包括拆除时间、拆除人员、拆除情况等。
施工进度计划管理
关键节点工期控制
基础施工节点控制
土方开挖工期把控
依据施工图纸和现场实际状况,精确计算土方开挖量,科学调配挖掘设备与运输车辆,确保土方开挖作业高效进行。对挖掘设备和运输车辆进行定期维护和保养,确保其性能良好,避免因设备故障导致工期延误。构建土方开挖进度日报制度,由专人负责记录开挖进度,实时监控开挖情况,及时发现并处理开挖过程中遇到的问题,如地质条件变化、地下障碍物等,确保土方开挖按预定计划推进。
土方开挖
基础浇筑时间安排
在完成土方开挖与地基处理后,迅速组织钢筋绑扎与模板安装工作,为基础浇筑做好充分准备。安排专业的施工人员进行钢筋绑扎和模板安装,确保施工质量和进度。严格把控混凝土的配合比与浇筑质量,对混凝土原材料进行严格检验,确保其符合设计要求。合理安排浇筑顺序与时间,采用分层分段浇筑的方式,保证基础浇筑连续、稳定进行,避免出现施工冷缝。在浇筑过程中,安排专人负责监督,及时处理出现的问题,确保基础浇筑质量。
基础浇筑
钢筋绑扎
模板安装
主体施工进度把控
结构施工时间规划
依据施工图纸与施工工艺要求,制定详细的主体结构施工进度计划,明确各楼层的施工时间节点。对施工进度计划进行细化,将每个楼层的施工任务分解到每天,确保施工人员明确工作目标。加强施工过程中的质量与安全管理,建立质量安全管理制度,对施工人员进行质量安全培训,提高其质量安全意识。定期对施工质量和安全进行检查,及时发现并处理质量安全问题,避免因质量与安全问题导致工期延误。
进度检查
装修施工进度保障
在主体结构施工完成后,及时组织装修施工队伍进场,开展装修施工工作。对装修施工队伍进行资质审查和人员培训,确保其具备相应的施工能力和水平。协调好各装修工序之间的衔接,合理安排施工顺序,采用流水施工的方式,提高装修施工效率。制定装修施工进度计划,对每个装修工序的施工时间进行明确规定,确保装修施工按时完成。
装修施工
竣工验收时间确定
验收准备工作安排
在工程接近竣工时,组织施工人员对工程进行全面自查自纠,按照相关标准和规范对工程质量进行检查,及时发现并整改存在的问题。整理好施工过程中的各项资料,包括施工图纸、施工记录、检验报告等,对资料进行分类整理和归档,确保资料的完整性和准确性。为竣工验收做好充分准备,安排专人负责资料的整理和归档工作,确保资料符合验收要求。
资料整理归档
验收流程时间规划
提前与相关部门和单位沟通协调,确定竣工验收的时间与流程。制定详细的验收计划,明确各验收环节的时间节点和责任人。按照竣工验收的要求,组织施工人员配合验收工作,对验收过程中提出的问题及时进行整改,确保竣工验收顺利进行。安排专人负责与相关部门和单位的沟通协调工作,及时了解验收进展情况。
施工阶段划分规划
前期准备阶段规划
场地准备工作安排
对施工现场进行全面清理,拆除障碍物,平整场地,为施工创造良好的条件。对场地进行详细勘察,了解地下管线和障碍物的分布情况,制定相应的处理方案。接通施工用水、用电,搭建临时办公与生活设施,满足施工人员的基本生活需求。对临时设施进行合理规划和布局,确保其安全、舒适、实用。安排专人负责场地准备工作,确保工作按时完成。
场地清理
技术准备工作要点
组织施工人员熟悉施工图纸与施工规范,进行技术交底,明确施工要求与质量标准。邀请设计单位对施工图纸进行详细解读,使施工人员充分理解设计意图。编制施工组织设计与专项施工方案,为施工提供科学的指导。对施工组织设计和专项施工方案进行严格审核,确保其可行性和合理性。安排专业的技术人员负责技术准备工作,确保工作质量。
主体施工阶段安排
结构施工阶段任务
按照施工图纸与施工工艺要求,进行钢筋绑扎、模板安装、混凝土浇筑等工作,完成主体结构施工。安排专业的施工队伍进行结构施工,确保施工质量和进度。加强施工过程中的质量与安全管理,建立质量安全管理制度,对施工人员进行质量安全培训,提高其质量安全意识。定期对施工质量和安全进行检查,及时发现并处理质量安全问题,确保主体结构施工质量与安全。
装修施工阶段计划
在主体结构施工完成后,进行内外墙装修、地面铺贴、门窗安装等工作,完成装修施工。对装修施工进行合理规划和安排,采用流水施工的方式,提高装修施工效率。协调好各装修工序之间的衔接,合理安排施工顺序,制定装修施工进度计划,对每个装修工序的施工时间进行明确规定,确保装修施工按时完成。安排专人负责装修施工的协调和管理工作,确保工作顺利进行。
后期收尾阶段计划
工程清理工作部署
对施工现场进行全面清理,拆除临时设施,清运建筑垃圾,保持施工现场整洁。制定工程清理计划,明确清理工作的时间节点和责任人。对工程进行全面检查,及时整改发现的问题,确保工程质量符合要求。安排专人负责工程清理工作,确保工作按时完成。
资料整理归档要求
整理好施工过程中的各项资料,包括施工图纸、施工记录、检验报告等,按照档案管理的要求进行归档。对资料进行分类整理和编号,确保资料的完整性和准确性。将整理好的资料移交建设单位与相关部门,完成工程资料的归档工作。安排专人负责资料整理归档工作,确保工作质量。
进度动态调整机制
进度监测方法制定
定期检查进度情况
建立定期的工程进度检查制度,每周或每两周对工程进度进行一次全面检查。检查内容包括工程实际完成情况、施工人员与设备的投入情况、材料供应情况等,及时掌握工程进度动态。对检查结果进行详细记录和分析,找出影响工程进度的因素,制定相应的解决措施。安排专人负责工程进度检查工作,确保检查工作的准确性和及时性。
实时监控施工过程
利用信息化手段,对施工过程进行实时监控,及时发现施工过程中出现的问题。通过安装摄像头、传感器等设备,实时采集施工数据,如施工进度、设备运行状态、人员活动情况等。通过监控数据,分析工程进度偏差的原因,为进度调整提供依据。建立监控数据管理系统,对监控数据进行实时分析和处理,及时发现潜在的问题。
监控内容
监控方式
监控频率
数据处理
施工进度
安装摄像头
每天
实时分析
设备运行状态
安装传感器
每小时
实时报警
人员活动情况
考勤系统
每天
统计分析
偏差分析与处理措施
分析偏差产生原因
对工程进度偏差进行深入分析,找出偏差产生的原因,如施工人员不足、设备故障、材料供应不及时等。通过对施工数据的分析和现场调查,确定偏差产生的具体原因。根据偏差产生的原因,制定针对性的处理措施,确保工程进度能够按照计划进行。对处理措施的可行性和有效性进行评估,确保其能够解决实际问题。
偏差原因
处理措施
责任人
完成时间
施工人员不足
增加施工人员
项目经理
3天
设备故障
维修或更换设备
设备管理员
2天
材料供应不及时
协调供应商加快供应
材料采购员
5天
采取有效调整措施
根据偏差分析的结果,采取相应的调整措施,如增加施工人员与设备投入、调整施工顺序、优化施工方案等。对调整措施的实施效果进行跟踪评估,及时调整调整措施,确保工程进度能够得到有效控制。建立调整措施评估机制,定期对调整措施的实施效果进行评估,根据评估结果及时调整调整措施。安排专人负责调整措施的实施和评估工作,确保工作质量。
沟通协调机制建立
内部沟通协调方式
建立内部沟通协调机制,定期召开工程进度协调会,及时解决施工过程中出现的问题。加强各部门之间的沟通与协作,形成工作合力,共同推进工程进度。在协调会上,各部门汇报工作进展情况,提出存在的问题和解决方案,共同协商解决。建立沟通协调平台,方便各部门之间的信息交流和沟通。安排专人负责内部沟通协调工作,确保工作顺利进行。
外部沟通协调策略
加强与建设单位、监理单位、设计单位等相关部门和单位的沟通与协调,及时了解他们的需求与意见。积极配合相关部门和单位的工作,共同解决工程施工过程中出现的问题,确保工程进度能够顺利进行。定期与相关部门和单位进行沟通,汇报工程进展情况,听取他们的意见和建议。建立沟通协调机制,及时处理相关部门和单位提出的问题。安排专人负责外部沟通协调工作,确保沟通协调工作的有效性。
资源配备计划制定
施工设备配置方案
设备选型依据
符合施工需求
依据本项目的施工图纸及工程量清单涵盖的全部内容,精准选择契合施工工艺和技术要求的设备。充分考量设备的性能参数,如功率、扭矩、承载能力等,确保其能够高效、稳定地完成各项施工任务。以下是部分设备选型参考:
施工环节
设备名称
性能要求
数量
基础施工
挖掘机
斗容量不小于1.2立方米,发动机功率不低于150千瓦
2台
主体建设
装载机
额定载重量不小于3吨,卸载高度不低于3米
1台
材料运输
自卸车
载重量不小于15吨,发动机满足国六排放标准
3辆
遵循标准规范
严格依照中国国家及地方(行业)的施工规范、标准,精心选用符合相关安全、环保等要求的设备。当中国标准未作规定时,采用招标人提供的行业标准进行设备选型。例如,设备的噪音排放需符合国家环保标准,设备的安全防护装置要完备且符合相关安全规范。在设备的操作和维护方面,也要遵循相应的标准和规范,确保设备的正常运行和施工安全。
挖掘机
装载机
自卸车
主要设备清单
常规施工设备
列出用于基础施工、主体建设等常规施工环节的设备,如挖掘机、装载机、推土机、压路机等。确保这些设备的数量和型号能够满足工程进度和质量要求。根据施工进度计划,合理安排设备的进场时间和顺序,避免设备闲置或过度集中。同时,要对设备进行定期的维护和保养,确保设备的性能稳定和可靠性。
在基础施工阶段,配备足够数量的挖掘机和装载机,以满足土方开挖和回填的需求。在主体建设阶段,根据建筑物的高度和结构特点,选择合适的起重机和混凝土搅拌设备。对于压路机等设备,要根据道路的类型和厚度,选择合适的型号和参数。
起重机
混凝土搅拌机
特殊作业设备
针对项目中可能存在的特殊作业,如高空作业、深基坑作业等,配备相应的特殊设备,如起重机、吊篮、塔吊等。对特殊作业设备进行严格的安全检查和维护,确保其安全性和可靠性。以下是特殊作业设备的相关信息:
吊篮
特殊作业类型
设备名称
规格型号
安全要求
数量
高空作业
起重机
额定起重量不小于10吨,起升高度不低于30米
具备超载保护、限位保护等安全装置
1台
高空作业
吊篮
额定载重量不小于630千克,提升速度不低于9米/分钟
配备安全锁、防坠器等安全设施
2台
深基坑作业
塔吊
臂长不小于40米,起重量不小于6吨
安装力矩限制器、重量限制器等安全装置
1台
设备进场计划
根据进度安排
结合施工进度计划,合理安排设备的进场时间,确保设备能够及时投入使用。提前做好设备进场的准备工作,包括场地规划、安装调试等。以下是设备进场计划的部分内容:
施工阶段
设备名称
进场时间
安装调试时间
备注
基础施工阶段
挖掘机
合同签订后第5天
进场后2天内完成
确保设备性能良好
基础施工阶段
装载机
合同签订后第6天
进场后2天内完成
检查设备外观无损坏
主体建设阶段
起重机
基础施工完成前10天
进场后5天内完成
进行试吊试验
分批有序进场
按照施工阶段的不同,将设备分批进场,避免设备闲置或过度集中。对进场设备进行严格的验收和登记,确保设备的数量、型号和质量符合要求。以下是设备分批进场的相关安排:
施工阶段
设备批次
设备名称
数量
验收登记要求
基础施工阶段
第一批
挖掘机、装载机
各2台
检查设备的性能参数、外观质量,核对数量和型号
主体建设阶段
第二批
起重机、混凝土搅拌机
起重机1台,搅拌机2台
进行试运行,检查设备的运行状况
装饰装修阶段
第三批
小型电动工具
若干
检查工具的安全性和可靠性
材料采购供应安排
材料需求分析
依据设计文件
根据施工图纸和设计要求,精确计算出各类材料的品种、规格和数量。充分考虑材料的损耗率,如钢材的损耗率一般在3%-5%,木材的损耗率在5%-8%等,确保材料的供应量能够满足施工需求。同时,结合施工工艺和施工顺序,合理安排材料的采购时间和进场顺序。对于一些特殊材料,如定制的门窗、幕墙等,要提前与供应商沟通,确定生产周期和交货时间。
在计算材料数量时,要进行详细的核算和审核,避免出现误差。对于一些用量较大的材料,如水泥、砂石等,要根据施工进度分阶段采购,避免材料积压。此外,还要考虑材料的存储条件和存储时间,确保材料的质量不受影响。
小型电动工具
钢材
材料采购
结合进度计划
结合施工进度计划,精准确定不同施工阶段的材料需求时间和数量。合理安排材料的采购和供应,避免材料短缺或积压。以下是不同施工阶段材料需求的示例表格:
施工阶段
材料名称
规格型号
需求时间
数量
备注
基础施工阶段
水泥
P.O42.5
合同签订后第10天-第20天
500吨
用于混凝土浇筑
主体建设阶段
钢材
HRB400
基础施工完成后第5天-第15天
300吨
用于钢筋绑扎
装饰装修阶段
瓷砖
800mm×800mm
主体建设完成后第10天-第20天
5000平方米
用于地面和墙面铺贴
供应商选择标准
具备资质信誉
选择具有良好信誉和资质的供应商,确保其能够提供符合质量要求的材料。对供应商的生产能力、质量控制体系、售后服务等进行全面考察和评估。查看供应商的营业执照、生产许可证、质量认证证书等相关证件,了解其生产历史和业绩。与供应商的现有客户进行沟通,了解其产品质量和服务水平。
对于一些重要材料的供应商,要进行实地考察,了解其生产工艺、设备状况和管理水平。要求供应商提供样品进行检验和测试,确保样品符合设计要求和质量标准。在合作过程中,要与供应商签订详细...
濛江乡后双山村基础设施建设项目投标方案.docx
