吉林省通化市东昌区金厂镇上龙头村智能温室项目投标方案
第一章 方案内容完整性和编制水平
10
第一节 内容完整性
10
一、 项目内容覆盖范围
10
二、 技术环节细化措施
18
第二节 描述全面性
29
一、 施工方法技术标准
29
二、 工作目标责任划分
41
第三节 科学合理性
46
一、 施工工艺技术手段
46
二、 工期匹配实施路径
57
第四节 可行性分析
66
一、 施工环境资源评估
66
二、 实施步骤控制措施
77
第五节 响应项目需求
88
一、 招标文件技术响应
88
二、 智能温室专业支持
97
第二章 施工方案与技术措施
108

第一节 施工组织安排
108
一、 岗位职责明确
108
二、 班组分工计划
116
三、 组织流程编制
125
第二节 施工流程规划
138
一、 分部分项流程
138
二、 工序衔接关系
152
三、 施工节点计划
163
第三节 关键施工技术
174
一、 地基处理技术
174
二、 钢结构安装工艺
186
三、 覆盖材料安装技术
201
四、 温控系统安装技术
210
第四节 施工工艺要求
218
一、 分部分项工艺标准
218
二、 工序操作要求
230
三、 质量控制要点
238
第五节 材料选用与管理
257
一、 主要材料技术参数
257
二、 材料管理制度
270
三、 材料质量控制措施
279
第六节 施工机械设备配置
290
一、 主要机械设备计划
290
二、 设备使用安排
303
三、 设备保障措施
322
第七节 施工测量与放线
337
一、 测量控制网布设
337
二、 放线具体做法
351
三、 测量误差控制
358
第八节 施工质量控制措施
369
一、 质量控制标准制定
370
二、 三检制度实施
380
三、 专项检查制度
390
第九节 施工安全保障措施
398
一、 高风险作业措施
398
二、 安全防护用品管理
411
三、 安全巡查机制
419
第十节 施工进度保障措施
427
一、 进度计划控制
427
二、 资源保障机制
439
三、 进度调整措施
446
第三章 质量管理体系与措施
455
第一节 质量管理体系构建
455
一、 项目质量管理体系规划
455
二、 质量责任制度建立
475
第二节 质量管理措施制定
481
一、 材料进场检验管理
481
二、 关键工序质量控制
492
第三节 施工过程质量控制
509
一、 分部分项工程质量标准
509
二、 质量问题整改管理
520
第四节 质量保障与承诺
526
一、 工程质量达标承诺
526
二、 质量责任保障措施
544
第四章 安全管理体系与措施
550
第一节 安全管理体系
550
一、 安全管理机构设置
550
二、 安全生产管理制度制定
559
三、 安全目标责任体系
567
四、 安全教育培训计划
577
五、 安全检查制度建立
588
第二节 安全技术措施
600
一、 重点环节安全技术方案
600
二、 动火作业与消防管理
613
三、 施工用电系统安全设置
622
四、 季节性施工安全防护
634
五、 危险源识别与控制
642
第三节 应急预案与风险控制
656
一、 安全生产事故应急预案
656
二、 应急响应机制建立
666
三、 应急物资与设备配置
672
四、 应急演练组织实施
682
五、 风险评估与预警机制
690
第四节 安全文明施工管理
697
一、 施工现场封闭管理
697
二、 现场管理规范措施
707
三、 文明施工环保措施
717
四、 安全巡查监督机制
725
第五节 安全投入与保障措施
736
一、 安全专项费用使用计划
736
二、 安全费用管理保障
747
三、 安全绩效考核机制
756
第五章 环境保护管理体系与措施
766
第一节 管理体系构建
766
一、 环境保护管理体系框架
766
二、 环保管理组织架构
771
三、 环保目标与考核机制
778
四、 环保管理流程建设
785
第二节 扬尘控制措施
791
一、 施工围挡与喷淋系统
791
二、 裸露土方防尘覆盖
796
三、 洒水降尘作业管理
802
四、 车辆冲洗装置设置
808
第三节 噪音控制措施
814
一、 低噪音设备选用
814
二、 施工时间合理安排
820
三、 隔音屏障设置方案
826
四、 噪音监测与记录
832
第四节 废水处理措施
840
一、 施工废水沉淀池设置
840
二、 生活污水处理流程
845
三、 雨污分流系统建设
854
四、 水质第三方检测
861
第五节 废弃物管理措施
869
一、 垃圾分类收集制度
869
二、 危险废物处理管理
875
三、 建筑垃圾回收利用
881
四、 封闭式垃圾站建设
887
第六节 植被与土壤保护
894
一、 施工前植被评估保护
894
二、 临时用地植被恢复
900
三、 土壤防侵蚀污染措施
906
四、 现场绿化同步实施
913
第七节 环保应急措施
920
一、 突发环境事件应急预案
920
二、 应急物资储备管理
926
三、 环境事故报告机制
937
四、 环保应急演练组织
941
第八节 环保监测与评估
948
一、 专职环保监测人员配置
948
二、 第三方环保检测委托
956
三、 环保数据台账管理
961
四、 环保措施优化改进
967
第六章 工程进度计划与措施
976
第一节 施工进度安排
976
一、 总工期目标规划
976
二、 分阶段施工规划
984
第二节 进度保障措施
1005
一、 资源调配计划
1005
二、 进度管理责任制
1018
第三节 进度可视化图表
1023
一、 施工进度横道图
1023
二、 网络图编制规范
1035
第四节 风险应对与调整机制
1043
一、 不利天气应对措施
1043
二、 进度延误预警机制
1051
第七章 资源配备计划
1065
第一节 人力资源计划
1065
一、 施工人员配置规划
1065
二、 人员进场时间安排
1070
三、 人员资质与培训
1077
第二节 机械设备配备
1084
一、 主要施工机械清单
1084
二、 设备维护保养计划
1089
三、 备用设备保障方案
1096
第三节 材料供应计划
1101
一、 材料采购进场计划
1101
二、 供应商与运输管理
1107
三、 材料质量检验流程
1112
第四节 技术力量配置
1121
一、 技术团队组成结构
1121
二、 技术管理与指导
1126
三、 项目技术应用计划
1131
第五节 资金使用计划
1137
一、 资金分配阶段规划
1137
二、 资金保障措施方案
1143
三、 资金使用监督管理
1149
第八章 成品保护和工程保修工作的管理措施和承诺
1156
第一节 成品保护措施
1156
一、 施工成品保护范围界定
1156
二、 分阶段成品保护计划
1173
第二节 工程保修内容
1185
一、 工程保修范围明确
1185
二、 工程保修期限规定
1208
第三节 保修服务承诺
1221
一、 保修响应机制建立
1221
二、 主动服务保障措施
1226
第四节 保修管理机制
1230
一、 保修服务组织架构
1230
二、 保修服务质量管控
1248
第五节 服务保障措施
1267
一、 维修资源配置保障
1267
二、 服务质量持续改进
1279
第九章 紧急情况的处理措施、预案以及抵抗风险的措施
1291
第一节 紧急情况处理机制
1291
一、 项目紧急处理小组组建
1291
二、 常见紧急情况应对方案
1299
三、 信息报告与响应启动
1308
四、 应急演练组织实施
1316
第二节 应急预案制定
1322
一、 施工现场专项应急预案
1322
二、 应急预案核心内容构成
1329
三、 应急预案审核与备案
1334
四、 应急预案动态更新机制
1339
第三节 风险识别与防控措施
1346
一、 开工前全面风险识别
1346
二、 风险等级评估标准
1353
三、 分级风险防控措施
1358
四、 风险预警与巡查机制
1364
五、 高风险作业监管方案
1372
第四节 应急物资与设备保障
1377
一、 应急物资配备标准
1377
二、 应急物资存放管理
1383
三、 应急设备维护计划
1390
四、 外部救援联动机制
1396
第五节 应急响应流程与执行
1405
一、 紧急事件响应分级
1405
二、 应急指挥流程可视化
1411
三、 紧急情况现场处置
1416
四、 应急事件总结评估
1422
第十章 施工现场平面图
1431
第一节 平面图内容完整性
1431
一、 功能分区明确标注
1431
二、 施工设备布置标注
1439
三、 施工道路规划设计
1447
四、 临时水电设施布置
1452
五、 安全通道设置标注
1456
第二节 平面图布局合理性
1463
一、 施工流程优化布局
1463
二、 现场地形结合布置
1469
三、 功能区间距设置
1476
四、 场地承载能力考虑
1481
第三节 平面图绘制清晰度
1487
一、 绘图工具与图例规范
1487
二、 比例与标注要求
1496
三、 图层与编号管理
1501
四、 图纸版本提供
1507
第四节 平面图实施可行性
1511
一、 分阶段平面调整
1511
二、 动态管理方案制定
1519
三、 图纸交底与指导
1525
四、 施工方案模拟验证
1531
第十一章 施工进度计划横道图或网络图
1538
第一节 施工进度计划
1538
一、 总工期规划
1538
二、 进度计划图表
1554
三、 计划协调性保障
1560
方案内容完整性和编制水平
内容完整性
项目内容覆盖范围
智能温室建设全流程
前期规划与设计
场地勘察与分析
对通化市东昌区金厂镇上龙头村的项目场地开展全面勘察工作,详细分析地形地貌、土壤质地、光照时长与强度、通风条件等自然因素,为智能温室的设计工作提供全面且准确的基础数据。在完成勘察后,结合当地独特的气候特点,如冬季的寒冷气温、夏季的光照时间等,以及具体的种植需求,比如作物种类、种植规模等,来精准确定智能温室的类型,是选择单栋温室以适应小规模种植,还是连栋温室满足大规模生产;明确温室的规模大小,合理规划布局,确保温室的设计能够充分利用场地资源,实现最佳的种植效果。

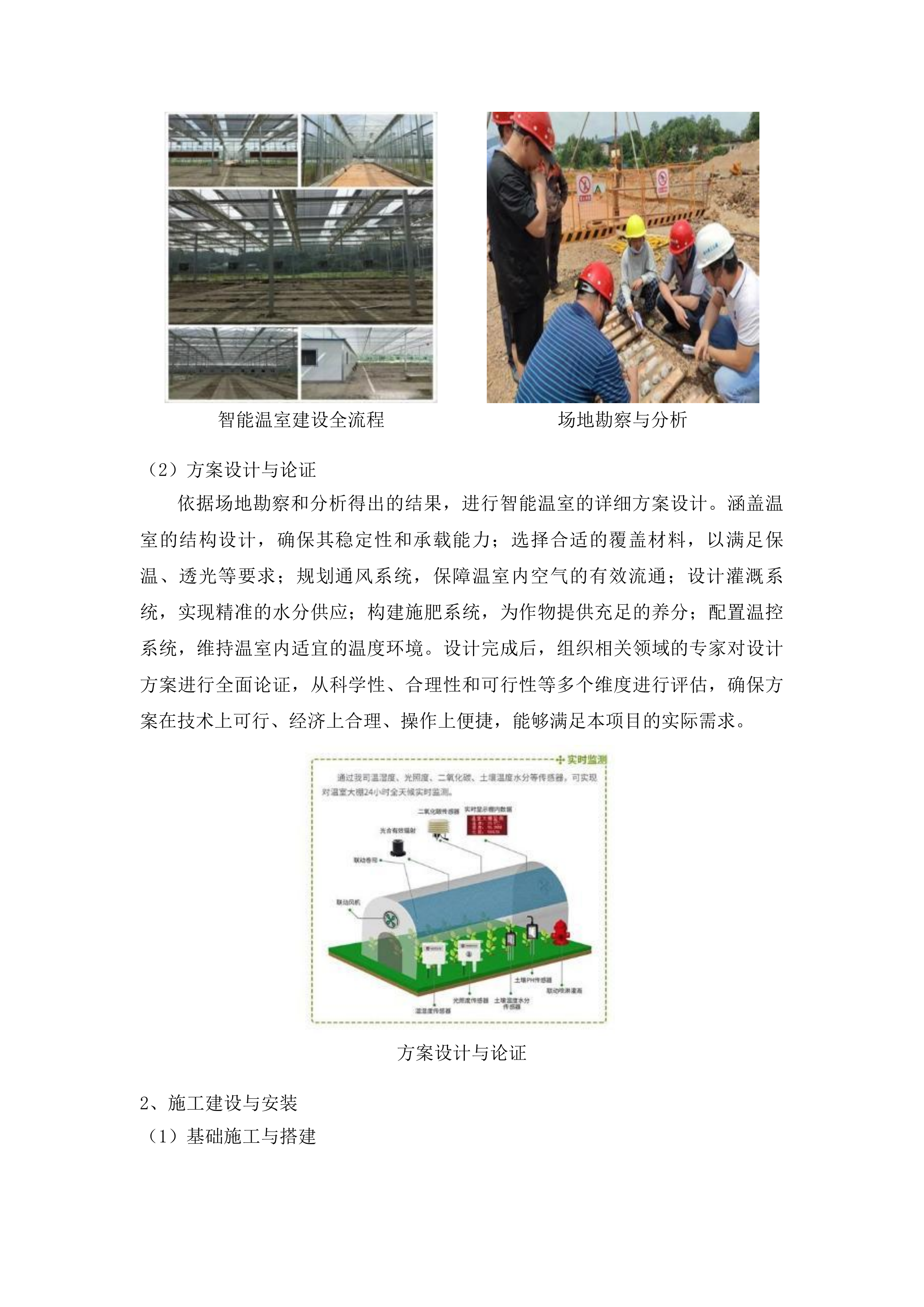

智能温室建设全流程
场地勘察与分析
方案设计与论证
依据场地勘察和分析得出的结果,进行智能温室的详细方案设计。涵盖温室的结构设计,确保其稳定性和承载能力;选择合适的覆盖材料,以满足保温、透光等要求;规划通风系统,保障温室内空气的有效流通;设计灌溉系统,实现精准的水分供应;构建施肥系统,为作物提供充足的养分;配置温控系统,维持温室内适宜的温度环境。设计完成后,组织相关领域的专家对设计方案进行全面论证,从科学性、合理性和可行性等多个维度进行评估,确保方案在技术上可行、经济上合理、操作上便捷,能够满足本项目的实际需求。
方案设计与论证
施工建设与安装
基础施工与搭建

严格按照设计方案进行智能温室的基础施工。首先进行地基处理,根据场地的地质条件,采取合适的处理方式,如夯实、换填等,确保地基的承载能力。接着进行立柱安装,保证立柱的垂直度和稳定性,为温室主体结构提供坚实支撑。然后进行圈梁浇筑,使整个基础结构形成一个整体,增强稳定性。在基础施工全部完成并经过严格质量检验合格后,开始进行温室主体结构的搭建工作。在搭建过程中,严格遵循施工工艺和操作规程,确保结构的稳定性和安全性,保证温室能够承受各种自然环境因素的影响。
设备安装与调试
设备名称
安装步骤
调试要点
通风系统
根据设计要求确定风机和通风口的安装位置,进行固定安装,连接通风管道并确保密封性
检查风机的运转方向和转速,调节通风口的开度,检测通风效果和空气质量
灌溉系统
铺设灌溉管道,安装滴灌或喷灌设备,连接水源和控制装置
测试灌溉设备的出水压力和流量,调整喷头的喷洒范围和角度,确保灌溉均匀
施肥系统
安装施肥机和肥料罐,连接管道和控制系统
检查肥料的配比和输送量,调试施肥机的运行参数,保证施肥精准
温控系统
安装加热器、制冷机等温控设备,连接传感器和控制系统
设定温度控制范围,测试温控设备的启动和停止功能,确保温室内温度稳定
后期验收与交付
工程验收与整改
在智能温室建设全部完成后,组织相关专业人员依据国家现行工程施工质量验收规范标准进行全面的工程验收工作。对温室的结构稳定性、设备运行情况、各项系统的功能实现等方面进行细致检查。针对验收过程中发现的问题,制定详细的整改方案,明确整改责任人和整改时间节点,及时进行整改,确保工程质量完全符合要求,能够满足长期稳定运行的需求。
设备安装与调试
交付使用与培训
在工程验收合格之后,将智能温室正式交付使用。同时,提供一套完整的相关技术资料和操作手册,内容包括温室的设计图纸、设备的使用说明、维护保养指南等。为了确保使用人员能够正确、熟练地操作和维护智能温室,安排专业的技术人员对使用人员进行系统培训。培训内容涵盖智能温室的操作方法、日常维护要点、常见故障的排查与处理等方面,通过理论讲解和实际操作演示相结合的方式,使使用人员能够熟悉并掌握相关技能。
施工组织设计要素
施工目标与计划
质量目标与措施
明确智能温室建设的质量目标,严格遵循国家现行工程施工质量验收规范标准,确保工程达到合格水平。为实现这一目标,制定全面的质量保证措施。在原材料采购环节,严格筛选供应商,对采购的原材料进行严格的质量检验,确保其符合设计要求;在施工工艺方面,制定详细的操作规程,要求施工人员严格按照工艺标准进行施工;建立完善的质量检验制度,对每一道施工工序进行质量检查,及时发现和纠正质量问题,从各个环节严格控制工程质量。
工期目标与安排
根据合同要求,将智能温室建设的工期目标确定为在合同签订后90日内完工。为确保工期目标的实现,制定详细且合理的施工进度计划。将整个施工过程划分为不同的阶段,如基础施工阶段、主体结构搭建阶段、设备安装阶段、调试阶段等,并为每个阶段明确具体的施工任务和时间节点。合理安排人力、物力和财力资源,确保各阶段的施工任务能够按时、有序地进行,避免出现工期延误的情况。
施工流程与方法
施工工艺流程
制定科学合理的智能温室建设施工工艺流程,主要包括基础施工、主体结构搭建、设备安装、调试等关键环节。明确各环节的施工顺序,先进行基础施工,为后续的主体结构搭建提供稳固基础;在基础施工完成并验收合格后,进行主体结构的搭建工作;主体结构搭建完成后,进行各种设备的安装;最后进行设备的调试工作。同时,为每个环节制定具体的施工方法,确保施工过程的顺利进行,提高施工效率和质量。
关键施工技术
针对智能温室建设中的关键施工技术,如温室结构安装的精准度、通风系统调试的有效性等,制定专项施工方案。在方案中详细阐述施工的技术要求、操作步骤、质量控制要点等内容。对施工人员进行专业的技术培训,使其熟悉关键施工技术的操作方法和质量标准,掌握相关的施工技巧,确保关键施工技术能够正确实施,保证智能温室的建设质量和性能。
施工管理与协调
现场管理措施
建立一套完善的施工现场管理制度,全面加强施工现场的安全管理、质量管理、进度管理和文明施工管理。设置专门的施工现场管理机构,明确各部门和人员的职责和权限,确保各项管理工作能够落实到位。在安全管理方面,制定安全操作规程,加强安全教育培训,设置安全防护设施;在质量管理方面,严格执行质量检验制度;在进度管理方面,定期检查施工进度,及时调整施工计划;在文明施工管理方面,保持施工现场的整洁和有序,减少对周边环境的影响。
协调沟通机制
建立与业主、监理、设计单位等相关方的高效协调沟通机制,及时解决施工过程中出现的各种问题。定期召开工程协调会,在会议上详细汇报施工进展情况,包括工程进度、质量状况、遇到的问题等,认真听取各方的意见和建议。对于各方提出的问题和要求,及时进行研究和处理,确保施工过程能够顺利进行,实现各方的有效协作。
资源配置方案细节
人力资源安排
人员配备计划
根据智能温室建设的施工进度计划和具体施工任务,制定科学合理的人员配备计划。配备足够数量的管理人员,负责施工现场的组织、协调和管理工作;安排专业的技术人员,为施工过程提供技术支持和指导;组织经验丰富的施工人员,确保各项施工任务能够高效完成。明确各岗位的职责和要求,使每个人员清楚自己的工作内容和目标,实现人员的合理配置和有效利用,提高施工团队的整体效率。
人员培训计划
制定系统的人员培训计划,对施工人员进行全面的技术培训和安全培训。技术培训内容包括智能温室建设的施工工艺、关键技术、设备操作等方面,提高施工人员的技术水平和操作能力。安全培训重点讲解施工现场的安全规章制度、安全操作规程、安全事故的预防和处理等知识,增强施工人员的安全意识。定期组织培训考核,检验培训效果,对于考核不合格的人员进行补考或重新培训,确保培训效果和人员素质的提升。
物资资源供应
物资采购计划
依据智能温室建设的施工进度计划和施工任务,制定详细的物资采购计划。涵盖原材料、设备、构配件等各类物资,根据施工进度合理安排采购时间和数量。选择信誉良好、产品质量可靠的合格供应商,与供应商签订详细的采购合同,明确物资的规格、质量、价格、交货时间等要求,确保物资的质量和供应的及时性,避免因物资供应问题影响施工进度。
物资管理措施
建立健全的物资管理制度,全面加强物资的采购、运输、储存、发放等环节的管理。在采购环节,严格审核供应商的资质和产品质量;在运输过程中,采取必要的防护措施,确保物资不受损坏;在储存方面,设置专门的仓库,对物资进行分类存放,做好防潮、防火、防盗等工作;在发放环节,严格执行物资发放审批制度,确保物资的合理使用。定期对物资进行盘点和清查,准确掌握物资的数量和质量状况,及时发现和处理物资管理中存在的问题。
机械设备调配
设备需求计划
根据智能温室建设的施工进度计划和施工任务,制定合理的机械设备需求计划。确定所需的机械设备种类,如起重机、挖掘机、电焊机等,以及设备的数量和规格。根据施工进度合理安排设备的进场时间,确保设备能够及时投入使用。选择性能优良、质量可靠的合适机械设备,进行综合评估和比较,确保设备的性能和数量能够满足施工要求,提高施工效率。
设备维护管理
建立完善的机械设备维护管理制度,加强机械设备的日常维护、保养和检修工作。制定详细的设备维护计划,定期对机械设备进行清洁、润滑、紧固、调试等维护保养工作,及时发现和排除设备故障隐患。定期对机械设备进行性能检测和安全检查,确保设备的各项性能指标符合要求,保证设备的正常运行和安全使用,延长设备的使用寿命。
技术环节完整清单
结构设计技术
温室结构选型
根据通化市东昌区金厂镇上龙头村的自然条件,如地形地貌、气候特点等,以及具体的种植需求,如作物种类、种植规模等,选择合适的温室结构类型。对单栋温室和连栋温室等不同类型进行综合比较和分析,考虑其优缺点和适用性。同时,对选定的温室结构进行力学分析和计算,运用专业的结构分析软件,模拟温室在不同荷载作用下的受力情况,确保结构的强度和稳定性,能够承受各种自然环境因素的影响,保障温室的安全使用。
结构材料选用
选用符合国家标准和设计要求的结构材料,如钢材、铝合金等。在选择材料时,对供应商的资质和信誉进行严格审核,确保材料的质量可靠。对结构材料进行全面的质量检验和性能检测,包括材料的化学成分分析、力学性能测试等,确保材料的质量符合设计要求。只有质量合格的材料才能投入使用,从源头上保证智能温室的结构质量。
环境控制技术
通风系统设计
设计合理的通风系统,以确保智能温室内的空气能够有效流通,提高空气质量。根据温室的规模和布局,选择合适的通风设备,如风机、通风口等。对通风设备的型号、规格、性能进行详细计算和选型,确保其能够满足通风要求。合理布局通风设备的安装位置,优化通风口的大小和数量,使空气能够均匀地在温室内循环,排除有害气体,引入新鲜空气,为作物生长创造良好的环境。
温控系统设计
设计有效的温控系统,确保智能温室内的温度始终符合种植要求。根据当地的气候条件和作物的生长需求,选择合适的温控设备,如加热器、制冷机等。对温控设备的功率、制冷量、制热量等参数进行精确计算和配置,使其能够满足温室的温控需求。通过安装温度传感器,实时监测温室内的温度变化,并将数据传输到控制系统,实现对温控设备的自动调节,保证温室内温度的稳定。
灌溉施肥技术
灌溉系统设计
设计科学的灌溉系统,确保智能温室内的作物能够得到充足且精准的水分供应。根据作物的需水规律、土壤质地、温室的面积等因素,选择合适的灌溉设备,如滴灌、喷灌等。合理布局灌溉管道和喷头的位置,使灌溉水能够均匀地覆盖整个种植区域。通过安装流量控制装置和压力传感器,精确控制灌溉水量和压力,避免水资源的浪费和过度灌溉,提高灌溉效率。
施肥系统设计
设计合理的施肥系统,确保智能温室内的作物能够得到充足的养分供应。根据作物的生长阶段和营养需求,选择合适的施肥设备,如施肥机、肥料罐等。对施肥设备的施肥量、施肥时间、施肥频率等参数进行精确设置,实现精准施肥。通过与灌溉系统相结合,采用水肥一体化技术,将肥料溶解在水中,随灌溉水一起输送到作物根部,提高肥料的利用率,促进作物的生长和发育。
技术环节细化措施
施工工艺要点说明
基础施工工艺要点
场地平整要点
1)对通化市东昌区金厂镇上龙头村智能温室项目场地进行全面清理,移除场地内的障碍物和杂物,包括石块、树枝以及废弃建筑材料等,为后续施工创造良好条件。
2)按照设计要求进行场地的平整和夯实工作,运用专业的机械设备,确保基础的稳定性,避免因基础不稳导致后续建筑出现沉降等问题。
3)严格控制场地的标高和坡度,使用高精度的测量仪器进行测量和校准,保证排水顺畅,防止积水对基础造成损害。
基础浇筑要点
将严格依据设计要求进行基础浇筑,确保施工质量。具体如下:
操作步骤
具体要求
质量标准
钢筋绑扎
根据设计要求确定钢筋的间距和数量,采用合适的绑扎方法保证钢筋连接牢固。
钢筋间距偏差不超过规定范围,绑扎牢固无松动。
模板安装
模板应具有足够的强度、刚度和稳定性,安装位置准确,拼接严密。
模板表面平整度偏差符合要求,拼接缝宽度不超过规定值。
混凝土浇筑
选用符合质量要求的混凝土,控制好浇筑速度和高度,分层浇筑并振捣密实。
混凝土强度符合设计标准,表面无蜂窝、麻面等缺陷。
振捣
采用合适的振捣设备,确保混凝土内部密实,无气泡和空洞。
混凝土振捣均匀,无漏振现象。
养护
在浇筑后的基础上覆盖保湿材料,定期浇水养护,养护时间符合规定。
基础强度增长符合预期,无裂缝等缺陷。
基础防水要点
1)在基础表面涂刷防水涂料,选择质量可靠、防水性能良好的涂料产品,形成有效的防水隔离层,防止地下水渗透对基础造成损害。
2)做好基础的排水处理,设置合理的排水坡度和排水管道,及时排除积水,避免积水长时间浸泡基础。
3)对防水施工进行质量检查,采用专业的检测方法,确保防水效果符合要求,如有缺陷及时进行修补。
模板安装
混凝土浇筑
主体结构施工工艺要点
骨架安装要点
主体结构骨架安装需严格遵循标准,确保稳固与安全。具体如下:
骨架安装
覆盖材料安装
操作步骤
具体要求
质量标准
骨架组装
按照设计图纸进行骨架的组装,保证各部件的连接准确无误。
骨架组装尺寸偏差不超过规定范围,连接牢固。
安装定位
控制好骨架的垂直度和水平度,使用测量仪器进行实时监测和调整。
垂直度和水平度偏差符合设计要求。
连接固定
采用合适的连接方式,如焊接或螺栓连接,确保连接牢固可靠。
连接部位强度满足设计要求,无松动现象。
防腐处理
对骨架进行防腐处理,如涂刷防腐漆,延长其使用寿命。
防腐涂层厚度和质量符合标准。
质量检查
安装完成后进行全面质量检查,确保主体结构的稳定性。
骨架安装质量符合设计和规范要求。
覆盖材料安装要点
覆盖材料安装关乎温室性能,需严格把控。具体如下:
操作步骤
具体要求
质量标准
材料选择
选择质量合格的覆盖材料,如玻璃、塑料薄膜等,满足透光性和保温性要求。
覆盖材料的质量和性能符合设计标准。
铺设准备
清理骨架表面,确保平整干净,为覆盖材料铺设做好准备。
骨架表面无杂物和尖锐物。
铺设固定
按照安装规范进行覆盖材料的铺设和固定,保证密封性和透光性。
覆盖材料铺设平整,固定牢固,无褶皱和缝隙。
接口密封
对覆盖材料的接口处进行密封处理,防止漏风和漏水。
接口密封良好,无渗漏现象。
质量验收
安装完成后进行质量验收,检查覆盖效果和密封性能。
覆盖材料安装质量符合设计和规范要求。
通风系统安装要点
1)根据温室的规模和需求,合理选择通风设备,考虑通风量、能耗等因素,确保通风效果良好。
2)按照安装要求进行通风管道的铺设和连接,保证管道的密封性和通风顺畅,避免出现通风死角。
3)对通风系统进行调试和检测,检查通风设备的运行状态和通风效果,确保其正常运行,满足温室的通风需求。
通风系统安装
设备安装施工工艺要点
灌溉系统安装要点
1)根据温室的种植布局,合理设计灌溉管道的走向和喷头的位置,确保灌溉均匀覆盖整个种植区域。
2)选用质量可靠的灌溉设备,如水泵、过滤器等,保证设备的性能稳定,减少故障发生。
3)对灌溉系统进行水压测试和调试,检查管道的密封性和喷头的喷水效果,确保灌溉均匀,满足植物生长需求。
灌溉系统安装
温控系统安装要点
1)安装温度传感器和控制器,实时监测和调节温室内的温度,确保温度控制的准确性。
2)根据温室的面积和需求,选择合适的加热和制冷设备,保证设备的功率和性能能够满足温室的温控要求。
3)对温控系统进行调试和校准,检查温度传感器和控制器的工作状态,保证温度控制的准确性和稳定性。
照明系统安装要点
1)根据植物的生长需求,合理选择照明灯具的类型和功率,提供适宜的光照强度和光谱。
2)按照安装规范进行照明灯具的布置和安装,保证光照均匀,避免出现光照死角。
3)对照明系统进行通电测试,检查灯具的工作状态和光照效果,确保其正常工作,满足植物生长的光照需求。
质量控制关键环节
材料质量控制环节
材料采购控制
1)严格筛选供应商,通过考察供应商的信誉、生产能力、质量保证体系等方面,选择具有良好信誉和质量保证的供应商。
2)对采购的材料进行严格的质量检验,检查材料的规格、型号和质量证明文件,确保材料符合设计要求和相关标准。
3)确保采购的材料符合国家现行工程施工质量验收规范标准,从源头上保证工程质量。
材料储存控制
1)对材料进行分类储存,根据材料的性质和用途,将不同类型的材料分开存放,避免不同材料相互混淆和污染。
2)做好材料的防潮、防晒和防火措施,如设置专门的仓库、使用防潮材料和防火设备等,确保材料的质量不受影响。
3)定期对储存的材料进行检查,发现问题及时处理,如对受潮的材料进行干燥处理、对损坏的材料进行更换等。
材料使用控制
1)在使用材料前,再次检查材料的质量,确保材料合格,避免使用不合格材料导致工程质量问题。
2)按照设计要求和施工规范使用材料,避免浪费和滥用,提高材料的利用率。
3)对剩余的材料进行妥善处理,以便后续使用,如将剩余的材料进行回收、分类存放等。
施工过程质量控制环节
基础施工质量控制
1)对基础的施工过程进行全程监督,确保施工符合设计要求,包括场地平整、基础浇筑、防水处理等环节。
2)加强对基础的质量检测,如进行地基承载力试验、混凝土强度检测等,及时发现和解决质量问题。
3)及时处理基础施工中出现的质量问题,保证基础的稳定性,如对基础沉降进行处理、对裂缝进行修补等。
主体结构施工质量控制
1)严格按照施工工艺进行主体结构的施工,保证施工质量,包括骨架安装、覆盖材料安装、通风系统安装等环节。
2)加强对主体结构的质量检查,如检查骨架的连接是否牢固、覆盖材料的密封性是否良好等,及时发现和解决质量问题。
3)对主体结构的施工质量进行评估,确保其符合质量标准,如进行结构强度检测、稳定性评估等。
设备安装施工质量控制
1)对设备的安装过程进行严格监督,确保安装符合技术要求,包括灌溉系统、温控系统、照明系统等设备的安装。
2)对设备进行调试和检测,保证设备的正常运行,如检查灌溉系统的水压是否正常、温控系统的温度控制是否准确等。
3)及时处理设备安装中出现的问题,确保设备的可靠性,如对设备故障进行维修、对设备参数进行调整等。
成品保护质量控制环节
主体结构成品保护
1)在主体结构施工完成后,采取防护措施,避免受到外力碰撞和损坏,如设置防护围栏、覆盖防护材料等。
2)对主体结构的表面进行保护,防止污染和腐蚀,如涂刷防护漆、定期清洁等。
3)安排专人对主体结构进行巡查,及时发现和处理问题,如对损坏的部位进行修复、对污染的部位进行清理等。
设备成品保护
1)对安装好的设备进行覆盖和防护,防止灰尘和杂物进入,如使用防尘罩、防护膜等。
2)在设备周围设置警示标志,提醒人员注意保护,避免人为损坏。
3)定期对设备进行检查和维护,确保设备的性能不受影响,如清洁设备、检查设备的运行状态等。
覆盖材料成品保护
1)对覆盖材料进行妥善保护,避免划伤和破损,如在覆盖材料上铺设防护垫、避免尖锐物体接触等。
2)在覆盖材料施工完成后,及时清理现场,保持整洁,避免杂物对覆盖材料造成损坏。
3)加强对覆盖材料的管理,防止人为破坏,如安排专人巡逻、设置监控设备等。
进度管理具体措施
进度计划制定措施
总进度计划制定
为确保本项目在合同签订后90日内完工,将制定详细的总进度计划。具体如下:
阶段
工作任务
时间节点
责任人
基础施工阶段
场地平整、基础浇筑、防水处理
第1-20天
基础施工班组
主体结构施工阶段
骨架安装、覆盖材料安装、通风系统安装
第21-60天
主体结构施工班组
设备安装阶段
灌溉系统、温控系统、照明系统安装
第61-80天
设备安装班组
调试和验收阶段
设备调试、整体验收
第81-90天
项目负责人
月进度计划制定
根据总进度计划,制定每月的进度计划,并进行详细分解。具体如下:
月份
周次
工作内容
责任人
第一个月
第一周
场地平整、材料采购
基础施工班组
第一个月
第二周
基础钢筋绑扎、模板安装
基础施工班组
第一个月
第三周
基础混凝土浇筑、养护
基础施工班组
第一个月
第四周
基础防水处理、验收
基础施工班组
第二个月
第一周
骨架组装、安装
主体结构施工班组
第二个月
第二周
覆盖材料铺设、固定
主体结构施工班组
第二个月
第三周
通风系统安装、调试
主体结构施工班组
第二个月
第四周
主体结构验收
项目负责人
第三个月
第一周
灌溉系统安装、水压测试
设备安装班组
第三个月
第二周
温控系统安装、调试
设备安装班组
第三个月
第三周
照明系统安装、通电测试
设备安装班组
第三个月
第四周
整体调试、验收交付
项目负责人
周进度计划制定
1)依据月进度计划,制定每周的进度计划,明确本周的具体工作任务和时间安排。
2)细化每周的工作任务,将其分配到每天和每个责任人,确保各项工作有序进行。
3)对周进度计划进行跟踪和检查,及时发现和解决问题,如对工作进度滞后的情况进行分析和调整。
进度计划执行措施
资源调配执行
1)根据进度计划,合理调配人力、物力和财力资源,确保资源的供应及时、充足,满足施工的需要。
2)建立资源管理体系,对资源的使用情况进行监控和管理,提高资源的利用效率。
3)根据施工进度的变化,及时调整资源的调配,确保资源的合理利用。
施工组织执行
1)按照施工工艺和施工顺序,组织施工人员进行施工,确保施工过程的有序进行。
2)加强施工现场的管理,建立健全施工现场管理制度,确保施工安全和质量。
3)协调各施工班组之间的工作,避免出现窝工和延误,提高施工效率。
沟通协调执行
1)建立有效的沟通协调机制,加强项目团队内部以及与业主、监理和设计单位的沟通,及时解决施工中出现的问题。
2)定期召开进度协调会,对进度计划的执行情况进行总结和分析,制定相应的改进措施。
3)及时获取相关信息和支持,确保项目顺利进行。
进度计划调整措施
偏差分析调整
1)定期对进度计划的执行情况进行检查和分析,通过对比实际进度与计划进度,找出偏差。
2)分析偏差产生的原因,如资源不足、施工工艺问题等,制定相应的调整措施。
3)对调整后的进度计划进行重新评审和优化,确保其可行性和合理性。
资源调整调整
1)根据进度偏差的情况,合理调整人力、物力和财力资源,如增加施工人员、调配设备等。
2)增加或减少资源的投入,以满足进度计划的要求,确保项目按时完成。
3)对资源的调整进行评估和监控,确保调整的有效性,避免资源浪费。
工期压缩调整
当进度偏差较大时,将采取工期压缩措施。具体如下:
压缩措施
实施方式
影响评估
应对措施
增加施工人员
招聘额外的施工人员,增加劳动力投入。
可能增加人工成本,需合理安排人员分工。
优化人员配置,提高工作效率。
延长工作时间
增加每天的工作时长或安排加班。
可能影响施工人员的工作状态,需关注安全问题。
合理安排工作时间和休息时间,加强安全管理。
优化施工工艺
采用更高效的施工方法和技术。
可能需要投入一定的技术研发成本。
进行技术评估和成本效益分析。
增加设备投入
购置或租赁更多的施工设备。
可能增加设备成本和维护工作量。
合理选择设备,加强设备维护管理。
描述全面性
施工方法技术标准
智能温室结构施工工艺
基础施工工艺
土方开挖要点
1)根据设计要求和现场实际情况,确定合理的土方开挖方式和顺序,避免对周边环境造成过大影响。在开挖前,对现场的地下管线、障碍物等进行详细的调查和标记,制定相应的保护措施。同时,合理安排土方的堆放和运输,减少二次搬运和对周边道路的占用。
2)严格控制开挖深度和坡度,确保基础的稳定性和承载能力。在开挖过程中,使用测量仪器进行实时监测,及时调整开挖深度和坡度。对于超挖部分,采用合适的材料进行回填和夯实,确保基础的质量。
钢筋绑扎规范
1)选用符合国家标准的钢筋材料,并进行严格的检验和验收。对钢筋的外观、尺寸、力学性能等进行全面检查,确保钢筋的质量符合要求。同时,要求供应商提供质量证明文件和检验报告,建立钢筋的质量追溯体系。
2)按照设计图纸和规范要求进行钢筋的绑扎,确保钢筋的间距、数量和锚固长度符合要求。在绑扎过程中,使用专业的绑扎工具,保证绑扎的牢固性。对于钢筋的接头,采用合适的连接方式,并进行抽样检验,确保接头的质量。
主体结构安装工艺
骨架组装流程
1)在工厂内进行骨架的预制加工,确保骨架的精度和质量。采用先进的加工设备和工艺,对骨架的各个部件进行精确加工。在加工过程中,进行严格的质量检验,确保每个部件的尺寸和形状符合设计要求。
2)将预制好的骨架运输到施工现场,按照设计要求进行组装和连接,确保骨架的稳定性和整体性。在组装过程中,使用专业的安装工具和设备,保证骨架的安装精度。对于骨架的连接部位,采用合适的连接方式,并进行加固处理,确保骨架的连接牢固。
骨架组装
覆盖材料安装方法
1)选择合适的覆盖材料,并进行严格的检验和验收。对覆盖材料的透光率、保温性能、抗老化性能等进行全面检查,确保覆盖材料的质量符合要求。同时,要求供应商提供质量证明文件和检验报告,建立覆盖材料的质量追溯体系。
2)按照安装说明书和规范要求进行覆盖材料的安装,确保覆盖材料的密封性和防水性。在安装过程中,使用专业的安装工具和设备,保证覆盖材料的安装质量。对于覆盖材料的拼接部位,采用合适的密封方式,并进行防水处理,确保覆盖材料的密封和防水效果。
通风系统施工工艺
风机安装要点
1)根据温室的面积和通风要求,选择合适的风机型号和数量。在选择风机时,考虑风机的风量、风压、功率等参数,确保风机的性能能够满足通风需求。同时,选择质量可靠、运行稳定的风机产品。
2)按照安装说明书和规范要求进行风机的安装,确保风机的运行稳定和安全。在安装过程中,使用专业的安装工具和设备,保证风机的安装精度。对于风机的固定部位,采用合适的固定方式,并进行加固处理,确保风机的运行稳定。
风机安装
风道布置原则
1)合理规划风道的走向和布局,确保通风效果均匀和良好。在规划风道时,考虑温室的结构和种植布局,使风道能够覆盖整个温室。同时,避免风道的交叉和弯曲,减少通风阻力。
2)采用优质的风道材料,并进行严格的密封和保温处理,减少能量损失。在选择风道材料时,考虑材料的保温性能、密封性和耐用性。在安装风道时,对风道的连接部位进行密封处理,确保风道的密封性。同时,对风道进行保温处理,减少热量的散失。
国家现行验收规范应用
建筑工程施工质量验收统一标准应用
质量验收程序遵循
1)严格按照建筑工程施工质量验收统一标准规定的程序进行质量验收,确保验收工作的规范和公正。建立完善的质量验收制度,明确验收的流程和标准。在验收过程中,邀请建设单位、监理单位、设计单位等相关人员共同参与,确保验收结果的客观和准确。
2)对每一道工序和分项工程进行及时的质量检验和验收,发现问题及时整改。在施工过程中,加强对工序和分项工程的质量控制,建立质量检验记录。对于发现的质量问题,及时制定整改措施,并跟踪整改情况,确保问题得到彻底解决。
验收阶段
验收内容
验收标准
验收人员
地基基础工程
地基承载力、基础尺寸、钢筋绑扎等
符合设计要求和相关规范
建设单位、监理单位、施工单位
主体结构工程
混凝土强度、钢筋连接、构件安装等
符合设计要求和相关规范
建设单位、监理单位、施工单位
屋面工程
屋面防水、保温隔热等
符合设计要求和相关规范
建设单位、监理单位、施工单位
装饰装修工程
墙面平整度、地面坡度、门窗安装等
符合设计要求和相关规范
建设单位、监理单位、施工单位
验收资料整理要求
1)按照规范要求及时整理和归档验收资料,确保资料的完整和准确。建立专门的资料管理部门,负责验收资料的收集、整理和归档工作。在施工过程中,及时收集各项验收资料,确保资料的真实性和完整性。
2)验收资料应包括施工图纸、施工记录、检验报告等相关文件,以便日后查阅和追溯。对验收资料进行分类整理,建立索引目录,方便查阅和管理。同时,将验收资料进行电子化存储,提高资料的安全性和可用性。
钢结构工程施工质量验收规范应用
钢材质量检验要点
1)对钢材的品种、规格、质量等进行严格的检验和验收,确保钢材符合设计要求和国家标准。在钢材进场时,检查钢材的质量证明文件、检验报告等资料,对钢材的外观、尺寸、力学性能等进行抽样检验。对于不合格的钢材,坚决予以退场处理。
2)检查钢材的质量证明文件和检验报告,确保钢材的质量可追溯。建立钢材的质量追溯体系,对钢材的生产厂家、生产日期、检验情况等进行详细记录。在施工过程中,如发现钢材质量问题,能够及时追溯到源头,采取相应的措施进行处理。
焊接质量控制措施
1)选用合适的焊接工艺和焊接材料,确保焊接质量符合规范要求。根据钢材的材质和焊接要求,选择合适的焊接工艺和焊接材料。在焊接前,对焊接工艺进行评定,确保焊接工艺的可行性和可靠性。
2)对焊接接头进行严格的质量检验和探伤检测,发现问题及时处理。在焊接过程中,加强对焊接接头的质量控制,建立焊接质量检验记录。对于发现的焊接质量问题,及时制定整改措施,并进行返工处理,确保焊接质量符合要求。
屋面工程质量验收规范应用
屋面防水施工要求
1)选用优质的屋面防水材料,并进行严格的质量检验和验收。在防水材料进场时,检查防水材料的质量证明文件、检验报告等资料,对防水材料的外观、性能等进行抽样检验。对于不合格的防水材料,坚决予以退场处理。
2)按照规范要求进行屋面防水施工,确保屋面的防水性能良好。在施工过程中,严格按照施工工艺和操作规程进行施工,保证防水层的厚度、平整度和搭接宽度符合要求。同时,加强对屋面防水工程的质量检验,发现问题及时整改。
保温隔热层施工要点
1)选择合适的保温隔热材料,并进行严格的质量检验和验收。在保温隔热材料进场时,检查保温隔热材料的质量证明文件、检验报告等资料,对保温隔热材料的外观、性能等进行抽样检验。对于不合格的保温隔热材料,坚决予以退场处理。
2)按照设计要求和规范要求进行保温隔热层的施工,确保保温隔热效果符合要求。在施工过程中,严格按照施工工艺和操作规程进行施工,保证保温隔热层的厚度、平整度和密实度符合要求。同时,加强对保温隔热工程的质量检验,发现问题及时整改。
行业标准执行细则
温室工程技术规范执行细则
温室设计参数遵循
1)严格按照温室工程技术规范的要求确定温室的设计参数,如温室的跨度、高度、长度等。在设计过程中,充分考虑当地的气候条件、种植作物的需求和温室的使用功能,合理确定温室的设计参数。同时,进行结构计算和分析,确保温室的结构安全和稳定。
2)根据当地的气候条件和种植要求,合理选择温室的类型和结构形式。对于不同的气候条件和种植作物,选择合适的温室类型和结构形式,如玻璃温室、塑料温室、日光温室等。同时,考虑温室的经济性和实用性,确保温室的投资回报率。
设备选型与配置标准
1)根据温室的规模和功能要求,选择合适的设备型号和数量。在选择设备时,充分考虑设备的性能、质量、可靠性和经济性。同时,根据温室的种植布局和工艺流程,合理配置设备的位置和数量,确保设备的运行效率和效果。
2)确保设备的性能和质量符合行业标准和设计要求,能够满足温室的正常运行和生产需求。在设备采购过程中,选择具有良好信誉和售后服务的供应商,签订详细的采购合同。在设备安装和调试过程中,严格按照设备的安装说明书和操作规程进行施工,确保设备的安装质量和运行效果。
设备选型与配置
农业温室结构设计规范执行细则
结构荷载计算方法
1)按照农业温室结构设计规范的要求,准确计算温室结构的各种荷载,如恒载、活载、风载、雪载等。在计算荷载时,充分考虑当地的气候条件、温室的使用功能和结构形式。同时,采用合理的计算方法和软件,确保荷载计算的准确性和可靠性。
2)考虑荷载的组合效应,确保温室结构的安全性和可靠性。在进行结构设计时,考虑各种荷载的组合效应,如恒载与活载的组合、恒载与风载的组合、恒载与雪载的组合等。同时,进行结构强度、刚度和稳定性的计算和分析,确保温室结构的安全性和可靠性。
结构构件设计要求
1)根据计算结果和规范要求,合理设计温室结构的构件尺寸和截面形式。在设计构件时,充分考虑构件的受力情况、材料的性能和经济性。同时,采用合理的设计方法和软件,确保构件设计的准确性和可靠性。
2)确保结构构件的强度、刚度和稳定性符合要求,能够承受各种荷载的作用。在进行构件设计时,进行结构强度、刚度和稳定性的计算和分析,确保构件的强度、刚度和稳定性符合要求。同时,采用合适的连接方式和构造措施,确保构件的连接牢固和可靠。
温室通风降温系统设计规范执行细则
通风量计算原则
1)根据温室的面积、种植作物的种类和数量等因素,按照温室通风降温系统设计规范的要求计算通风量。在计算通风量时,充分考虑温室的空间大小、种植作物的呼吸作用和蒸发作用、当地的气候条件等因素。同时,采用合理的计算方法和软件,确保通风量计算的准确性和可靠性。
2)确保通风量能够满足温室的通风和降温需求,保持温室内空气的新鲜和适宜的温度。在进行通风系统设计时,根据计算得到的通风量,选择合适的通风设备和风道系统。同时,合理布置通风口的位置和数量,确保通风效果均匀和良好。
降温设备选择依据
1)根据温室的实际情况和通风量计算结果,选择合适的降温设备,如湿帘、风机等。在选择降温设备时,充分考虑温室的面积、高度、通风量、当地的气候条件等因素。同时,选择性能可靠、质量稳定、运行成本低的降温设备。
2)确保降温设备的性能和质量符合行业标准和设计要求,能够有效地降低温室内的温度。在设备采购过程中,选择具有良好信誉和售后服务的供应商,签订详细的采购合同。在设备安装和调试过程中,严格按照设备的安装说明书和操作规程进行施工,确保设备的安装质量和运行效果。
降温设备类型
适用范围
降温效果
运行成本
湿帘风机系统
中小型温室
降温效果较好
运行成本较低
中央空调系统
大型温室
降温效果好
运行成本较高
喷雾降温系统
局部降温
降温效果一般
运行成本较低
质量控制点设置依据
施工工艺特点确定依据
关键工序识别
1)深入分析智能温室施工工艺的特点,识别出对工程质量影响较大的关键工序。对智能温室的施工工艺进行全面的梳理和分析,找出其中的关键环节和薄弱环节。例如,基础施工、骨架安装、覆盖材料铺设等工序对工程质量影响较大,应作为关键工序进行重点监控和管理。
2)对关键工序进行重点监控和管理,确保关键工序的施工质量符合要求。建立关键工序质量控制制度,明确关键工序的质量标准和控制要点。在施工过程中,加强对关键工序的质量检查和验收,发现问题及时整改。同时,对关键工序的施工人员进行专业培训和技术交底,提高施工人员的质量意识和操作技能。
特殊工艺处理要求
1)针对智能温室施工中的特殊工艺,制定专门的处理要求和质量控制措施。智能温室施工中可能会涉及到一些特殊工艺,如钢结构焊接、玻璃安装、自动化控制系统调试等。对于这些特殊工艺,应制定专门的施工方案和质量控制措施,确保施工质量。
2)对特殊工艺的施工人员进行专业培训和技术交底,确保特殊工艺的施工质量。对从事特殊工艺施工的人员进行专业培训,使其熟悉特殊工艺的施工要求和操作技能。在施工前,对施工人员进行技术交底,明确施工任务和质量标准。同时,在施工过程中,加强对施工人员的指导和监督,确保特殊工艺的施工质量。
材料质量特性确定依据
主要材料质量指标
1)明确智能温室施工中主要材料的质量指标,如钢材的强度、覆盖材料的透光率等。在材料采购前,根据设计要求和相关标准,明确主要材料的质量指标。例如,钢材的强度应符合国家标准,覆盖材料的透光率应满足种植作物的需求。
2)对主要材料进行严格的质量检验和验收,确保材料的质量符合要求。在材料进场时,对材料的外观、尺寸、性能等进行全面的检验和验收。对于不合格的材料,坚决予以退场处理。同时,建立材料质量追溯体系,对材料的采购、检验、使用等环节进行详细记录,确保材料的质量可追溯。
材料储存与保管要求
1)根据材料的特性和质量要求,制定合理的材料储存和保管方案。不同的材料具有不同的特性和质量要求,应根据材料的特性和质量要求,制定合理的储存和保管方案。例如,钢材应存放在干燥通风的地方,防止生锈;覆盖材料应避免阳光直射和潮湿环境,防止老化。
2)确保材料在储存和保管过程中不受损坏和污染,保证材料的质量稳定性。在材料储存和保管过程中,采取必要的防护措施,如防潮、防火、防盗等。同时,定期对材料进行检查和维护,确保材料的质量稳定性。
工程使用功能需求确定依据
种植环境要求满足
1)根据智能温室的使用功能和种植作物的需求,确定温室内的温度、湿度、光照等环境参数。不同的种植作物对环境参数有不同的要求,应根据种植作物的需求,确定温室内的温度、湿度、光照等环境参数。例如,对于喜温作物,温室内的温度应保持在20-30℃之间;对于喜光作物,温室内的光照强度应满足其生长需求。
2)通过合理的设计和施工,确保温室内的环境参数能够满足种植作物的生长要求。在智能温室的设计和施工过程中,充分考虑环境参数的控制和调节。例如,采用合适的通风设备、加热设备、遮阳设备等,对温室内的温度、湿度、光照等环境参数进行实时监测和调节,确保环境参数稳定在控制范围内。
设备运行稳定性保障
1)选用性能可靠、质量稳定的设备,并进行严格的安装和调试。在设备采购过程中,选择具有良好信誉和售后服务的供应商,选用性能可靠、质量稳定的设备。在设备安装和调试过程中,严格按照设备的安装说明书和操作规程进行施工,确保设备的安装质量和运行效果。
2)建立完善的设备维护和管理制度,定期对设备进行检查和维护,确保设备的正常运行。建立设备维护和管理制度,明确设备维护和管理的职责和流程。定期对设备进行检查和维护,及时发现和处理设备故障和隐患。同时,建立设备运行记录,对设备的运行情况进行实时监测和分析,为设备的维护和管理提供依据。
施工技术参数说明
结构尺寸参数说明
温室跨度与高度参数
1)根据设计要求和实际使用需求,确定智能温室的跨度和高度参数。在确定跨度和高度参数时,充分考虑种植作物的生长空间、通风和光照要求、设备的安装和运行空间等因素。...
吉林省通化市东昌区金厂镇上龙头村智能温室项目投标方案.docx
