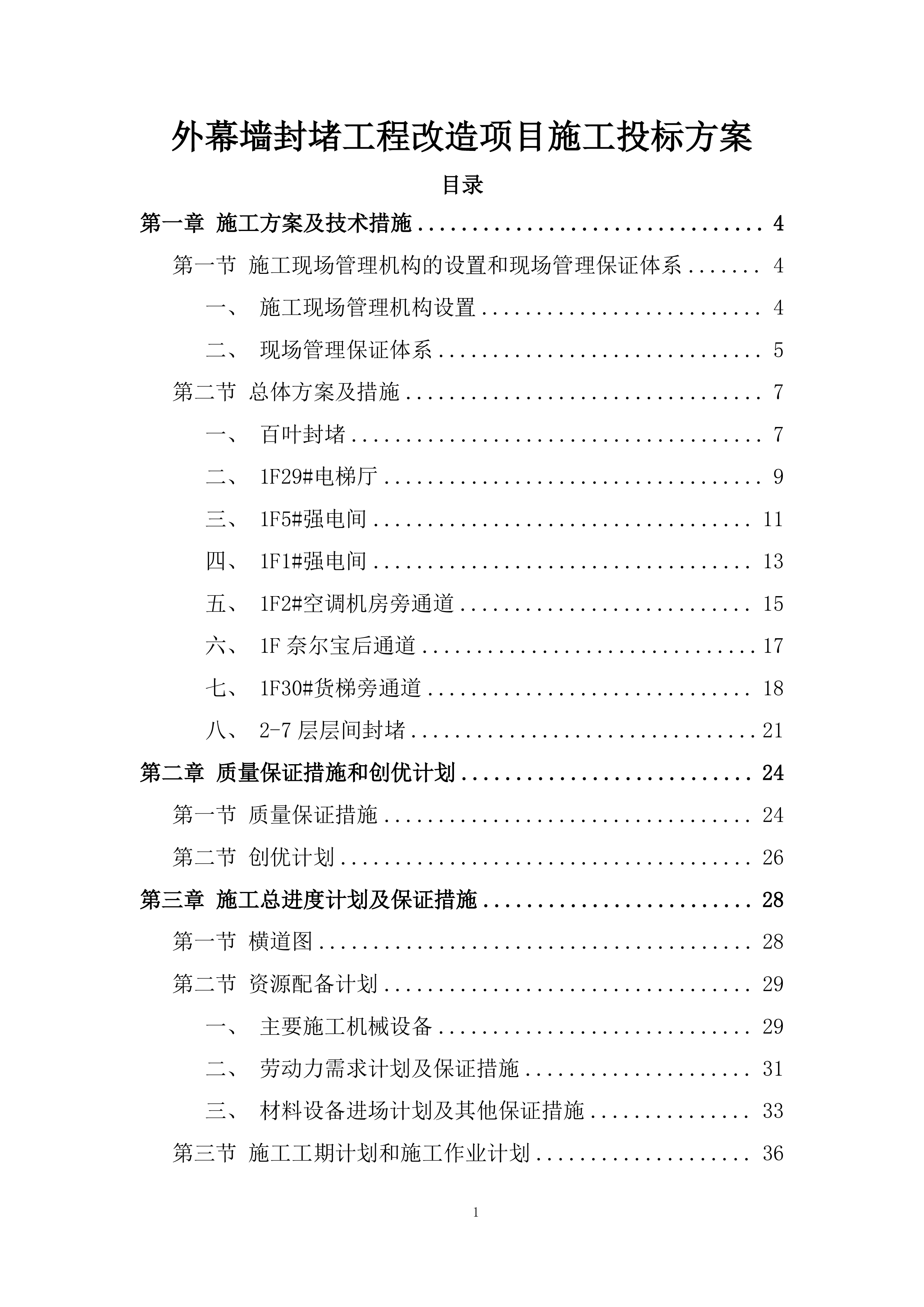

外幕墙封堵工程改造项目施工
投标方案
目录

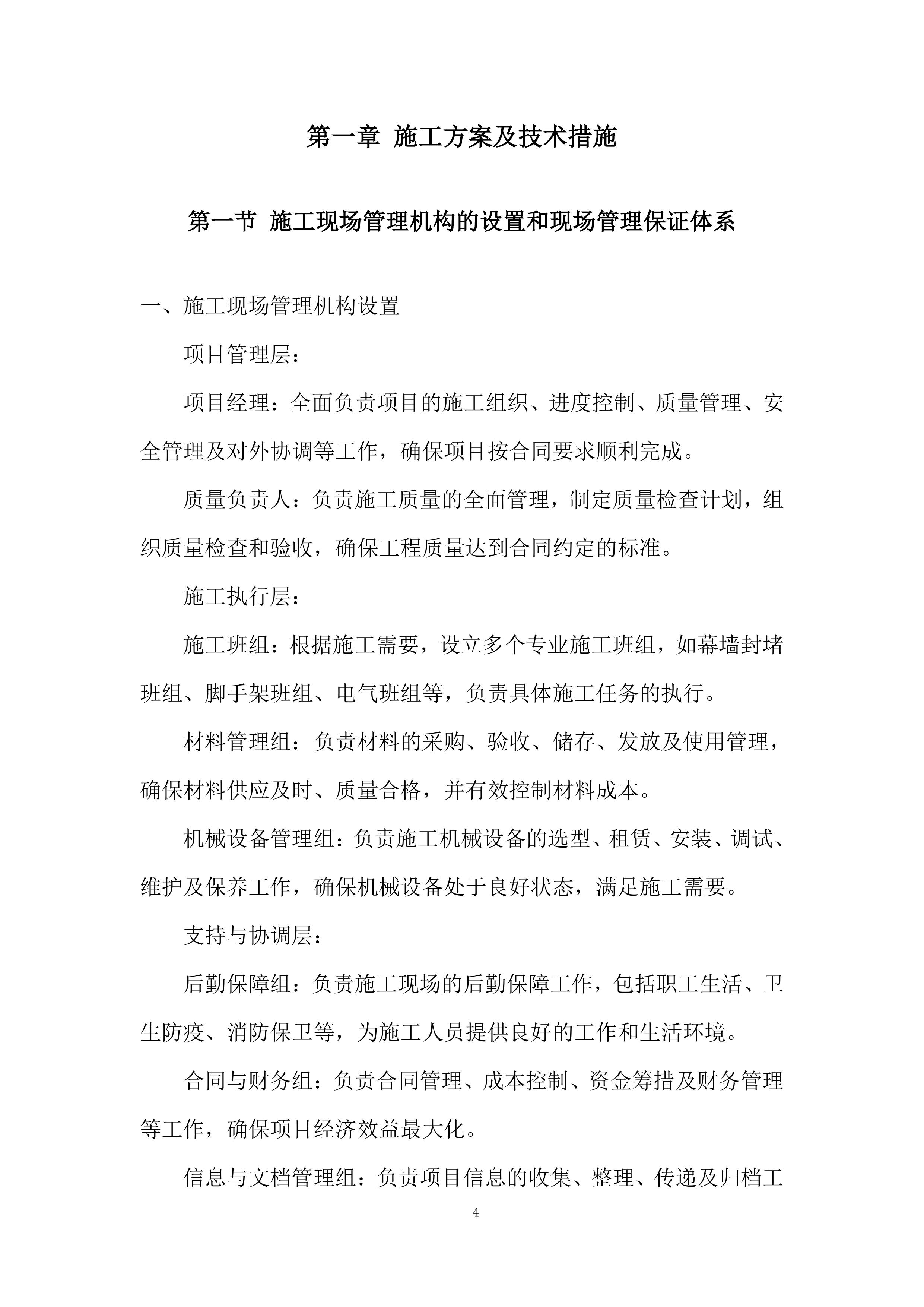

第一章
施工方案及技术措施
4
第一节
施工现场管理机构的设置和现场管理保证体系
4
一、
施工现场管理机构设置
4
二、
现场管理保证体系
5
第二节
总体方案及措施
7
一、
百叶封堵
7
二、
1F29#电梯厅
9
三、
1F5#强电间
11
四、
1F1#强电间
13
五、
1F2#空调机房旁通道
15
六、
1F奈尔宝后通道
17
七、
1F30#货梯旁通道
18
八、
2-7层层间封堵
21
第二章
质量保证措施和创优计划
24
第一节
质量保证措施
24
第二节
创优计划
26
第三章
施工总进度计划及保证措施
28
第一节
横道图
28
第二节
资源配备计划
29
一、
主要施工机械设备
29
二、
劳动力需求计划及保证措施
31
三、
材料设备进场计划及其他保证措施
33
第三节
施工工期计划和施工作业计划
36

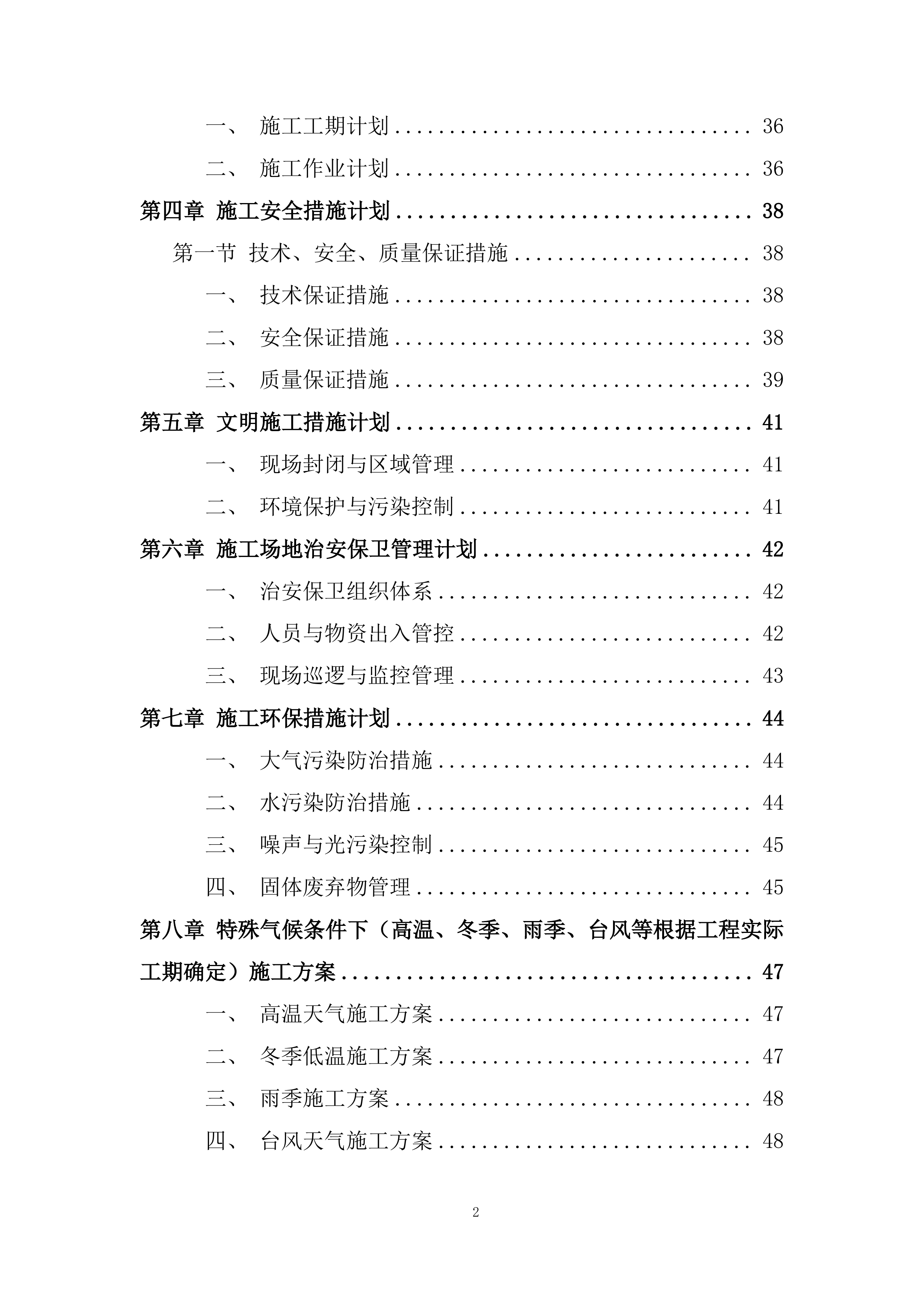

一、
施工工期计划
36
二、
施工作业计划
36
第四章
施工安全措施计划
38
第一节
技术、安全、质量保证措施
38
一、
技术保证措施
38
二、
安全保证措施
38
三、
质量保证措施
39
第五章
文明施工措施计划
41
一、
现场封闭与区域管理
41
二、
环境保护与污染控制
41
第六章
施工场地治安保卫管理计划
42
一、
治安保卫组织体系
42
二、
人员与物资出入管控
42
三、
现场巡逻与监控管理
43
第七章
施工环保措施计划
44
一、
大气污染防治措施
44
二、
水污染防治措施
44
三、
噪声与光污染控制
45
四、
固体废弃物管理
45
第八章
特殊气候条件下(高温、冬季、雨季、台风等根据工程实际工期确定)施工方案
47
一、
高温天气施工方案
47
二、
冬季低温施工方案
47
三、
雨季施工方案
48
四、
台风天气施工方案
48
第九章
施工现场总平面布置
49
第十章
成品保护和工程保修工作的管理措施和承诺
50
一、
成品保护管理措施
50
二、
工程保修工作管理措施
51
第十一章
任何可能的紧急情况的处理措施、预案以及抵抗风险(包括工程施工过程中可能遇到的各种风险)的措施
52
一、
紧急情况处理措施及预案
52
二、
施工过程风险抵抗措施
52
第十二章
与发包人、监理(包括投资监理)及设计人的配合
53
一、
与发包人的配合措施
53
二、
与监理单位的配合措施
53
三、
与投资监理的配合措施
54
四、
与设计人的配合措施
55
第十三章
招标文件规定的其他内容
56
施工方案及技术措施
施工现场管理机构的设置和现场管理保证体系
施工现场管理机构设置
项目管理层:
项目经理:全面负责项目的施工组织、进度控制、质量管理、安全管理及对外协调等工作,确保项目按合同要求顺利完成。
质量负责人:负责施工质量的全面管理,制定质量检查计划,组织质量检查和验收,确保工程质量达到合同约定的标准。
施工执行层:
施工班组:根据施工需要,设立多个专业施工班组,如幕墙封堵班组、脚手架班组、电气班组等,负责具体施工任务的执行。
材料管理组:负责材料的采购、验收、储存、发放及使用管理,确保材料供应及时、质量合格,并有效控制材料成本。
机械设备管理组:负责施工机械设备的选型、租赁、安装、调试、维护及保养工作,确保机械设备处于良好状态,满足施工需要。
支持与协调层:
后勤保障组:负责施工现场的后勤保障工作,包括职工生活、卫生防疫、消防保卫等,为施工人员提供良好的工作和生活环境。
合同与财务组:负责合同管理、成本控制、资金筹措及财务管理等工作,确保项目经济效益最大化。
信息与文档管理组:负责项目信息的收集、整理、传递及归档工作,确保项目文档的完整性和可追溯性。
现场管理保证体系
质量管理体系:
建立并执行ISO9001质量管理体系标准,确保施工过程的质量控制和质量保证。
实施全面质量管理,通过PDCA循环(计划-执行-检查-处理)不断改进和提高工程质量。
强化质量意识教育,提高全体施工人员的质量责任感和自觉性。
安全管理体系:
建立并执行OHSAS18001职业健康安全管理体系标准,确保施工现场的安全生产。
定期进行安全检查和隐患排查,及时消除安全隐患,防止安全事故的发生。
进度管理体系:
实施进度动态监控,及时调整施工计划,确保工程按期完成。
加强与业主、监理及分包单位的沟通协调,解决影响进度的各种问题。
成本管理体系:
建立成本预算和核算体系,对项目成本进行全面控制和管理。
实施成本分析制度,定期对比实际成本与预算成本的差异,找出原因并采取措施加以改进。
优化施工方案和资源配置,降低施工成本,提高经济效益。

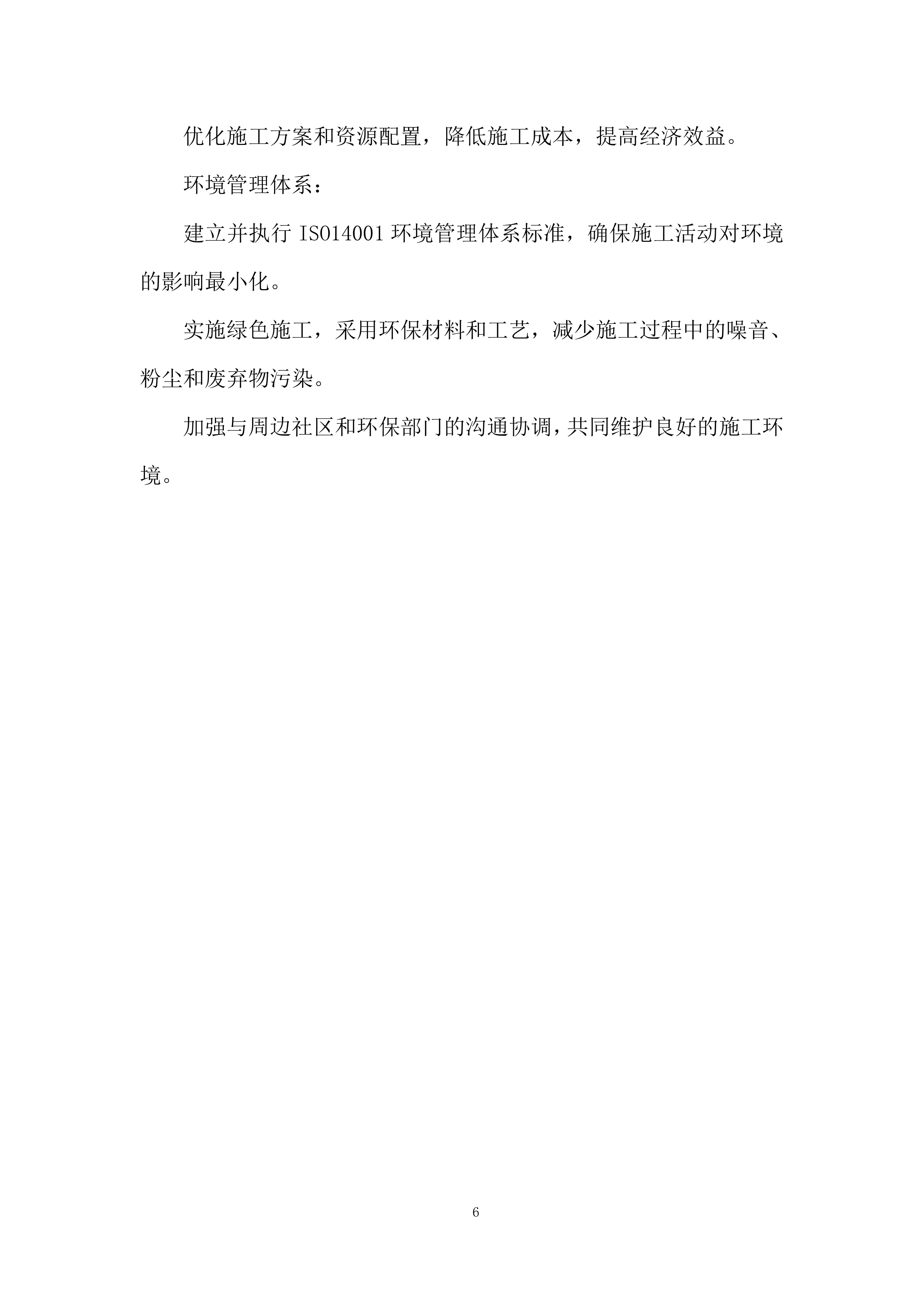

环境管理体系:
建立并执行ISO14001环境管理体系标准,确保施工活动对环境的影响最小化。
实施绿色施工,采用环保材料和工艺,减少施工过程中的噪音、粉尘和废弃物污染。
加强与周边社区和环保部门的沟通协调,共同维护良好的施工环境。
总体方案及措施
百叶封堵
一、百叶封堵施工方案

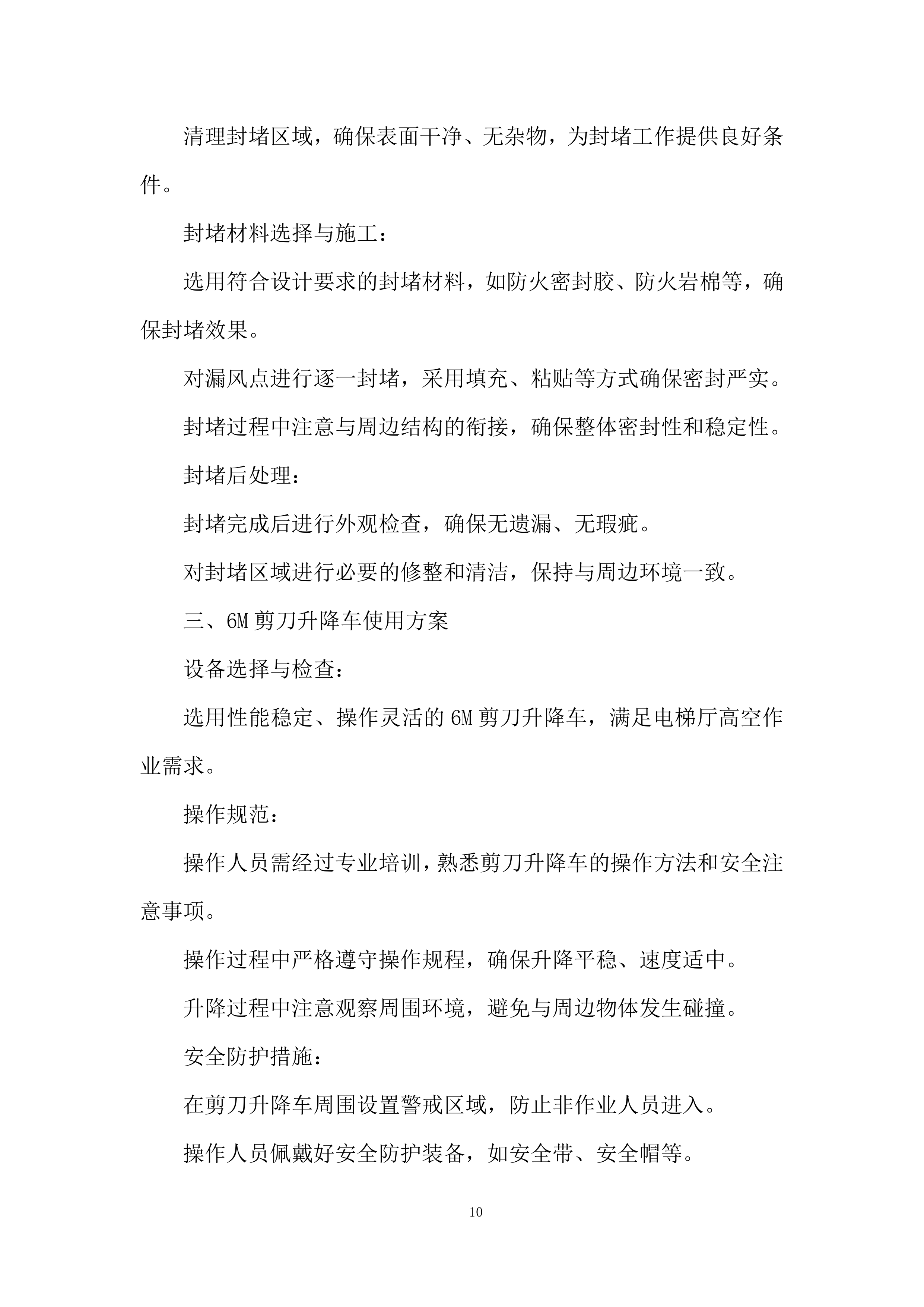

封堵材料选择与准备:
选用符合设计要求及国家标准的防火、密封材料,确保材料具有良好的密封性和耐久性。
对所有进场材料进行严格检查,确保其质量合格,并附有相应的质量证明文件。
百叶封堵施工流程:
对需要封堵的百叶区域进行详细测量,确定封堵尺寸和形状。
清理百叶区域,确保表面干净、无油污、无杂物。
根据测量结果,裁剪封堵材料至合适尺寸,进行预安装调整,确保封堵严密。
使用专用胶粘剂或固定件将封堵材料牢固固定在百叶区域,确保无缝隙、无渗漏。
对封堵区域进行外观检查和质量验收,确保符合设计要求及验收标准。

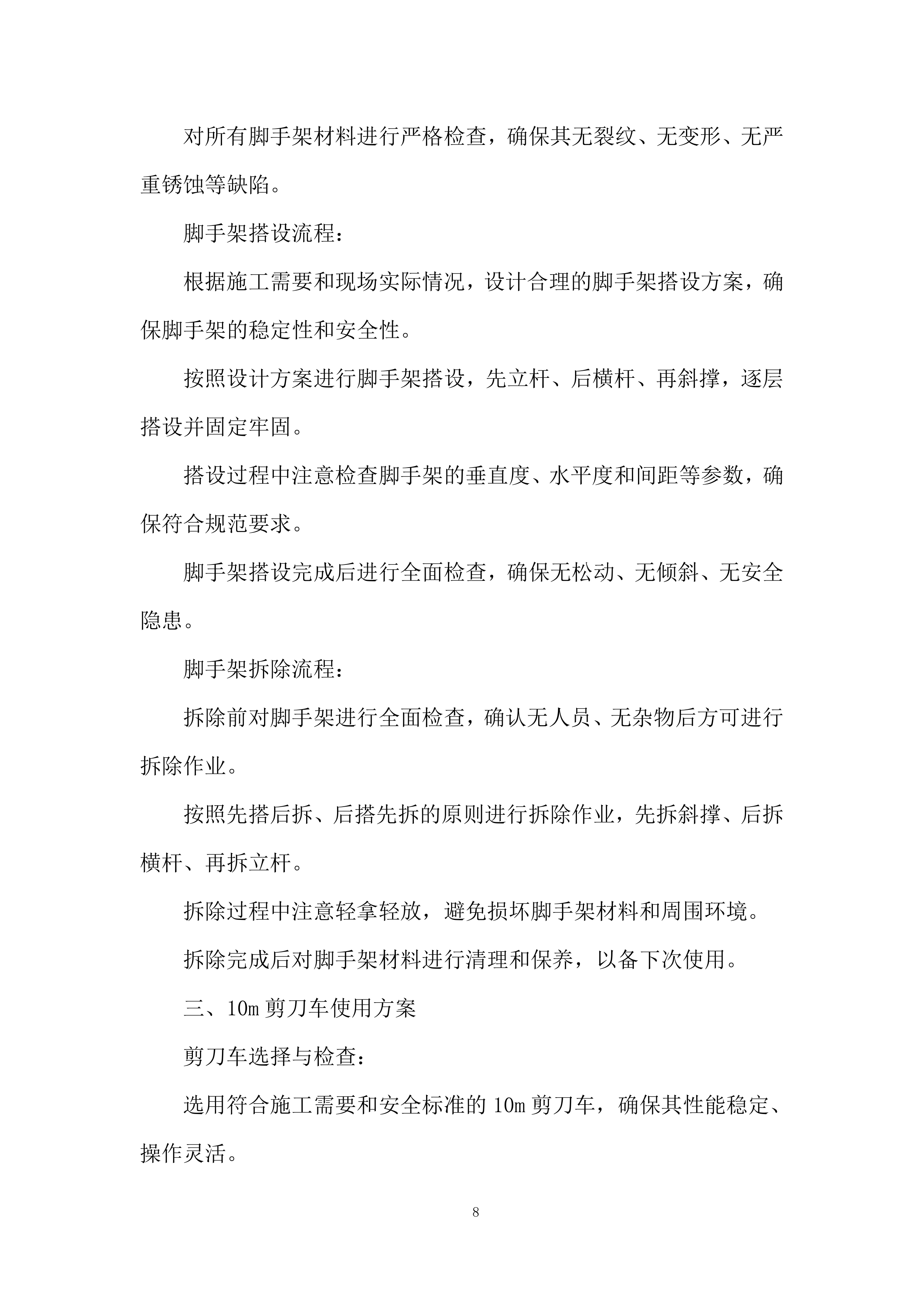

二、脚手架搭拆方案
脚手架材料选择与检查:
选用符合国家标准的钢管、扣件、脚手板等脚手架材料,确保其承载力和稳定性。
对所有脚手架材料进行严格检查,确保其无裂纹、无变形、无严重锈蚀等缺陷。
脚手架搭设流程:
根据施工需要和现场实际情况,设计合理的脚手架搭设方案,确保脚手架的稳定性和安全性。
按照设计方案进行脚手架搭设,先立杆、后横杆、再斜撑,逐层搭设并固定牢固。
搭设过程中注意检查脚手架的垂直度、水平度和间距等参数,确保符合规范要求。
脚手架搭设完成后进行全面检查,确保无松动、无倾斜、无安全隐患。
脚手架拆除流程:
拆除前对脚手架进行全面检查,确认无人员、无杂物后方可进行拆除作业。
按照先搭后拆、后搭先拆的原则进行拆除作业,先拆斜撑、后拆横杆、再拆立杆。
拆除过程中注意轻拿轻放,避免损坏脚手架材料和周围环境。
拆除完成后对脚手架材料进行清理和保养,以备下次使用。
三、10m剪刀车使用方案
剪刀车选择与检查:
选用符合施工需要和安全标准的10m剪刀车,确保其性能稳定、操作灵活。
剪刀车操作规范:
操作人员必须持有有效的特种设备操作证,熟悉剪刀车的性能和操作方法。
操作前对剪刀车进行空载试运行,检查各部件运转是否正常。

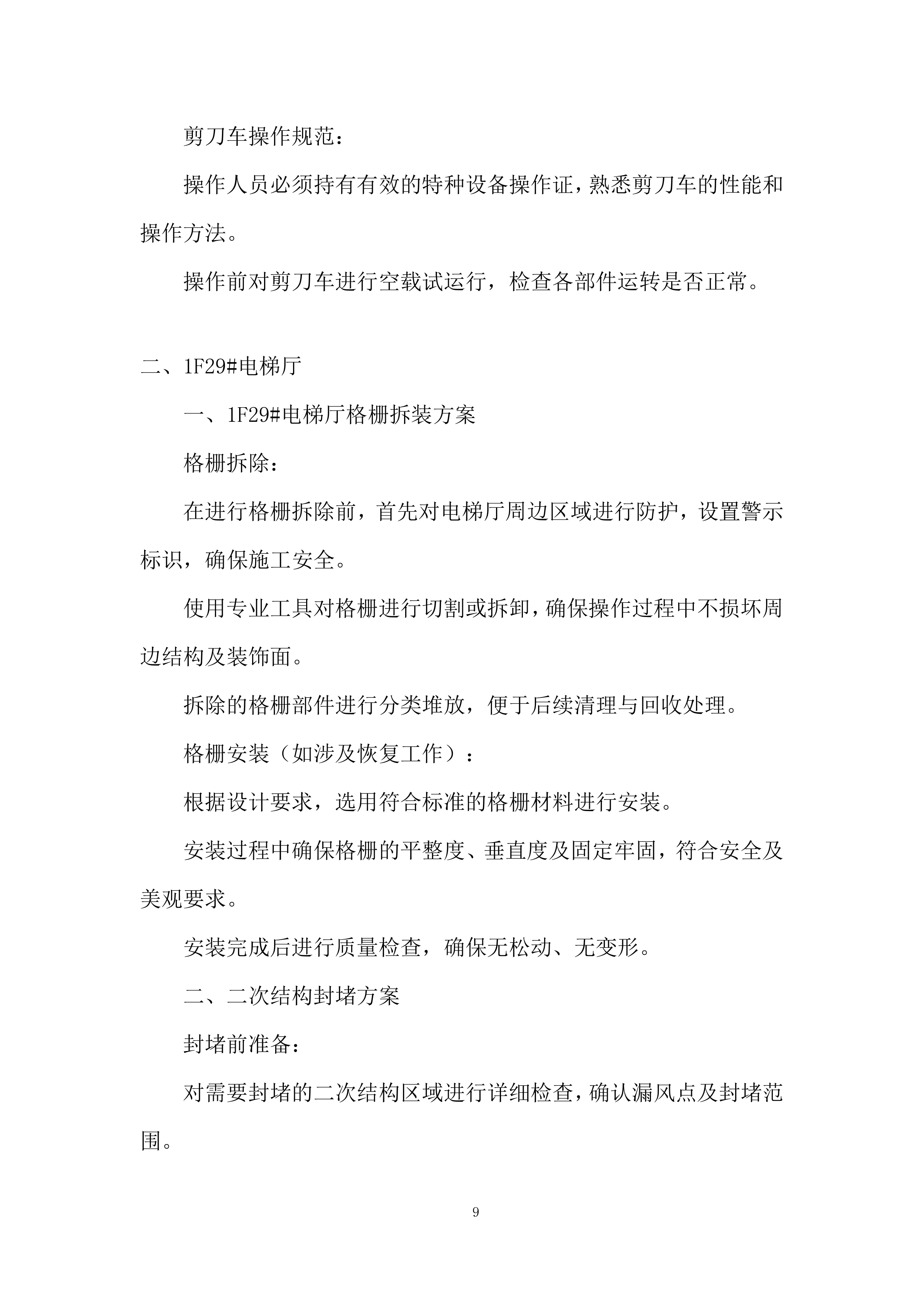

1F29#电梯厅
一、1F29#电梯厅格栅拆装方案
格栅拆除:
在进行格栅拆除前,首先对电梯厅周边区域进行防护,设置警示标识,确保施工安全。
使用专业工具对格栅进行切割或拆卸,确保操作过程中不损坏周边结构及装饰面。
拆除的格栅部件进行分类堆放,便于后续清理与回收处理。
格栅安装(如涉及恢复工作):
根据设计要求,选用符合标准的格栅材料进行安装。
安装过程中确保格栅的平整度、垂直度及固定牢固,符合安全及美观要求。
安装完成后进行质量检查,确保无松动、无变形。
二、二次结构封堵方案
封堵前准备:
对需要封堵的二次结构区域进行详细检查,确认漏风点及封堵范围。
清理封堵区域,确保表面干净、无杂物,为封堵工作提供良好条件。
封堵材料选择与施工:
选用符合设计要求的封堵材料,如防火密封胶、防火岩棉等,确保封堵效果。
对漏风点进行逐一封堵,采用填充、粘贴等方式确保密封严实。
封堵过程中注意与周边结构的衔接,确保整体密封性和稳定性。
封堵后处理:
封堵完成后进行外观检查,确保无遗漏、无瑕疵。
对封堵区域进行必要的修整和清洁,保持与周边环境一致。
三、6M剪刀升降车使用方案
设备选择与检查:
选用性能稳定、操作灵活的6M剪刀升降车,满足电梯厅高空作业需求。
操作规范:
操作人员需经过专业培训,熟悉剪刀升降车的操作方法和安全注意事项。
操作过程中严格遵守操作规程,确保升降平稳、速度适中。
升降过程中注意观察周围环境,避免与周边物体发生碰撞。
安全防护措施:
在剪刀升降车周围设置警戒区域,防止非作业人员进入。
操作人员佩戴好安全防护装备,如安全带、安全帽等。

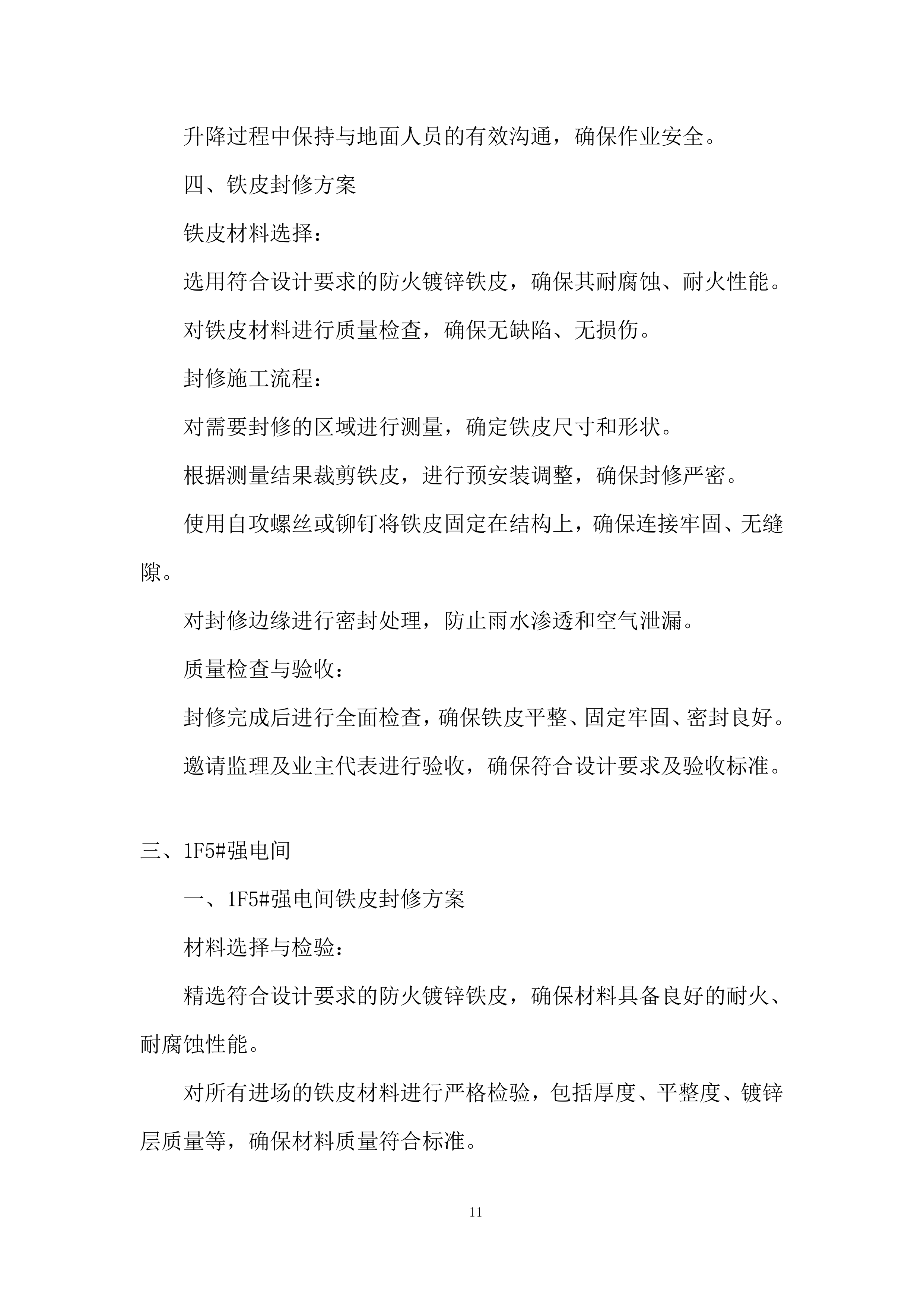

升降过程中保持与地面人员的有效沟通,确保作业安全。
四、铁皮封修方案
铁皮材料选择:
选用符合设计要求的防火镀锌铁皮,确保其耐腐蚀、耐火性能。
对铁皮材料进行质量检查,确保无缺陷、无损伤。
封修施工流程:
对需要封修的区域进行测量,确定铁皮尺寸和形状。
根据测量结果裁剪铁皮,进行预安装调整,确保封修严密。
使用自攻螺丝或铆钉将铁皮固定在结构上,确保连接牢固、无缝隙。
对封修边缘进行密封处理,防止雨水渗透和空气泄漏。
质量检查与验收:
封修完成后进行全面检查,确保铁皮平整、固定牢固、密封良好。
邀请监理及业主代表进行验收,确保符合设计要求及验收标准。
1F5#强电间
一、1F5#强电间铁皮封修方案
材料选择与检验:
精选符合设计要求的防火镀锌铁皮,确保材料具备良好的耐火、耐腐蚀性能。
对所有进场的铁皮材料进行严格检验,包括厚度、平整度、镀锌层质量等,确保材料质量符合标准。
封修施工流程:
对强电间需封修区域进行精确测量,确定铁皮尺寸及形状,确保封修精准。
依据测量结果裁剪铁皮,进行预安装调整,确保铁皮与结构贴合紧密,无缝隙。
使用合适的固定件(如自攻螺丝、铆钉)将铁皮牢固固定在结构上,确保连接稳定可靠。
对封修边缘进行密封处理,采用防火密封胶等材料,防止空气泄漏及雨水渗透。
质量检查与验收:
封修完成后,进行全面质量检查,确保铁皮表面平整、固定牢固、密封良好。
邀请监理及业主代表进行现场验收,确保封修工程符合设计要求及验收规范。

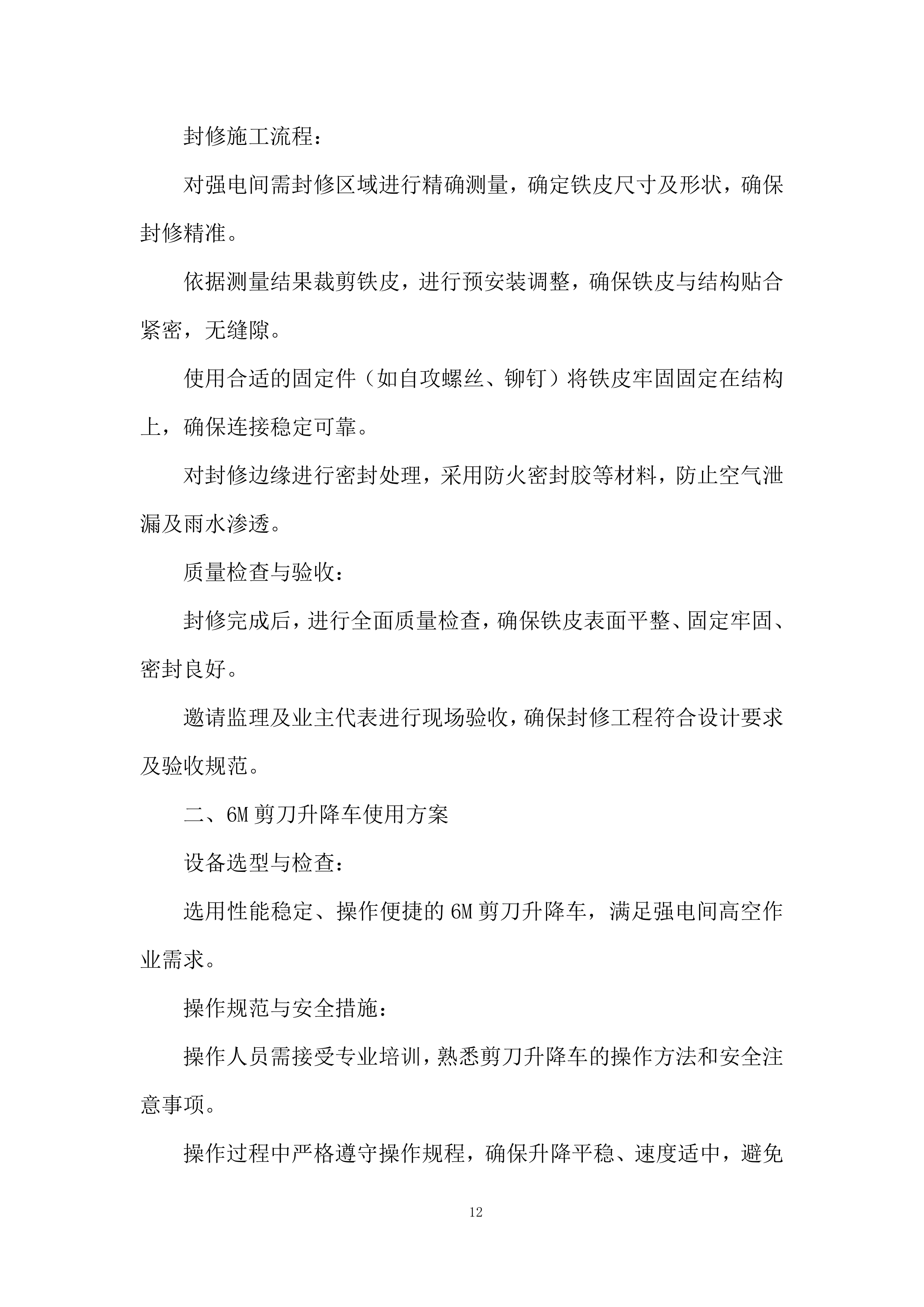

二、6M剪刀升降车使用方案
设备选型与检查:
选用性能稳定、操作便捷的6M剪刀升降车,满足强电间高空作业需求。
操作规范与安全措施:
操作人员需接受专业培训,熟悉剪刀升降车的操作方法和安全注意事项。
操作过程中严格遵守操作规程,确保升降平稳、速度适中,避免急升急降。
在剪刀升降车周围设置警戒区域,防止非作业人员进入,确保作业安全。
操作人员佩戴好安全防护装备,如安全带、安全帽等,确保个人安全。
维护与保养:
定期对剪刀升降车进行维护与保养,包括液压油更换、电气系统检查、紧固件紧固等,确保设备长期处于良好状态。
每次使用后,对剪刀升降车进行清洁和检查,及时发现并处理潜在问题,确保下次使用安全可靠。
1F1#强电间
一、1F1#强电间铁皮封修方案
材料选定与质量把控
选用具备防火、防腐性能的优质镀锌铁皮,确保材料厚度及镀锌层厚度符合设计规范要求。
对进场铁皮材料进行外观及性能抽检,重点检查表面平整度、镀锌层均匀性及边缘完整性,杜绝不合格材料进入施工环节。
施工工艺与操作要点
根据强电间结构尺寸精准测量,定制化裁剪铁皮,确保封修区域全覆盖且边缘整齐。
采用机械固定与密封胶填缝相结合的方式,使用不锈钢自攻螺丝将铁皮牢固固定于结构骨架,间距符合规范要求。
对铁皮接缝及固定点进行防火密封胶处理,形成连续密封层,防止空气渗透及火势蔓延。

质量验收标准
封修完成后检查铁皮表面平整度,无翘曲、变形或松动现象。
验证密封胶填充饱满度,确保无漏封、开裂缺陷。
邀请第三方检测机构对防火性能进行抽检,符合国家消防验收标准。
二、6M剪刀升降车使用方案
设备配置与安全检查
选用载重能力、升降高度满足施工需求的6M电动剪刀升降车,配备防坠落安全装置及超载保护系统。
操作规范与安全管控
操作人员须持特种设备作业证上岗,熟悉设备性能及应急处置流程。
升降车作业范围内设置警戒隔离带,禁止无关人员进入;平台升降过程中严禁超载或偏载。
遇强风、雷雨等恶劣天气立即停止作业,将平台降至最低位置并固定。
维护保养与应急预案
建立设备维护档案,定期更换液压油及滤芯,检查紧固件松动情况。
制定设备故障应急预案,配备备用升降车及维修工具,确保突发情况下4小时内恢复作业能力。

1F2#空调机房旁通道
一、1F2#空调机房旁通道二次结构封堵方案
封堵材料与工艺选择
选用A级防火岩棉板作为核心填充材料,外覆镀锌钢板增强结构强度,确保封堵体系耐火极限满足设计要求。
采用“框架固定+分层填充”工艺,先在结构缝隙处焊接镀锌角钢骨架,再逐层填充岩棉板并压实,最后用防火密封胶封堵接缝。
关键节点处理
对穿墙管线洞口采用模块化防火包封堵,确保与管线间隙≤5mm,并用速凝防火泥二次密封。
封堵层与结构界面涂刷界面剂,增强粘结力,避免空鼓脱落。
验收标准
封堵体表面平整度偏差≤3mm,无裂缝、空鼓现象。
通过红外热成像检测,确保无漏风点,气密性符合规范要求。
二、1F2#空调机房旁通道铁皮封修方案
材料与连接设计
选用1.2mm厚镀锌钢板,表面喷涂环氧富锌底漆及防火涂料,提升防腐与耐火性能。
采用隐蔽式不锈钢螺栓连接,螺钉间距≤200mm,确保封修层整体受力均匀。
施工流程控制
根据通道尺寸定制化加工铁皮板,现场拼接时预留5mm伸缩缝,用硅酮耐候胶填充。
封修层与地面、顶棚交接处做L型折边处理,嵌入防火密封条,形成连续防火屏障。
质量检测
使用激光水平仪检测封修层垂直度,偏差≤2mm/m。
防火涂料厚度采用涂层测厚仪抽检,确保≥1.5mm且无漏涂。
三、10M剪刀升降车使用方案
设备选型与适配性
选用额定载荷300kg、工作高度10.2m的电动剪刀式升降平台,配备可延伸工作台面,适应通道狭长空间作业需求。
设备配置防坠落安全装置、超载报警系统及倾斜保护功能,确保高空作业安全性。
操作与安全管控
操作人员需持特种设备作业证,作业前检查液压系统、电气线路及紧急制动装置,填写设备点检表。
升降车支腿完全展开并垫实,平台载荷均匀分布,禁止超员或堆放杂物。
应急预案
现场配备应急发电设备,确保突发停电时平台可缓慢下降至安全位置。
制定设备故障处置流程,常备液压千斤顶及备用电源,确保4小时内恢复作业能力。
1F奈尔宝后通道
一、1F奈尔宝后通道二次结构封堵方案
封堵材料与构造设计
采用A级防火岩棉板与镀锌钢板复合体系,岩棉板密度≥120kg/m³,镀锌钢板厚度≥1.0mm,确保耐火极限≥2小时。
封堵结构设置双层防护:内层为防火岩棉填充,外层采用镀锌钢板框架加固,框架与主体结构通过化学螺栓可靠连接。
关键节点处理措施
穿墙管线洞口采用柔性防火卷材包裹,外覆防火泥密封,确保与管线间隙≤3mm。
封堵层与混凝土结构界面涂刷专用粘结剂,增强界面结合力,避免空鼓开裂。
验收质量标准
封堵体表面平整度允许偏差≤2mm/m,无裂缝、翘曲现象。
通过气密性检测,确保漏风量≤1.5m³/(m²·h),符合节能设计要求。
二、10M剪刀升降车施工方案
设备配置与性能要求
选用额定载荷≥300kg、工作高度10.2m的电动剪刀式升降平台,配备可伸缩工作台面及防滑踏板,适应通道狭长空间作业需求。
设备配置双重安全保护装置:液压系统过载保护、平台倾斜自动报警停机功能。
操作规范与安全管控
操作人员须持特种设备作业证,作业前检查液压油位、电气线路绝缘性及紧急下降装置有效性。
升降车支腿完全展开并垫实,平台载荷均匀分布,禁止超载或偏载作业。
维护与应急保障
建立设备日检制度,重点检查液压系统密封性、电气元件接触可靠性及结构件焊缝完整性。
现场配备应急电源及手动液压泵,确保突发故障时平台可安全下降至地面。
1F30#货梯旁通道
一、1F30#货梯旁通道格栅拆装方案
格栅拆除与保护措施
采用专用工具对既有格栅进行分段拆除,避免对周边结构及装饰面造成损伤。
对拆除的格栅构件进行编号分类存放,确保可追溯性及后续安装匹配度。
拆除区域设置警示标识及临时防护栏杆,防止坠物伤人。
格栅安装工艺与精度控制
新装格栅采用热镀锌钢材,表面喷涂防锈漆,确保耐腐蚀性能符合设计要求。
安装前复核通道尺寸及预埋件位置,采用激光定位仪确保格栅垂直度偏差≤2mm/m。
连接节点使用不锈钢螺栓固定,螺母外露丝扣≥3扣,并做防松动处理。
成品保护与验收标准
安装完成后对格栅表面进行清洁,覆盖防尘膜保护至整体工程竣工。
验收时检查格栅间距均匀性,允许偏差≤5mm,连接牢固无松动现象。
二、1F30#货梯旁通道二次结构封堵方案
封堵材料与构造设计
选用A级防火膨胀珍珠岩板作为核心填充材料,外覆1.2mm厚镀锌钢板增强结构稳定性。
封堵层设置双道防水隔汽层,采用自粘型防水卷材与密封胶条复合处理,防止冷凝水渗透。
关键节点处理措施
穿墙管线洞口采用模块化防火套管封堵,套管与管线间隙填充无机防火堵料并压实。
封堵层与混凝土结构界面涂刷界面处理剂,增强粘结强度,避免空鼓脱落。
质量验收标准
封堵体表面平整度允许偏差≤3mm/m,无裂缝、起皮现象。
通过红外热成像检测,确保无漏风点,气密性等级达到国家规范中级标准。
三、10M剪刀升降车施工方案
设备选型与适配性
选用额定载荷350kg、工作高度10.5m的电动剪刀式升降平台,配备可旋转工作台面及防滑格栅踏板。
设备配置智能超载保护系统、倾斜自动报警装置及应急下降手柄,确保高空作业安全性。
操作规范与安全管控
操作人员须持特种设备作业证,作业前检查液压系统密封性、电气线路绝缘性及紧急制动装置有效性。
升降车支腿完全展开并垫实,平台载荷均匀分布,禁止超载或堆放杂物,作业半径内设置警戒隔离带。
维护与应急保障
建立设备日检制度,重点检查液压油位、结构件焊缝及安全装置灵敏性。
现场配备应急电源及手动液压泵,确保突发故障时平台可安全下降至地面,并制定设备故障应急处置流程。
2-7层层间封堵
一、2-7层层间格栅拆装方案
格栅拆除与分类管理
采用分段拆除工艺,使用专用工具对既有格栅进行解体,避免对层间结构及幕墙龙骨造成损伤。
拆除的格栅构件按规格、材质分类存放,并标注原始安装位置信息,确保后续安装匹配性。
拆除区域设置硬质防护棚及警示标识,防止高空坠物,施工范围周边拉设警戒线。
格栅安装精度控制
新装格栅选用热镀锌钢材,表面喷涂氟碳漆,耐候性及防腐性能符合设计年限要求。
安装前通过全站仪复核层间结构尺寸,采用激光投线仪控制格栅垂直度,偏差≤1.5mm/m。
连接节点使用不锈钢螺栓组固定,螺母外露部分做点焊防松处理,确保结构稳定性。
成品保护措施
安装完成后对格栅表面进行清洁,覆盖防尘膜保护至整体工程验收完成。
验收时检查格栅间距均匀性,允许偏差≤4mm,无变形、翘曲现象。
二、2-7层层间二次结构封堵方案
封堵材料与构造体系
选用A级防火陶瓷纤维板作为核心填充材料,外覆1.5mm厚镀锌钢板增强防火完整性。
封堵层设置双层防水隔汽膜,采用机械固定与密封胶嵌缝相结合工艺,防止冷热桥形成。
关键节点处理技术
穿墙管线洞口采用预制防火模块封堵,模块与管线间隙填充无机防火砂浆并振捣密实。
封堵层与混凝土结构界面涂刷环氧树脂界面剂,增强粘结力,避免空鼓脱落。
层间转角处设置镀锌角钢加强框,与封堵层可靠连接,提升整体抗风压性能。
质量验收标准
封堵体表面平整度允许偏差≤2mm/m,无裂缝、起皮现象。
通过气密性检测设备验证,漏风量≤1.0m³/(m²·h),符合节能设计要求。
防火性能通过第三方检测机构抽检,耐火极限≥2小时。
三、10M剪刀升降车施工方案
设备配置与适应性优化
选用额定载荷400kg、工作高度10.8m的电动剪刀式升降平台,配备可伸缩工作台面及防滑花纹钢板。
设备增设风速监测仪,当风速超过8m/s时自动报警并停止作业,确保高空安全。
操作规范与安全管控
操作人员须持特种设备作业证,每日作业前检查液压系统、电气线路及紧急下降装置。
升降车支腿完全展开并垫实,平台载荷均匀分布,禁止超载或偏载,作业半径内设置专人监护。
维护与应急保障
建立设备日检、周检制度,重点检查液压油清洁度、结构件焊缝及安全装置灵敏性。
现场配备应急电源、手动液压泵及备用升降平台,确保突发故障时4小时内恢复作业能力。
质量保证措施和创优计划
质量保证措施
材料质量管控体系
严格审查供应商资质,封堵材料(防火岩棉、镀锌钢板、密封胶等)须提供国家级检测报告及质量合格证明,进场前进行100%外观检查及抽样复验。
建立材料追溯台账,记录生产批次、进场日期、使用部位等信息,确保可追溯至原材料源头。
施工过程质量监控
实行“三检制”:班组自检、工序交接检、专职质检员专检,隐蔽工程验收须经监理单位签字确认后方可封闭。
采用激光定位仪、红外热成像仪等高精度设备进行过程检测,封堵体垂直度、平整度偏差控制在规范允许范围内。
技术交底与培训
编制专项施工方案及技术交底文件,明确关键工序操作要点及质量标准,组织施工人员分层级培训并考核。
针对格栅拆装、防火封堵等关键节点,开展现场实操演示,确保施工人员掌握工艺要求。
成品保护机制
对已完成的封堵层、格栅安装区域设置硬质防护板及警示标识,禁止交叉作业时碰撞或踩踏。
定期巡查成品保护措施落实情况,发现问题立即整改并追溯责任。
创优计划
质量目标设定
确保工程一次验收合格率100%,力争达到行业优质工程标准(如省级或国家级奖项)。
关键分项工程(防火封堵、格栅安装)质量评分不低于95分(百分制)。
技术创新与应用
采用BIM技术进行封堵节点深化设计,优化材料排版及施工顺序,减少返工率。
引入智能化检测设备(如气密性检测机器人),提升数据采集精度及验收效率。
过程精细化管理
实施“样板引路”制度,先行制作封堵层、格栅安装样板段,经多方验收合格后大面积推广。
建立质量通病防治清单,针对空鼓、开裂等常见问题制定专项预防措施。
持续改进与反馈
每周召开质量分析会,汇总检查数据并制定改进方案,形成“计划-执行-检查-处理”闭环管理。
主动对接行业专家及第三方评估机构,定期开展质量评估,以评促改提升工程品质。
资料管理与归档
同步编制工程资料,确保材料检测报告、隐蔽验收记录、质量评定表等文件真实、完整、规范。
工程竣工后30日内完成资料组卷归档,为创优申报提供完整支撑材料。
施工总进度计划及保证措施
横道图
资源配备计划
主要施工机械设备
一、垂直运输及高空作业设备
电动剪刀式升降平台
选用额定载荷400kg、工作高度12米的电动剪刀式升降车,配备可伸缩工作台面及防滑花纹钢板,适用于层间格栅拆装及封堵作业。
设备配置智能超载保护系统、倾斜自动报警装置及应急下降手柄,确保高空作业安全。
高空作业吊篮
采用ZLP系列电动吊篮,额定载荷630kg,配备防坠安全锁及限位装置,适用于外幕墙局部封堵施工。
吊篮结构经第三方检测合格,钢丝绳直径≥8.3mm,安全系数满足规范要求。
二、封堵施工专用设备
防火材料填充设备
使用高压无气喷涂机进行防火岩棉、陶瓷纤维板等材料的填充施工,确保填充密实度≥95%。
配备可调节喷枪,适应不同厚度封堵层的均匀喷涂需求。
密封胶施工设备
采用气动双组份打胶机进行结构胶、防火密封胶施工,胶缝宽度偏差控制在±0.5mm以内。
设备配备自动混胶系统,确保胶体混合均匀性,避免因配比失误导致密封失效。
三、测量及检测设备
高精度激光定位仪
选用进口激光投线仪,精度±0.2mm/m,用于格栅安装、封堵层垂直度及平整度控制。
设备具备水平/垂直双激光线功能,可同时校准两个方向定位。
红外热成像检测仪
采用非制冷型焦平面探测器,分辨率≥320×240像素,用于封堵层气密性检测及冷热桥定位。
检测灵敏度≤0.05℃,可生成热成像报告辅助验收。
气密性检测设备
配置智能压差法气密性检测仪,量程0-5000Pa,精度±1Pa,用于封堵体漏风量测试。
设备自带数据记录功能,可导出检测曲线及报告。
四、辅助施工设备
液压升降搬运车
选用额定载荷2吨的液压升降搬运车,最小转弯半径≤1.5米,适用于材料...
外幕墙封堵工程改造项目施工投标方案.docx
