公司研发中心项目室外景观工程
投标方案
目
录
第一章
施工组织设计
4
第一节
确保满足工期要求的措施
4
一、
加强计划管理
4
二、
加强技术管理
4
三、
加强现场管理
6
四、
加强统一管理
6
五、
五后勤工作保证
8
第二节
施工现场平面布置
11
一、
施工平面布置说明
11
二、
施工平面布置内容
13
第三节
施工总进度计划表;
19
第四节
施工所选用的机械数量及类型清单
20
第五节
施工方案
21
一、
土方工程施工方案
21
二、
水电管线预埋施工方案
28
三、
硬景工程施工方案
38
四、
安装工程施工方案
56
五、
苗木种植及养护方案
66
第六节
项目管理
机构
74
一、
本工程项目管理机构配备情况表
74
二、
本项目负责人简历表
75
第七节
施工现场的质量保证系统
77
一、
质量管理目标与计划
77
二、
质量管理制度
77
三、
质量管理措施
77
第八节
施工过程中突发事件的处置预案
80
一、
总则
80
二、
组织机构及职责
80
三、
预警与应急响应
81
四、
安全方面突发事件处置措施
82
五、
质量方面突发事件处置措施
83
六、
后期处置
84
第九节
工程质量等级标准及执行的专业技术规范及验收标准
86
第十节
现场文明施工措施
87
一、
施工场地布置与管理
87
二、
环境保护措施
88
三、
安全与标识管理
89
四、
人员管理与培训
90
五、
卫生与健康管理
91
第十一节
施工现场的安全保证体系
93
一、
安全管理组织机构
93
二、
安全管理制度
94
三、
安全技术措施
96
四、
安全检查与隐患排查治理
98
第十二节
施工用水用电的要求
101
一、
施工用水要求
101
二、
施工用电要求
101
第十三节
施工期临时消防措施之设计方案
104
一、
设计依据
104
二、
临时消防设施总体布局
104
第十四节
主要材料/设备的来源、制造商(最多选三个)、出厂及运送日期(填写在技术要求内的设备一览表内)
106
第二章
技术规格说明书要求的其他需提交文件
108
第三章
技术偏离表
108
第一章
施工组织设计

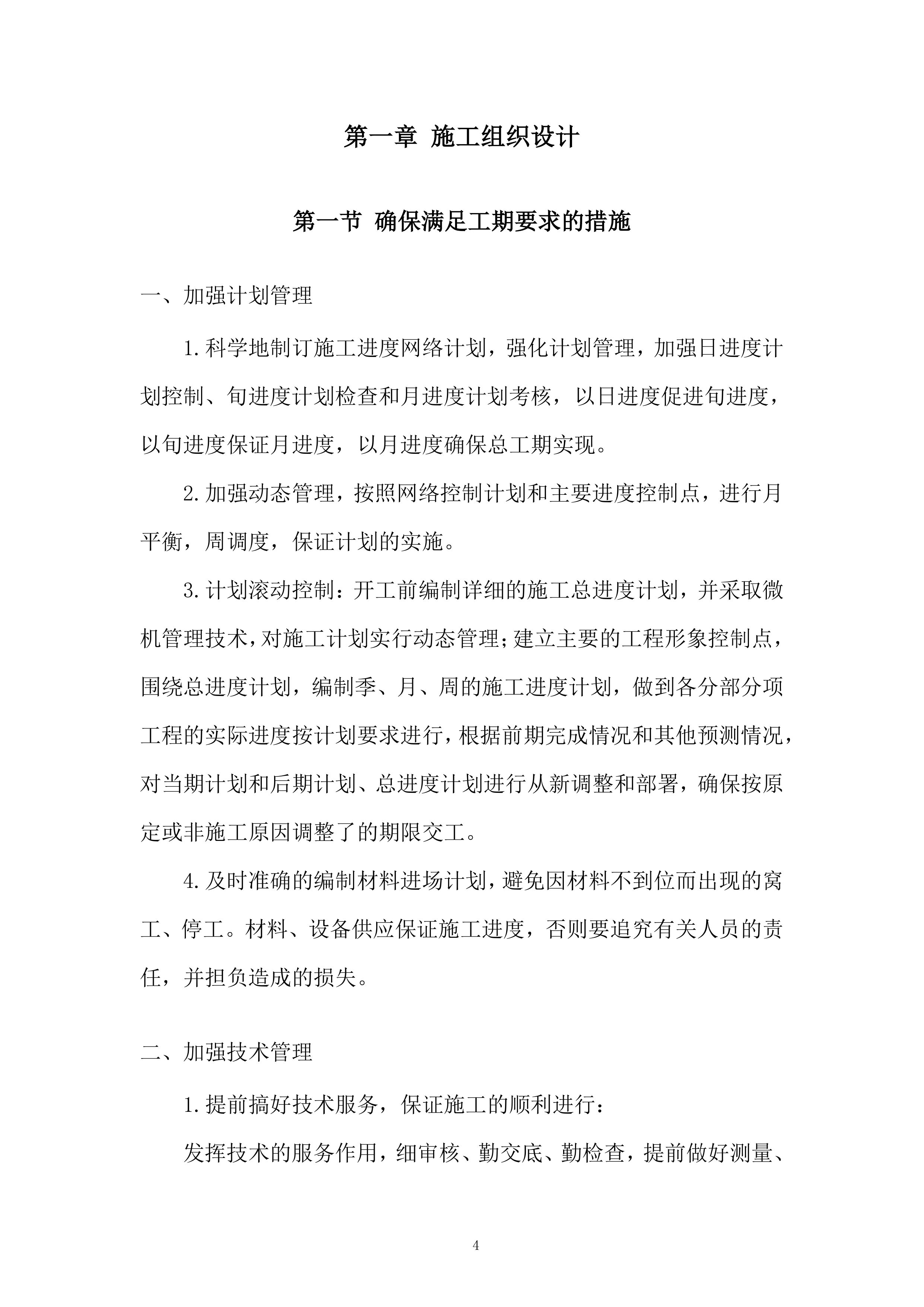

第一节
确保满足工期要求的措施
加强计划管理
1.
科学地制订施工进度网络计划,强化计划管理,加强日进度计划控
制、旬进度计划检查和月进度计划考核,以日进度促进旬进度,以旬进度保证月进度,以月进度确保总工期实现。
2.
加强动态管理,按照网络控制计划和主要进度控制点,进行月平衡,周调度,保证计划的实施。
3.
计划滚动控制:开工前编制详细的施工总进度计划,并采取微机管理技术,对施工计划实行动态管理;建立主要的工程形象控制点,围绕总进度计划,编制季、月、周的施工进度计划,做到各分部分项工程的实际进度按计划要求进行,根据前期完成情况和其他预测情况,对当期计划和后期计划、总进度计划进行从新调整和部署,确保按原定或非施工原因调整了的期限交工。
4.
及时准确的编制材料进场计划,避免因材料不到位而出现的窝工、停工。材料、设备供应保证施工进度,否则要追究有关人员的责任,并担负造成的损失。
加强技术管理
1.
提前搞好技术服务,保证施工的顺利进行:
发挥技术的服务作用,细审核、勤交底、勤检查,提前做好测量、试验等各项技术工作。
现场专业技术工作者,深入一线跟班作业,及时搞好技术交底,并做到发现问题及时解决。
制定详细的单位工程施工组织设计,实施中不断优化,做到科学施工;信息反馈及时,适时调整和优化施工方案,确保主要工序能够顺利进行。
建立项目总工程师为首的技术保障、技术决策体系,加强项目总工程师技术岗位负责制,行使技术否决权。
2.
加强技术攻关,化解现场难题:
发挥技术专家作用,对难度较大的技术问题,派遣我单位的技术专家奔赴现场,确保各种方案和措施技术上可靠,工艺先进,工序合理,从而保证施工的顺利进行。
重大技术问题及时向设计、监理部门汇报,并积极会同相关单位研究解决方案。
3.
对施工进度进行监控:对本项目的施工进度采用如下监控方法:投资指标监控法、形象进度监控法、单项进度指标监控法、关键线路网络监控法。根据施工组织设计或建设单位、监理及其他有关的工期要求,适时根据工程进度,调整资源配置,实现工期目标。对关键工序、关键项目强化跟踪指导,跟踪监测。

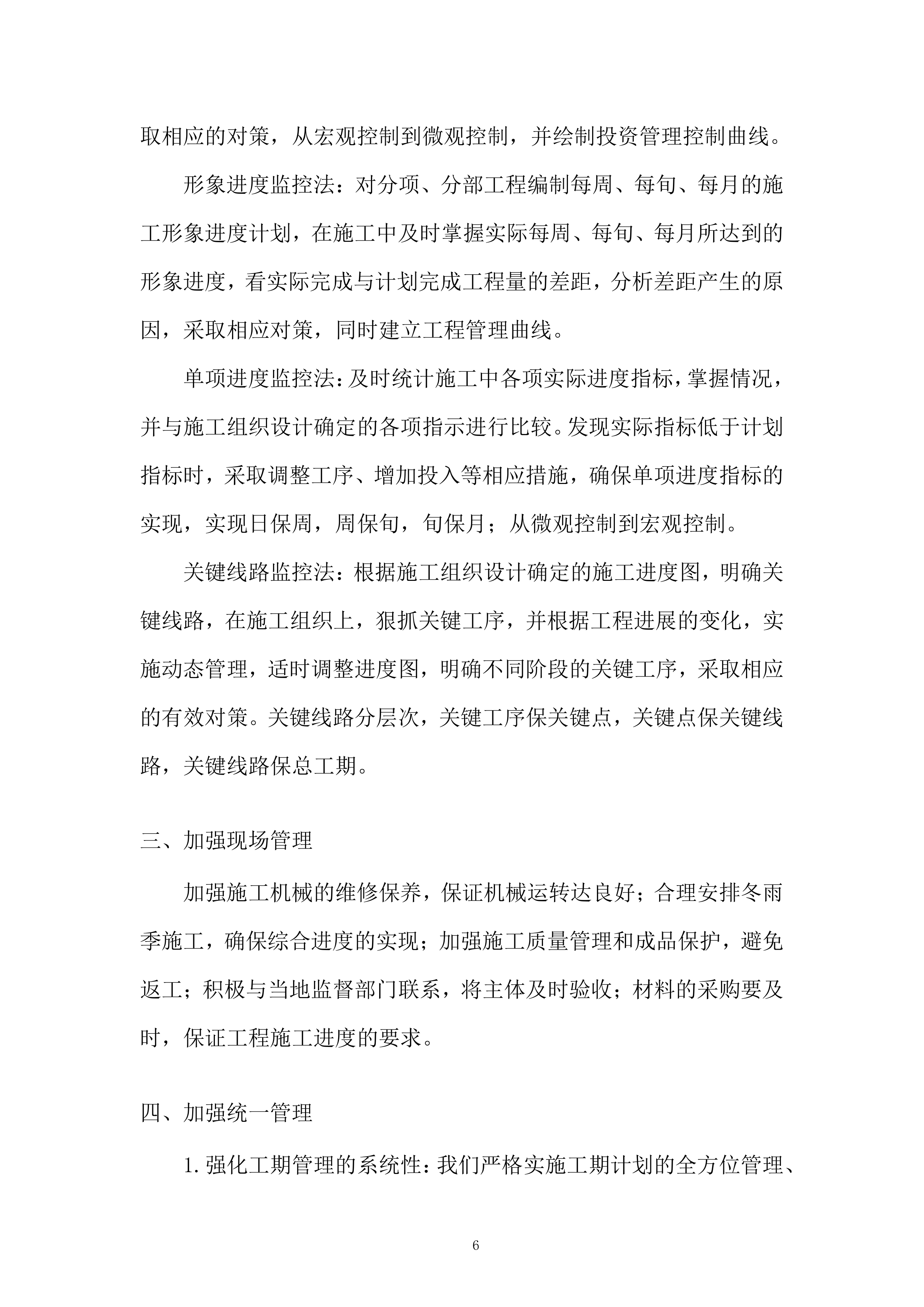

投资指标监控法:根据本合同段工程总的投资计划,编制与施工相对应的逐月投资安排计划,并比较施工中实际每月完成与计划完成的投资差距,分析差距原因,分析差距产生的单位、分部和分项,采取相应的对策,从宏观控制到微观控制,并绘制投资管理控制曲线。
形象进度监控法:对分项、分部工程编制每周、每旬、每月的施工形象进度计划,在施工中及时掌握实际每周、每旬、每月所达到的形象进度,看实际完成与计划完成工程量的差距,分析差距产生的原因,采取相应对策,同时建立工程管理曲线。
单项进度监控法:及时统计施工中各项实际进度指标,掌握情况,并与施工组织设计确定的各项指示进行比较。发现实际指标低于计划指标时,采取调整工序、增加投入等相应措施,确保单项进度指标的实现,实现日保周,周保旬,旬保月;从微观控制到宏观控制。
关键线路监控法:根据施工组织设计确定的施工进度图,明确关键线路,在施工组织上,狠抓关键工序,并根据工程进展的变化,实施动态管理,适时调整进度图,明确不同阶段的关键工序,采取相应的有效对策。关键线路分层次,关键工序保关键点,关键点保关键线路,关键线路保总工期。
加强现场管理
加强施工机械的维修保养,保证机械运转达良好;合理安排冬雨季施工,确保综合进度的实现;加强施工质量管理和成品保护,避免返工;积极与当地监督部门联系,将主体及时验收;材料的采购要及时,保证工程施工进度的要求。
加强统一管理
1.
强化工期管理的系统性:我们严格实施工期计划的全方位管理、监控与协同机制。要求各施工队伍紧密围绕合同约定的时间框架,依据项目总体进度蓝图,细化并上报各自的专业施工进度规划,含月度与周度详细计划至我司,同时,灵活调整以融入总体进度脉络,并明确向业主及监理单位提交的时间节点。
2.

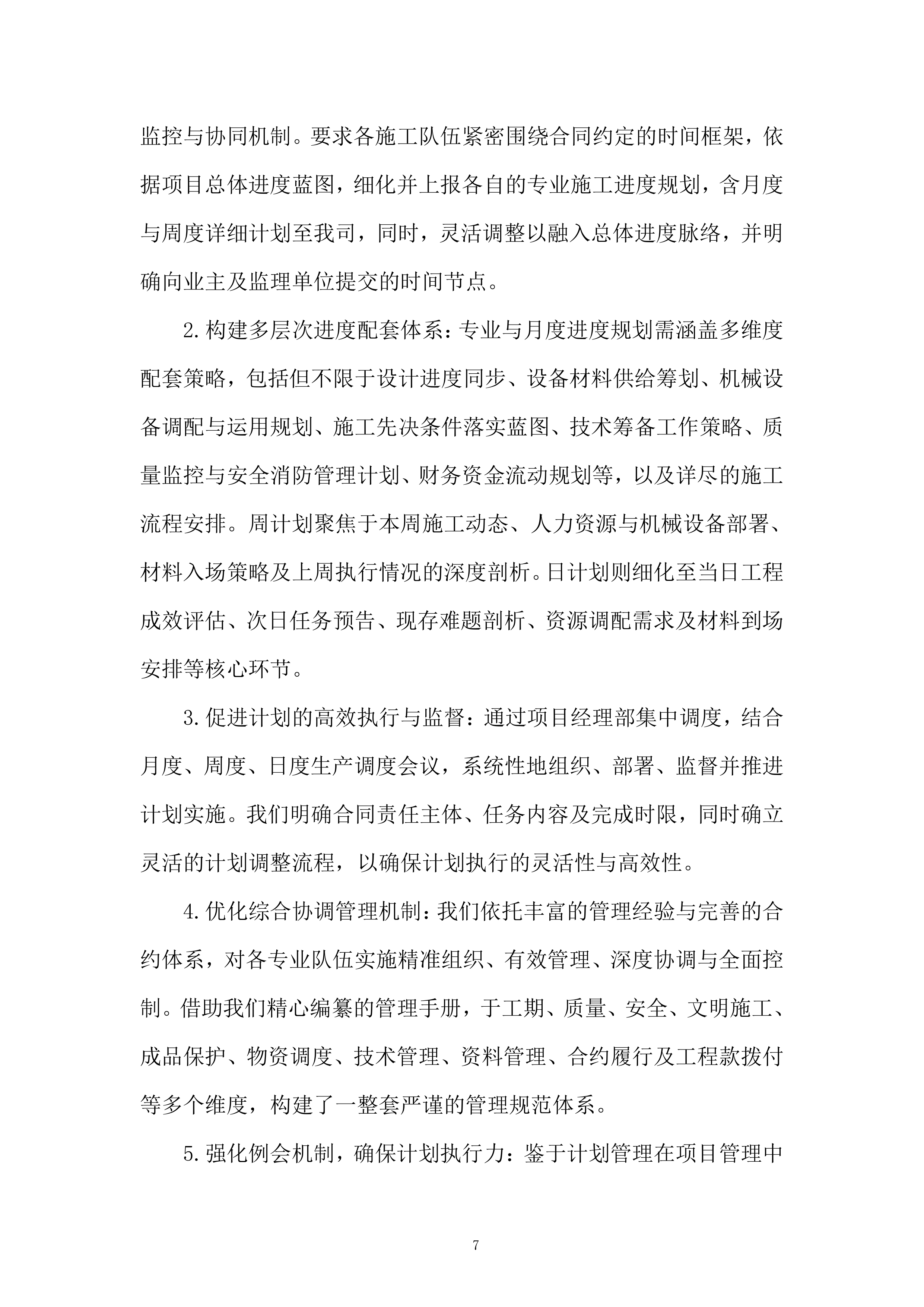

构建多层次进度配套体系:专业与月度进度规划需涵盖多维度配套策略,包括但不限于设计进度同步、设备材料供给筹划、机械设备调配与运用规划、施工先决条件落实蓝图、技术筹备工作策略、质量监控与安全消防管理计划、财务资金流动规划等,以及详尽的施工流程安排。周计划聚焦于本周施工动态、人力资源与机械设备部署、材料入场策略及上周执行情况的深度剖析。日计划则细化至当日工程成效评估、次日任务预告、现存难题剖析、资源调配需求及材料到场安排等核心环节。
3.
促进计划的高效执行与监督:通过项目经理部集中调度,结合月度、周度、日度生产调度会议,系统性地组织、部署、监督并推进计划实施。我们明确合同责任主体、任务内容及完成时限,同时确立灵活的计划调整流程,以确保计划执行的灵活性与高效性。
4.
优化综合协调管理机制:我们依托丰富的管理经验与完善的合约体系,对各专业队伍实施精准组织、有效管理、深度协调与全面控制。借助我们精心编纂的管理手册,于工期、质量、安全、文明施工、成品保护、物资调度、技术管理、资料管理、合约履行及工程款拨付等多个维度,构建了一整套严谨的管理规范体系。
5.
强化例会机制,确保计划执行力:鉴于计划管理在项目管理中的核心地位,我们设立了多层次的会议制度:每日例行部门高层会议,聚焦内部管理协调;每日生产协调会,汇总日计划执行成果,预告次日任务;周度三方联席会议(含经理部、业主、监理),共析工程进展,共享信息,共商对策。这一系列例会机制确保了施工各方信息交流的畅通无阻与问题解决的迅速响应。
6.
深化施工详图设计协调:作为保障工程质量与进度的关键一环,我们高度重视施工详图设计的协调工作,凭借在图纸深化、施工详图及综合图设计方面的深厚实力,特设专项设计团队,专项负责此项工作,以确保设计方案的精准高效对接施工实际。
7.
强化与各方合作,提升服务效能:我们秉持全局观念,主动加强与业主、监理、设计方的合作与沟通,致力于为业主提供超越期待的服务体验。通过积极协调各方关系,包括与行政管理部门及项目相关方的紧密配合,确
保现场问题能够得到及时、有效的解决,为工程营造和谐有序的作业环境。

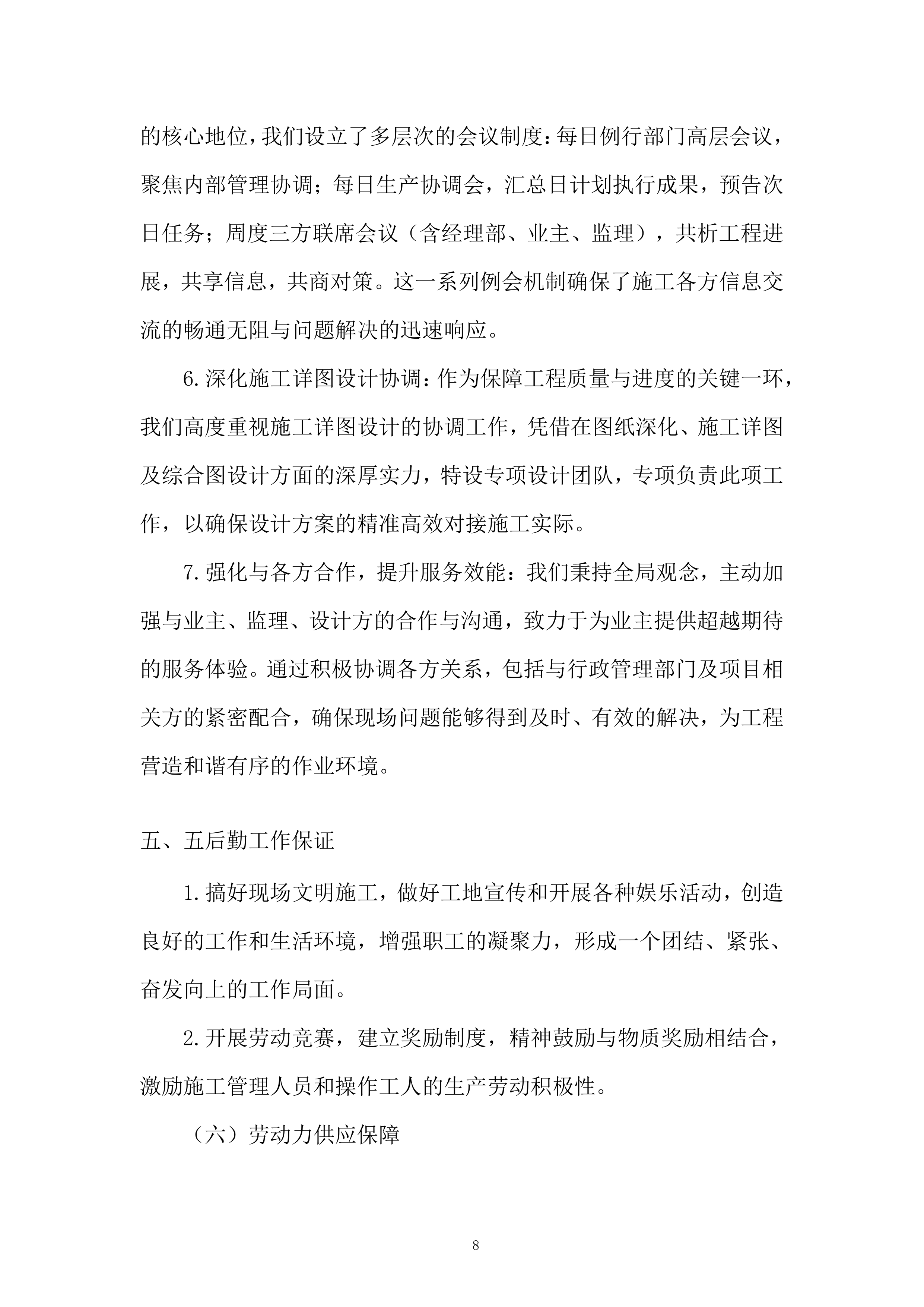

五后勤工作保证
1.
搞好现场文明施工,做好工地宣传和开展各种娱乐活动,创造良好的工作和生活环境,增强职工的凝聚力,形成一个团结、紧张、奋发向上的工作局面。
2.
开展劳动竞赛,建立奖励制度,精神鼓励与物质奖励相结合,激励施工管理人员和操作工人的生产劳动积极性。
(六)劳动力供应保障
1.
做好劳动力的动态调配工作,抓关键工序,在关键工序延期时,可以抽调精干的人力,集中突击施工,确保关键线路按期完成。
2.
每道工序施工完成后,及时组织工人退场,给下道工序工人操作提供作业面,做到所有工作面均有人施工。根据进度计划、工程量和流水段划分合理安排劳动力和投入生产设备,保证按照进度计划的要求完成任务。
3.
加强班组建设,做到分工和人员搭配合理,提高工效,既要做到不停工待料,又要调整好人员的安排,不出现窝工现象。
4.
劳动力场外的组织,根据实际的施工进度,组织劳动力进退场,从而满足施工进度的需要,劳动力场外的组织必须要有序、高效,不能因劳动力的进退场影响正常的施工进度。我公司有大量的熟练工人在市内各工地施工,能够随时能根据施工需要进行劳动力的调配,保证工程的顺利进行。
5.
在确保我公司的劳动力资源的同时,将与有长期合作关系、信誉良好、实力雄厚的劳务公司签订协议,能根据现场的实际需要来调配劳动力,从多方面确保劳动力满足施工进度的需要。
6.
施工前根据施工进度计划、施工阶段的划分、各个专业工种的需要、劳动定额,编制切实可行的劳动力需用量计划,并根据工程实际进展情况,由项目部负责对各施工队劳动力进退场时间、数量提出指导性计划并及时调整,避免劳动力资源的浪费。
7.
进行岗前培训:根据本项目工程的特殊要求,做好岗前岗位技术培训,提高劳动者的操作技能,加强质量意识教育,组织学习国家有关规范、标准、规程、进行施工组织设计的总设计交底,使施工人员了解该工程的特点,以熟练规范的要求,高质量地完成额定任务,确保计划用量,满足施工生产需要。

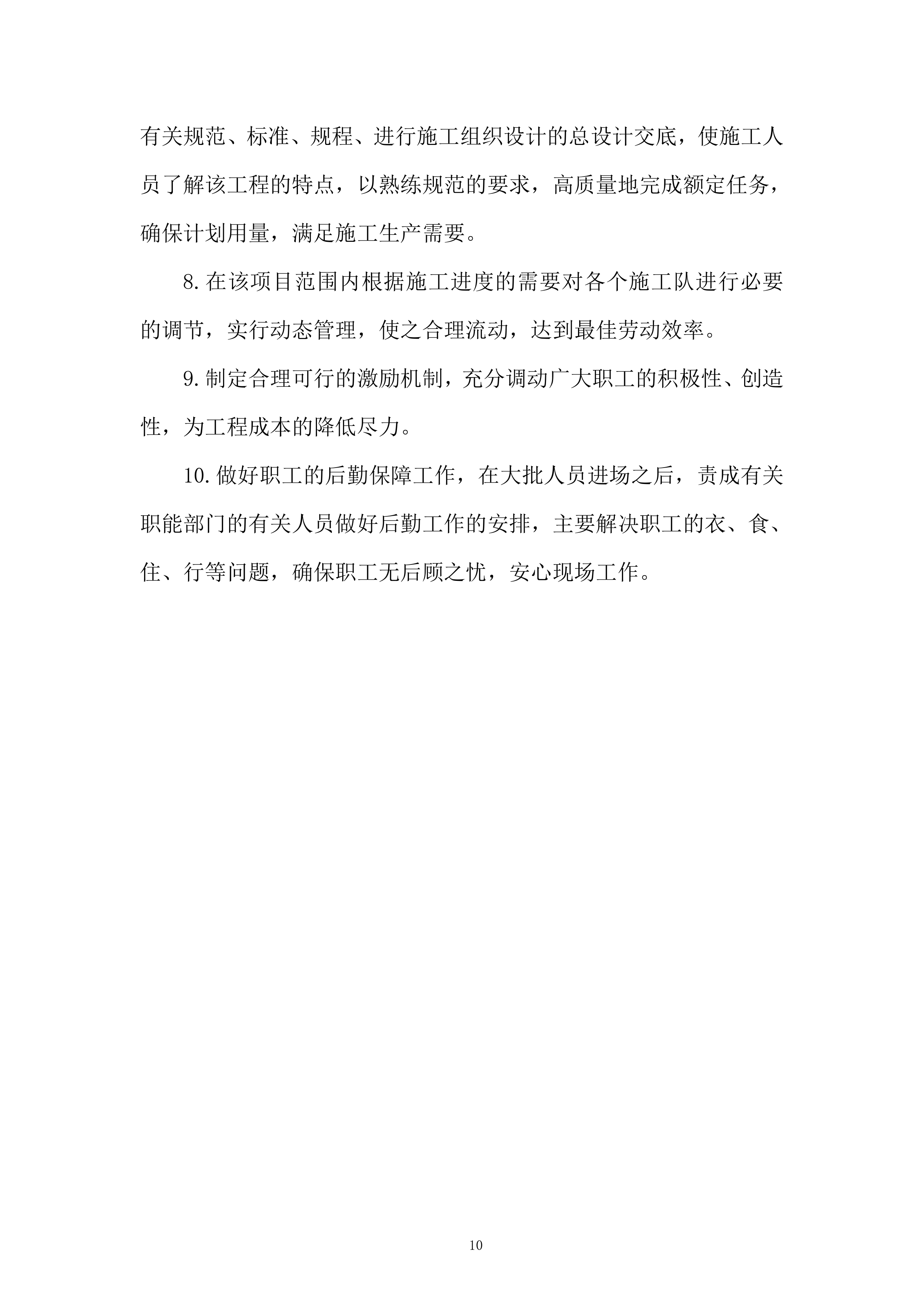

8.
在该项目范围内根据施工进度的需要对各个施工队进行必要的调节,实行动态管理,使之合理流动,达到最佳劳动效率。
9.
制定合理可行的激励机制,充分调动广大职工的积极性、创造性,为工程成本的降低尽力。
10.
做好职工的后勤保障工作,在大批人员进场之后,责成有关职能部门的有关人员做好后勤工作的安排
,主要解决职工的衣、食、住、行等问题,确保职工无后顾之忧,安心现场工作。

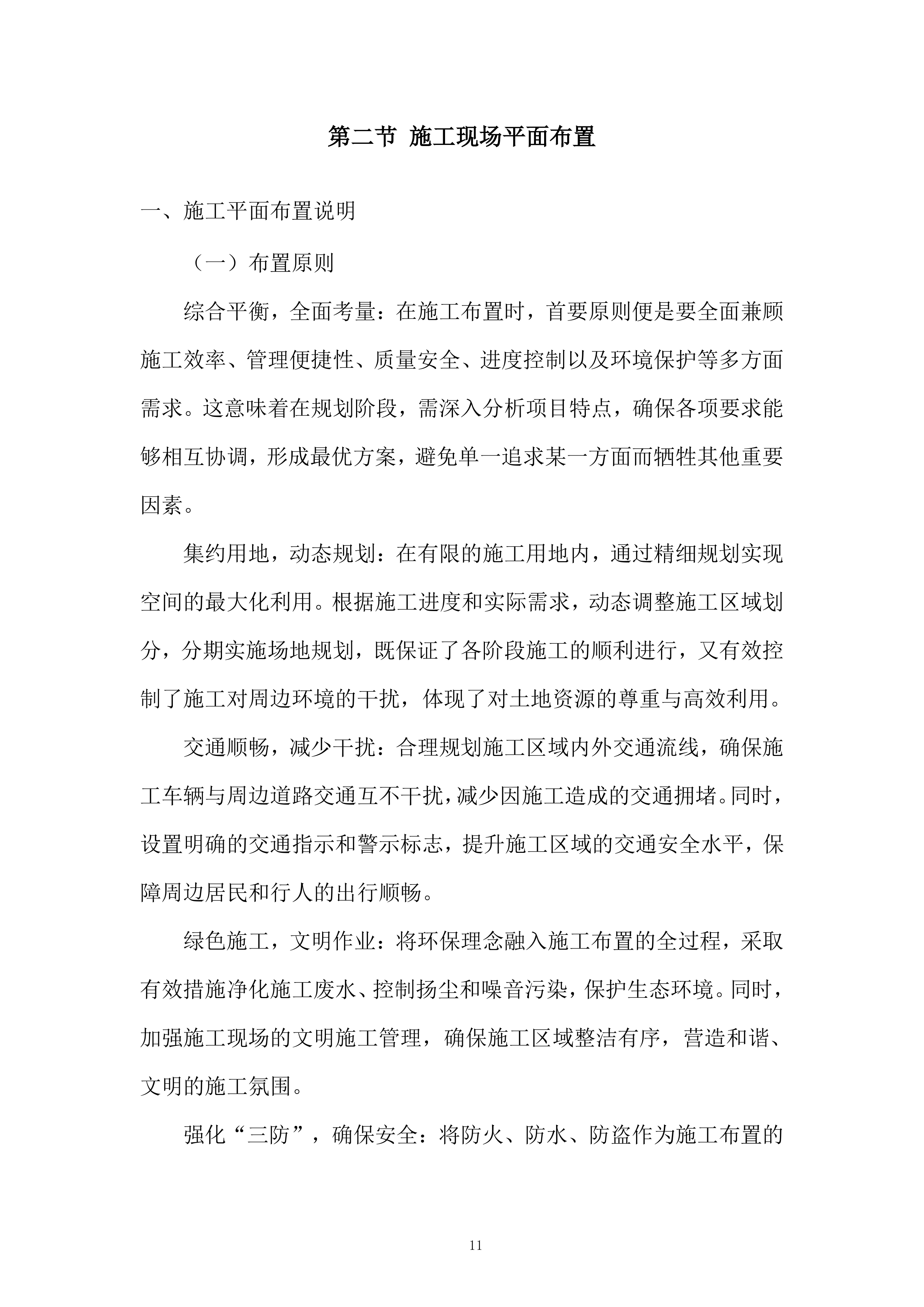

第二节
施工现场平面布置
施工平面布置说明
(一)
布置原则
综合平衡,全面考量:在施工布置时,首要原则便是要全面兼顾施工效率、管理便捷性、质量安全、进度控制以及环境保护等多方面需求。这意味着在规划阶段,需深入分析项目特点,确保各项要求能够相互协调,形成最优方案,避免单一追求某一方面而牺牲其他重要因素。
集约用地,动态规划:在有限的施工用地内,通过精细规划实现空间的最大化利用。根据施工进度和实际需求,动态调整施工区域划分,分期实施场地规划,既保证了各阶段施工的顺利进行,又有效控制了施工对周边环境的干扰,体现了对土地资源的尊重与高效利用。
交通顺畅,减少干扰:合理规划施工区域内外交通流线,确保施工车辆与周边道路交通互不干扰,减少因施工造成的交通拥堵。同时,设置明确的交通指示和警示标志,提升施工区域的交通安全水平,保障周边居民和行人的出行顺畅。
绿色施工,文明作业:将环保理念融入施工布置的全过程,采取有效措施净化施工废水、控制扬尘和噪音污染,保护生态环境。同时,加强施工现场的文明施工管理,确保施工区域整洁有序,营造和谐、文明的施工氛围。
强化“三防”,确保安全:将防火、防水、防盗作为施工布置的重要原则,设置完善的消防设施、排水系统和安全监控网络,定期进行安全检查和维护,消除潜在的安全隐患。通过强化“三防”措施,为施工人员的人身安全和项目财产安全提供坚实保障。

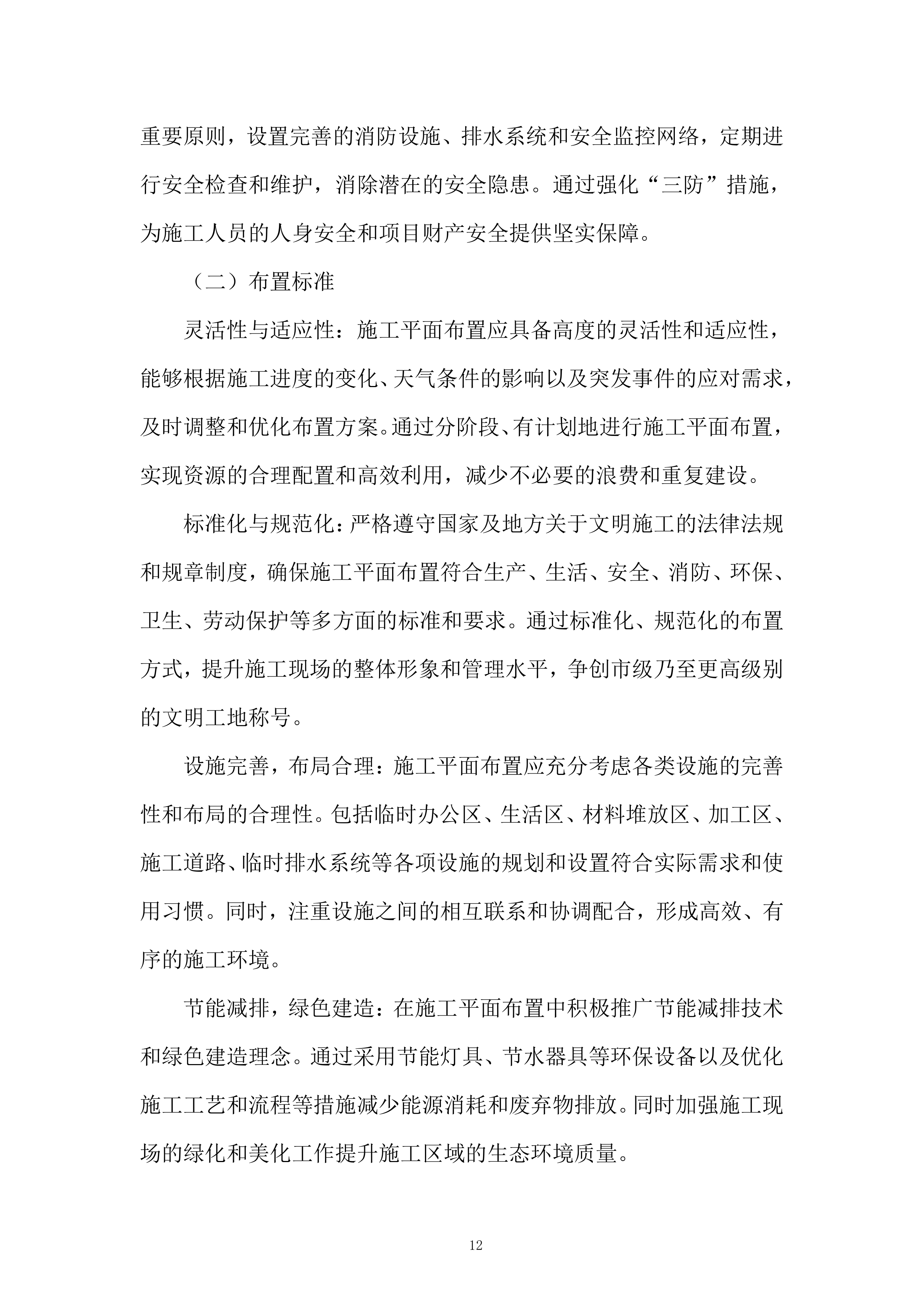

(二)布置标准
灵活性与适应性:施工平面布置应具备高度的灵活性和适应性,能够根据施工进度的变化、天气条件的影响以及突发事件的应对需求,及时调整和优化布置方案。通过分阶段、有计划地进行施工平面布置,实现资源的合理配置和高效利用,减少不必要的浪费和重复建设。
标准化与规范化:严格遵守国家及
地方
关于文明施工的法律法规和规章制度,确保施工平面布置符合生产、生活、安全、消防、环保、卫生、劳动保护等多方面的标准和要求。通过标准化、规范化的布置方式,提升施工现场的整体形象和管理水平,争创市级乃至更高级别的文明工地称号。
设施完善,布局合理:施工平面布置应充分考虑各类设施的完善性和布局的合理性。包括临时办公区、生活区、材料堆放区、加工区、施工道路、临时排水系统等各项设施的规划和设置符合实际需求和使用习惯。同时,注重设施之间的相互联系和协调配合,形成高效、有序的施工环境。
节能减排,绿色建造:在施工平面布置中积极推广节能减排技术和绿色建造理念。通过采用节能灯具、节水器具等环保设备以及优化施工工艺和流程等措施减少能源消耗和废弃物排放。同时加强施工现场的绿化和美化工作提升施工区域的生态环境质量。
施工平面布置内容
(一)临时供电
布置方法:积极与采购单位联系,在施工现场就近引入接电点,电缆引电至变压器后,在变压器旁边设配电房,采用三相五线制供电系统,设专用保护线及三级漏电保护开关,在变压器出口设总动力箱,施工点设分动力箱,从分动力箱为各负荷供电,各线路尽量避开工作面,避免干扰。同时,在现场内设发电机,供紧急停电时使用。
(二)临时用水
规避正式管网区域:在规划临时给水管道时,首要原则是避免与正式工程和地下各类正式管网重叠,以减少对既有设施的干扰。
高效布局,就近取水:管道设计力求简洁明了,优先布局于用水量集中的建筑物或临时设施周边,缩短输送距离,提升供水效率。
灵活枝状结构,便于控制:管道网络采用枝状布局,关键节点设置简易阀门井,便于日常控制与紧急检修,确保供水系统的灵活性。

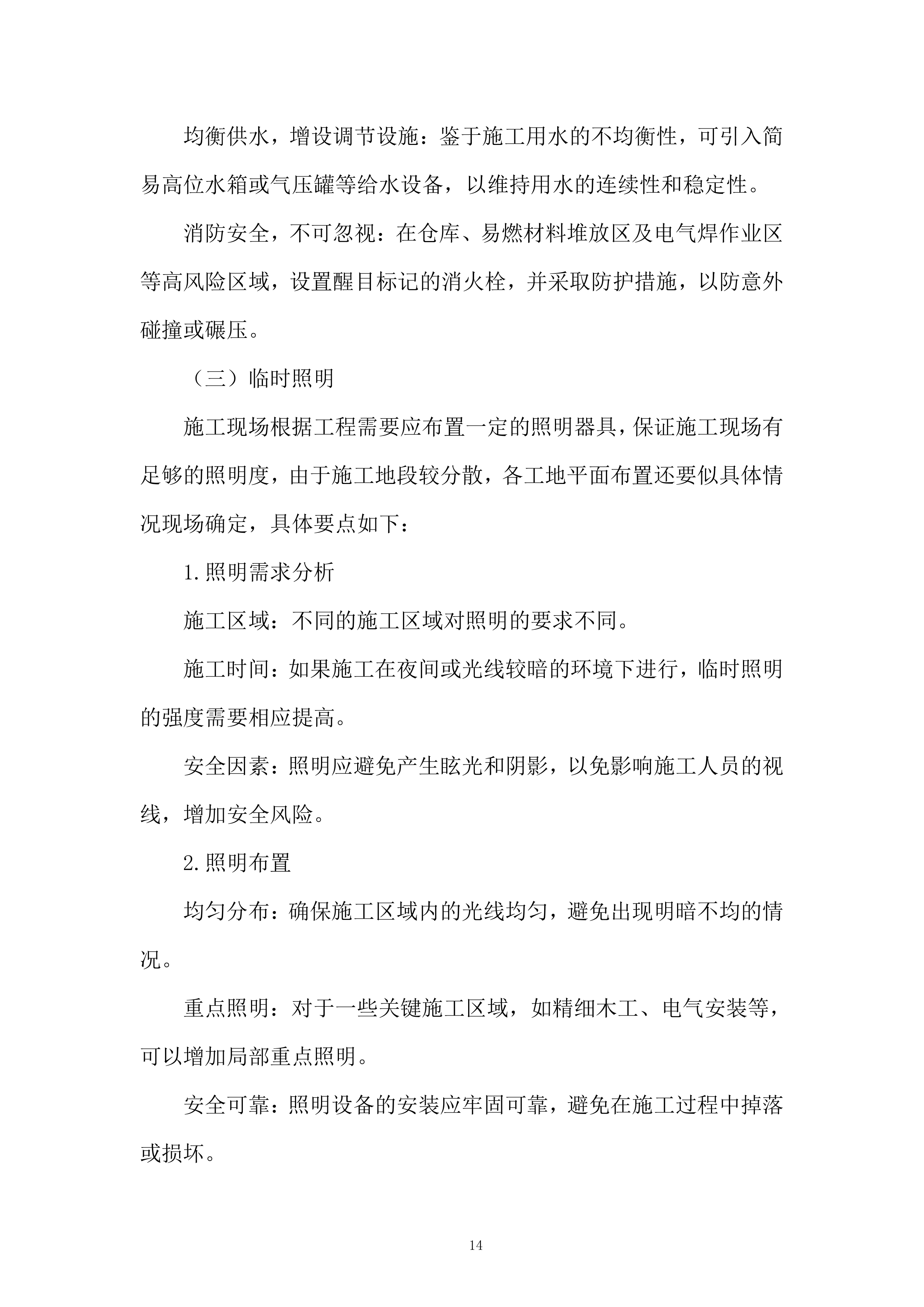

水压调节,适应需求:针对水压不足情况,灵活设置蓄水池及临时加压水泵,确保供水压力满足各类用水需求。
均衡供水,增设调节设施:鉴于施工用水的不均衡性,可引入简易高位水箱或气压罐等给水设备,以维持用水的连续性和稳定性。
消防安全,不可忽视:在仓库、易燃材料堆放区及电气焊作业区等高风险区域,设置醒目标记的消火栓,并采取防护措施,以防意外碰撞或碾压。
(三)临时照明
施工现场根据工程需要应布置一定的照明器具,保证施工现场有足够的照明度,由于施工地段较分散,各工地平面布置还要似具体情况现场确定,具体要点如下:
1.照明需求分析
施工区域:不同的施工区域对照明的要求不同。
施工时间:如果施工在夜间或光线较暗的环境下进行,临时照明的强度需要相应提高。
安全因素:照明应避免产生眩光和阴影,以免影响施工人员的视线,增加安全风险。
2.照明布置
均匀分布:确保施工区域内的光线均匀,避免出现明暗不均的情况。
重点照明:对于一些关键施工区域,如精细木工、电气安装等,可以增加局部重点照明。
安全可靠:照明设备的安装应牢固可靠,避免在施工过程中掉落或损坏。

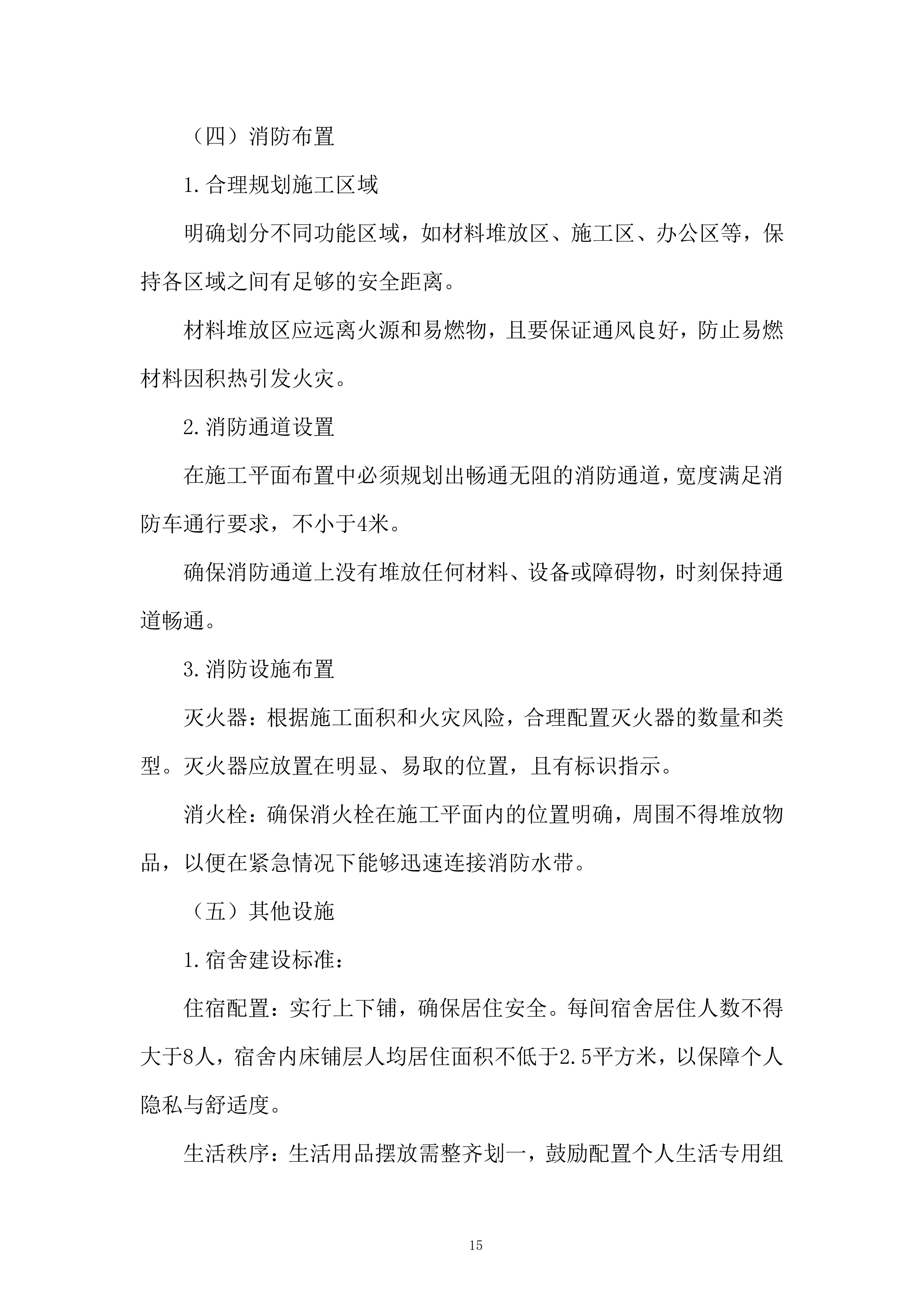

(四)消防布置
1.合理规划施工区域
明确划分不同功能区域,如材料堆放区、施工区、办公区等,保持各区域之间有足够的安全距离。
材料堆放区应远离火源和易燃物,且要保证通风良好,防止易燃材料因积热引发火灾。
2.消防通道设置
在施工平面布置中必须规划出畅通无阻的消防通道,宽度满足消防车通行要求,不小于4米。
确保消防通道上没有堆放任何材料、设备或障碍物,时刻保持通道畅通。
3.消防设施布置
灭火器:根据施工面积和火灾风险,合理配置灭火器的数量和类型。灭火器应放置在明显、易取的位置,且有标识指示。
消火栓:确保消火栓在施工平面内的位置明确,周围不得堆放物品,以便在紧急情况下能够迅速连接消防水带。
(五)其他设施
1.
宿舍建设标准:
住宿配置:实行上下铺,确保居住安全。
每间宿舍居住人数不得大于8人,
宿舍内床铺层人均居住面积不低于
2.5
平方米,以保障个人隐私与舒适度。
生活秩序:生活用品摆放需整齐划一,鼓励配置个人生活专用组合柜,以提升生活便利性。同时,严禁私拉乱接电线,确保用电安全。
管理制度:宿舍内显眼位置悬挂治安、卫生、防火管理制度图表,便于员工遵守。冬季注重保暖及防范煤气中毒,全方位保障员工健康。
环境卫生:宿舍内外环境需保持安全、卫生、清洁,室外设置标识明确的垃圾箱,并由专人负责定期清扫,营造整洁的居住环境。
2.
厕所管理:
性别分区:设立男女分开使用的厕所,满足员工基本需求。
设施与清洁:采用水冲式或移动式厕所,保持厕所内部清洁。大小便池镶贴瓷砖,地面硬化处理,并设置纱窗、纱门以改善采光条件。
定期维护:指定专人负责厕所卫生工作,定时清扫、冲刷、消毒,防止蚊蝇滋生。同时,定期清掏化粪池,确保符合卫生标准。
3.
办公室布置与管理:
设备配置:办公场所配备必要的办公设备,并按序排列整齐,营造高效有序的工作氛围。
制度上墙:将相关制度图表悬挂于室内显眼位置,文件资料归档有序存放,便于查阅与管理。
(六)施工标识标牌规范:
1.标识标牌的种类
安全警示标识:用于提醒施工人员和其他人员注意潜在的危险,如 “小心触电”“禁止烟火”“佩戴安全帽”等。
材料标识:标明各种材料的名称、规格、用途等信息,方便施工人员识别和使用。
通道标识:指示施工场地内的通道和出入口,确保人员和车辆的通行安全。
消防标识:包括灭火器、消火栓等消防设施的位置标识和使用方法说明。
2.标识标牌的设计要求
清晰易读:标识标牌上的文字和图形应清晰可辨,字体大小适中,颜色鲜明。
规范统一:标识标牌的设计应符合国家和行业标准,使用统一的图形和符号,以便于识别和理解。
牢固耐用:标识标牌应采用坚固的材料制作,能够承受施工过程中的碰撞和磨损。
安装位置合理:标识标牌应安装在显眼的位置,确保施工人员和其他人员能够容易地看到。
3.标识标牌的设置要求
安全警示标识:设置在潜在危险区域的周围。
施工区域标识:设置在各个施工区域的入口处,便于施工人员和其他人员了解施工区域的划分。
消防标识:应设置在消防设施的附近,标明消防设施的位置和使用方法。
4.标识标牌的维护管理
定期检查:定期检查标识标牌的完好性和清晰度,如有损坏或模糊不清的情况,应及时更换或修复。
清洁保养:保持标识标牌的清洁,避免灰尘、污垢等影响标识的可读性。
更新调整:根据施工进度和实际情况,及时更新和调整标识标牌的内容和位置。
第三节
施工总进度计划表;
第四节
施工所选用的机械数量及类型清单
机械设备、主要材料、检测仪器
型号规格
数量
国别
备注
洒水车
2
卡车
2
客货两用车
1
潜水泵
10
药水机
20
割灌机
30
喷雾器
5
绿篱机
10
树木扶正器
3
园艺工具
100
第五节
施工方案
土方工程施工方案
(一)
土方
开挖
1.
施工准备
(
1
)
技术准备
组织施工技术人员研读设计图纸,明确
土方
的位置、尺寸、标高以及周边建筑物、地下管线等情况。根据设计要求,计算挖方量,制定详细的土方开挖方案。
向施工人员进行全面的技术交底,详细讲解施工工艺、操作要点、质量标准以及安全注意事项,确保施工人员熟悉施工流程与要求。
(
2
)
材料及设备准备
机械设备:根据
土方开挖
规模、土壤类别及挖土深度,选用小型挖掘机、装载机等机械设备。施工前对机械设备进行全面检查、调试与维护,确保其性能良好,运行稳定。同时准备好运输车辆,根据现场情况确定车辆数量,以满足弃土运输需求。
辅助材料:准备好施工所需的测量仪器,水准仪等,并经校验合格。备好标杆、白灰等用于现场标识与测量放线的材料。
(
3
)
现场准备
清除施工场地内的障碍物,如树木、杂草、垃圾、杂物等。对场地内存在的地下管线、电缆等设施,与相关部门沟通协调,采取有效的保护或迁移措施,确保施工安全。
在施工现场设置明显的警示标识,拉设警戒线,将
土方开挖
开挖作业区域进行封闭,严禁无关人员进入。
2.
土方开挖
施工工艺
(1)
测量放线
根据建立的测量控制网,使用全站仪按照设计图纸要求,在场地内放出
土方开挖
的开挖边界线和控制点。
用水准仪测量场地原始标高,并做好记录。根据设计标高计算挖深,确定开挖深度控制线,并用白灰撒出明显标记。
(2)
土方开挖
采用小型挖掘机进行
土方开挖
土方开挖,从
土方开挖
一端开始,分段分层进行开挖。每层开挖深度控制在300-400mm,以保证
土方开挖
边坡的稳定性。
在开挖过程中,随时使用水准仪测量开挖深度,确保开挖深度符合设计要求。挖掘机操作时,应注意控制挖掘速度和角度,避免超挖或扰动基底土。
当开挖至距基底设计标高200-300mm时,停止机械开挖,采用人工进行清底,以保证基底土不受扰动,同时确保基底标高和表面平整度符合设计要求。
开挖出的土方及时用装载机装车,运输至指定的弃土场地。运输过程中,车辆应采取密闭措施,防止土方洒落,污染环境。
(
3
)土方开挖
边坡防护
由于挖土深度较浅,且为一、二类土,
土方开挖
边坡可采用自然放坡形式。根据土壤类别和挖土深度,确定合理的放坡坡度,一般为1:0.33-1:0.5。
在
土方
边坡顶部和底部设置排水沟,拦截地表水和排除
土方开挖
内积水。排水沟采用砖砌或混凝土浇筑,沟底和沟壁应平整光滑,排水畅通。
如遇雨天或土质较差等情况,可在边坡上铺设彩条布或土工布,防止雨水冲刷边坡,同时在边坡上间隔一定距离打入木桩,用铁丝将彩条布或土工布固定在木桩上,增强防护效果。必要时,可在边坡上堆砌沙袋,对边坡进行加固。
(
4
)
基底处理
土方开挖
开挖至设计标高后,应对基底进行检查,如发现基底土有扰动、松散等情况,应及时进行处理。对于扰动深度较小的部位,可采用原土夯实;对于扰动深度较大的部位,应挖除扰动土,换填级配砂石或灰土,并分层夯实,确保基底承载力符合设计要求
。
基底处理完成后,再次使用水准仪测量基底标高,检查基底平整度,符合要求后,及时通知相关单位进行验槽,验槽合格后方可进行下一道工序施工。
3.
质量控制
严格按照设计图纸和相关技术规范进行施工,确保
土方开挖
的位置、尺寸、标高以及边坡坡度等符合要求。在施工过程中,加强测量监控,定期对
土方开挖
的各项参数进行复核,及时发现并纠正偏差。
对土方开挖、边坡防护和基底处理等关键工序进行质量控制。土方开挖过程中,控制开挖深度和坡度,防止超挖或欠挖;边坡防护时,确保防护措施有效,边坡稳定;基底处理时,保证基底承载力符合设计标准。
建立质量检验制度,对每一道工序进行检验验收。上一道工序验收合格后方可进行下一道工序施工。对检验不合格的部位,及时进行整改,直至验收合格。
(二)余方弃置
1.
施工准备
(
1
)
技术准备
根据图纸及现场情况,计算余方弃置量,制定详细的运输计划。
(
2
)
现场准备
确定弃土场地,与相关管理部门沟通协调,办理合法的弃土手续。
清理施工现场,确保运输道路畅通,设置必要的交通指示标志。
合理安排机械设备停放及维修场地。
(
3
)
物资准备
准备足够数量的运输车辆,确保车辆性能良好,车厢密闭性符合环保要求。
配备必要的挖土机械设备,挖掘机、装载机等,并进行调试和维护。
准备防护用品,如安全帽、安全鞋、防尘口罩等,保障施工人员安全。
2.
施工流程
(1)
土方装载
采用装载机将开挖好的土方装载至运输车辆,装载量适中,避免超载。
装载过程中,对土方进行适当压实,防止运输途中洒落。
(2)
土方运输
运输车辆按照规划好的路线行驶,遵守交通规则,控制车速。
定期对运输车辆进行检查,确保车厢密闭,如有土方洒落,及时清理。
(3)
余方弃置
车辆到达弃土场地后,按照场地管理人员要求进行卸土。
对弃置的土方进行分层堆放和平整,...
