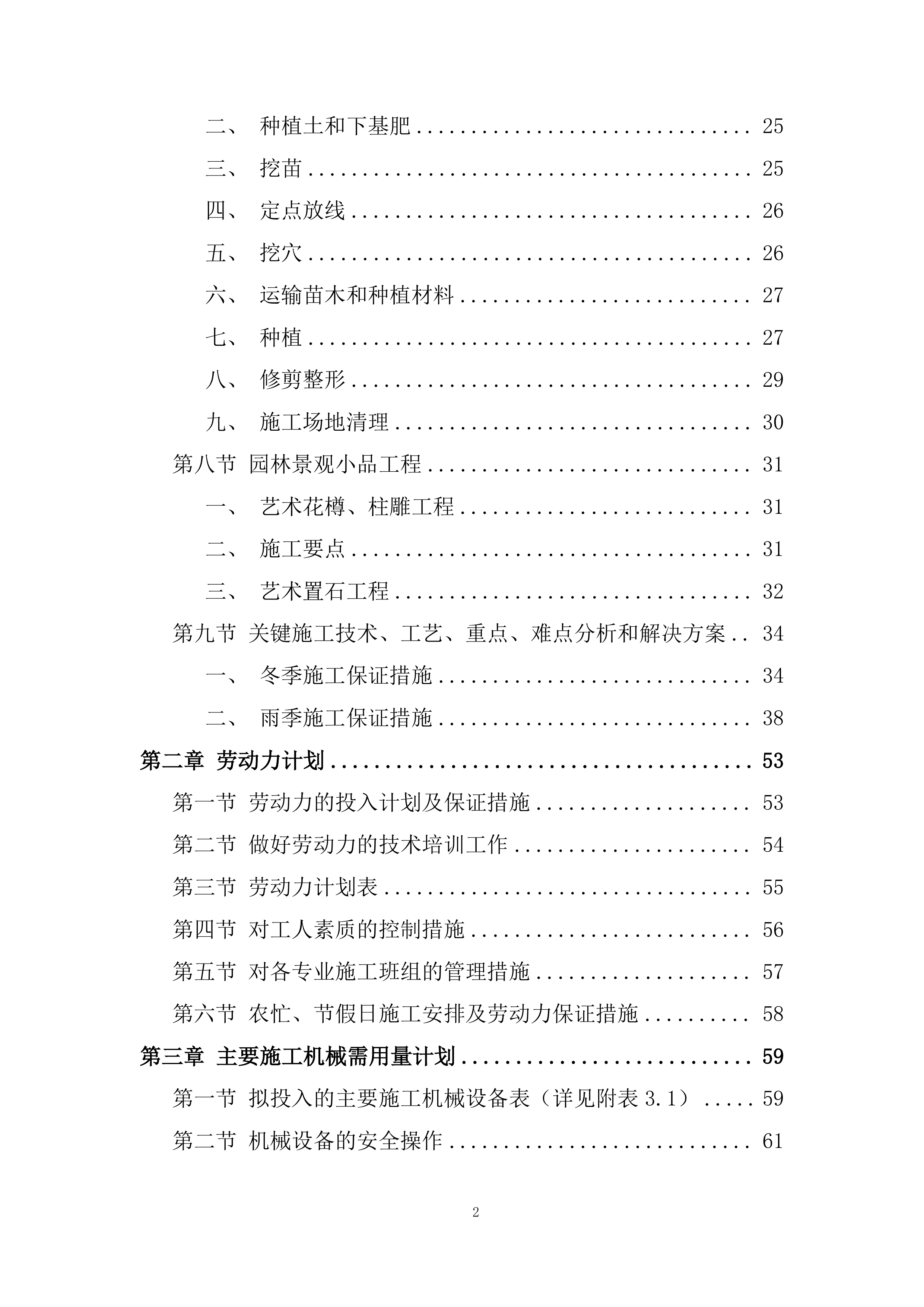

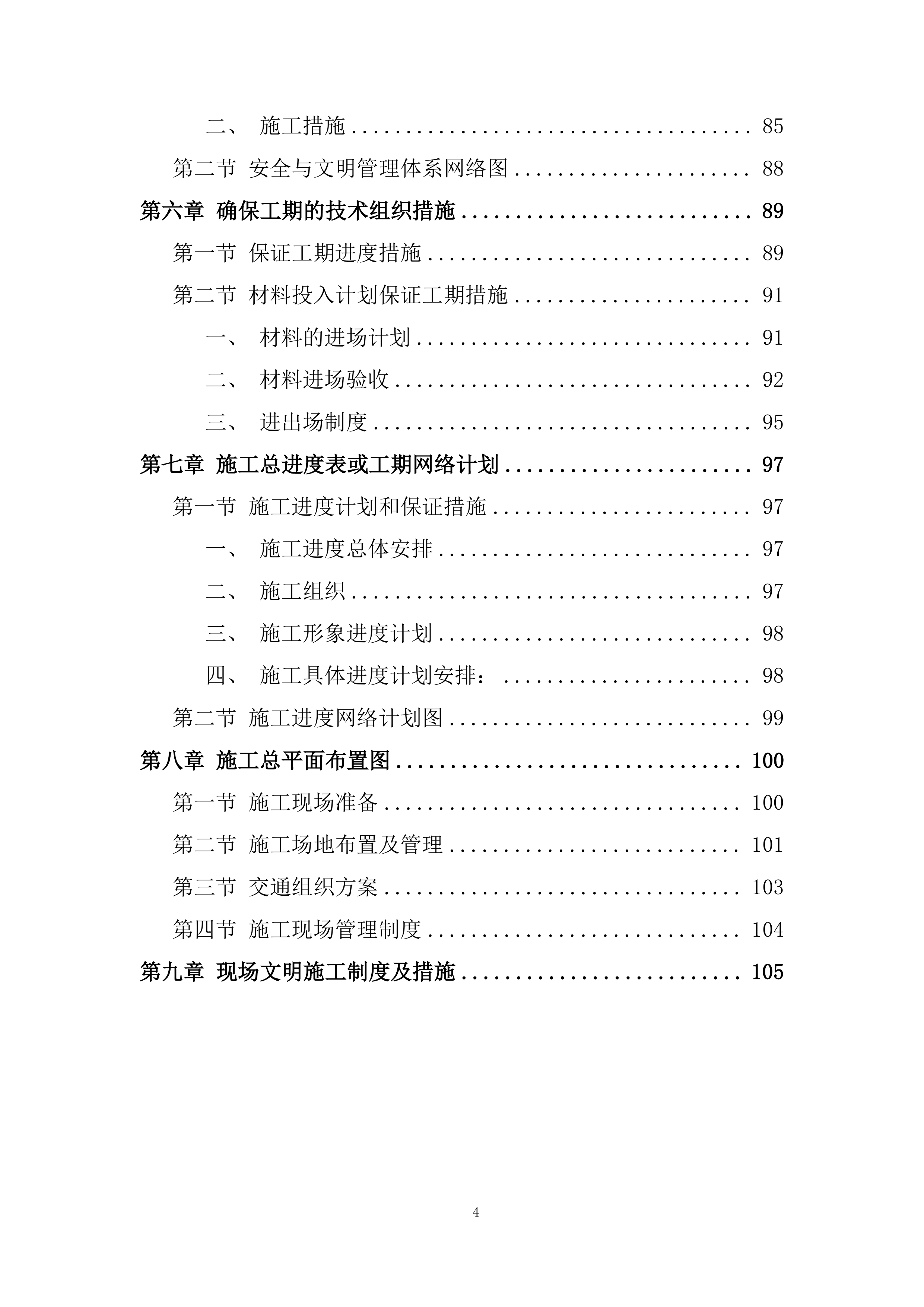

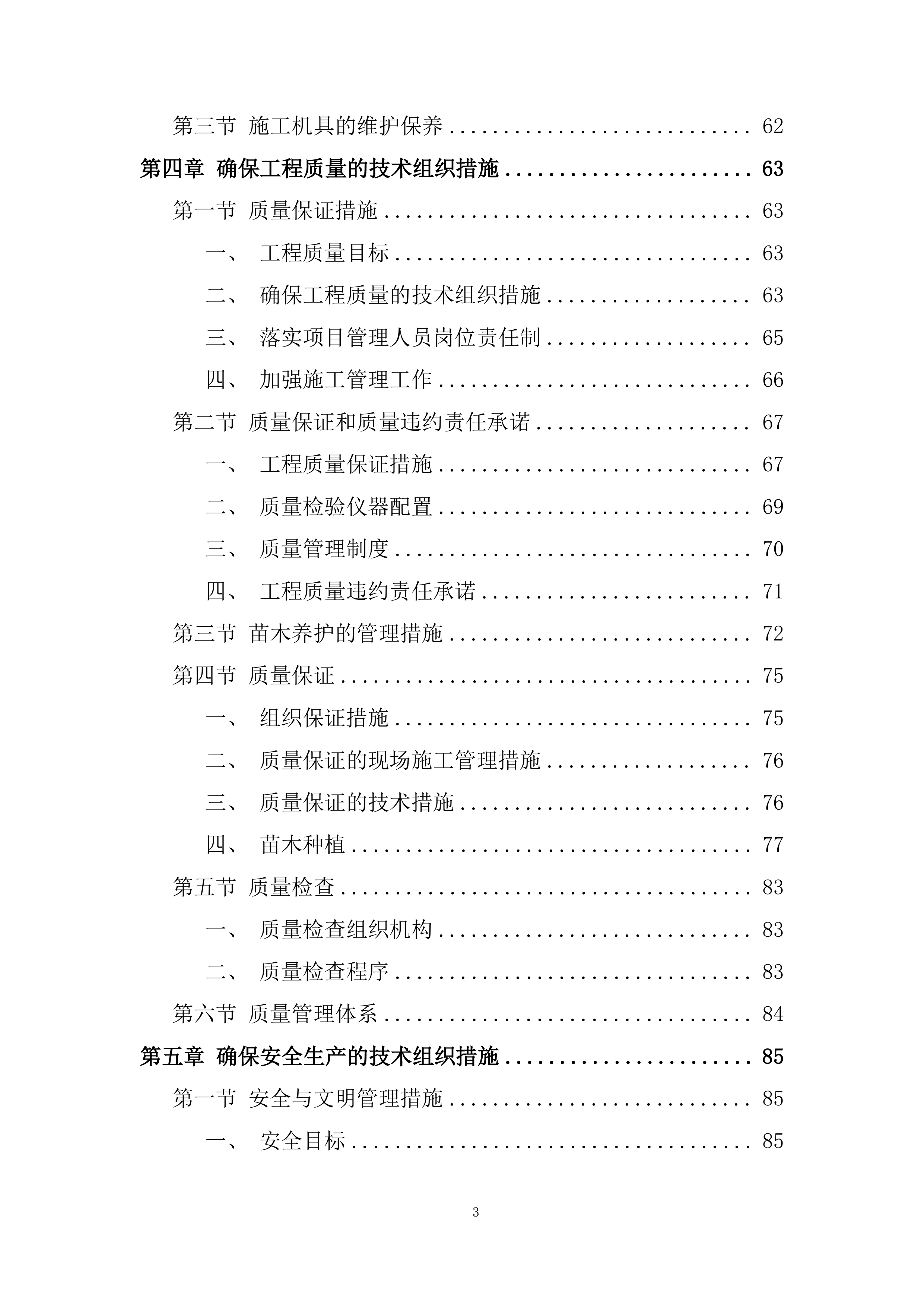

绿道贯通绿化工程施
投标方案

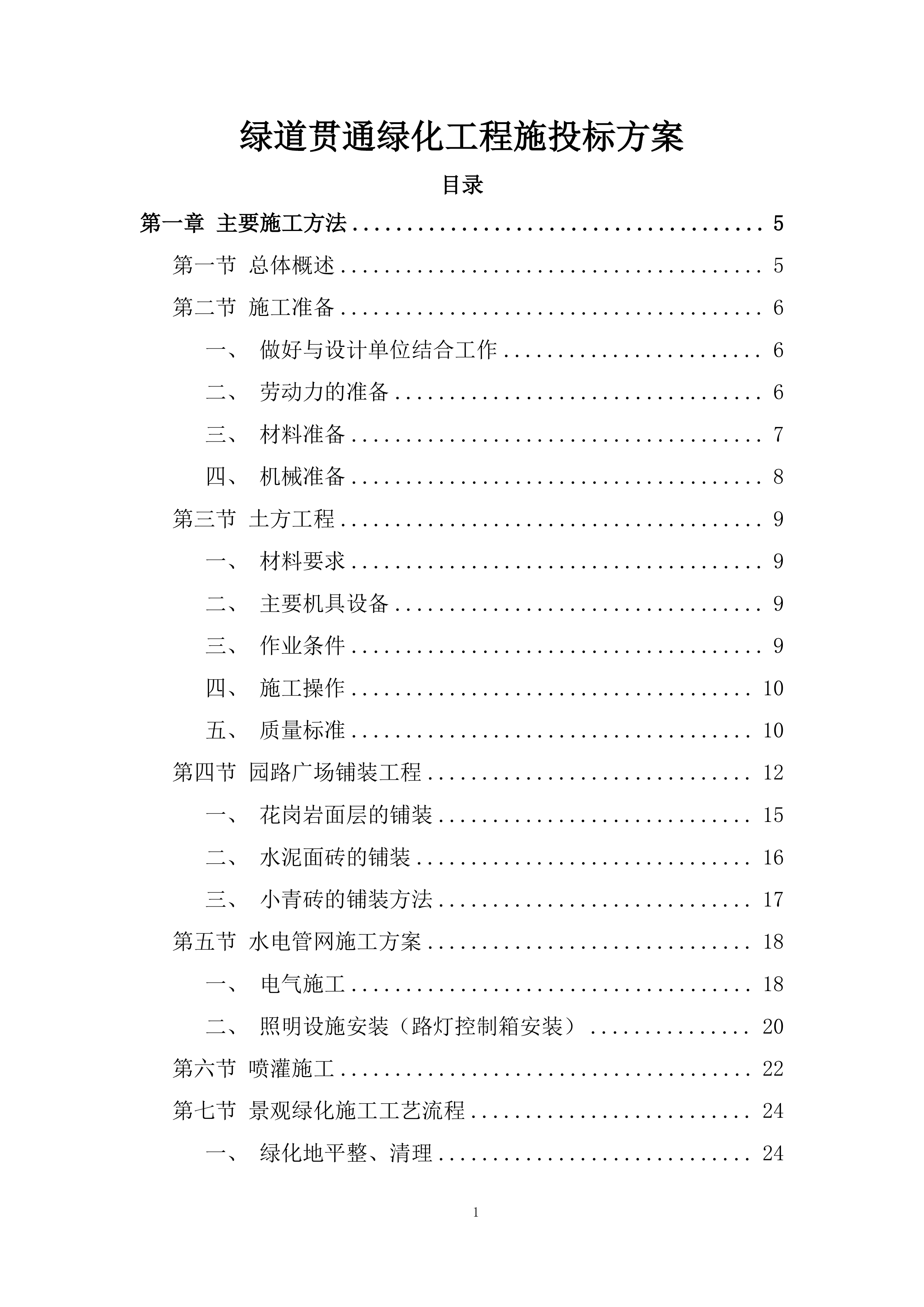

目录
第一章
主要施工方法
5
第一节
总体概述
5
第二节
施工准备
6
一、
做好与设计单位结合工作
6
二、
劳动力的准备
6
三、
材料准备
7
四、
机械准备
8
第三节
土方工程
9
一、
材料要求
9
二、
主要机具设备
9
三、
作业条件
9
四、
施工操作
10
五、
质量标准
10
第四节
园路广场铺装工程
12
一、
花岗岩面层的铺装
15
二、
水泥面砖的铺装
16
三、
小青砖的铺装方法
17
第五节
水电管网施工方案
18
一、
电气施工
18
二、
照明设施安装(路灯控制箱安装)
20
第六节
喷灌施工
22
第七节
景观绿化施工工艺流程
24
一、
绿化地平整、清理
24
二、
种植土和下基肥
25
三、
挖苗
25
四、
定点放线
26
五、
挖穴
26
六、
运输苗木和种植材料
27
七、
种植
27
八、
修剪整形
29
九、
施工场地清理
30
第八节
园林景观小品工程
31
一、
艺术花樽、柱雕工程
31
二、
施工要点
31
三、
艺术置石工程
32
第九节
关键施工技术、工艺、重点、难点分析和解决方案
34
一、
冬季施工保证措施
34
二、
雨季施工保证措施
38
第二章
劳动力计划
53
第一节
劳动力的投入计划及保证措施
53
第二节
做好劳动力的技术培训工作
54
第三节
劳动力计划表
55
第四节
对工人素质的控制措施
56
第五节
对各专业施工班组的管理措施
57
第六节
农忙、节假日施工安排及劳动力保证措施
58
第三章
主要施工机械需用量计划
59
第一节
拟投入的主要施工机械设备表(详见附表3.1)
59
第二节
机械设备的安全操作
61
第三节
施工机具的维护保养
62
第四章
确保工程质量的技术组织措施
63
第一节
质量保证措施
63
一、
工程质量目标
63
二、
确保工程质量的技术组织措施
63
三、
落实项目管理人员岗位责任制
65
四、
加强施工管理工作
66
第二节
质量保证和质量违约责任承诺
67
一、
工程质量保证措施
67
二、
质量检验仪器配置
69
三、
质量管理制度
70
四、
工程质量违约责任承诺
71
第三节
苗木养护的管理措施
72
第四节
质量保证
75
一、
组织保证措施
75
二、
质量保证的现场施工管理措施
76
三、
质量保证的技术措施
76
四、
苗木种植
77
第五节
质量检查
83
一、
质量检查组织机构
83
二、
质量检查程序
83
第六节
质量管理体系
84
第五章
确保安全生产的技术组织措施
85
第一节
安全与文明管理措施
85
一、
安全目标
85
二、
施工措施
85
第二节
安全与文明管理体系网络图
88
第六章
确保工期的技术组织措施
89
第一节
保证工期进度措施
89
第二节
材料投入计划保证工期措施
91
一、
材料的进场计划
91
二、
材料进场验收
92
三、
进出场制度
95
第七章
施工总进度表或工期网络计划
97
第一节
施工进度计划和保证措施
97
一、
施工进度总体安排
97
二、
施工组织
97
三、
施工形象进度计划
98
四、
施工具体进度计划安排:
98
第二节
施工进度网络计划图
99
第八章
施工总平面布置图
100
第一节
施工现场准备
100
第二节
施工场地布置及管理
101
第三节
交通组织方案
103
第四节
施工现场管理制度
104
第九章
现场文明施工制度及措施
105

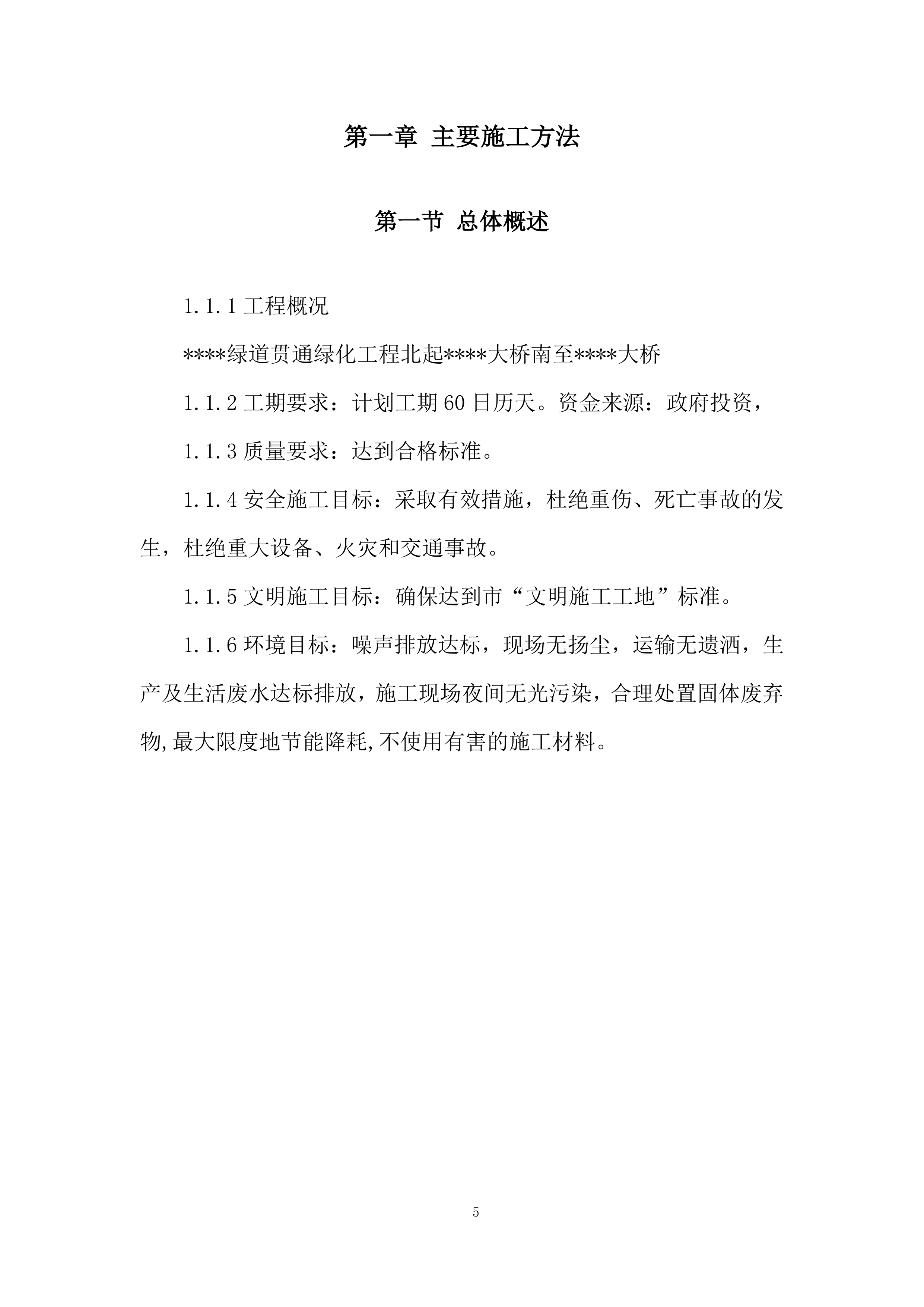

主要施工方法
总体概述
1.1.1工程概况
****绿道贯通绿化工程北起****大桥南至****大桥
1.1.2工期要求:计划工期60日历天。资金来源:政府投资,
1.1.3质量要求:达到合格标准。
1.1.4安全施工目标:采取有效措施,杜绝重伤、死亡事故的发生,杜绝重大设备、火灾和交通事故。
1.1.5文明施工目标:确保达到市“文明施工工地”标准。
1.1.6环境目标:噪声排放达标,现场无扬尘,运输无遗洒,生产及生活废水达标排放,施工现场夜间无光污染,合理处置固体废弃物,最大限度地节能降耗,不使用有害的施工材料。

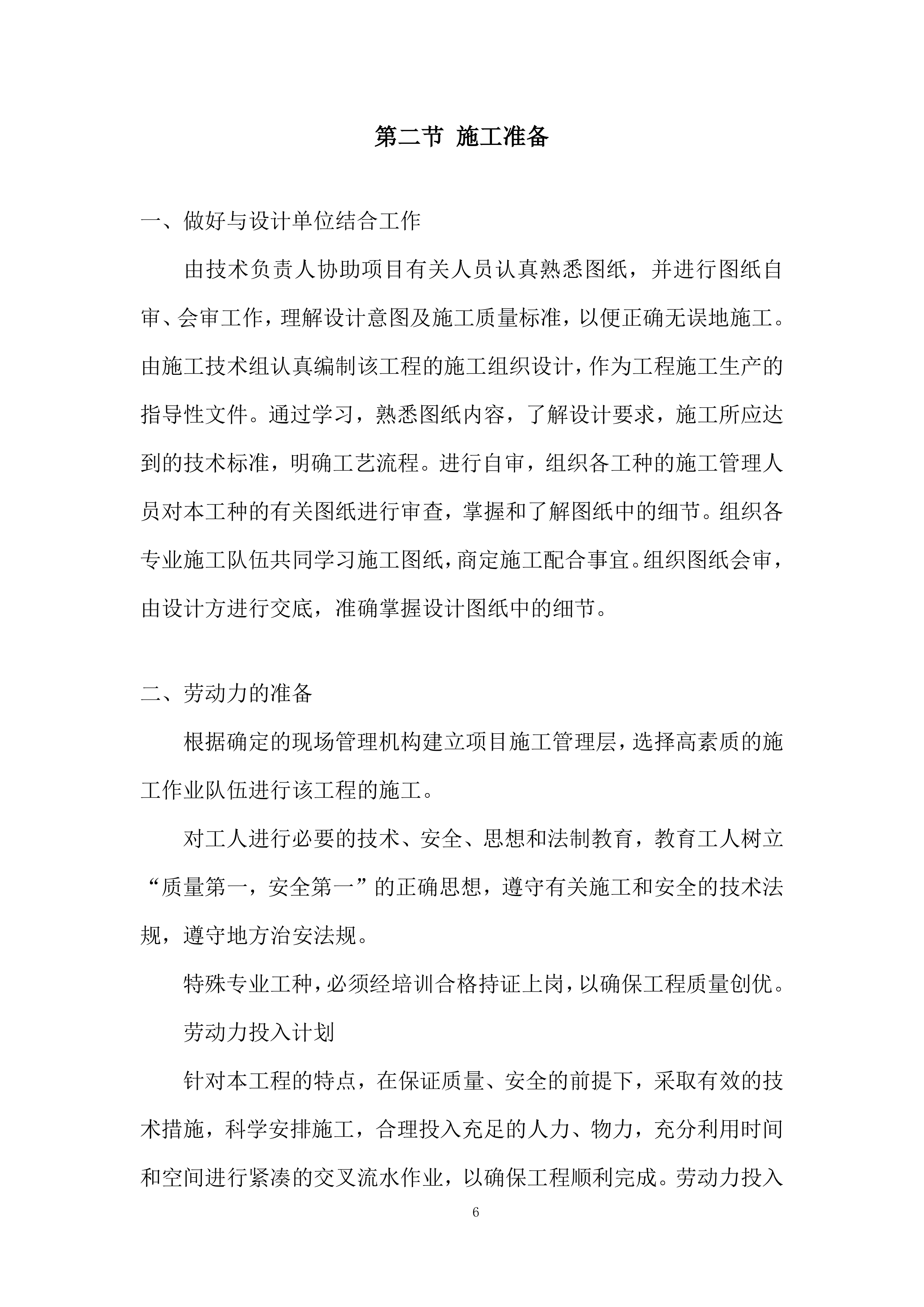

施工准备
做好与设计单位结合工作
由技术负责人协助项目有关人员认真熟悉图纸,并进行图纸自审、会审工作,理解设计意图及施工质量标准,以便正确无误地施工。由施工技术组认真编制该工程的施工组织设计,作为工程施工生产的指导性文件。通过学习,熟悉图纸内容,了解设计要求,施工所应达到的技术标准,明确工艺流程。进行自审,组织各工种的施工管理人员对本工种的有关图纸进行审查,掌握和了解图纸中的细节。组织各专业施工队伍共同学习施工图纸,商定施工配合事宜。组织图纸会审,由设计方进行交底,准确掌握设计图纸中的细节。
劳动力的准备
根据确定的现场管理机构建立项目施工管理层,选择高素质的施工作业队伍进行该工程的施工。
对工人进行必要的技术、安全、思想和法制教育,教育工人树立“质量第一,安全第一”的正确思想,遵守有关施工和安全的技术法规,遵守地方治安法规。
特殊专业工种,必须经培训合格持证上岗,以确保工程质量创优。
劳动力投入计划

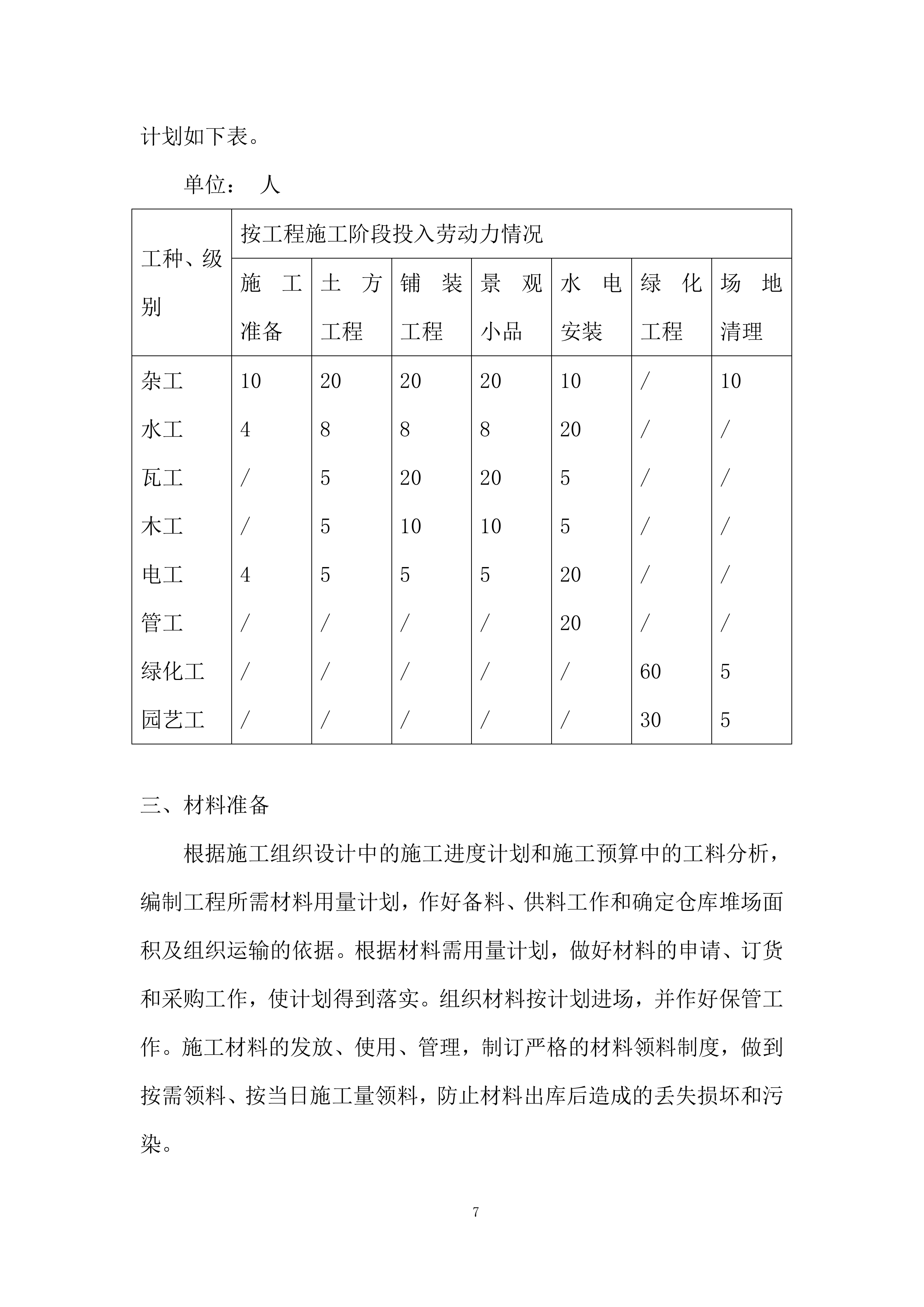

针对本工程的特点,在保证质量、安全的前提下,采取有效的技术措施,科学安排施工,合理投入充足的人力、物力,充分利用时间和空间进行紧凑的交叉流水作业,以确保工程顺利完成。劳动力投入计划如下表。
单位: 人
工种、级别
按工程施工阶段投入劳动力情况
施工准备
土方工程
铺装工程
景观小品
水电安装
绿化工程
场地清理
杂工
水工
瓦工
木工
电工
管工
绿化工
园艺工
10
4
/
/
4
/
/
/
20
8
5
5
5
/
/
/
20
8
20
10
5
/
/
/
20
8
20
10
5
/
/
/
10
20
5
5
20
20
/
/
/
/
/
/
/
/
60
30
10
/
/
/
/
/
5
5
材料准备
根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需材料用量计划,作好备料、供料工作和确定仓库堆场面积及组织运输的依据。根据材料需用量计划,做好材料的申请、订货和采购工作,使计划得到落实。组织材料按计划进场,并作好保管工作。施工材料的发放、使用、管理,制订严格的材料领料制度,做到按需领料、按当日施工量领料,防止材料出库后造成的丢失损坏和污染。

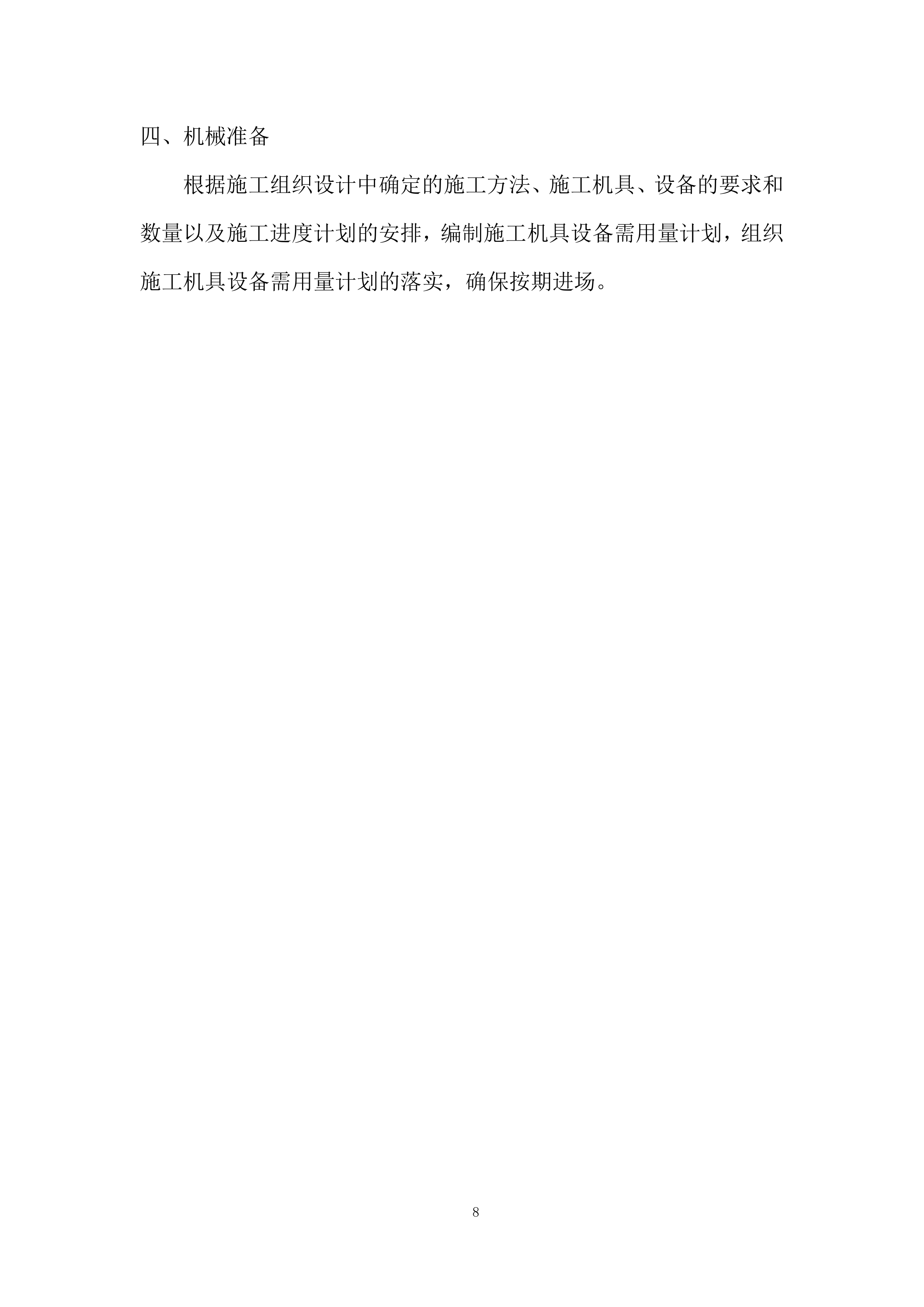

机械准备
根据施工组织设计中确定的施工方法、施工机具、设备的要求和数量以及施工进度计划的安排,编制施工机具设备需用量计划,组织施工机具设备需用量计划的落实,确保按期进场。

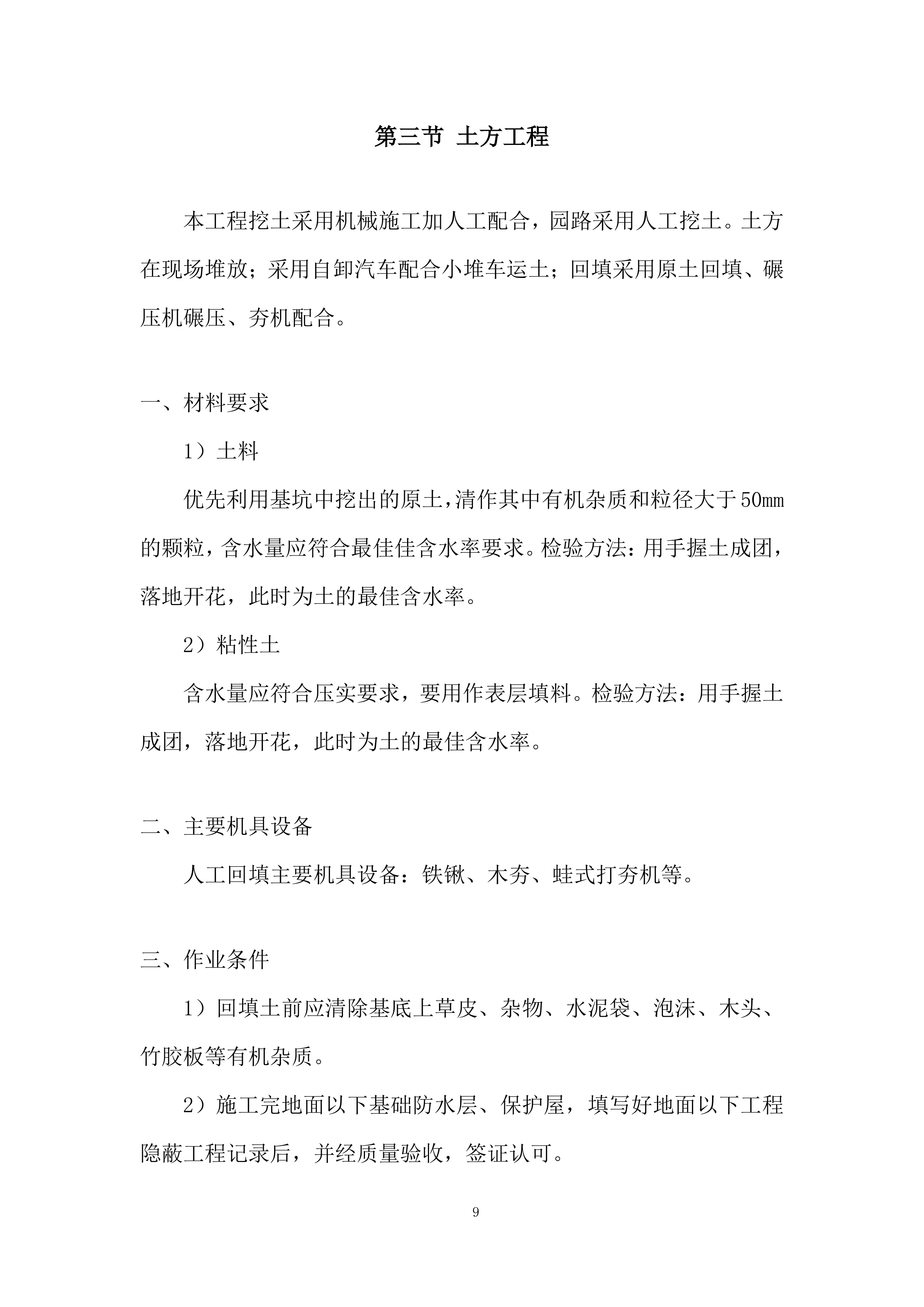

土方工程
本工程挖土采用机械施工加人工配合,园路采用人工挖土。土方在现场堆放;采用自卸汽车配合小堆车运土;回填采用原土回填、碾压机碾压、夯机配合。
材料要求
1)土料
优先利用基坑中挖出的原土,清作其中有机杂质和粒径大于50mm的颗粒,含水量应符合最佳佳含水率要求。检验方法:用手握土成团,落地开花,此时为土的最佳含水率。
2)粘性土
含水量应符合压实要求,要用作表层填料。检验方法:用手握土成团,落地开花,此时为土的最佳含水率。
主要机具设备
人工回填主要机具设备:铁锹、木夯、蛙式打夯机等。
作业条件
1)回填土前应清除基底上草皮、杂物、水泥袋、泡沫、木头、竹胶板等有机杂质。
2)施工完地面以下基础防水层、保护屋,填写好地面以下工程隐蔽工程记录后,并经质量验收,签证认可。
3)根据本工程的具体特点,设计压实系数≥0.9,选用蛙式打夯机,土的含水率控制在8-12%间,每层铺土厚度25cm,打夯3-4遍.
4)做好水平高程的测设,并标好每层土虚铺厚度位置。

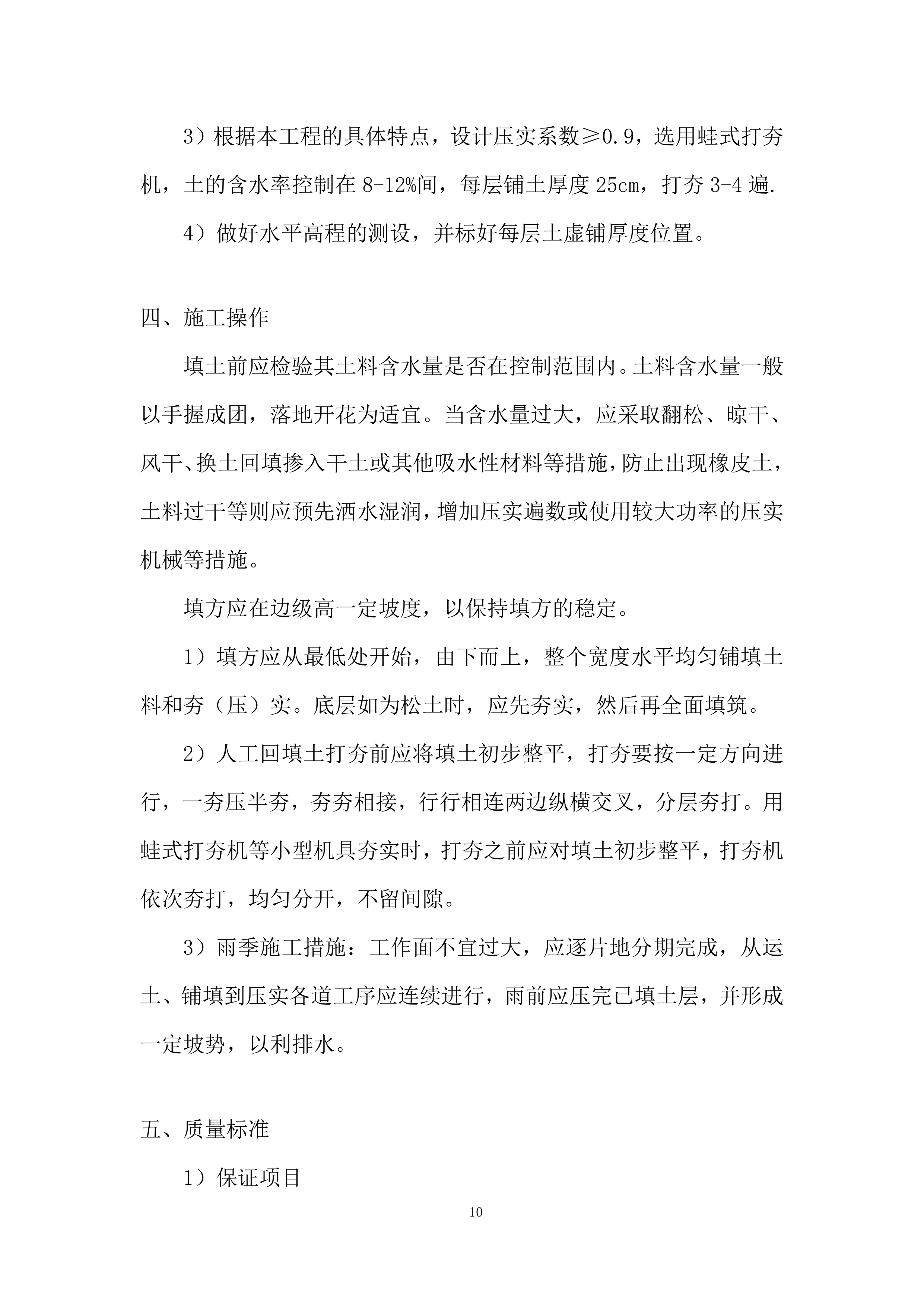

施工操作
填土前应检验其土料含水量是否在控制范围内。土料含水量一般以手握成团,落地开花为适宜。当含水量过大,应采取翻松、晾干、风干、换土回填掺入干土或其他吸水性材料等措施,防止出现橡皮土,土料过干等则应预先洒水湿润,增加压实遍数或使用较大功率的压实机械等措施。
填方应在边级高一定坡度,以保持填方的稳定。
1)填方应从最低处开始,由下而上,整个宽度水平均匀铺填土料和夯(压)实。底层如为松土时,应先夯实,然后再全面填筑。
2)人工回填土打夯前应将填土初步整平,打夯要按一定方向进行,一夯压半夯,夯夯相接,行行相连两边纵横交叉,分层夯打。用蛙式打夯机等小型机具夯实时,打夯之前应对填土初步整平,打夯机依次夯打,均匀分开,不留间隙。
3)雨季施工措施:工作面不宜过大,应逐片地分期完成,从运土、铺填到压实各道工序应连续进行,雨前应压完已填土层,并形成一定坡势,以利排水。

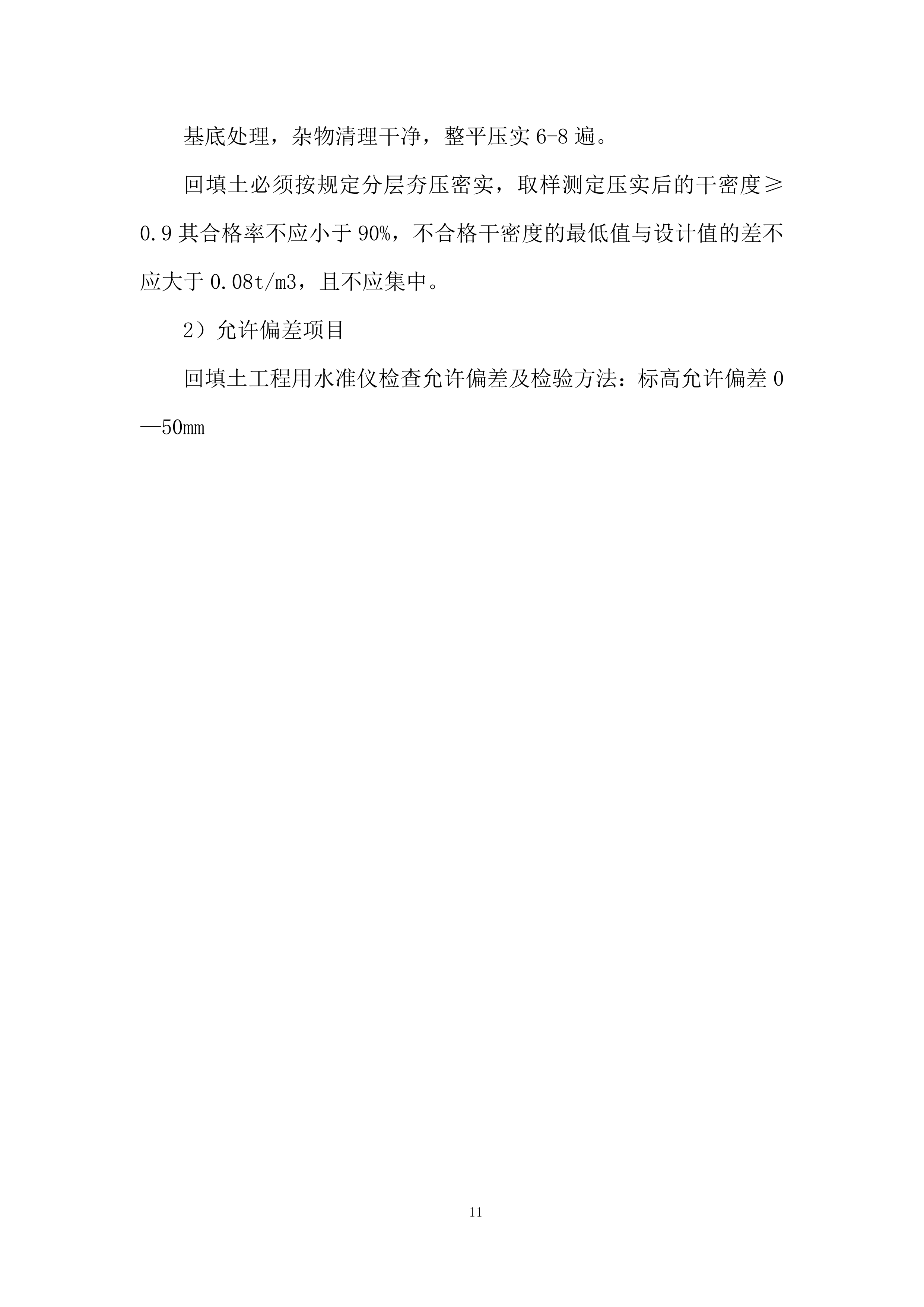

质量标准
1)保证项目
基底处理,杂物清理干净,整平压实6-8遍。
回填土必须按规定分层夯压密实,取样测定压实后的干密度≥0.9其合格率不应小于90%,不合格干密度的最低值与设计值的差不应大于0.08t/m3,且不应集中。
2)允许偏差项目
回填土工程用水准仪检查允许偏差及检验方法:标高允许偏差0—50mm

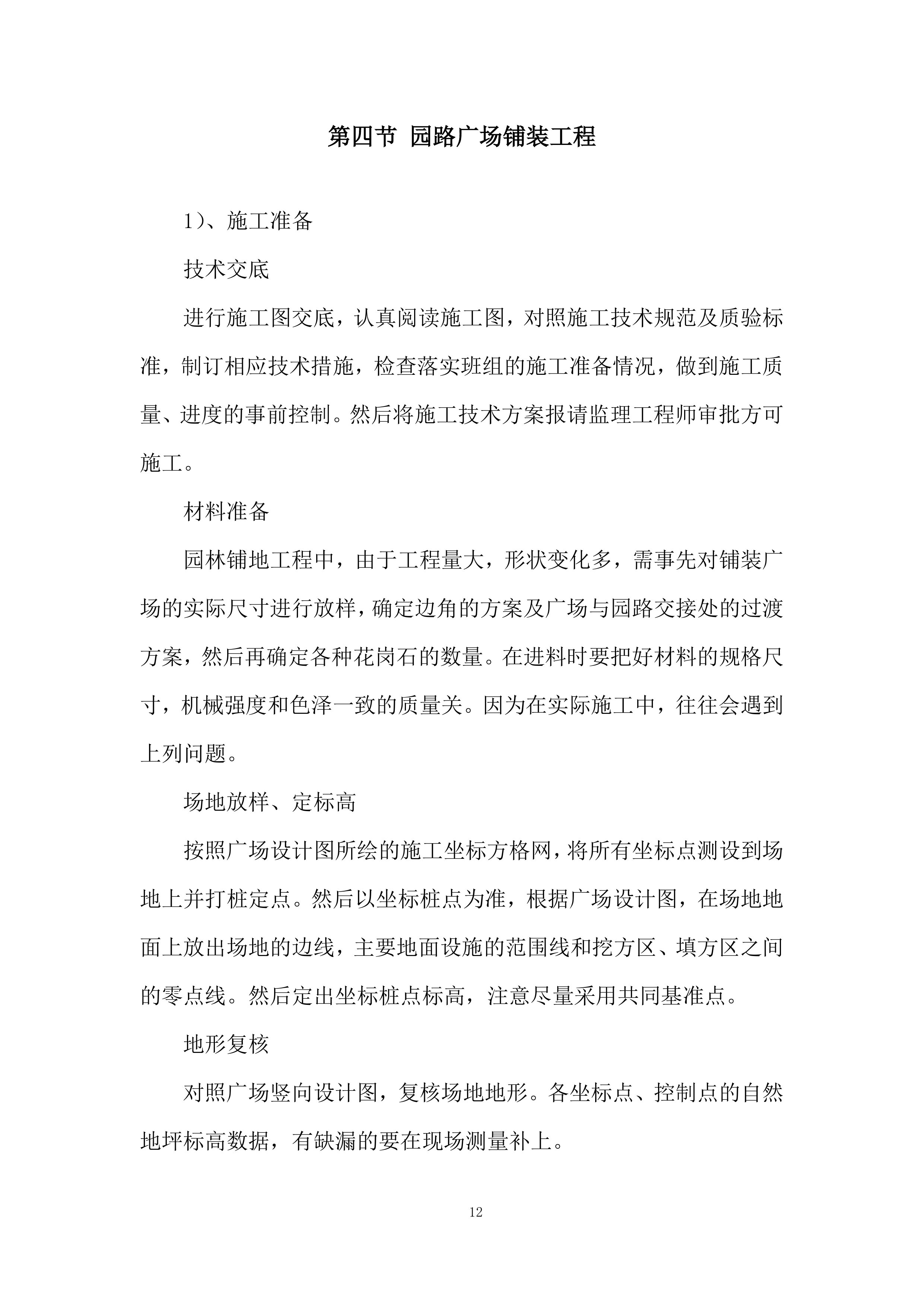

园路广场铺装工程
1)、施工准备
技术交底
进行施工图交底,认真阅读施工图,对照施工技术规范及质验标准,制订相应技术措施,检查落实班组的施工准备情况,做到施工质量、进度的事前控制。然后将施工技术方案报请监理工程师审批方可施工。
材料准备
园林铺地工程中,由于工程量大,形状变化多,需事先对铺装广场的实际尺寸进行放样,确定边角的方案及广场与园路交接处的过渡方案,然后再确定各种花岗石的数量。在进料时要把好材料的规格尺寸,机械强度和色泽一致的质量关。因为在实际施工中,往往会遇到上列问题。
场地放样、定标高
按照广场设计图所绘的施工坐标方格网,将所有坐标点测设到场地上并打桩定点。然后以坐标桩点为准,根据广场设计图,在场地地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线。然后定出坐标桩点标高,注意尽量采用共同基准点。
地形复核
对照广场竖向设计图,复核场地地形。各坐标点、控制点的自然地坪标高数据,有缺漏的要在现场测量补上。

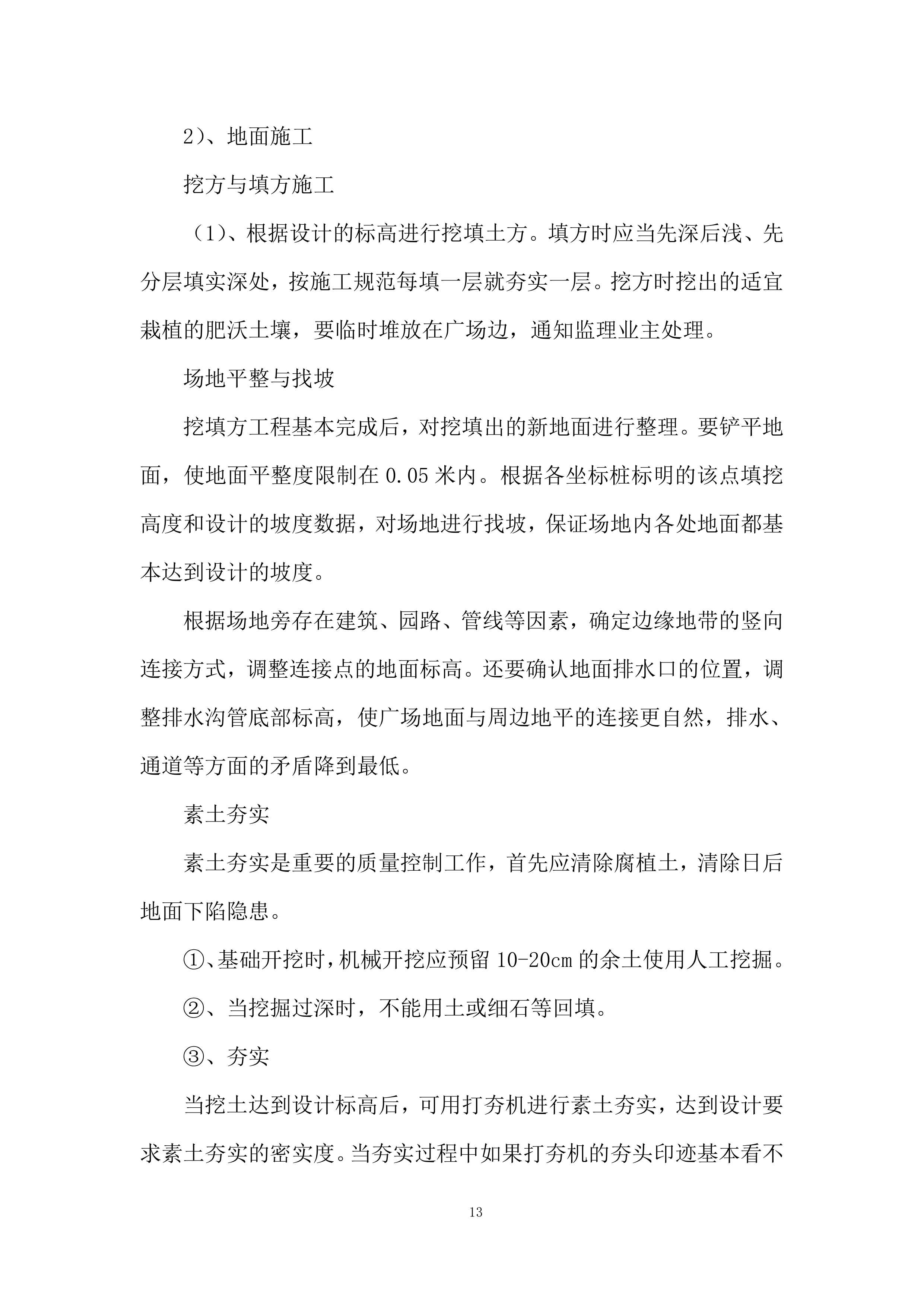

2)、地面施工
挖方与填方施工
(1)、根据设计的标高进行挖填土方。填方时应当先深后浅、先分层填实深处,按施工规范每填一层就夯实一层。挖方时挖出的适宜栽植的肥沃土壤,要临时堆放在广场边,通知监理业主处理。
场地平整与找坡
挖填方工程基本完成后,对挖填出的新地面进行整理。要铲平地面,使地面平整度限制在0.05米内。根据各坐标桩标明的该点填挖高度和设计的坡度数据,对场地进行找坡,保证场地内各处地面都基本达到设计的坡度。
根据场地旁存在建筑、园路、管线等因素,确定边缘地带的竖向连接方式,调整连接点的地面标高。还要确认地面排水口的位置,调整排水沟管底部标高,使广场地面与周边地平的连接更自然,排水、通道等方面的矛盾降到最低。
素土夯实
素土夯实是重要的质量控制工作,首先应清除腐植土,清除日后地面下陷隐患。
①、基础开挖时,机械开挖应预留10-20cm的余土使用人工挖掘。
②、当挖掘过深时,不能用土或细石等回填。
③、夯实
当挖土达到设计标高后,可用打夯机进行素土夯实,达到设计要求素土夯实的密实度。当夯实过程中如果打夯机的夯头印迹基本看不出时,可用环刀法进行密实度测试。如果密实度尚未达到设计要求,应不断夯实,直到达到设计要求为止。
碎石垫层

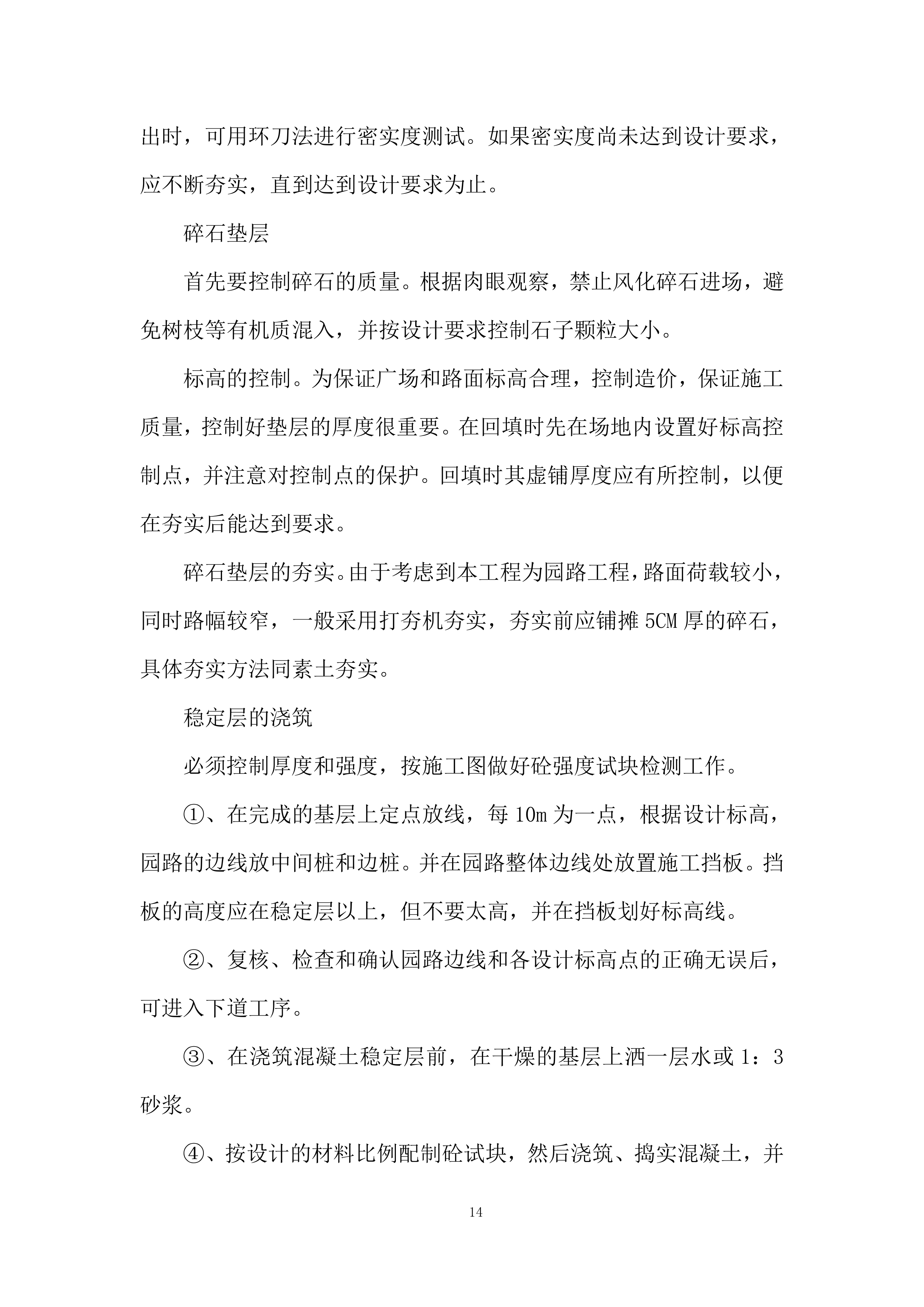

首先要控制碎石的质量。根据肉眼观察,禁止风化碎石进场,避免树枝等有机质混入,并按设计要求控制石子颗粒大小。
标高的控制。为保证广场和路面标高合理,控制造价,保证施工质量,控制好垫层的厚度很重要。在回填时先在场地内设置好标高控制点,并注意对控制点的保护。回填时其虚铺厚度应有所控制,以便在夯实后能达到要求。
碎石垫层的夯实。由于考虑到本工程为园路工程,路面荷载较小,同时路幅较窄,一般采用打夯机夯实,夯实前应铺摊5CM厚的碎石,具体夯实方法同素土夯实。
稳定层的浇筑
必须控制厚度和强度,按施工图做好砼强度试块检测工作。
①、在完成的基层上定点放线,每10m为一点,根据设计标高,园路的边线放中间桩和边桩。并在园路整体边线处放置施工挡板。挡板的高度应在稳定层以上,但不要太高,并在挡板划好标高线。
②、复核、检查和确认园路边线和各设计标高点的正确无误后,可进入下道工序。
③、在浇筑混凝土稳定层前,在干燥的基层上洒一层水或1:3砂浆。
④、按设计的材料比例配制砼试块,然后浇筑、捣实混凝土,并用直尺将顶面刮平,顶面调整至设计标高。施工中要注意做出路面的横坡和纵坡。

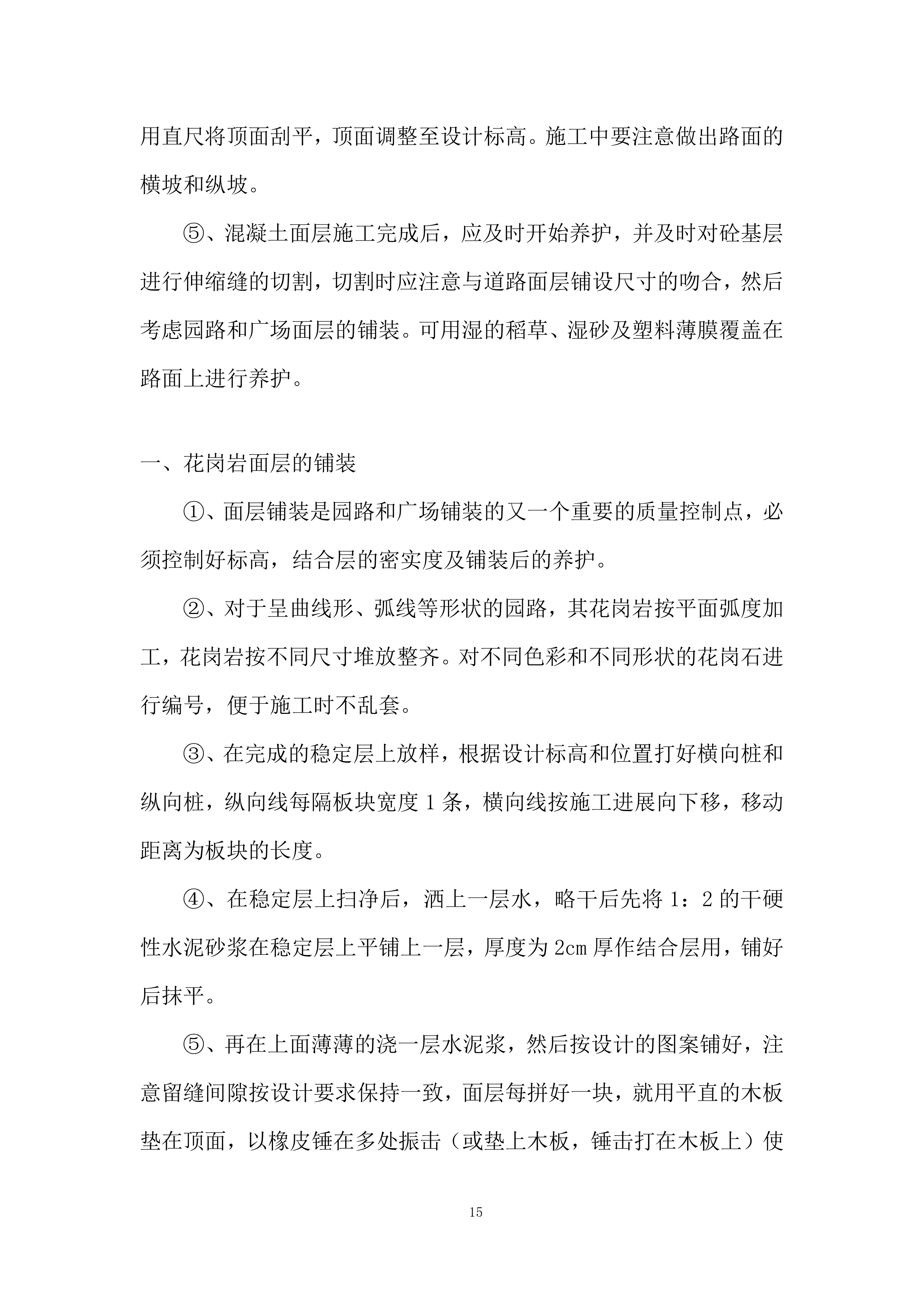

⑤、混凝土面层施工完成后,应及时开始养护,并及时对砼基层进行伸缩缝的切割,切割时应注意与道路面层铺设尺寸的吻合,然后考虑园路和广场面层的铺装。可用湿的稻草、湿砂及塑料薄膜覆盖在路面上进行养护。
花岗岩面层的铺装
①、面层铺装是园路和广场铺装的又一个重要的质量控制点,必须控制好标高,结合层的密实度及铺装后的养护。
②、对于呈曲线形、弧线等形状的园路,其花岗岩按平面弧度加工,花岗岩按不同尺寸堆放整齐。对不同色彩和不同形状的花岗石进行编号,便于施工时不乱套。
③、在完成的稳定层上放样,根据设计标高和位置打好横向桩和纵向桩,纵向线每隔板块宽度1条,横向线按施工进展向下移,移动距离为板块的长度。
④、在稳定层上扫净后,洒上一层水,略干后先将1:2的干硬性水泥砂浆在稳定层上平铺上一层,厚度为2cm厚作结合层用,铺好后抹平。
⑤、再在上面薄薄的浇一层水泥浆,然后按设计的图案铺好,注意留缝间隙按设计要求保持一致,面层每拼好一块,就用平直的木板垫在顶面,以橡皮锤在多处振击(或垫上木板,锤击打在木板上)使所有的石板的顶面均保持在一个平面上,这样可使园路铺装十分平整。
⑥、路面铺好后,再用干燥的水泥粉撒在路面上并扫入砌块缝隙中,使缝隙填满,最后将多余的灰砂清扫干净。以后,石板下面的水泥砂浆慢慢硬化,使板与下面稳定层紧密结合在一起。
⑦、施工完后,应多次浇水进行养护。
水泥面砖的铺装
①、铺装前应按照颜色和花纹分类,由裂缝、掉角、表面有缺陷的面砖,应与剔除。
②、基层处理:在清理好的地面上,找好规矩和泛水,扫好水泥浆,再按地面标高留出水泥面砖的厚度做灰饼,用1:3干硬水泥水泥(砂为粗砂)冲筋,刮平,厚度约为20mm,刮平时砂浆要拍实、划毛并浇水养护。
③、弹线预铺:在找平层上弹出定位十字线,按设计图案预铺花砖,砖缝预留2mm,按预铺的位置用墨线弹出水泥面砖四边边线,再在边线上画出每行砖的分界点。
④、浸水湿润:铺贴前,应先将面砖浸水2~3小时(至无气泡放出为止)再取出阴干后使用。
⑤、水泥面砖的铺贴工作,应在砂浆凝结前完成。铺贴时,要求面砖平整、镶嵌正确。施工间歇后继续铺贴前,应将已铺贴的花砖挤出的水泥混合砂浆予以清除。
⑥、铺砖时,地面粘贴层的水泥混合砂浆,,拍实搓平。水泥面层背面要清扫干净,先刷一层水泥石灰浆,随刷随铺,就位后用小木锤敲实。注意控制粘贴层砂浆厚度,尽量减少敲击。在铺贴施工过程中,如出现非整砖时用石材切割机切割。
⑦、水泥面砖在铺贴1~2天后,用1:1稀水泥砂浆填缝。面层上溢出的水泥砂浆在凝结前予以清除,待缝隙内的水泥砂浆凝结后,再将面层清理干净。完成24小时后浇水养护,完工3~4天内不得上人踩踏。
小青砖的铺装方法
①、铺装前,应按图纸要求选好小青砖的尺寸、规格,把掉角、缺边的挑出来磨边修正。铺设前先弹线,然后按设计图纸的要求先铺好样板段,看一看面层是否符合要求,然后再大面积地进行铺装。
②
、基层、垫层:基层做法一般为素土夯实 碎石垫层 素混凝土垫层砂浆结合层。
在垫层施工中,应做好标高控制工作,碎石和素混凝土垫层的厚度按施工图纸的要求去做,砂石垫层一般较薄。
③、弹线预铺:在素混凝土垫层上弹出定位十字中线,按施工图标注的面层形式预铺一段,符合要求后,再大面积铺装。
④、先做园路两边的“牙子砖”,相当于现代道路的侧石,因此要先进行铺筑,用水泥砂浆作为垫石并且捂牢。
⑤、小青砖与小青砖之间应挤压密实,铺装完成后,用细灰扫缝。
水电管网施工
方案
电气施工
1)、应按规定的施工及施工规范、质量评定标准以及标准图集施工。
2)、电气系统,按土建施工顺序,做好暗设电缆预埋线管,同时做好防预埋管堵塞的工作。
3)、灯基础浇注,路灯安装,电气系统穿电缆,控制柜安装,系统调试,通电实验。
(1)、工序流程
施工中采用以下流程:
定灯位→挖沟→埋管→浇注路灯基础→敷设电缆→绝缘测试→路灯安装→电气设备安装→实验、调试→自检→竣工验收
(2)、施工方法
①、定灯位:按照施工图及现场情况,以灯位间距为35米为基准确定路
灯安装位置
②、沟及埋管:以距路基石50cm为中心,开挖宽30cm深50cm电缆管预埋沟,按照施工图纸预埋相应的电缆管。
③、注路灯基础浇注:按甲方提供路灯基础图纸预制金属构件开挖相应尺寸的基坑,金属构件进行热镀锌处理,防腐质量应符合现行国家标准《金属覆盖及其他有关覆盖层维氏和努氏显微硬度试验》(GB/T9700)、《热喷涂金属件表面预处理通则》(GB/T11373)、现行行业标准《钢铁热浸铝工艺及质量检验》(ZBJ36011)的有关规定。
④、敷设电缆:应符合下列要求
A、电缆型号应符合设计要求,排列整齐,无机械损伤,标志牌齐全、正确、清晰;
B、电缆的固定、间距、弯曲半径应符合规定;
C、电缆接头良好,绝缘应符合规定;
D、电缆沟应符合要求,沟内无杂物;
E、保护管的连接、防腐应符合规定;
⑤、路灯安装规定
1)、路灯安装高度(从光源到地面)、仰角、装灯方向宜保持一致。
2)、基础坑开挖尺寸应符合设计规定,基础混凝土强度等级不应低于C20,基础内电缆护管从基础中心穿础并应超出基础平面30~50mm。浇制钢筋混凝土基础前必须排除坑内积水。
3)、灯具安装纵向中心线和灯臂纵向中心线应一致,灯具横向水平线应与地面平行,紧固后目测应无歪斜。
4)、灯头固定牢靠,可调灯头应按设计调整至正确位置,灯头接线应符合下列规定:
5)、在灯臂、灯盘、灯杆内穿线不得有接头,穿线孔口或管口应光滑、无毛刺,并应采用绝缘套管或包扎,包扎长度不得小于200mm。
6)、路灯安装使用的灯杆、灯臂、抱箍、螺栓、压板等金属构件应进行热镀锌处理,防腐质量应符合现行国家标准《金属覆盖及其他有关覆盖层维氏和努氏显微硬度试验》(GB/T9700)、《热喷涂金属件表面预处理通则》(GB/T11373)、现行行业标准《钢铁热浸铝工艺及质量检验》(ZBJ36011)的有关规定。
7)、各种螺母紧固,宜加垫片和弹簧垫。紧固后螺出螺母不得少于两个螺距。
照明设施安装(路灯控制箱安装)
1)、材料到场后经开箱检验,经业主同意后方可进行安装使用;
2)、动触头与静触头的中心线应一致,触头应接触紧密;
3)、二次回路辅助开关的切换接点应动作准确,接触可靠;
4)、箱内照明应齐全。
5)、配电柜(箱、盘)的漆层(镀层)应完整无损伤。固定电器的支架应刷漆。
6)、机械闭锁、电气闭锁动作应准确、可靠。
(1)、有隐蔽工程,应提前通知业主,经业主检查验收合格后方可进行下一道工序。
(2)、用调试设备、仪表、仪器必须经国家认可有计量资格的有关单位检验合格,并由专人使用、保管。调试时应有详细记录。
(3)、施工前作好技术交底,吃透图纸,领会设计意图,配合其它专业工作,要作好成品保护及各专业协调。
(4)、缆敷设前,应进行电气性能试验,合格后方可施工。电缆敷设应根据其走向、规格合理安排顺序、一般不应有交叉。
(5)、需开孔的配电箱(柜),必须用开孔机开孔,严禁气焊等切割开孔。电线进入配电箱、接线盒等应有护管帽。穿线前应有防止外物落入措施。
(6)、线在管内或经槽内不允许有接头和缠绕。导线在出口处应装有护线套,并用500V 绝缘电阻应大于1MΩ,同时作好记录。
(7)、有配电箱(柜)接地及各系统的保护接地、工作接地应接入原大楼接地网上,完善整个接地系统。
(8)、安装完成后进行检查,确认无误,方可进行分项调试,并作好调试记录。
(9)、各分项调试完成后,可进行系统调试,联动调试,试运行并作好记录。
(10)、其它部分电气设备安装应严格按图纸标高、部位进行。
喷灌施工
1)、开挖:首先按施工图要求测出管道的坐标及标高后,再按图示方位放线,确定沟槽位置、宽度和深度。后进行开挖沟槽。
2)、管道的清冼:将管道骨的杂物理干净,并检查管道有无裂缝和砂眼。
3)、管道的就位及连接:把各规格的管道先放置于相应的沟槽里,再连接安装相应的管道、管件和阀门。
试验:
、先接好试压装置;
、接通水源,并挖通好排水沟槽;
、向管内灌水,同时打开放气阀,放气阀连续出水,表明管内空气已排尽,水灌满后,均可进行打压。
、升压前应检查各接口、支撑和堵板,有问题要处理好后才能升压。
、升压时应缓慢,每次升压0.2Mpa 左右为好,并应观察各接口是否渗漏;无问题再继续升压至主动验压力,停泵检查,压力表10 分钟内压降不超过0.05Mpa 管道、附件和接口等未漏裂情况,证明强度试验合格,后将压力降至工作压力进行严密性试验。
、作试验记录及填写“隐蔽工程记录”。
4)、管道的冲洗消毒:消毒前,先用高速水流冲洗水管,在管道末端选择几点将冲洗水排出,冲洗到年排出的水内不含杂质时,即可进行消毒处理。
5)、回填土:回填土时不允许含有直径大于100mm 的块石。
景观绿化施工工艺流程
场地平整清理
土壤与基肥运输
挖穴槽
喷淋管、线管安装
土壤回填、找平
定点放线
定点放线
苗木运输与培植
种植前修剪
苗木种植
竣工验收
主要分项工程施工工艺框图
绿化地平整、清理
(1)、将种植地表按设计要求平整绿化地面,同时清除砾石杂草杂物。
(2)、平整要顺地形和周围环境,整成龟背形、斜坡形等,未设计之地形,坡度定在2.5%-3.0%之间以利排水。
(3)、所有靠路边或路牙沿线50-100CM 宽内的绿地地面低于路边或路牙沿线30CM,并在地面处理时将地面水引至市政排水管井。
(4)、绿地地形处理除满足景观要求外,还考虑将地面水最终集水至市政工程管网排走。
种植土和下基肥
(1)、种植土的土质要求为PH值为5.5-7.5的壤土,疏松、不含建筑和生活垃圾。
(2)、种植土深度要求为:草地大于20CM;花灌木要求大于30CM;乔木则要求在种植土球周围有大于80-150CM 的合格土层。
(3)、种植层需与地下层连接,无水泥板、沥青、石层等隔断层,以保持土壤毛细管、液体、气体的上下贯通。
(4)、地被在施肥后应进行一次20-30M 深的耕翻,将肥与土充分混匀,做到肥土霜融,起到既提高土壤养分,又使土壤疏松、通气良好。乔木、灌木机时应在种植前在穴边将肥土混匀,依次放入穴底和种植池。
挖苗
起苗时间和栽植时间紧密配合,做到当天起运,当天栽植。为了挖掘方便,
起苗前1-3 天可适当浇水使泥土松软。起苗时,常绿苗应当带有完整的根团土球,土球散落的苗木成活率会降低。土球的大小一般可按树木胸径的10 倍左右确定,对于特别难成活的树种要考虑加大土球。土球高度一般可比宽度少-10CM。为了减少树苗水分蒸腾,提高移栽成活率,掘苗后,装车前应进行粗落修剪。
定点放线
(1)、在苗木栽前应严格按照设计图纸和图纸会审纪要进行定点放线。
(2)、乔木的定点以用皮尺、测绳等,按设计的位置钉木桩作为定植和栽植的依据,定点时如遇沙井、管道等障碍物应躲开,不应拘泥设计的尺寸,而应灵活地进行调整,并且在每株株位的中心用用油漆等标记物做上醒目标记,作定位标记。
(3)、成片绿地的定点放线可利用测量仪器,或者使用网格法放线,先在地面上用皮尺、测绳等工具按照设计图上的相应比例等距离划好正方格,方格可用白灰画,也可钉桩挂线,然后利用这些方格线作纵横坐标,正确地在地上定点定位,钉上木桩或撒上白灰标明;保证放线地点准确,线路顺畅,面积、大小合格。
挖穴
(1)、穴位准确,长、宽、高符合要求,在栽苗木之前应以所定的灰点为中心沿四周向下挖穴,种植穴的大小依土球规格及根系情况而定。带土球的应比土球大16-20cm,穴口深度一般比土球高度稍深些(10-20cm),穴上下口径大小一致,穴无(...
