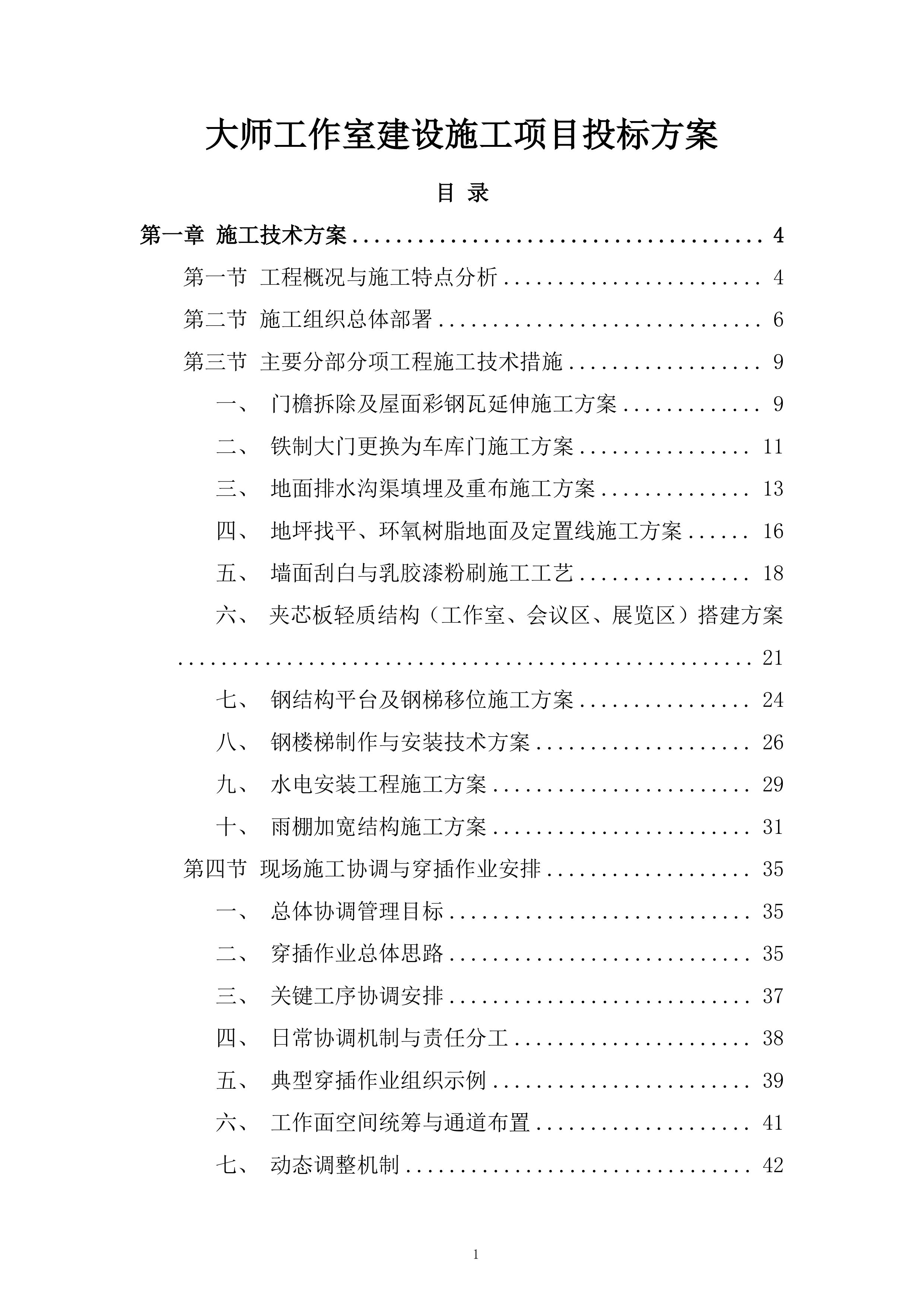

大师工作室建设施工项目
投标方案
目
录
第一章
施工技术方案
4
第一节
工程概况与施工特点分析
4
第二节
施工组织总体部署
6
第三节
主要分部分项工程施工技术措施
9
一、
门檐拆除及屋面彩钢瓦延伸施工方案
9
二、
铁制大门更换为车库门施工方案
11
三、
地面排水沟渠填埋及重布施工方案
13
四、
地坪找平、环氧树脂地面及定置线施工方案
16
五、
墙面刮白与乳胶漆粉刷施工工艺
18
六、
夹芯板轻质结构(工作室、会议区、展览区)搭建方案
21
七、
钢结构平台及钢梯移位施工方案
24
八、
钢楼梯制作与安装技术方案
26
九、
水电安装工程施工方案
29
十、
雨棚加宽结构施工方案
31
第四节
现场施工协调与穿插作业安排
35
一、
总体协调管理目标
35
二、
穿插作业总体思路
35
三、
关键工序协调安排
37
四、
日常协调机制与责任分工
38
五、
典型穿插作业组织示例
39
六、
工作面空间统筹与通道布置
41
七、
动态调整机制
42
第五节
成品保护与临时设施布置措施
44
一、
成品保护总体原则
44
二、
各阶段成品保护重点措施
44
三、
现场防护管理制度与措施
46
四、
临时设施布置总体要求
49

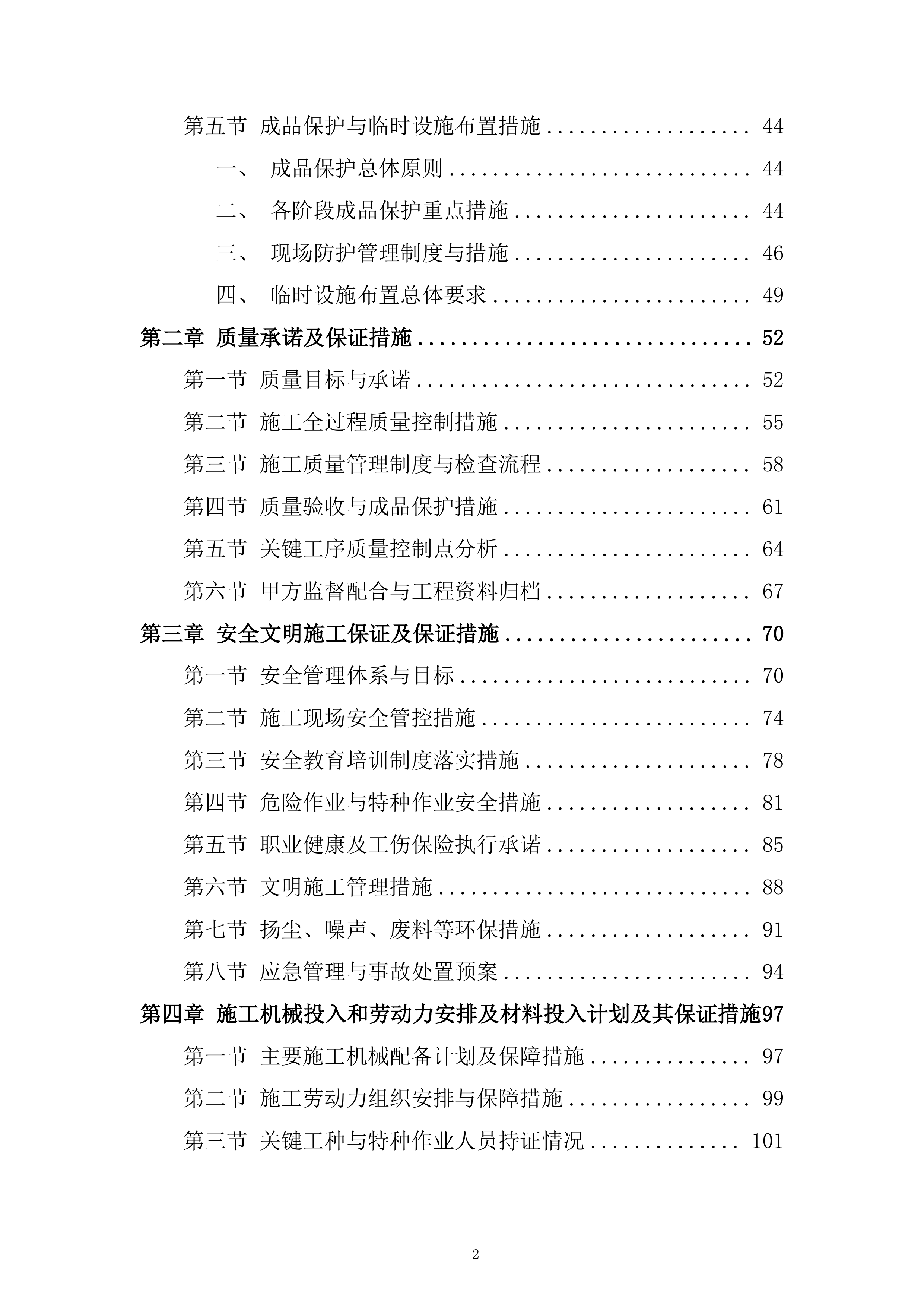

第二章
质量承诺及保证措施
52
第一节
质量目标与承诺
52
第二节
施工全过程质量控制措施
55
第三节
施工质量管理制度与检查流程
58
第四节
质量验收与成品保护措施
61
第五节
关键工序质量控制点分析
64
第六节
甲方监督配合与工程资料归档
67
第三章
安全文明施工保证及保证措施
70
第一节
安全管理体系与目标
70
第二节
施工现场安全管控措施
74
第三节
安全教育培训制度落实措施
78
第四节
危险作业与特种作业安全措施
81
第五节
职业健康及工伤保险执行承诺
85
第六节
文明施工管理措施
88
第七节
扬尘、噪声、废料等环保措施
91
第八节
应急管理与事故处置预案
94
第四章
施工机械投入和劳动力安排及材料投入计划及其保证措施
97
第一节
主要施工机械配备计划及保障措施
97
第二节
施工劳动力组织安排与保障措施
99
第三节
关键工种与特种作业人员持证情况
101
第四节
主要材料使用计划与供应保障机制
103
第五节
材料进场验收、二次搬运与储存管理措施
105
第六节
材料环保合规性及甲供乙供管理对策
107
第五章
工期承诺和保证措施
109
第一节
施工总进度安排与工期目标
109
一、
工期目标承诺
109
二、
进度计划安排总体原则
109
三、
主要工序节点计划安排
109
四、
计划执行保障手段
111
第二节
主要施工节点计划与关键路径分析
112
第三节
工期进度控制措施与动态调整机制
114
第四节
进度偏差纠偏措施
116
第五节
工期延误风险识别及应对预案
119
施工技术方案

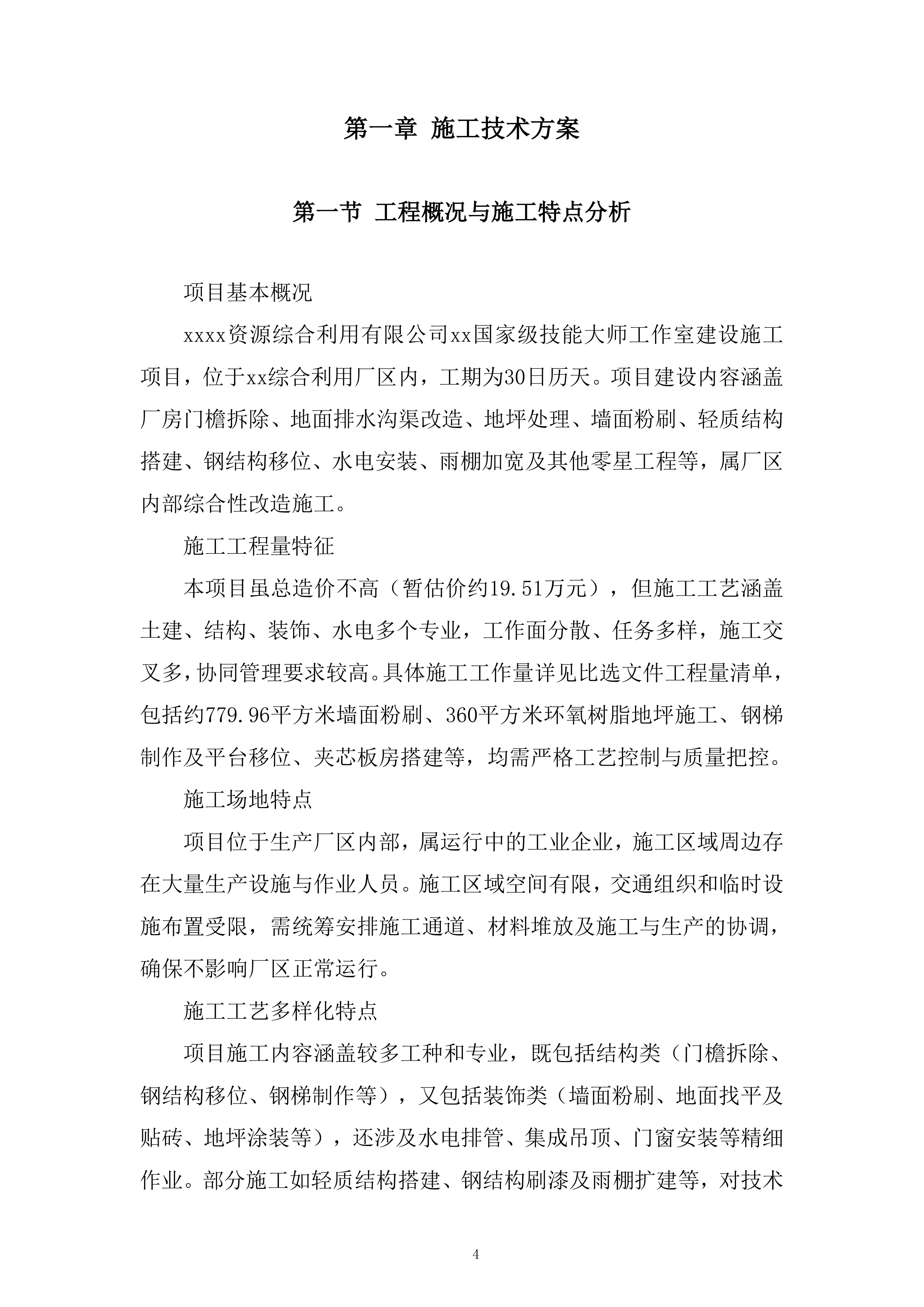

工程概况与施工特点分析
项目基本概况
xxxx
资源综合利用有限公司
xx
国家级技能大师工作室建设施工项目,位于
xx
综合利用厂区内,工期为30日历天。项目建设内容涵盖厂房门檐拆除、地面排水沟渠改造、地坪处理、墙面粉刷、轻质结构搭建、钢结构移位、水电安装、雨棚加宽及其他零星工程等,属厂区内部综合性改造施工。
施工工程量特征
本项目虽总造价不高(暂估价约19.51万元),但施工工艺涵盖土建、结构、装饰、水电多个专业,工作面分散、任务多样,施工交叉多,协同管理要求较高。具体施工工作量详见比选文件工程量清单,包括约779.96平方米墙面粉刷、360平方米环氧树脂地坪施工、钢梯制作及平台移位、夹芯板房搭建等,均需严格工艺控制与质量把控。
施工场地特点
项目位于生产厂区内部,属运行中的工业企业,施工区域周边存在大量生产设施与作业人员。施工区域空间有限,交通组织和临时设施布置受限,需统筹安排施工通道、材料堆放及施工与生产的协调,确保不影响厂区正常运行。
施工工艺多样化特点
项目施工内容涵盖较多工种和专业,既包括结构类(门檐拆除、钢结构移位、钢梯制作等),又包括装饰类(墙面粉刷、地面找平及贴砖、地坪涂装等),还涉及水电排管、集成吊顶、门窗安装等精细作业。部分施工如轻质结构搭建、钢结构刷漆及雨棚扩建等,对技术要求较高,需制定专项施工工艺方案。

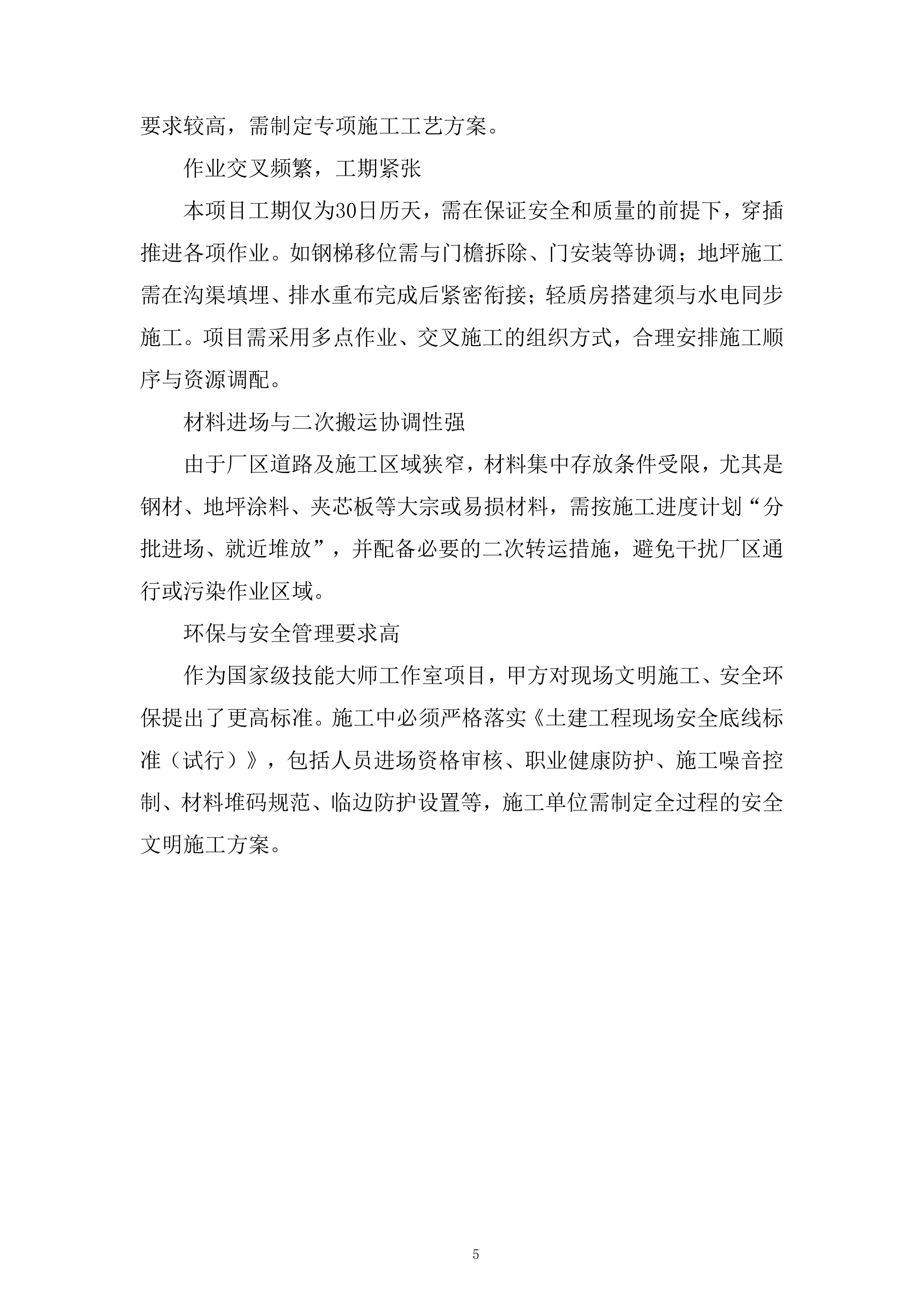

作业交叉频繁,工期紧张
本项目工期仅为30日历天,需在保证安全和质量的前提下,穿插推进各项作业。如钢梯移位需与门檐拆除、门安装等协调;地坪施工需在沟渠填埋、排水重布完成后紧密衔接;轻质房搭建须与水电同步施工。项目需采用多点作业、交叉施工的组织方式,合理安排施工顺序与资源调配。
材料进场与二次搬运协调性强
由于厂区道路及施工区域狭窄,材料集中存放条件受限,尤其是钢材、地坪涂料、夹芯板等大宗或易损材料,需按施工进度计划“分批进场、就近堆放”,并配备必要的二次转运措施,避免干扰厂区通行或污染作业区域。
环保与安全管理要求高
作为国家级技能大师工作室项目,甲方对现场文
明施工、安全环保提出了更高标准。施工中必须严格落实《土建工程现场安全底线标准(试行)》,包括人员进场资格审核、职业健康防护、施工噪音控制、材料堆码规范、临边防护设置等,施工单位需制定全过程的安全文明施工方案。

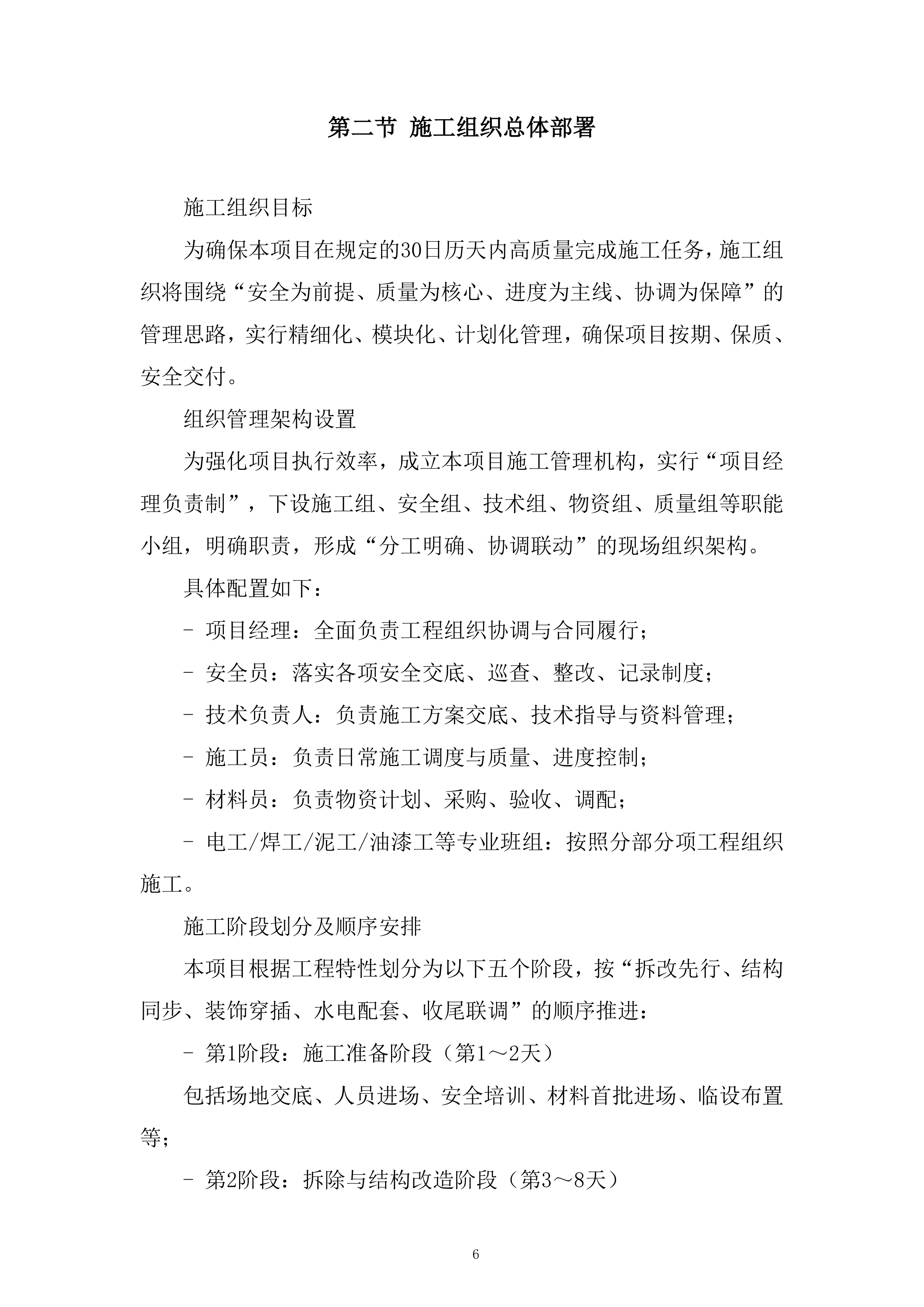

施工组织总体部署
施工组织目标
为
确保本项目在规定的30日历天内高质量完成施工任务,施工组织将围绕“安全为前提、质量为核心、进度为主线、协调为保障”的管理思路,实行精细化、模块化、计划化管理,确保项目按期、保质、安全交付。
组织管理架构设置
为强化项目执行效率,成立本项目施工管理机构,实行“项目经理负责制”,下设施工组、安全组、技术组、物资组、质量组等职能小组,明确职责,形成“分工明确、协调联动”的现场组织架构。
具体配置如下:
- 项目经理:全面负责工程组织协调与合同履行;
- 安全员:落实各项安全交底、巡查、整改、记录制度;
- 技术负责人:负责施工方案交底、技术指导与资料管理;
- 施工员:负责日常施工调度与质量、进度控制;
- 材料员:负责物资计划、采购、验收、调配;
- 电工/焊工/泥工/油漆工等专业班组:按照分部分项工程组织施工。
施工阶段划分及顺序安排
本项目根据工程特性划分为以下五个阶段,按“拆改先行、结构同步、装饰穿插、水电配套、收尾联调”的顺序推进:
- 第1阶段:施工准备阶段(第1~2天)
包括场地交底、人员进场、安全培训、材料首批进场、临设布置等;

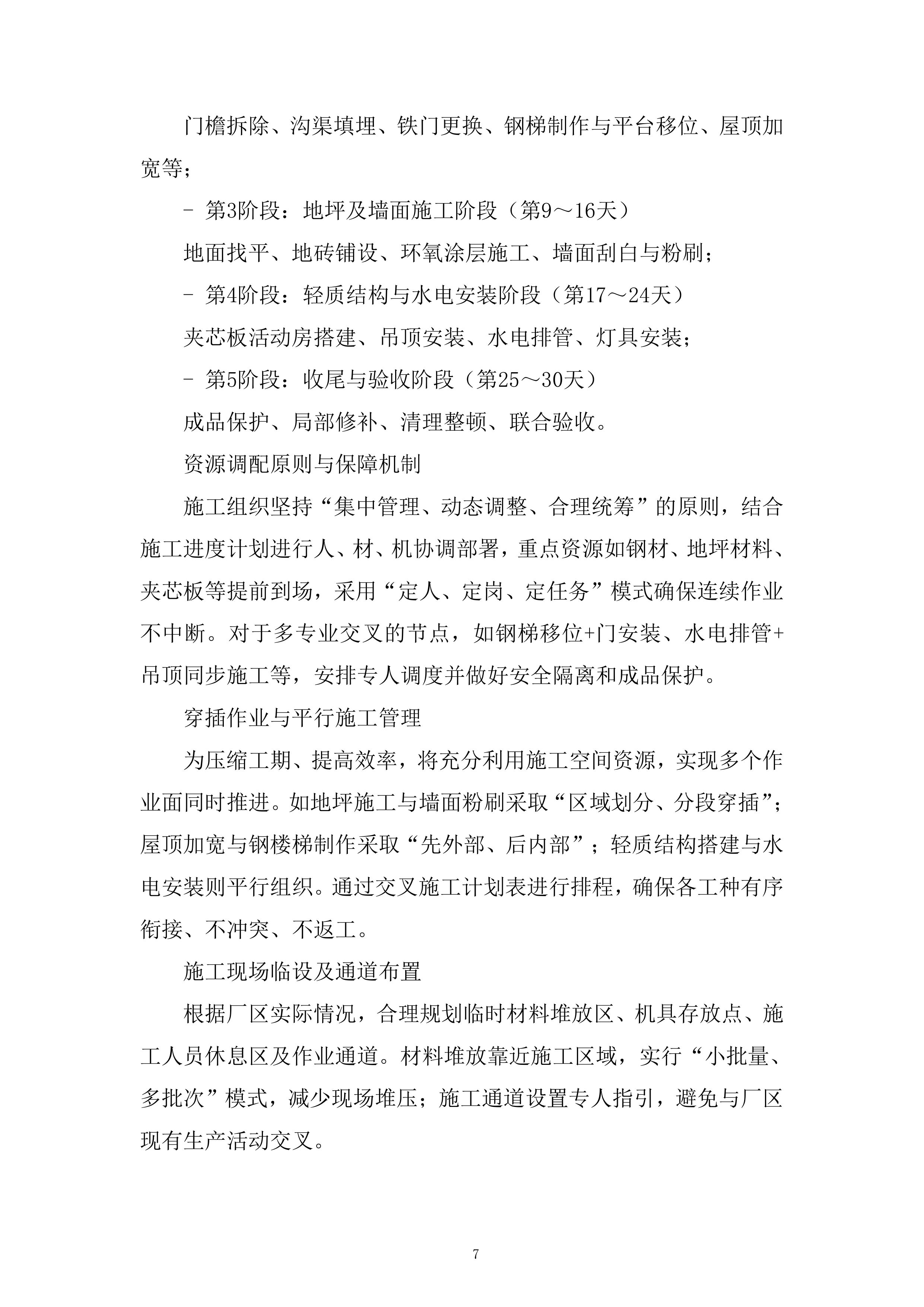

- 第2阶段:拆除与结构改造阶段(第3~8天)
门檐拆除、沟渠填埋、铁门更换、钢梯制作与平台移位、屋顶加宽等;
- 第3阶段:地坪及墙面施工阶段(第9~16天)
地面找平、地砖铺设、环氧涂层施工、墙面刮白与粉刷;
- 第4阶段:轻质结构与水电安装阶段(第17~24天)
夹芯板活动房搭建、吊顶安装、水电排管、灯具安装;
- 第5阶段:收尾与验收阶段(第25~30天)
成品保护、局部修补、清理整顿、联合验收。
资源调配原则与保障机制
施工组织坚持“集中管理、动态调整、合理统筹”的原则,结合施工进度计划进行人、材、机协调部署,重点资源如钢材、地坪材料、夹芯板等提前到场,采用“定人、定岗、定任务”模式确保连续作业不中断。对于多专业交叉的节点,如钢梯移位+门安装、水电排管+吊顶同步施工等,安排专人调度并做好安全隔离和成品保护。
穿插作业与平行施工管理
为压缩工期、提高效率,将充分利用施工空间资源,实现多个作业面同时推进。如地坪施工与墙面粉刷采取“区域划分、分段穿插”;屋顶加宽与钢楼梯制作采取“先外部、后内部”;轻质结构搭建与水电安装则平行组织。通过交叉施工计划表进行排程,确保各工种有序衔接、不冲突、不返工。
施工现场临设及通道布置
根据厂区实际情况,合理规划临时材料堆放区、机具存放点、施工人员休息区及作业通道。材料堆放靠近施工区域,实行“小批量、多批次”模式,减少现场堆压;施工通道设置专人指引,避免与厂区现有生产活动交叉。
信息化与进度可视化管理

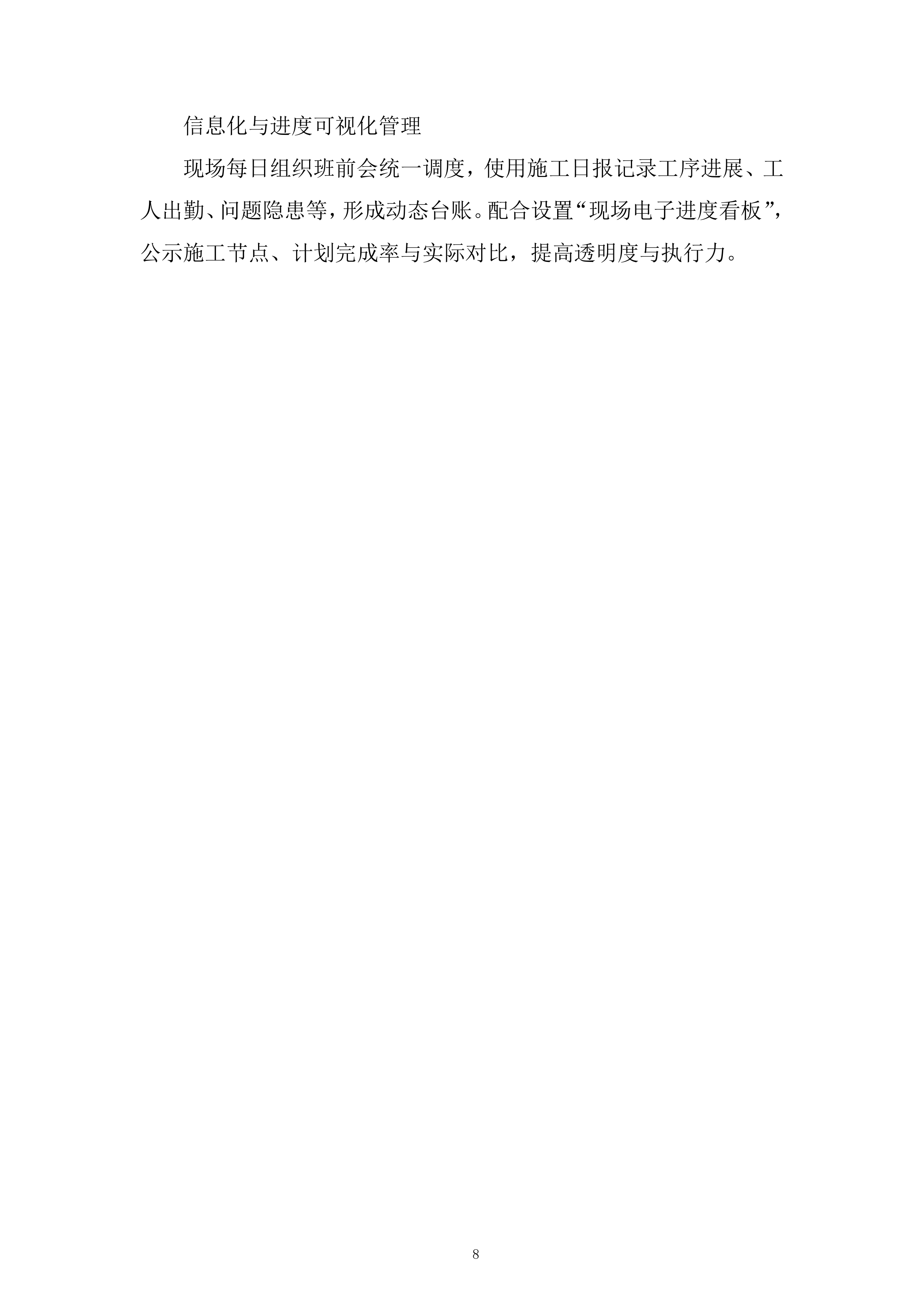

现场每日组织班前会统
一调度,使用施工日报记录工序进展、工人出勤、问题隐患等,形成动态台账。配合设置“现场电子进度看板”,公示施工节点、计划完成率与实际对比,提高透明度与执行力。
主要分部分项工程施工技术措施

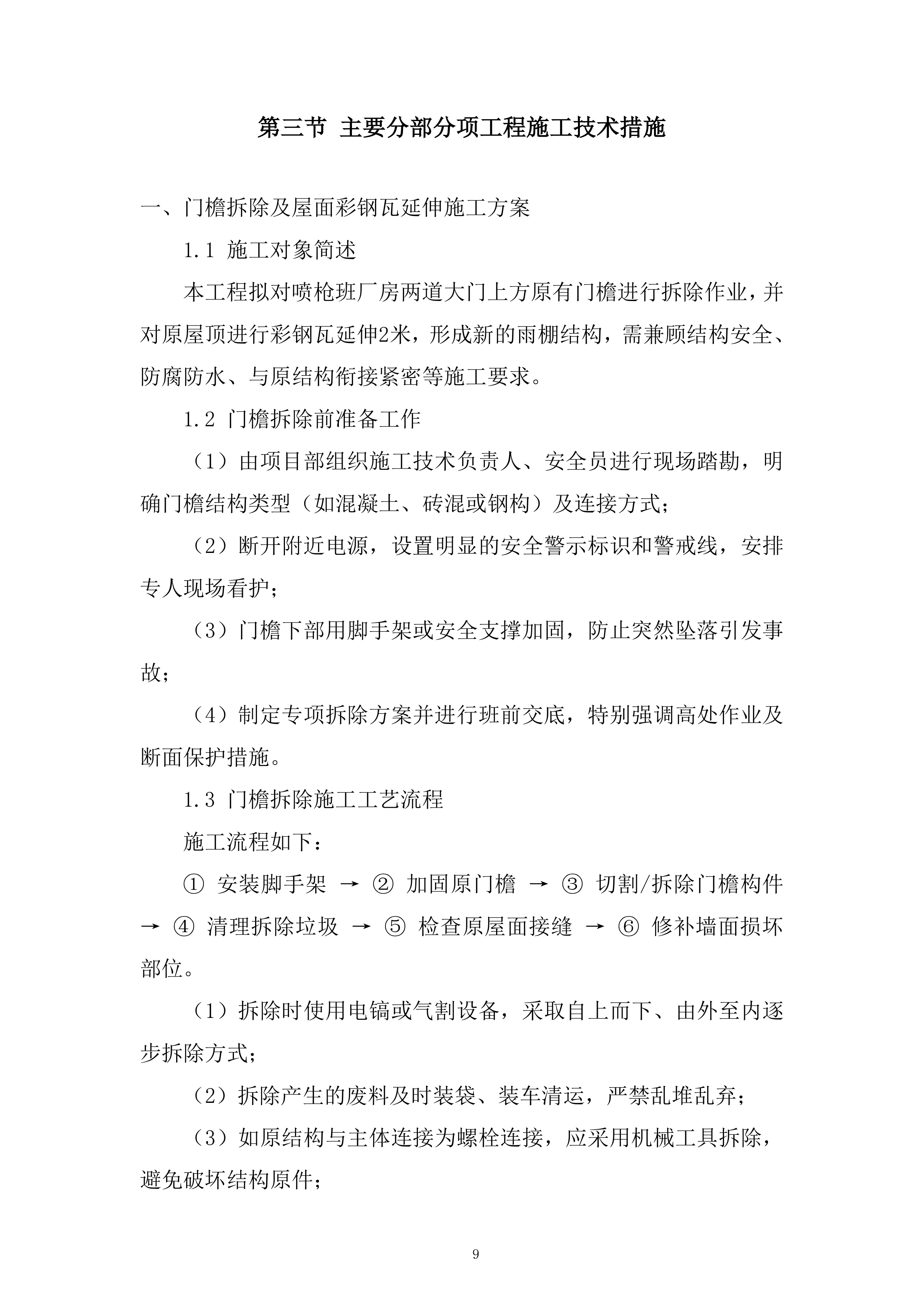

门檐拆除及屋面彩钢瓦延伸施工方案
1.1 施工对象简述
本工程拟对喷枪班厂房两道大门上方原有门檐进行拆除作业,并对原屋顶进行彩钢瓦延伸2米,形成新的雨棚结构,需兼顾结构安全、防腐防水、与原结构衔接紧密等施工要求。
1.2 门檐拆除前准备工作
(1)由项目部组织施工技术负责人、安全员进行现场踏勘,明确门檐结构类型(如混凝土、砖混或钢构)及连接方式;
(2)断开附近电源,设置明显的安全警示标识和警戒线,安排专人现场看护;
(3)门檐下部用脚手架或安全支撑加固,防止突然坠落引发事故;
(4)制定专项拆除方案并进行班前交底,特别强调高处作业及断面保护措施。
1.3 门檐拆除施工工艺流程
施工流程如下:
① 安装脚手架 → ② 加固原门檐 → ③ 切割/拆除门檐构件 → ④ 清理拆除垃圾 → ⑤ 检查原屋面接缝 → ⑥ 修补墙面损坏部位。
(1)拆除时使用电镐或气割设备,采取自上而下、由外至内逐步拆除方式;
(2)拆除产生的废料及时装袋、装车清运,严禁乱堆乱弃;
(3)如原结构与主体连接为螺栓连接,应采用机械工具拆除,避免破坏结构原件;
(4)拆除完毕后,对墙体及屋面原结构连接部位进行清理和修复,确保后续加建彩钢瓦能牢固连接。

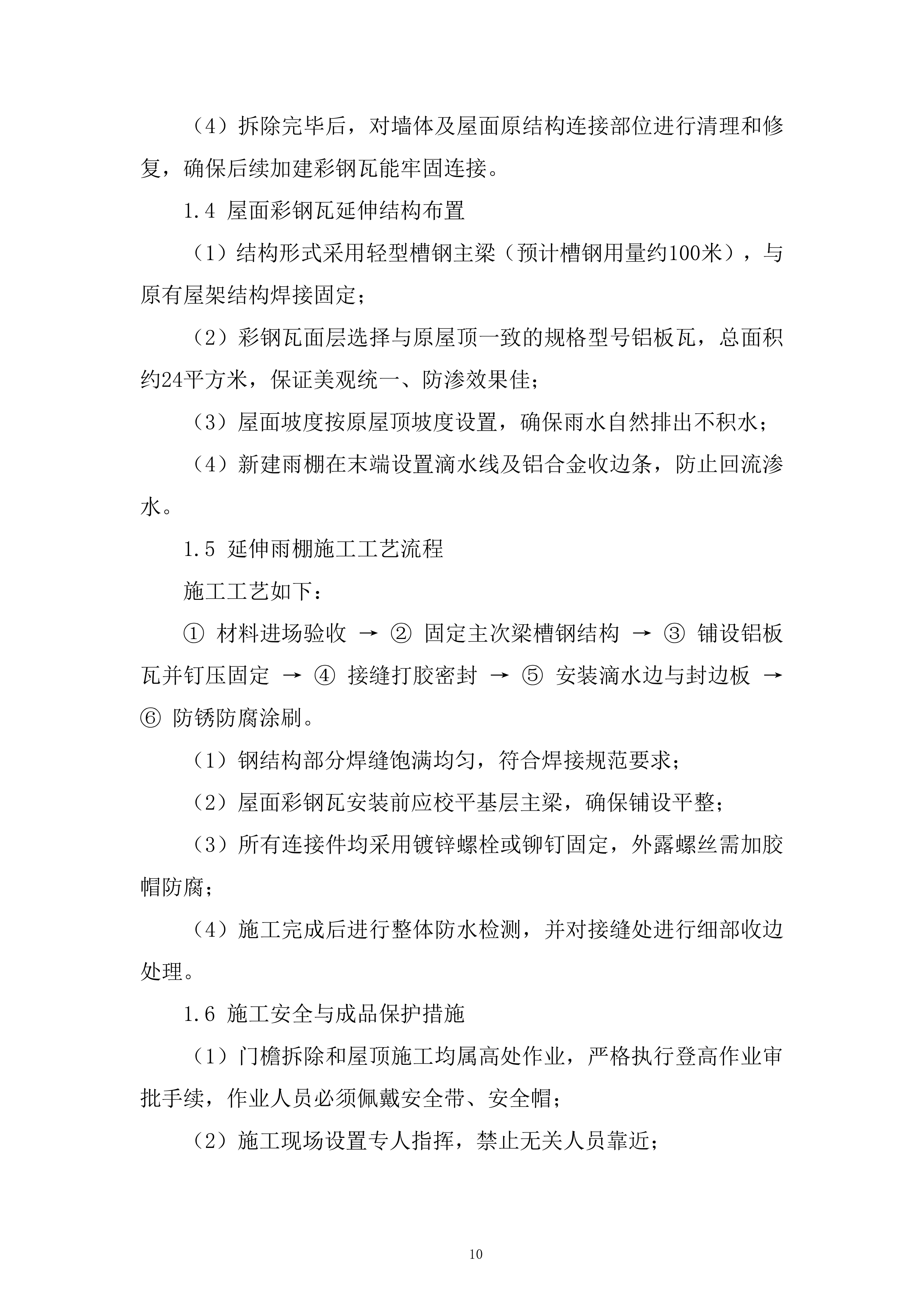

1.4 屋面彩钢瓦延伸结构布置
(1)结构形式采用轻型槽钢主梁(预计槽钢用量约100米),与原有屋架结构焊接固定;
(2)彩钢瓦面层选择与原屋顶一致的规格型号铝板瓦,总面积约24平方米,保证美观统一、防渗效果佳;
(3)屋面坡度按原屋顶坡度设置,确保雨水自然排出不积水;
(4)新建雨棚在末端设置滴水线及铝合金收边条,防止回流渗水。
1.5 延伸雨棚施工工艺流程
施工工艺如下:
① 材料进场验收 → ② 固定主次梁槽钢结构 → ③ 铺设铝板瓦并钉压固定 → ④ 接缝打胶密封 → ⑤ 安装滴水边与封边板 → ⑥ 防锈防腐涂刷。
(1)钢结构部分焊缝饱满均匀,符合焊接规范要求;
(2)屋面彩钢瓦安装前应校平基层主梁,确保铺设平整;
(3)所有连接件均采用镀锌螺栓或铆钉固定,外露螺丝需加胶帽防腐;
(4)施工完成后进行整体防水检测,并对接缝处进行细部收边处理。
1.6 施工安全与成品保护措施
(1)门檐拆除和屋顶施工均属高处作业,严格执行登高作业审批手续,作业人员必须佩戴安全带、安全帽;
(2)施工现场设置专人指挥,禁止无关人员靠近;

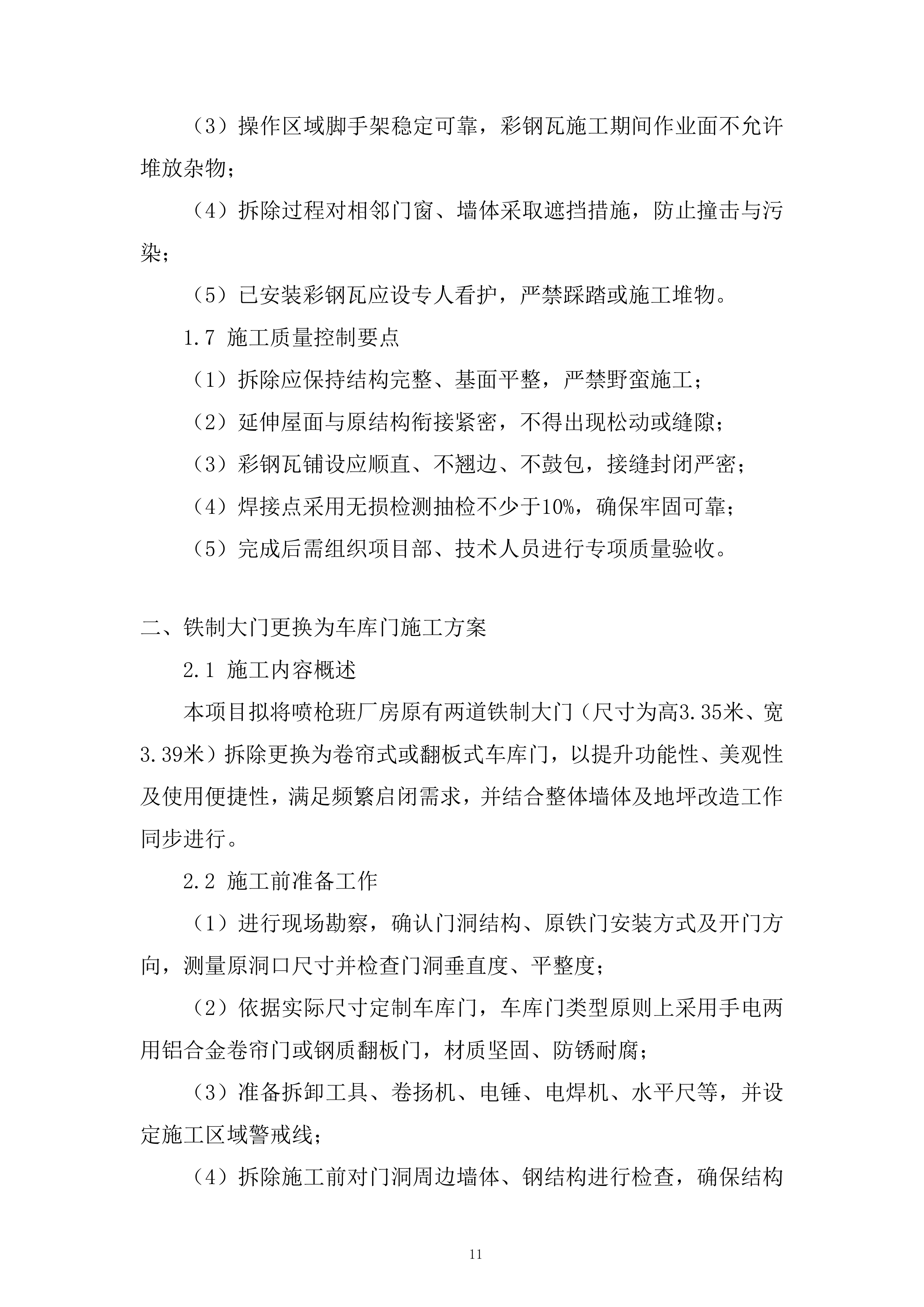

(3)操作区域脚手架稳定可靠,彩钢瓦施工期间作业面不允许堆放杂物;
(4)拆除过程对相邻门窗、墙体采取遮挡措施,防止撞击与污染;
(5)已安装彩钢瓦应设专人看护,严禁踩踏或施工堆物。
1.7 施工质量控制要点
(1)拆除应保持结构完整、基面平整,严禁野蛮施工;
(2)延伸屋面与原结构衔接紧密,不得出现松动或缝隙;
(3)彩钢瓦铺设应顺直、不翘边、不鼓包,接缝封闭严密;
(4)焊接点采用无损检测抽检不少于10%,确保牢固可靠;
(5)完成后需组织项目部、技术人员进行专项质量验收。
铁制大门更换为车库门施工方案

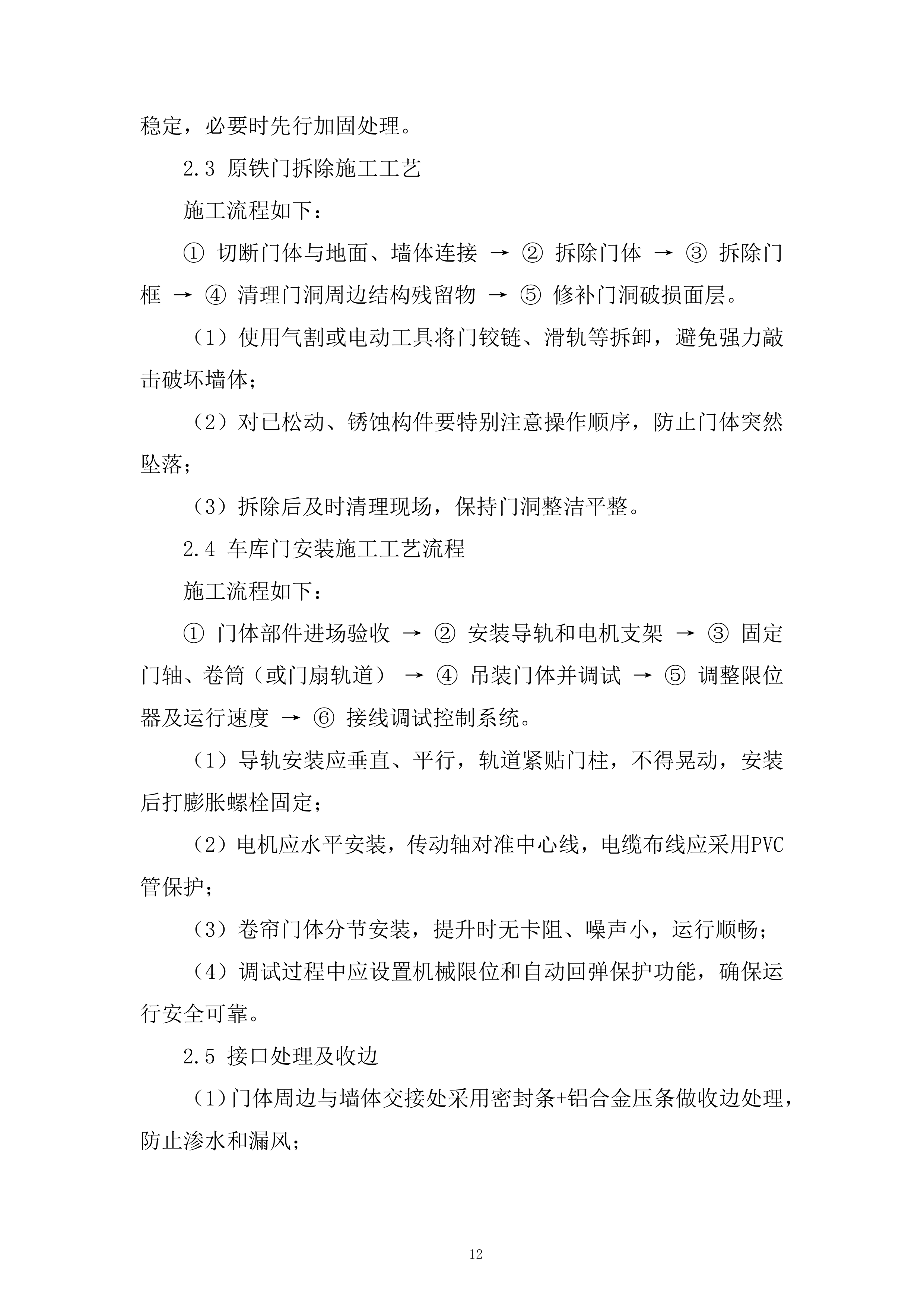

2.1 施工内容概述
本项目拟将喷枪班厂房原有两道铁制大门(尺寸为高3.35米、宽3.39米)拆除更换为卷帘式或翻板式车库门,以提升功能性、美观性及使用便捷性,满足频繁启闭需求,并结合整体墙体及地坪改造工作同步进行。
2.2 施工前准备工作
(1)进行现场勘察,确认门洞结构、原铁门安装方式及开门方向,测量原洞口尺寸并检查门洞垂直度、平整度;
(2)依据实际尺寸定制车库门,车库门类型原则上采用手电两用铝合金卷帘门或钢质翻板门,材质坚固、防锈耐腐;
(3)准备拆卸工具、卷扬机、电锤、电焊机、水平尺等,并设定施工区域警戒线;
(4)拆除施工前对门洞周边墙体、钢结构进行检查,确保结构稳定,必要时先行加固处理。
2.3 原铁门拆除施工工艺
施工流程如下:
① 切断门体与地面、墙体连接 → ② 拆除门体 → ③ 拆除门框 → ④ 清理门洞周边结构残留物 → ⑤ 修补门洞破损面层。
(1)使用气割或电动工具将门铰链、滑轨等拆卸,避免强力敲击破坏墙体;
(2)对已松动、锈蚀构件要特别注意操作顺序,防止门体突然坠落;
(3)拆除后及时清理现场,保持门洞整洁平整。
2.4 车库门安装施工工艺流程
施工流程如下:
① 门体部件进场验收 → ② 安装导轨和电机支架 → ③ 固定门轴、卷筒(或门扇轨道) → ④ 吊装门体并调试 → ⑤ 调整限位器及运行速度 → ⑥ 接线调试控制系统。
(1)导轨安装应垂直、平行,轨道紧贴门柱,不得晃动,安装后打膨胀螺栓固定;
(2)电机应水平安装,传动轴对准中心线,电缆布线应采用PVC管保护;
(3)卷帘门体分节安装,提升时无卡阻、噪声小,运行顺畅;
(4)调试过程中应设置机械限位和自动回弹保护功能,确保运行安全可靠。

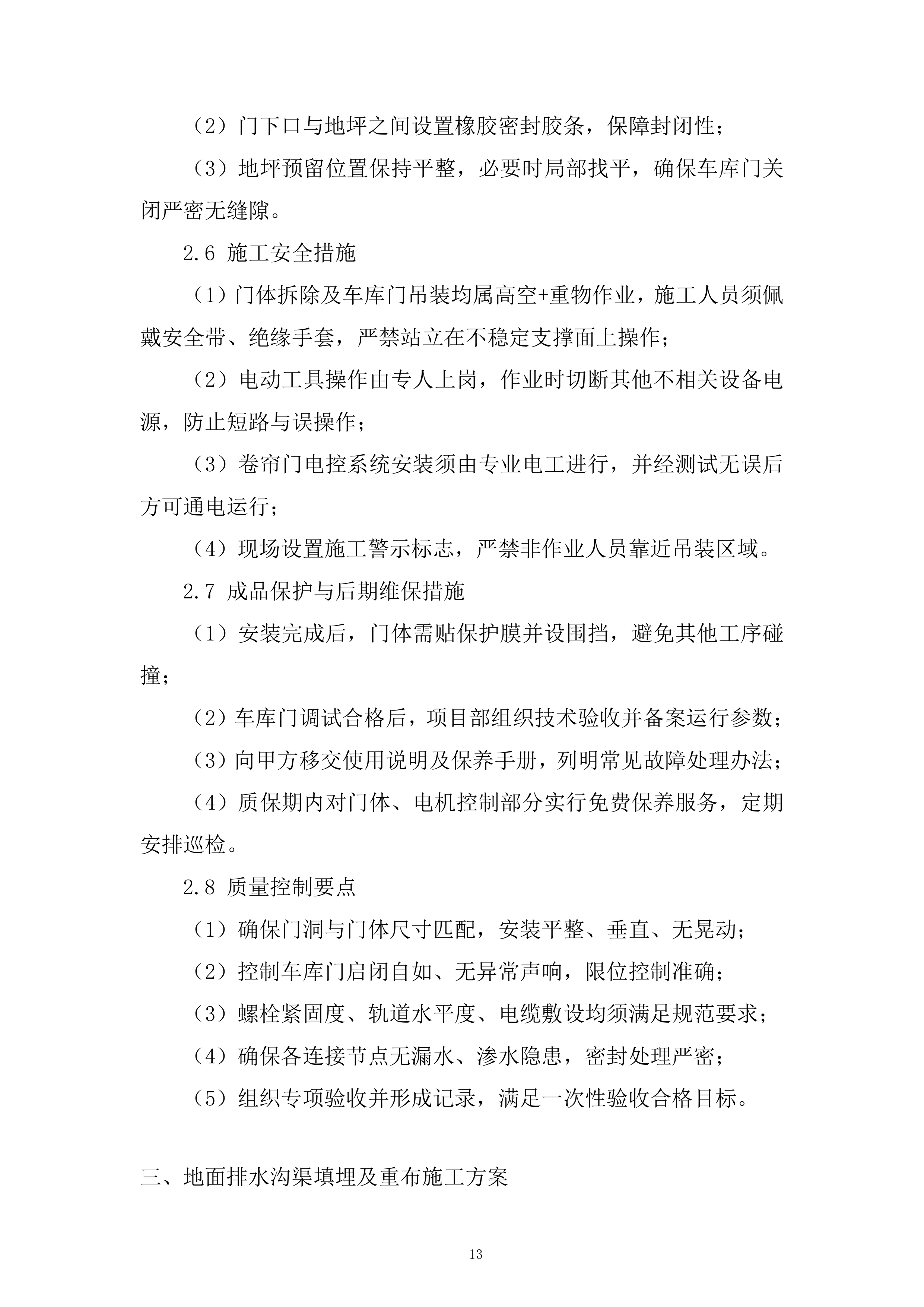

2.5 接口处理及收边
(1)门体周边与墙体交接处采用密封条+铝合金压条做收边处理,防止渗水和漏风;
(2)门下口与地坪之间设置橡胶密封胶条,保障封闭性;
(3)地坪预留位置保持平整,必要时局部找平,确保车库门关闭严密无缝隙。
2.6 施工安全措施
(1)门体拆除及车库门吊装均属高空+重物作业,施工人员须佩戴安全带、绝缘手套,严禁站立在不稳定支撑面上操作;
(2)电动工具操作由专人上岗,作业时切断其他不相关设备电源,防止短路与误操作;
(3)卷帘门电控系统安装须由专业电工进行,并经测试无误后方可通电运行;
(4)现场设置施工警示标志,严禁非作业人员靠近吊装区域。
2.7 成品保护与后期维保措施
(1)安装完成后,门体需贴保护膜并设围挡,避免其他工序碰撞;
(2)车库门调试合格后,项目部组织技术验收并备案运行参数;
(3)向甲方移交使用说明及保养手册,列明常见故障处理办法;
(4)质保期内对门体、电机控制部分实行免费保养服务,定期安排巡检。
2.8 质量控制要点
(1)确保门洞与门体尺寸匹配,安装平整、垂直、无晃动;
(2)控制车库门启闭自如、无异常声响,限位控制准确;
(3)螺栓紧固度、轨道水平度、电缆敷设均须满足规范要求;
(4)确保各连接节点无漏水、渗水隐患,密封处理严密;
(5)组织专项验收并形成记录,满足一次性验收合格目标。
地面排水沟渠填埋及重布施工方案

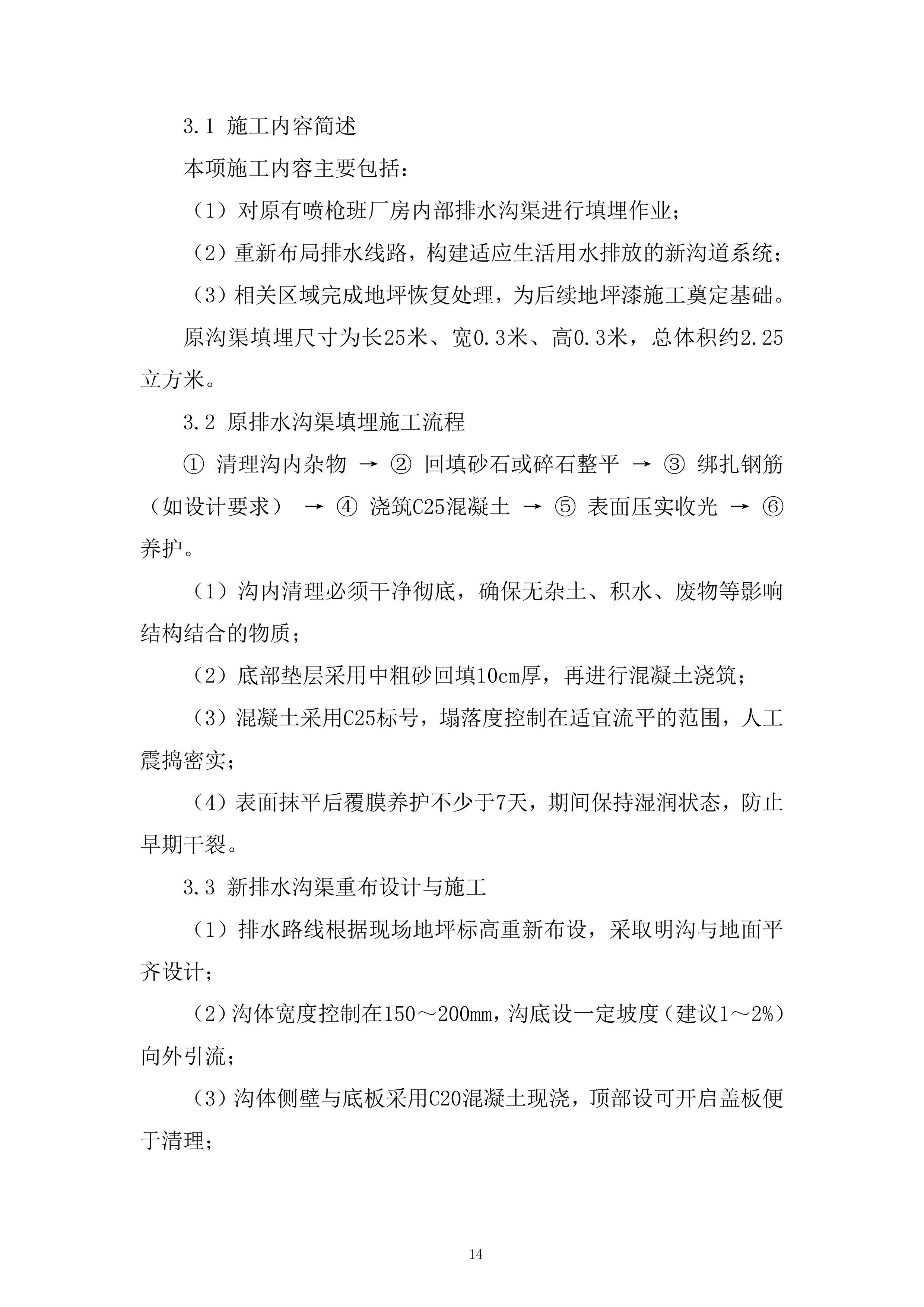

3.1 施工内容简述
本项施工内容主要包括:
(1)对原有喷枪班厂房内部排水沟渠进行填埋作业;
(2)重新布局排水线路,构建适应生活用水排放的新沟道系统;
(3)相关区域完成地坪恢复处理,为后续地坪漆施工奠定基础。
原沟渠填埋尺寸为长25米、宽0.3米、高0.3米,总体积约2.25立方米。
3.2 原排水沟渠填埋施工流程
① 清理沟内杂物 → ② 回填砂石或碎石整平 → ③ 绑扎钢筋(如设计要求) → ④ 浇筑C25混凝土 → ⑤ 表面压实收光 → ⑥ 养护。
(1)沟内清理必须干净彻底,确保无杂土、积水、废物等影响结构结合的物质;
(2)底部垫层采用中粗砂回填10cm厚,再进行混凝土浇筑;
(3)混凝土采用C25标号,塌落度控制在适宜流平的范围,人工震捣密实;
(4)表面抹平后覆膜养护不少于7天,期间保持湿润状态,防止早期干裂。
3.3 新排水沟渠重布设计与施工
(1)排水路线根据现场地坪标高重新布设,采取明沟与地面平齐设计;
(2)沟体宽度控制在150~200mm,沟底设一定坡度(建议1~2%)向外引流;
(3)沟体侧壁与底板采用C20混凝土现浇,顶部设可开启盖板便于清理;

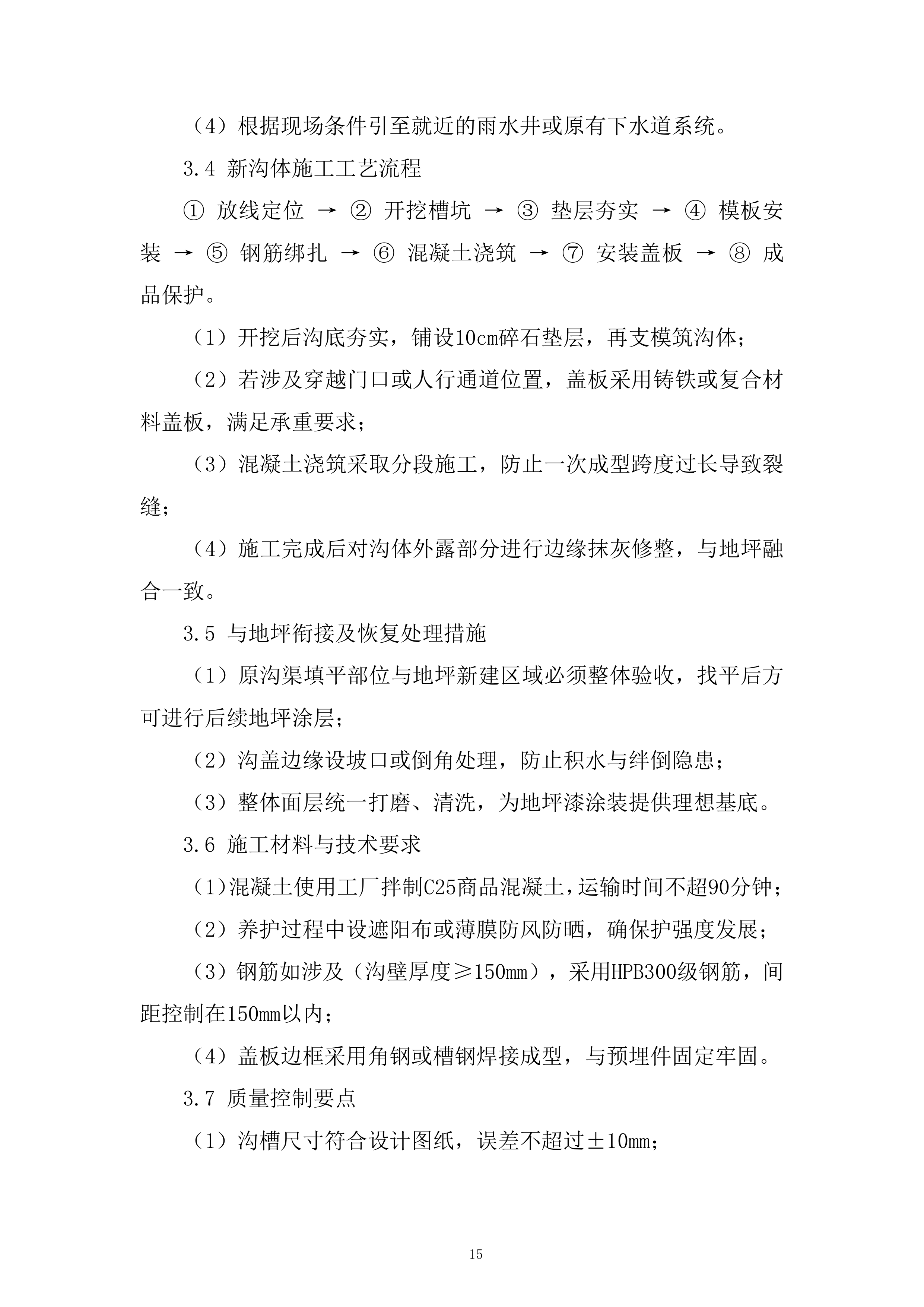

(4)根据现场条件引至就近的雨水井或原有下水道系统。
3.4 新沟体施工工艺流程
① 放线定位 → ② 开挖槽坑 → ③ 垫层夯实 → ④ 模板安装 → ⑤ 钢筋绑扎 → ⑥ 混凝土浇筑 → ⑦ 安装盖板 → ⑧ 成品保护。
(1)开挖后沟底夯实,铺设10cm碎石垫层,再支模筑沟体;
(2)若涉及穿越门口或人行通道位置,盖板采用铸铁或复合材料盖板,满足承重要求;
(3)混凝土浇筑采取分段施工,防止一次成型跨度过长导致裂缝;
(4)施工完成后对沟体外露部分进行边缘抹灰修整,与地坪融合一致。
3.5 与地坪衔接及恢复处理措施
(1)原沟渠填平部位与地坪新建区域必须整体验收,找平后方可进行后续地坪涂层;
(2)沟盖边缘设坡口或倒角处理,防止积水与绊倒隐患;
(3)整体面层统一打磨、清洗,为地坪漆涂装提供理想基底。
3.6 施工材料与技术要求
(1)混凝土使用工厂拌制C25商品混凝土,运输时间不超90分钟;
(2)养护过程中设遮阳布或薄膜防风防晒,确保护强度发展;
(3)钢筋如涉及(沟壁厚度≥150mm),采用HPB300级钢筋,间距控制在150mm以内;
(4)盖板边框采用角钢或槽钢焊接成型,与预埋件固定牢固。
3.7 质量控制要点
(1)沟槽尺寸符合设计图纸,误差不超过±10mm;
(2)混凝土密实、无蜂窝麻面、裂缝,强度满足设计要求;
(3)排水坡度合适,保证水流顺畅不倒流、不积水;
(4)沟盖平整牢固,不晃动、不变形,封闭严密;
(5)沟道系统整体排水功能需经通水试验合格后方可验收。
3.8 安全与环保措施
(1)开挖作业设护栏及警示牌,沟深>500mm部位配备临边防护;
(2)混凝土浇筑区域禁止非作业人员通行,洒水抑尘防止扬尘扰民;
(3)施工废料集中清运,现场禁止乱倒砂浆和碎石。
地坪找平、环氧树脂地面及定置线施工方案
4.1 施工内容概述
本工程涉及喷枪班厂房及工具间等区域的地坪处理工作,总面积约360平方米,包含以下施工内容:
(1)对原地面进行找平与修补;
(2)整体铺设2mm厚环氧树脂自流平地坪;
(3)施工完成后划设定置线(功能分区线、通道线等),满足工作区标准化管理和美观需求。
4.2 原地面处理与找平工艺
(1)清除原地面浮灰、油渍、起皮层,必要处打磨或铣刨;
(2)采用水泥砂浆20mm厚进行找平施工,重点对排水沟填埋区域及坑洼部位进行重点处理;
(3)养护7天后进行地面干燥度检测(含水率≤8%),作为涂装基准面。
4.3 环氧树脂地坪施工工艺流程
环氧地坪施工工艺如下:
① 基层处理 → ② 涂刷封闭底漆 → ③ 批刮中涂砂浆 → ④ 批刮腻子 → ⑤ 打磨吸尘 → ⑥ 刮涂环氧面漆(2遍) → ⑦ 固化养护。
(1)底漆应均匀涂刷、渗透基层,无漏涂、鼓泡,确保增强附着力;
(2)中涂层加入石英砂增强厚度和抗压强度,批刮厚度1.0~1.2mm;
(3)腻子找平施工2遍,表面打磨平整、无针孔与波纹;
(4)面漆采用自流平环氧树脂材料,施工厚度约2mm,施工环境湿度≤85%,温度10℃以上;
(5)施工完成后48小时内禁止踩踏,7天内不得重载。
4.4 地面定置线划设方案
(1)定置线颜色通常选用黄/白色油性地坪划线漆,线宽5cm为主,关键区域(如危险品存放区)可设红色警示线;
(2)根据厂房功能进行区域划分,包括作业区、工具区、通道区等,划线前需弹线定位、技术交底;
(3)采用喷涂或滚刷方式施工,保持线条直顺、色泽均匀;
(4)划线后干燥24小时以上,进行闭合检查,必要时补涂或覆盖保护膜。
4.5 材料与技术标准要求
(1)地坪漆选用正规厂家品牌产品,耐磨等级≥750g/1000r,抗压强度≥80MPa,附着力≥2.5MPa;
(2)底漆、中涂、面漆需配套使用,不得混用不同厂家产品;
(3)严格控制用量和配比,采用机械搅拌均匀,使用时间控制在产品说明书的施工期内;
(4)使用施工工具如刮刀、滚筒、砂浆镘刀、专用喷枪等,施工人员培训合格方可操作。
4.6 施工环境与成品保护措施
(1)保持施工现场封闭,防止灰尘、杂物混入漆面,做好通风排气;
(2)施工完成后区域设置围挡及醒目标识,严禁其他工种进入;
(3)地坪表面覆盖薄膜或保护垫,避免划痕、撞击与重物压迫;
(4)后续工序进入前需检查地坪完好性,必要时进行补漆修复。
4.7 质量控制要点
(1)地面平整度误差控制在±3mm范围内,整体坡度符合排水要求;
(2)环氧地坪表面平滑、光泽均匀,无气泡、裂缝、起皮;
(3)定置线位置准确、线型美观,颜色醒目无模糊;
(4)项目部安排技术人员全程监管,施工记录详实,留存照片及样板供甲方确认。
4.8 施工安全与环保措施
(1)环氧涂料施工时佩戴防毒口罩、手套、护目镜等劳动保护用品,严禁明火作业;
(2)施工区域设置专人巡查,防止吸烟、手机爆闪等危险行为;
(3)废弃涂料桶、布料集中回收处置,防止污染环境;
(4)加强施工现场通风,防止气味浓度聚集,避免人员中毒。
墙面刮白与乳胶漆粉刷施工工艺
5.1 施工内容简述
本项目墙面粉刷区域包括喷枪班厂房内部墙面、工具间墙面、行车梁、厂房西面外墙等,总面积约1,035平方米,涉及苯丙乳胶漆粉刷、墙面基层处理、打磨刮腻子等多道工序。目标是实现墙面平整洁白、美观统一,满足工作室展示功能及文明生产标准化要求。
5.2 材料选用及技术标准
(1)乳胶漆选用苯丙类环保型乳胶漆,具有良好的附着力、耐擦洗性与抗碱性能;
(2)底层腻子采用成品腻子粉,细腻易打磨,不含甲醛、VOC合规;
(3)清漆使用苯丙清漆封闭底层,防潮防碱,粘结强度高;
(4)配套材料如溶剂汽油用于工具清洗,腻子、漆料等应符合《建筑内墙涂料》国家标准GB/T 9756。
5.3 墙面基层处理工艺
(1)清除原墙面起皮、污渍、灰尘,必要处采用钢刷清理或砂轮机打磨;
(2)裂缝、孔洞处用快干型修补砂浆找补,确保平整;
(3)墙面若有油污、碱化痕迹,须用洗涤剂或酸洗剂处理干净后再施工;
(4)待基层干燥后方可进入下一步涂装工序。
5.4 刮腻子施工流程
① 基层清理 → ② 涂刷清漆封闭底层 → ③ 批刮腻子(两道)→ ④ 打磨平整 → ⑤ 清理粉尘。
(1)第一道腻子刮涂横向,第二道竖向施工,间隔时间不少于8小时;
(2)每道腻子厚度控制在1.5~2mm以内,避免开裂、起鼓;
(3)打磨使用砂纸配合打磨板或电动打磨机进行,确保平整光滑无波纹;
(4)腻子干燥后用干净毛刷或吸尘器清除浮尘。
5.5 乳胶漆粉刷施工流程
① 墙面检查 → ② 涂刷第一遍乳胶漆 → ③ 间隔干燥4~6小时 → ④ 涂刷第二遍乳胶漆 → ⑤ 局部修补与验收。
(1)涂刷应从上至下、先里后外,使用滚筒施工,边角处辅以毛刷补刷;
(2)施工厚度均匀,不得漏刷、堆积,避免出现“花脸”、刷痕等质量问题;
(3)温度≥5℃、湿度≤80%的条件下施工,风雨天不作业;
(4)乳胶漆使用前搅拌均匀,必要时兑水不超过5%。
5.6 行车梁及天棚梁面粉刷处理
(1)该部分施工高度较高,需搭设脚手架或使用登高平台操作;
(2)梁体钢筋混凝土表面先清理浮浆,再同样采用“清漆→腻子→乳胶漆”三步工艺;
(3)对梁底及转角部位加强检查,避免刷涂不均、漏涂。
5.7 外墙粉刷施工注意事项
(1)西面外墙表面风化较多,应使用高压水枪或钢丝刷彻底清洁;
(2)施工前确认无渗漏、墙体干燥,必要时安排预处理防水涂料一道;
(3)外墙刷涂应避开雨天、高温烈日时段施工,保证成膜质量;
(4)施工完成后设专人检查阳角垂直度与整体色泽均匀度。
5.8 成品保护与安全措施
(1)粉刷前对门窗、灯具、配电箱、地面等部位采取遮挡保护,防止污染;
(2)使用脚手架需牢固搭设,操作人员全程佩戴安全带与安全帽;
(3)腻子、乳胶漆施工现场应保持通风,施工人员佩戴口罩、手套作业;
(4)每日施工后清理场地,保持通道畅通与现场整洁。
5.9 质量控制要点
(1)墙面平整度偏差≤3mm,色泽一致、无裂缝、起泡、脱皮现象;
(2)批刮腻子不少于2道,漆面不少于2遍,腻子层与涂层结合牢固;
(3)刷纹顺直,转角、收边整齐,阴阳角平直方正;
(4)按工序交接节点进行验收,建立施工记录台账,确保一次性验收合格。
夹芯板轻质结构(工作室、会议区、展览区)搭建方案
6.1 施工内容简述
在喷枪班休息室二楼平台区域搭建...
大师工作室建设施工项目投标方案.docx
