团旺镇2025年道路提升项目投标方案
第一章 施工方案及主要施工技术情况
8
第一节 施工方案制定
8
一、 各村道路施工流程规划
8
二、 施工工序衔接管理
23
三、 现场施工组织方案
38
四、 施工前期准备工作
60
第二节 主要施工技术说明
74
一、 C30混凝土道面施工工艺
74
二、 道面切缝工艺标准
89
三、 毛石砌筑水沟施工技术
96
四、 盖板铺设安装工艺
110
五、 路灯安装施工技术
118
第三节 施工质量控制措施
131
一、 施工环节质量控制点设置
132
二、 质量检验验收制度
147
三、 质量通病预防方案
154
四、 专项质量控制方案
172
第四节 施工安全保障措施
200
一、 各施工环节安全规范
200
二、 施工现场安全防护
216
三、 特殊工种安全管理
232
四、 应急预案与风险防控
243
第五节 环境保护与文明施工
251
一、 施工扬尘控制措施
251
二、 施工垃圾处理规范
270
三、 现场材料机械管理
277
四、 周边环境影响控制
291
第二章 项目部人员配备及人员情况
307
第一节 组织结构设置
307
一、 项目部核心岗位配置
307
二、 组织结构高效性设计
322
第二节 人员岗位职责
335
一、 管理岗位责任分工
336
二、 岗位职责执行细则
350
第三节 人员资质及经验
369
一、 主要人员资质材料
369
二、 人员经验能力证明
386
第四节 人员管理机制
406
一、 内部管理制度建设
406
二、 团队协作保障措施
427
第五节 现场管理配合机制
434
一、 外部单位沟通机制
434
二、 现场管理协调措施
449
第三章 拟投入的主要施工设备及进场计划
464
第一节 主要施工设备清单
464
一、 路基施工设备配置
464
二、 混凝土施工设备明细
478
三、 附属工程设备安排
494
第二节 设备性能参数说明
504
一、 压实设备性能指标
504
二、 搅拌设备技术参数
516
三、 切缝设备性能说明
534
第三节 设备进场计划安排
548
一、 路基阶段设备进场
548
二、 混凝土施工设备进场
561
三、 附属工程设备进场
575
四、 设备退场计划安排
581
第四节 设备使用与管理措施
599
一、 操作人员管理要求
600
二、 设备维护保养制度
615
三、 设备使用台账管理
637
四、 应急备用设备方案
647
第四章 劳动力安排
664
第一节 劳动力配置计划
664
一、 分村施工工种配置
664
二、 施工阶段劳动力分配
676
三、 用工规模控制指标
686
四、 工人技能结构配比
700
第二节 劳动力组织方式
714
一、 劳务队伍来源渠道
714
二、 现场管理组织模式
730
三、 施工班组日常管理
738
四、 特殊时期用工保障
756
第三节 劳动力进场计划
768
一、 施工阶段进场安排
768
二、 50日历天时间节点
783
三、 人员退场统筹计划
796
四、 进场后培训交底
807
第四节 劳动力保障措施
822
一、 工资支付保障机制
822
二、 劳保用品配置计划
831
三、 特殊天气施工保障
841
四、 人员流动替补机制
855
五、 突发事件应急处理
865
第五章 质量保证措施
876
第一节 质量管理体系
876
一、 项目质量管理组织架构
876
二、 质量管理制度建设
894
第二节 原材料质量控制
900
一、 进场材料质量证明管理
900
二、 材料进场验收制度
911
第三节 施工过程质量控制
925
一、 关键工序质量控制点
925
二、 三检制实施规范
946
三、 隐蔽工程验收管理
955
第四节 成品保护措施
971
一、 混凝土道面保护措施
971
二、 临时防护设施设置
986
第五节 检测与验收制度
1000
一、 工程检测项目设定
1000
二、 分部分项验收流程
1024
第六节 质量整改与持续改进
1031
一、 质量问题台账管理
1032
二、 质量分析与改进机制
1038
第六章 工期保证措施和进度计划
1054
第一节 施工进度计划
1054
一、 整体施工阶段划分
1054
二、 关键节点工期控制
1071
三、 施工进度图表设计
1077
四、 分村施工顺序安排
1095
第二节 工期保证措施
1115
一、 组织管理保障体系
1115
二、 资源供应保障方案
1130
三、 技术质量保障措施
1139
四、 外部环境协调方案
1158
五、 突发情况应对预案
1179
第七章 安全和文明施工保证措施
1191
第一节 安全管理组织
1191
一、 项目安全管理架构
1191
二、 安全管理制度建设
1199
三、 安全责任落实机制
1215
四、 安全检查实施计划
1224
第二节 施工安全措施
1235
一、 施工机械安全管控
1235
二、 危险作业专项防护
1245
三、 现场安全警示系统
1256
四、 人员防护装备管理
1267
五、 专项安全技术措施
1277
第三节 文明施工管理
1290
一、 文明施工管理制度
1290
二、 施工现场封闭管理
1303
三、 场地环境维护措施
1310
四、 便民设施配置方案
1319
五、 现场秩序维护机制
1334
第四节 应急预案与演练
1346
一、 安全生产事故应急预案
1346
二、 应急救援资源配置
1358
三、 应急演练实施计划
1366
四、 事故处置上报流程
1381
第八章 环境保护及现场扬尘污染控制措施
1392
第一节 扬尘控制措施
1392
一、 施工区域围挡设置
1392
二、 降尘洒水作业安排
1409
三、 裸露土方覆盖防护
1421
四、 运输车辆冲洗管理
1433
五、 扬尘监测系统部署
1441
第二节 垃圾处理措施
1462
一、 建筑垃圾堆放管理
1462
二、 建筑垃圾清运安排
1475
三、 运输扬尘防控措施
1488
四、 生活垃圾处理流程
1500
第三节 现场管理措施
1514
一、 环保管理人员配置
1514
二、 扬尘控制应急预案
1526
三、 施工人员环保交底
1539
四、 扬尘控制检查制度
1549
施工方案及主要施工技术情况
施工方案制定
各村道路施工流程规划
东马家泊村道路改造流程
基层挖除与路基处理
原有基层挖除
依据相关工程建设标准和规范,对东马家泊村原有道路基层进行挖除作业。采用专业的挖掘设备,按照设计要求精准控制挖除深度和范围,确保挖除工作符合工程标准。在挖除过程中,安排专人实时监测,保证挖除深度均匀一致,范围准确无误。及时清理挖除的基层废料,采用封闭式运输车辆将废料运离施工现场,保持施工现场整洁,避免废料堆积影响后续施工。
路基碾压整平
对挖除基层后的路基进行平整处理,使用水准仪等测量工具,确保路基表面平整度符合要求。使用压实设备对路基进行分层碾压,每层碾压厚度严格控制在规定范围内,保证路基压实度达到规定标准。在碾压过程中,采用合适的碾压速度和遍数,先慢后快、先轻后重,确保路基压实均匀。安排质量检测人员随时检测路基压实度,发现问题及时调整碾压参数。
水准仪
路基质量检测
对碾压后的路基进行全面质量检测,包括平整度、压实度等指标。使用专业的检测仪器,如平整度仪、环刀法等,确保检测结果准确可靠。若检测结果不符合要求,及时分析原因并进行整改,如增加碾压遍数、调整路基填料等,直至达到设计标准。做好路基质量检测记录,详细记录检测时间、地点、检测指标、检测结果等信息,为后续施工提供有力依据。
平整度仪
砼道面与切缝施工
C30砼道面施工
按照设计要求进行C30混凝土的配合比设计,选用优质的水泥、砂石、外加剂等原材料,确保混凝土质量。进行模板支设,选用高强度、高精度的模板,保证模板的牢固性和尺寸准确性。模板拼接处采用密封胶条密封,防止混凝土漏浆。采用专业的搅拌设备对混凝土进行搅拌,严格控制搅拌时间和搅拌速度,确保搅拌均匀。以下是C30砼道面施工的部分参数表格:
环刀法设备
施工环节
参数要求
控制措施
混凝土配合比
水泥:砂石:外加剂=XXX:XXX:XXX
严格按照设计配合比称量原材料
模板支设
模板高度误差±Xmm
使用测量工具进行实时监测
搅拌时间
不少于XXX分钟
设置搅拌时间提醒装置
混凝土浇筑与振捣
将搅拌好的混凝土运输至施工现场,采用合适的浇筑方式进行浇筑,如分层浇筑、分段浇筑等。在浇筑过程中,使用振捣设备对混凝土进行振捣,确保混凝土密实。控制混凝土的浇筑速度和高度,避免出现离析现象。以下是混凝土浇筑与振捣的相关表格:
振捣设备
施工步骤
操作要点
质量控制
混凝土运输
采用专用运输车辆,控制运输时间
确保混凝土坍落度符合要求
浇筑方式
分层厚度不超过Xcm
使用标尺进行控制
振捣频率
每分钟XXX次
设置振捣频率控制器
道面切缝作业
在混凝土达到一定强度后,进行道面切缝作业。严格控制切缝的时间、深度和宽度,确保切缝质量。对切缝后的道面进行清理和养护,防止裂缝扩大。具体而言,在切缝时间上,依据混凝土强度增长曲线,结合现场实际情况确定最佳切缝时间。切缝深度和宽度按照设计要求精准控制,使用专业的测量工具进行实时监测。清理切缝内的杂物和灰尘,采用养护剂对道面进行养护,保持道面湿润。
水沟与路灯施工
毛石砌筑水沟
对水沟基础进行处理,采用夯实、换填等方式确保基础的稳定性和承载力。选择质量合格的毛石进行砌筑,保证石料的强度和外观质量。采用正确的砌筑方式进行水沟砌筑,如坐浆法、挤浆法等,确保砌筑质量。在砌筑过程中,控制灰缝厚度和宽度,保证灰缝均匀一致。对砌筑好的水沟进行检查,及时发现并处理砌筑缺陷。
路灯
盖板铺设安装
对铺设盖板的水沟进行检查,使用测量工具确保水沟尺寸符合要求。采用合适的安装方法进行盖板铺设,如吊装法、人工搬运法等,保证盖板的平整度和稳定性。对铺设好的盖板进行固定和密封,采用螺栓、密封胶等方式防止盖板移位和漏水。在铺设过程中,安排专人检查盖板的安装质量,发现问题及时调整。
路灯安装调试
按照设计要求进行路灯基础施工,采用钢筋混凝土基础,保证基础的牢固性和尺寸准确性。进行灯杆吊装作业,使用吊车等设备确保灯杆的垂直度和稳定性。完成路灯的接线和调试工作,确保路灯正常亮灯。以下是路灯安装调试的相关表格:
施工步骤
操作要求
质量标准
基础施工
钢筋数量、规格符合设计要求
基础混凝土强度达到设计标准
灯杆吊装
垂直度偏差不超过Xmm
使用经纬仪进行测量
接线调试
接线牢固,绝缘良好
进行绝缘电阻测试
小格庄村砼道面施工步骤
施工准备工作
材料准备
根据设计要求准备C30混凝土所需的原材料,包括水泥、砂石、外加剂等。对原材料进行严格的质量检验,检查水泥的安定性、砂石的含泥量等指标,确保原材料符合标准要求。做好原材料的储存和保管工作,采用仓库储存、防雨棚遮盖等方式,防止原材料受潮、变质。在储存过程中,对不同规格、型号的原材料进行分类存放,设置明显的标识牌。
设备调试
对混凝土搅拌、运输、浇筑等设备进行调试和检查,检查设备的运行状况、零部件的磨损情况等,确保设备正常运行。对模板、振捣器等施工工具进行清理和维护,去除工具表面的污垢、铁锈等,保证工具的完好性。准备好施工所需的测量仪器和安全防护用品,如水准仪、安全帽等,确保施工安全和测量准确。
场地清理
对施工场地进行清理,清除场地内的杂物和障碍物,如石块、树枝等。对路基进行再次检查和修整,使用平地机等设备确保路基符合施工要求。在施工场地周围设置警示标志,如警示灯、警示桩等,确保施工安全。以下是场地清理的相关表格:
切缝机
平地机
清理项目
清理标准
检查方法
杂物清除
场地内无明显杂物
目视检查
路基修整
平整度偏差不超过Xmm
使用平整度仪测量
警示标志设置
标志清晰、位置合理
现场检查
混凝土施工流程
模板支设
按照设计要求进行模板的支设,使用木模板或钢模板,保证模板的尺寸准确和牢固性。对模板的拼接处进行密封处理,采用胶带、密封胶等方式防止混凝土漏浆。在模板表面涂刷脱模剂,如机油、脱模剂溶液等,便于混凝土的脱模。以下是模板支设的相关表格:
施工步骤
操作要点
质量控制
模板安装
模板拼接紧密,误差不超过Xmm
使用钢尺进行测量
密封处理
密封材料涂抹均匀
目视检查
脱模剂涂刷
涂刷厚度均匀,无漏刷现象
目视检查
混凝土搅拌
严格按照混凝土配合比进行搅拌,控制搅拌时间和搅拌速度,确保混凝土搅拌均匀。对搅拌好的混凝土进行坍落度检测,使用坍落度筒等工具确保混凝土的工作性能。在搅拌过程中,随时观察混凝土的状态,如颜色、流动性等,如有异常及时调整配合比或搅拌参数。
混凝土浇筑
将搅拌好的混凝土运输至施工现场,采用分层浇筑的方式进行浇筑,每层浇筑厚度不超过Xcm。在浇筑过程中,控制混凝土的下落高度和速度,避免混凝土离析。使用振捣设备对混凝土进行振捣,确保混凝土密实。以下是混凝土浇筑的相关表格:
施工步骤
操作要求
质量标准
混凝土运输
运输时间不超过XXX分钟
记录运输时间
浇筑方式
分层厚度均匀
使用标尺进行测量
振捣作业
振捣密实,无蜂窝、麻面
目视检查
道面养护与切缝
砼道面养护
在混凝土浇筑完成后,及时进行养护,保持混凝土表面湿润。采用覆盖保湿材料或喷水养护的方式,养护时间符合设计要求。在养护期间,禁止车辆和行人在道面上通行,防止道面受损。以下是砼道面养护的相关表格:
养护方式
操作要点
养护时间

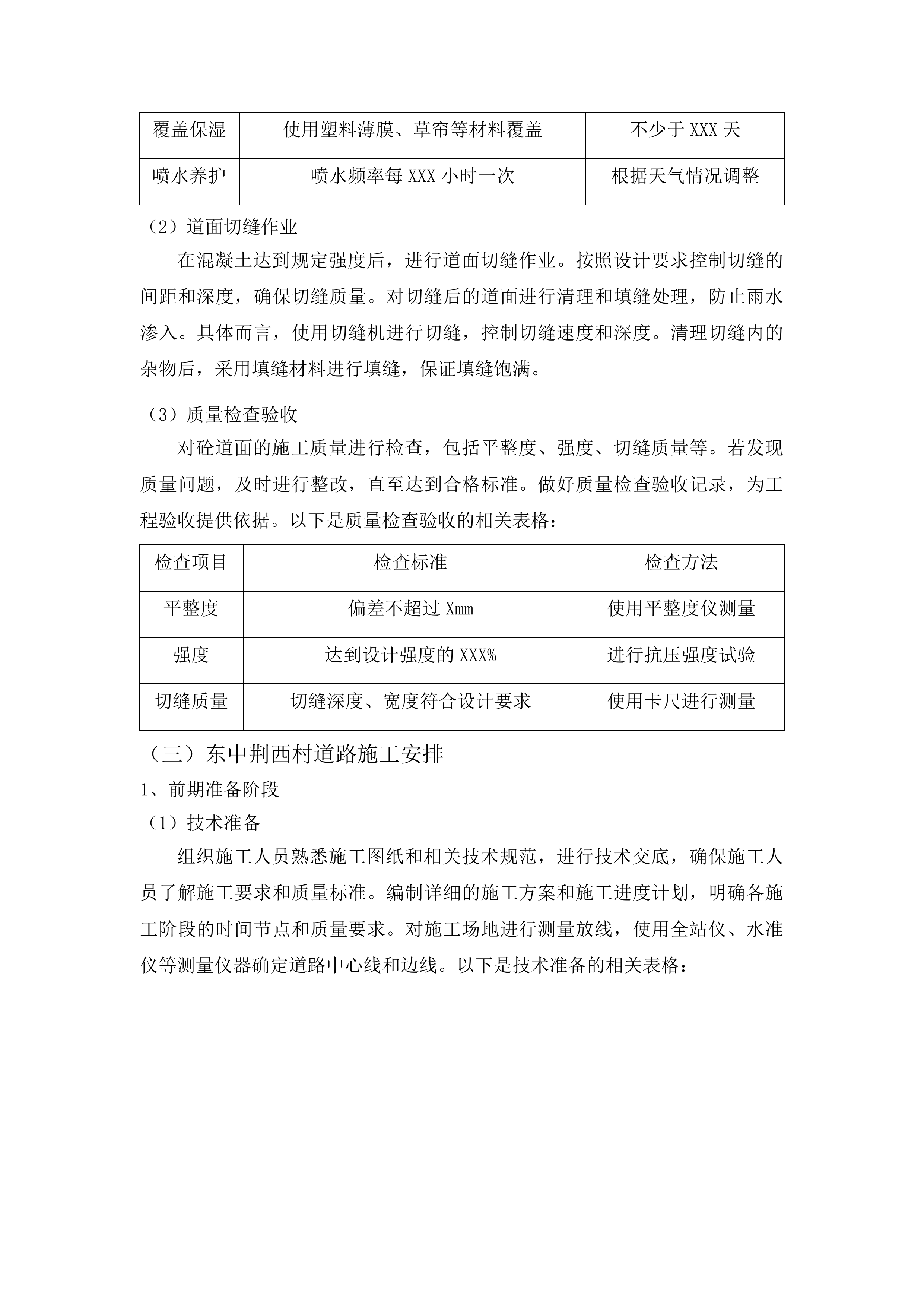

覆盖保湿
使用塑料薄膜、草帘等材料覆盖
不少于XXX天
喷水养护
喷水频率每XXX小时一次
根据天气情况调整
道面切缝作业
在混凝土达到规定强度后,进行道面切缝作业。按照设计要求控制切缝的间距和深度,确保切缝质量。对切缝后的道面进行清理和填缝处理,防止雨水渗入。具体而言,使用切缝机进行切缝,控制切缝速度和深度。清理切缝内的杂物后,采用填缝材料进行填缝,保证填缝饱满。
质量检查验收
对砼道面的施工质量进行检查,包括平整度、强度、切缝质量等。若发现质量问题,及时进行整改,直至达到合格标准。做好质量检查验收记录,为工程验收提供依据。以下是质量检查验收的相关表格:
检查项目
检查标准
检查方法
平整度
偏差不超过Xmm
使用平整度仪测量
强度
达到设计强度的XXX%
进行抗压强度试验
切缝质量
切缝深度、宽度符合设计要求
使用卡尺进行测量
东中荆西村道路施工安排
前期准备阶段
技术准备
组织施工人员熟悉施工图纸和相关技术规范,进行技术交底,确保施工人员了解施工要求和质量标准。编制详细的施工方案和施工进度计划,明确各施工阶段的时间节点和质量要求。对施工场地进行测量放线,使用全站仪、水准仪等测量仪器确定道路中心线和边线。以下是技术准备的相关表格:
全站仪
准备工作
操作要点
质量控制
图纸熟悉
施工人员了解图纸细节
进行图纸会审
方案编制
施工方案合理可行
组织专家论证
测量放线
中心线、边线误差不超过Xmm
使用测量仪器进行复核
材料采购
根据施工进度计划,提前采购所需的原材料和构配件,确保材料供应及时。对采购的材料进行严格的质量检验,检查材料的质量证明文件、外观质量等,确保材料符合设计要求。建立材料台账,详细记录材料的收发和保管情况,做好材料的防潮、防雨、防火等工作。
人员调配
根据施工需要,调配各专业施工人员,明确各岗位的职责和分工,确保施工人员各司其职。对施工人员进行安全培训和技术培训,提高施工人员的安全意识和操作技能。合理安排施工人员的作息时间,避免疲劳作业,确保施工人员的工作效率。
施工实施阶段
基层与路基施工
对原有道路基层进行挖除,采用机械和人工相结合的方式进行施工,提高施工效率。对路基进行碾压整平,使用压路机等设备控制路基的平整度和压实度。在路基施工过程中,做好排水处理,设置排水沟、集水井等设施,防止路基积水。
C30砼道面施工
按照施工方案进行C30混凝土的浇筑,采用分层浇筑、振捣密实等方式保证混凝土的浇筑质量。对砼道面进行振捣和抹面处理,使用振捣棒、抹光机等设备提高道面的平整度和光洁度。在砼道面施工过程中,控制施工温度和湿度,采用遮阳棚、喷水等措施防止混凝土出现裂缝。以下是C30砼道面施工的相关表格:
抹光机
施工环节
操作要求
质量标准
混凝土浇筑
分层厚度不超过Xcm
使用标尺进行测量
振捣作业
振捣时间不少于XXX秒
设置振捣时间控制器
抹面处理
表面平整度偏差不超过Xmm
使用平整度仪进行测量
路灯安装工程
按照设计要求进行路灯基础施工,采用钢筋混凝土基础,保证基础的牢固性。进行灯杆吊装和灯具安装,使用吊车等设备确保路灯的安装位置准确。完成路灯的接线和调试工作,进行绝缘电阻测试、通电试验等,保证路灯正常亮灯。以下是路灯安装工程的相关表格:
施工步骤
操作要点
质量标准
基础施工
钢筋数量、规格符合设计要求
进行钢筋隐蔽工程验收
灯杆吊装
垂直度偏差不超过Xmm
使用经纬仪进行测量
接线调试
接线牢固,绝缘良好
进行绝缘电阻测试
收尾验收阶段
施工收尾工作
对施工现场进行清理,拆除临时设施和施工设备,将设备和材料清理出场。对道路进行清扫和冲洗,使用扫帚、洒水车等工具保持道路整洁。整理施工资料,包括施工图纸、施工记录、检测报告等,为工程验收做好准备。以下是施工收尾工作的相关表格:
收尾工作
操作要求
完成标准
场地清理
无施工垃圾残留
目视检查
道路清扫
路面干净整洁
目视检查
资料整理
资料齐全、规范
进行资料审查
质量验收工作
按照相关标准和规范对道路工程进行质量验收,包括路基、路面、路灯等。对验收中发现的问题及时进行整改,如路基压实度不足进行补压、路面平整度不符合要求进行修整等,直至达到合格标准。做好质量验收记录,详细记录验收情况和整改结果,为工程交付提供依据。
交付使用准备
完成工程交付手续,与使用单位办理交接手续,将道路交付给使用单位。提供工程质量保修服务,明确保修期限和保修责任,在保修期限内及时处理质量问题。对工程进行回访,了解使用单位的意见和建议,不断提高工程质量。以下是交付使用准备的相关表格:
准备工作
操作要求
服务承诺
交付手续
手续齐全、合法
确保交付顺利
保修服务
保修期限XXX年
及时响应维修需求
工程回访
回访时间每XXX个月一次
认真听取意见建议
西留格庄村基层处理流程
基层挖除作业
施工测量放线
根据设计图纸和现场控制点,对道路基层进行测量放线。使用全站仪、水准仪等测量仪器确定挖除范围和深度,做好标记。对测量成果进行复核,确保测量精度,避免出现测量误差导致挖除范围不准确。在测量过程中,严格按照测量规范操作,记录测量数据,为后续施工提供准确依据。
机械挖除施工
采用挖掘机等机械设备进行基层挖除作业。按照分层分段的原则进行挖除,合理安排挖除顺序,控制挖除速度和深度。及时清理挖除的废料,使用装载机、运输车辆等设备将废料运离施工现场,保持施工现场整洁。在挖除过程中,安排专人指挥挖掘机作业,确保挖除工作安全、高效进行。
人工清理修整
对机械挖除后的基层进行人工清理和修整。清除残留的基层材料和杂物,使用扫帚、铁锹等工具保证基层表面平整。对基层边缘进行修整,使其符合设计要求,使用靠尺、抹子等工具进行精确修整。在清理修整过程中,仔细检查基层质量,发现问题及时处理。
路基平整压实
路基平整处理
使用平地机等设备对路基进行平整作业。控制路基的平整度和横坡度,使用水准仪、坡度仪等测量仪器确保排水顺畅。对路基表面的坑洼和凸起进行填补和修整,使用填料、压路机等设备保证路基表面平整。以下是路基平整处理的相关表格:
施工步骤
操作要求
质量标准
平整作业
平地机行驶速度均匀
平整度偏差不超过Xmm
横坡度控制
横坡度符合设计要求
使用坡度仪进行测量
坑洼填补
填料压实度符合要求
进行压实度检测
路基压实作业
采用压路机等设备对路基进行压实作业。按照先轻后重、先慢后快的原则进行压实,合理安排压实顺序,保证压实效果。控制压实遍数和压实速度,根据路基土质和设计要求确定压实参数,确保路基压实度达到标准。在压实过程中,使用环刀法或灌砂法等方法检测压实度,及时调整压实参数。
压实质量检测
对压实后的路基进行质量检测,采用环刀法或灌砂法检测压实度。检测路基的平整度和横坡度,使用水准仪、坡度仪等测量仪器确保符合设计要求。若检测结果不符合标准,及时进行补压处理,增加压实遍数或调整压实参数,直至达到设计标准。做好压实质量检测记录,为后续施工提供依据。
基层验收工作
质量自检工作
对基层处理后的路基进行全面的自检,检查平整度、压实度等指标。使用平整度仪、环刀法等检测工具进行检测,对自检中发现的问题及时进行整改,如平整度不符合要求进行修整、压实度不足进行补压等,确保基层质量符合要求。做好自检记录,详细记录自检情况和整改结果,为验收提供依据。
申请验收报告
在自检合格后,向相关部门提交基层验收申请报告。准备好验收所需的资料和文件,包括施工记录、检测报告等,确保资料齐全、真实、有效。配合验收人员进行现场检查和资料审核,如实提供相关信息,积极响应验收人员的要求。以下是申请验收报告的相关表格:
申请事项
资料要求
配合事项
验收申请
申请报告格式规范
及时提交申请报告
资料准备
施工记录、检测报告齐全
保证资料真实有效
现场配合
配合验收人员检查
如实提供相关信息
验收整改工作
根据验收意见,对存在的问题进行及时整改。重新进行质量检测,采用与验收相同的检测方法和标准,确保整改后符合验收标准。做好验收整改记录,详细记录整改情况和重新检测结果,完善工程资料。在整改过程中,严格按照整改方案进行操作,确保整改工作质量。
东南岩村道面切缝规划
切缝准备工作
设备检查调试
对切缝设备进行全面检查,检查设备的零部件是否完好、运转是否正常,确保设备性能良好。调试切缝设备的刀片、转速等参数,根据混凝土强度和切缝要求进行调整,保证切缝质量。准备好切缝所需的辅助材料,如冷却水等,确保切缝工作顺利进行。在检查调试过程中,做好记录,及时发现并解决设备问题。
切缝位置确定
根据设计要求和现场实际情况,确定道面切缝的位置。使用墨线或其他标记工具进行标记,保证切缝位置准确。对切缝位置进行复核,使用经纬仪、钢尺等测量工具确保符合设计和规范要求。在确定切缝位置时,考虑混凝土的收缩特性和道路的使用功能,合理安排切缝间距。
安全防护措施
在切缝作业区域设置警示标志,如警示灯、警示桩等,防止无关人员进入。为施工人员配备必要的安全防护用品,如安全帽、护目镜等,确保施工人员的人身安全。对施工人员进行安全技术交底,强调安全注意事项,如切缝设备的操作规程、安全用电等,提高施工人员的安全意识。
切缝施工操作
切缝时间控制
根据混凝土的强度增长情况,确定合适的切缝时间。通过混凝土试块强度试验或经验公式计算,避免过早或过晚切缝,影响切缝质量。在切缝前,对混凝土强度进行检测,使用回弹仪等检测工具确保符合切缝要求。做好切缝时间记录,为后续施工提供参考。
切缝深度宽度
按照设计要求控制切缝的深度和宽度。使用深度控制装置和宽度调节装置,如切缝机的深度标尺、宽度调节手柄等,保证切缝尺寸准确。在切缝过程中,随时检查切缝的深度和宽度,使用卡尺等测量工具及时调整。确保切缝深度和宽度均匀一致,符合设计标准。
切缝质量保证
保持切缝设备的匀速前进,使用速度控制装置或人工操作控制,保证切缝的直线度。对切缝后的道面进行清理,使用吹风机等工具防止杂物进入切缝。及时对切缝进行填缝处理,采用填缝材料进行填缝,防止雨水渗入,保证切缝质量。在切缝过程中,定期检查切缝质量,发现问题及时处理。
切缝后续处理
切缝清理工作
使用吹风机等工具对切缝内的灰尘和杂物进行清理。确保切缝内干净整洁,便于填缝施工。对清理出的杂物进行集中处理,使用垃圾袋或垃圾桶收集杂物,保持施工现场环境。在清理过程中,仔细检查切缝质量,发现问题及时处理。
填缝材料选择
根据设计要求和实际情况,选择合适的填缝材料。对填缝材料的质量进行检验,检查材料的性能指标、质量证明文件等,确保符合标准。按照规定的配合比进行填缝材料的配制,使用搅拌设备进行搅拌,保证填缝材料均匀一致。在选择填缝材料时,考虑材料的耐久性、粘结性等因素。
填缝施工工艺
采用专用的填缝设备进行填缝作业。将填缝材料均匀地填入切缝内,使用填缝枪或压力泵等设备保证填缝饱满。对填缝后的道面进行修整,使用抹子等工具使其与道面平齐。在填缝过程中,控制填缝速度和压力,避免出现填缝不饱满或溢出等问题。做好填缝施工记录,为工程质量提供保障。
填缝枪
施工工序衔接管理
工序衔接时间节点控制
道路基层与砼道面衔接时间
基层挖除完成标准
确保团旺镇各村原有道路基层挖除工作质量达标,是后续施工顺利开展的基础。基层残留厚度严格控制在合理范围之内,需经专业检测确认,以保证后续路基结构的稳定性。基层挖除区域的杂物、浮土等清理干净,无明显障碍物,为后续施工提供整洁的作业环境。基层挖除的边界符合设计要求,杜绝超挖或欠挖现象,保证施工符合规划。基层挖除后的场地平整度达到规定标准,为后续路基碾压做好充分准备,使路基碾压能够均匀、有效地进行。
道路基层挖除
检查项目
标准要求
检测方法
基层残留厚度
在合理范围之内
专业检测工具测量
区域清理情况
杂物、浮土清理干净,无明显障碍物
目视检查
挖除边界
符合设计要求,无超挖或欠挖现象
对照设计图纸测量
场地平整度
达到规定标准
平整度检测仪器检测
路基碾压完成时间
在基层挖除完成后的规定时间内完成路基碾压工作,是保证路基压实度符合设计要求的关键。按照分层碾压的原则,每层碾压厚度和碾压次数达到标准,确保路基的均匀性,避免出现局部薄弱区域。路基碾压过程中,对压实度进行实时检测,一旦发现问题及时处理,保证按时完成碾压任务。碾压完成后的路基表面平整,无明显轮迹和隆起现象,为C30砼道面施工创造良好条件,使砼道面能够平整、牢固地铺设。
C30砼道面施工
施工阶段
施工要求
检测频率
处理措施
基层挖除后
规定时间内完成路基碾压
实时检测压实度
若压实度不达标,增加碾压次数或调整碾压参数
分层碾压
每层碾压厚度和碾压次数达到标准
每层碾压后检测压实度
若不符合标准,重新碾压该层
碾压过程中
对压实度进行实时检测
每段碾压后检测
发现问题及时调整碾压方式
碾压完成后
路基表面平整,无明显轮迹和隆起现象
目视检查和仪器检测平整度
若不平整,进行修补和再次碾压
砼道面施工开始时间
在路基碾压完成并验收合格后,及时开始C30砼道面施工,可避免路基长时间暴露导致质量问题。提前做好砼道面施工的各项准备工作,如模板支设、原材料准备等,确保施工顺利进行。按照砼配合比设计要求,准确计量各种原材料,保证砼的质量。在规定的时间内完成砼的搅拌、运输和浇筑工作,防止砼出现离析和凝固现象,确保砼道面的整体性和强度。
施工环节
施工要求
时间限制
质量控制要点
施工准备
提前做好模板支设、原材料准备等工作
路基验收合格后规定时间内完成
模板安装牢固、原材料质量合格
原材料计量
按照砼配合比设计要求准确计量
搅拌前完成
计量误差在允许范围内
砼搅拌
保证砼搅拌均匀
规定时间内完成
搅拌时间符合要求
砼运输
防止砼离析
规定时间内运至施工现场
运输过程中采取防离析措施
砼浇筑
连续、均匀浇筑
规定时间内完成浇筑
振捣密实,无蜂窝、麻面现象
各环节时间偏差处理
若基层挖除、路基碾压或砼道面施工出现时间偏差,需及时分析原因,采取相应的措施进行调整。若是由于施工设备故障导致时间延误,及时组织维修或更换设备,确保施工进度不受影响。若因天气等不可抗力因素导致时间偏差,合理调整施工计划,在条件允许的情况下尽快恢复施工。对时间偏差进行详细记录和深入分析,总结经验教训,避免在后续施工中出现类似问题,保证施工进度的可控性。
水沟施工与盖板铺设衔接
毛石砌筑完成标准
毛石砌筑水沟的基础处理符合设计要求,地基承载力满足水沟的使用要求,为水沟的长期稳定使用提供保障。石料选择符合质量标准,无风化、裂缝等缺陷,砌筑方式正确,灰缝饱满,保证水沟的结构强度。水沟的几何尺寸符合设计要求,沟壁垂直平整,沟底坡度符合排水要求,确保排水顺畅。毛石砌筑完成后,对水沟进行清理,确保沟内无杂物和积水,避免影响排水功能。
勾缝处理完成时间
在毛石砌筑完成后的规定时间内完成勾缝处理,保证勾缝的质量和美观度。勾缝材料的选择符合设计要求,勾缝宽度和深度均匀一致,使水沟外观整齐。勾缝过程中,对勾缝表面进行清理,使其光滑平整,无裂缝和脱落现象,提高勾缝的耐久性。勾缝完成后,对水沟进行养护,确保勾缝的强度和耐久性,延长水沟的使用寿命。
施工阶段
施工要求
时间限制
质量检测
毛石砌筑完成后
规定时间内完成勾缝处理
按照工艺要求确定
检查勾缝材料质量、宽度和深度
勾缝过程中
清理勾缝表面,使其光滑平整
实时进行
目视检查表面质量
勾缝完成后
对水沟进行养护
规定养护时间
检测勾缝强度和耐久性
盖板铺设开始时间
在勾缝处理完成并验收合格后,及时开始盖板铺设工作,避免水沟长时间暴露。提前对盖板进行检查,确保其尺寸、质量符合设计要求,保证铺设效果。按照安装方法要求,准确安装盖板,保证盖板的平整度和稳定性,防止出现晃动或移位现象。在铺设过程中,对盖板的拼接处进行处理,使其严密无缝,防止杂物掉入水沟,影响排水功能。
衔接时间延误应对
若毛石砌筑、勾缝处理或盖板铺设出现时间延误,及时分析原因,采取相应的措施进行调整。如果是由于原材料供应不足导致时间延误,及时与供应商沟通,确保原材料及时供应。若因施工人员不足导致时间偏差,及时增加施工人员,加快施工进度。对时间延误进行详细记录和分析,总结经验教训,避免在后续施工中出现类似问题,保证施工按时完成。
路灯安装各阶段衔接
基础施工完成标准
路灯基础的尺寸、深度符合设计要求,钢筋的规格、数量和布置符合规范,为灯杆提供稳固的支撑。基础混凝土的浇筑质量良好,无蜂窝、麻面等缺陷,强度达到设计要求,确保基础的耐久性。基础施工完成后,对基础表面进行清理,使其平整干净,无杂物和积水,为灯杆吊装创造良好条件。基础的位置和标高准确无误,保证灯杆安装的垂直度和准确性。
灯杆吊装
灯杆吊装完成时间
在基础施工完成并达到规定强度后,及时进行灯杆吊装工作,确保灯杆的安装进度。灯杆的吊装设备和工具符合安全要求,吊装过程中严格按照操作规程进行,确保灯杆的安全。灯杆吊装完成后,对其垂直度进行调整,使其偏差在允许范围内,保证路灯的照明效果。灯杆的固定螺栓拧紧牢固,防止灯杆晃动,提高路灯的稳定性。
接线调试开始时间
在灯杆吊装完成并验收合格后,及时开始接线调试工作,确保路灯能够正常亮灯。接线人员具备相应的专业技能,严格按照电气安装规范进行接线,确保线路连接安全可靠。接线完成后,对路灯进行调试,检查路灯的亮度、颜色等参数是否符合要求。在调试过程中,对发现的问题及时进行处理,确保路灯的正常运行。
各阶段衔接风险防控
对路灯安装各阶段的衔接进行风险评估,提前制定应对措施,降低风险发生的可能性。加强对施工人员的培训和管理,提高其安全意识和操作技能,确保施工过程中的安全。建立健全的质量控制体系,对路灯安装的各个环节进行严格的质量检查,确保路灯的安装质量。加强与供应商的沟通和协调,确保原材料和设备的及时供应,避免因供应不足导致时间延误。
施工区域协调
施工人员培训
交叉作业协调机制
不同施工区域协调
道路施工与水沟施工协调
合理规划道路施工和水沟施工的区域,避免相互干扰,是保障施工安全和进度的重要措施。在道路基层挖除和路基碾压过程中,采取有效的保护措施,避免对水沟造成破坏。当道路施工和水沟施工出现交叉时,制定详细的施工顺序和协调方案,确保施工有序进行。加强施工人员之间的沟通和协调,及时解决施工过程中出现的问题,提高施工效率。
交叉作业协调
砼道面施工与路灯安装协调
在砼道面施工前,确定路灯的安装位置,避免在砼浇筑后进行二次施工,减少施工成本和时间。砼道面施工过程中,对路灯基础进行保护,防止砼污染和损坏。当砼道面施工和路灯安装出现时间冲突时,合理调整施工计划,确保两者互不影响。加强对施工过程的监督和管理,确保砼道面施工和路灯安装的质量。
多村施工区域统筹
根据各村的施工内容和进度,合理安排施工顺序和资源分配,能够提高施工效率。建立多村施工的协调机制,加强各村之间的沟通和联系,及时解决施工过程中出现的问题。对多村施工区域进行统一规划和管理,确保施工安全和环境保护。根据施工进度和实际情况,及时调整施工计划,确保各村庄的施工任务按时完成。
村庄名称
施工内容
施工进度
资源分配
协调措施
东马家泊村
道路基层挖除、砼道面施工等
按照计划推进
调配相应设备和人员
加强与其他村庄沟通,避免资源冲突
小格庄村
道路基层挖除、砼道面施工等
根据实际情况调整
合理安排资源
及时协调施工顺序
东中荆西村
道路基层挖除、砼道面施工、路灯安装等
按进度要求施工
确保资源充足
与相关施工方密切配合
西留格庄村
道路基层挖除、砼道面施工等
控制施工节奏
优化资源配置
解决施工中的衔接问题
韩家白庙村
路灯安装
与其他施工同步协调
保障设备和材料供应
加强与道路施工方沟通
东石格庄村
道路基层挖除、砼道面施工等
有序进行施工
合理分配资源
协调施工顺序和时间
西石格庄村
道路基层挖除、砼道面施工等
按照计划执行
调配所需资源
解决施工中的交叉问题
后李牧庄村
道路基层挖除、砼道面施工等
按进度推进
确保资源到位
与周边村庄施工协调
东南岩村
道路基层挖除、砼道面施工等
根据情况调整
优化资源利用
及时沟通解决问题
西马家泊村
道路基层挖除、砼道面施工等
按计划施工
分配相应资源
协调施工中的冲突
协调问题应急处理
建立协调问题应急处理机制,当出现施工区域协调问题时,能够迅速响应并采取有效措施进行解决。明确应急处理的责任人和流程,确保问题能够得到快速、高效的处理。对协调问题进行详细记录和深入分析,总结经验教训,避免在后续施工中出现类似问题。加强与相关部门和单位的沟通和协调,争取支持和配合,共同解决施工区域协调问题。
应急情况
责任人员
处理流程
沟通协调对象
施工区域冲突
项目负责人
立即现场协调,制定解决方案
施工各方、相关部门
资源分配矛盾
资源调配人员
重新评估资源需求,调整分配方案
各施工班组、供应商
施工顺序冲突
施工协调人员
重新规划施工顺序,确保有序进行
涉及施工方
沟通不畅问题
信息传递人员
优化沟通渠道,明确沟通方式
所有参与人员
施工人员沟通协作
班组内部沟通机制
建立班组内部的定期沟通会议制度,及时传达施工任务和要求,使班组成员明确工作目标。加强班组内部成员之间的交流和合作,提高团队凝聚力和工作效率。明确班组内部各成员的职责和分工,确保施工任务能够顺利完成。鼓励班组内部成员提出合理化建议,不断改进施工方法和工艺,提高施工质量。
班组内部沟通
不同班组沟通
沟通方式
沟通内容
频率
效果评估
定期会议
施工任务、要求、问题解决
每周一次
成员对任务理解清晰,问题得到及时解决
日常交流
工作进展、技术难题
随时进行
信息传递及时,协作更加顺畅
建议反馈
施工方法、工艺改进
鼓励随时提出
有实际改进措施实施
不同班组沟通方式
建立不同班组之间的沟通渠道,如设立沟通协调小组、使用通讯工具等,确保信息的及时传递。制定不同班组之间的沟通规范和流程,明确沟通的内容和方式,避免沟通不畅导致的问题。加强不同班组之间的协作和配合,共同完成施工任务,提高施工效率。定期组织不同班组之间的交流活动,增进彼此之间的了解和信任,营造良好的工作氛围。
沟通渠道
沟通规范
沟通流程
协作效果
沟通协调小组
及时传达重要信息,协调工作安排
定期召开协调会议,汇总问题并解决
减少工作冲突,提高施工进度
通讯工具
保持信息畅通,及时回复
按照紧急程度分级处理信息
信息传递迅速,响应及时
交流活动
增进了解和信任
定期组织活动,促进交流
团队凝聚力增强,协作更加默契
施工人员培训与教育
定期组织施工人员进行培训和教育,能够提高其专业技能和安全意识。培训内容涵盖施工技术、安全操作规程、质量标准等方面,确保施工人员能够熟练掌握施工要求。通过培训和教育,增强施工人员之间的沟通和协作能力,提高团队的整体素质。鼓励施工人员参加相关的职业资格考试和技能竞赛,提高自身的竞争力,为项目的顺利实施提供保障。
沟通障碍解决措施
建立沟通障碍解决机制,当出现沟通障碍时,能够及时采取措施进行解决。分析沟通障碍的原因,如语言不通、文化差异等,采取针对性的解决措施。加强对施工人员的沟通技巧培训,提高其沟通能力。建立反馈机制,及时了解施工人员的意见和建议,不断改进沟通方式和方法。
沟通障碍原因
解决措施
培训内容
反馈方式
语言不通
配备翻译人员,使用通用语言交流
基础语言培训
定期问卷调查
文化差异
组织文化交流活动,增进理解
文化知识培训
小组讨论反馈
沟通技巧不足
开展沟通技巧培训课程
沟通技巧方法讲解
个人面谈反馈
施工设备与材料调配
设备使用协调安排
根据施工进度和施工任务,合理安排施工设备的使用时间和顺序,能够提高设备的利用率。建立设备使用的登记制度,记录设备的使用情况,便于管理和调配。加强对设备操作人员的培训和管理,确保设备的安全运行。当不同施工区域或施工任务需要使用同一设备时,制定合理的调配方案,避免设备冲突。
施工任务
设备名称
使用时间
调配方案
道路基层挖除
挖掘机
根据施工进度安排
优先满足关键施工区域
路基碾压
压路机
按施工顺序使用
统一调配,避免闲置
砼搅拌
砼搅拌机
根据砼需求时间确定
合理安排搅拌批次
灯杆吊装
起重机
基础施工完成后使用
与其他吊装任务协调
材料供应与使用协调
根据施工进度和施工任务,提前制定材料供应计划,确保材料的及时供应。建立材料使用的管理制度,严格控制材料的使用量,避免浪费。加强对材料供应商的管理和监督,确保材料的质量符合要求。当不同施工区域或施工任务需要使用同一材料时,合理调配材料,避免材料短缺。
材料名称
供应计划
使用管理
调配原则
水泥
根据砼施工进度提前采购
严格按照配合比使用
优先保障关键施工部位
毛石
按水沟砌筑进度供应
控制损耗,合理利用
按需分配到各施工点
路灯设备
与灯杆安装进度匹配供应
妥善保管,避免损坏
确保各村庄按时安装
设备与材料运输协调
合理规划设备和材料的运输路线和时间,避免运输过程中的拥堵和延误。加强对运输车辆和驾驶员的管理和监督,确保运输安全。根据施工进度和施工任务,及时调整设备和材料的运输计划,确保其能够及时到达施工现场。建立设备和材料运输的信息共享平台,实时掌握运输情况,便于协调和管理。
调配问题应急处理
建立调配问题应急处理机制,当出现设备或材料调配问题时,能够及时采取措施进行解决。分析调配问题的原因,如设备故障、材料供应不足等,采取针对性的解决措施。提前储备一定数量的设备和材料,以应对突发情况。加强与相关部门和单位的沟通和协调,争取支持和配合,共同解决调配问题。
施工连续性保障方案
施工资源持续供应
原材料供应保障
与优质的原材料供应商建立长期稳定的合作关系,是确保原材料质量和供应稳定性的关键。根据施工进度和原材料消耗情况,提前制定详细的原材料采购计划,保证原材料的及时供应。建立原材料库存管理制度,合理控制原材料的库存数量,避免库存积压或缺货。加强对原材料供应商的监督和管理,定期对其进行评估和考核,确保其能够满足施工需求。
原材料名称
供应商信息
采购计划
库存管理
供应商评估
水泥
优质供应商A
根据砼施工进度提前采购
保持合理库存水平
定期考核质量和供应及时性
毛石
供应商B
按水沟砌筑进度供应
按需储备适量库存
评估石料质量和供应能力
路灯设备
供应商C
与灯杆安装进度匹配供应
确保足够库存备用
检查设备性能和售后保障
施工设备维护与更新
建立施工设备的定期维护保养制度,确保设备的正常运行和使用寿命。配备专业的设备维修人员和必要的维修工具,及时对设备进行维修和保养。根据施工进度和设备使用情况,合理安排设备的更新计划,确保设备的性能符合施工要求。加强对设备操作人员的培训和管理,提高其操作技能和设备维护意识。
劳动力资源稳定
制定合理的劳动力招聘计划,提前招聘和储备足够的施工人员,满足施工需求。建立稳定的劳动力队伍,与施工人员签订长期劳动合同,提高其工作稳定性和积极性。加强对施工人员的培训和教育,提高其专业技能和综合素质。改善施工人员的工作条件和生活环境,提高其工作满意度和归属感。
招聘计划
合同签订
培训内容
工作环境改善措施
根据施工进度提前招聘
长期劳动合同
施工技术、安全操作等培训
提供舒适的住宿和饮食条件
储备一定数量的后备人员
保障员工权益
定期技能提升培训
优化施工现场安全防护
资源供应风险应对
对施工资源供应过程中可能出现的风险进行评估和分析,提前制定应对措施。建立资源供应风险预警机制,及时发现和处理资源供应过程中的问题。当出现资源供应风险时,能够及时调整施工计划和资源调配方案,确保施工的连续性。加强与相关部门和单位的沟通和协调,争取支持和配合,共同应对资源供应风险。
风险类型
评估方法
应对措施
沟通协调对象
原材料供应不足
分析供应商产能和供应情况
寻找替代供应商,增加库存
供应商、相关部门
设备故障
定期设备检测和维护记录分析
及时维修或更换设备
设备维修人员、供应商
劳动力短缺
根据施工进度和人员流动情况评估
紧急招聘,调整施工计划
人力资源部门、劳务市场
施工环境适应性措施
天气变化应对策略
关注天气预报,提前了解天气变化情况,制定相应的应对措施。在恶劣天气来临前,做好施工设备和材料的防护工作,避免其受到损坏。当遇到暴雨、大风等恶劣天气时,停止相关施工活动,确保施工人员的安全。在天气条件允许的情况下,及时调整施工计划,加快施工进度,减少天气对施工的影响。
周边环境干扰处理
加强与周边居民和单位的沟通和协调,争取其对施工的理解和支持。采取有效的降噪、防尘等措施,减少施工对周边环境的影响。当遇到周边环境干扰施工时,及时与相关部门和单位沟通,共同解决问题。建立周边环境干扰应急预案,当出现突发情况时,能够及时采取措施进行处理。
施工场地条件优化
对施工场地进行合理规划和布局,确保施工场地的整洁和有序。加强对施工场地的管理和维护,及时清理施工垃圾和杂物,保持施工场地的卫生。根据施工进度和施工任务,合理调整施工场地的使用,提高场地的利用率。采取有效的排水、防滑等措施,改善施工场地的条件,确保施工人员的安全。
环境变化风险防控
对施工环境变化可能带来的风险进行评估和分析,提前制定防控措施。建立环境变化风险预警机制,及时发现和处理环境变化带来的问题。当出现环境变化风险时,能够及时调整施工计划和施工方法,确保施工的连续性和安全性。加强对施工环境的监测和管理,及时掌握环境变化情况,为施工决策提供依据。
施工计划动态调整
进度监控与评估
建立施工进度监控体系,定期对施工进度进行检查和评估,及时掌握施工进度情况。制定施工进度评估指标和方法,对施工进度进行量化评估,确保评估结果的准确性和客观性。根据施工进度评估结果,及时发现施工过程中存在的问题和风险,采取相应的措施进行解决。定期向相关部门和单位汇报施工进度情况,接受监督和检查。
计划调整原则与方法
遵循施工总工期和质量要求的原则,合理调整施工计划,确保施工任务的按时完成。根据施工进度、资源供应、施工环境等因素的变化,及时调整施工计划,提高施工计划的适应性和可行性。采用科学的计划调整方法,如关键路径法、资源平衡法等,确保施工计划的优化和合理。在调整施工计划时,充分考虑各施工环节之间的衔接和协调,避免出现施工混乱和延误。
调整后的计划实施
将调整后的施工计划及时传达给相关施工人员,确保其了解施工任务和要求。加强对调整后施工计划的监督和管理,确保施工人员按照计划进行施工。根据调整后施工计划的要求,合理调配施工资源,确保施工的顺利进行。定期对调整后施工计划的实施情况进行检查和评估,及时发现问题并进行解决。
计划调整效果评估
建立计划调整效果评估机制,定期对计划调整的效果进行评估和分析。制定计划调整效果评估指标和方法,对计划调整的效果进行量化评估,确保评估结果的准确性和客观性。根据计划调整效果评估结果,总结经验教训,不断改进施工计划调整方法和策略。将计划调整效果评估结果及时反馈给相关部门和单位,为施工决策提供参考。
现场施工组织方案
施工区域划分方案
按村庄划分施工区域
东马家泊村施工区
1)将东马家泊村作为一个独立的施工区域,集中开展挖除原有道路基层、路基碾压整平、新做C30砼道面、道面切缝、毛石砌筑水沟、新铺盖板以及安装路灯等工作。如此安排可使施工流程更加连贯,提高施工效率。同时,集中施工便于管理,能更好地保证施工质量。
2)依据施工流程和施工内容,在该区域内合理规划材料堆放区、机械设备停放区和人员作业区。材料堆放区应靠近施工点,方便取用;机械设备停放区要考虑设备的进出和操作空间;人员作业区要保证施工人员的安全和舒适。通过合理规划,确保施工有序进行,避免各区域之间的相互干扰。
3)对该区域的施工边界进行明确标识,设置警示标志,防止无关人员进入施工区域。明确的边界标识和警示标志可以有效减少安全事故的发生,保障施工人员和周边居民的安全。同时,也有助于维护施工秩序,提高施工效率。
挖除原有道路基层
路基碾压整平
道面切缝
小格庄村施工区
1)小格庄村施工区主要进行挖除原有道路基层、路基碾压整平、新做C30砼道面和道面切缝等施工工作。这些工作是道路建设的基础环节,直接影响到道路的质量和使用寿命。因此,在施工过程中要严格按照施工规范进行操作,确保每一个环节都符合质量要求。
2)结合村庄的地形和道路分布,科学安排施工顺序,提高施工效率。例如,对于地势较高的路段,可以先进行挖除和碾压工作;对于弯道较多的路段,可以合理调整砼道面的施工工艺。通过科学安排施工顺序,可以减少施工过程中的重复劳动和资源浪费,提高施工效率。
3)对该区域的施工进度进行重点监控,确保按时完成施工任务。建立详细的施工进度计划,明确各阶段的施工任务和时间节点。定期对施工进度进行检查和评估,及时发现问题并采取措施加以解决。同时,要合理安排施工人员和设备,确保施工资源的充足供应。
施工阶段
施工内容
预计时间
所需设备
人员安排
道路基层处理
挖除原有道路基层、路基碾压整平
10天
挖土机、压路机
10人
砼道面施工
新做C30砼道面、道面切缝
15天
砼搅拌设备、运输车辆、切缝机
15人
质量检查
对施工质量进行全面检查
3天
检测设备
5人
东中荆西村施工区
1)东中荆西村施工区除了进行道路基层处理和砼道面施工外,还涉及路灯安装工作。道路基层处理和砼道面施工是道路建设的主体工程,路灯安装则是提升道路使用功能的重要环节。因此,在施工过程中要统筹安排,确保各项工作的顺利进行。
2)根据路灯安装位置和线路走向,合理规划施工区域,避免施工过程中相互干扰。在规划施工区域时,要充分考虑路灯的安装高度、间距和线路走向,确保路灯的照明效果和安全性。同时,要避免路灯安装与其他施工工作相互冲突,影响施工进度和质量。
3)加强对该区域的安全管理,特别是在路灯安装过程中的高空作业安全。高空作业是路灯安装过程中的重要环节,也是安全事故的高发环节。因此,要加强对高空作业人员的培训和管理,确保他们具备必要的安全知识和技能。同时,要配备必要的安全防护设备,如安全带、安全帽等,确保高空作业人员的安全。
砼搅拌设备
运输车辆
施工内容
施工区域规划
安全措施
施工时间
人员安排
道路基层处理
在村庄道路沿线划分施工区域
设置警示标志,安排专人负责安全监督
12天
12人
砼道面施工
在道路基层处理完成后,在同一区域进行砼道面施工
控制施工车辆和人员的通行,确保施工安全
18天
18人
路灯安装
根据路灯安装位置和线路走向,在道路两侧划分施工区域
为高空作业人员配备安全带、安全帽等安全防护设备,进行安全培训
8天
8人
按施工内容划分区域
道路基层处理区
1)道路基层处理区涵盖所有涉及挖除原有道路基层和路基碾压整平的村庄施工点。将这些施工点集中划分到一个区域,可以实现资源的集中调配和管理,提高施工效率。同时,也便于对施工质量进行统一控制和监督。
2...
团旺镇2025年道路提升项目投标方案.docx
