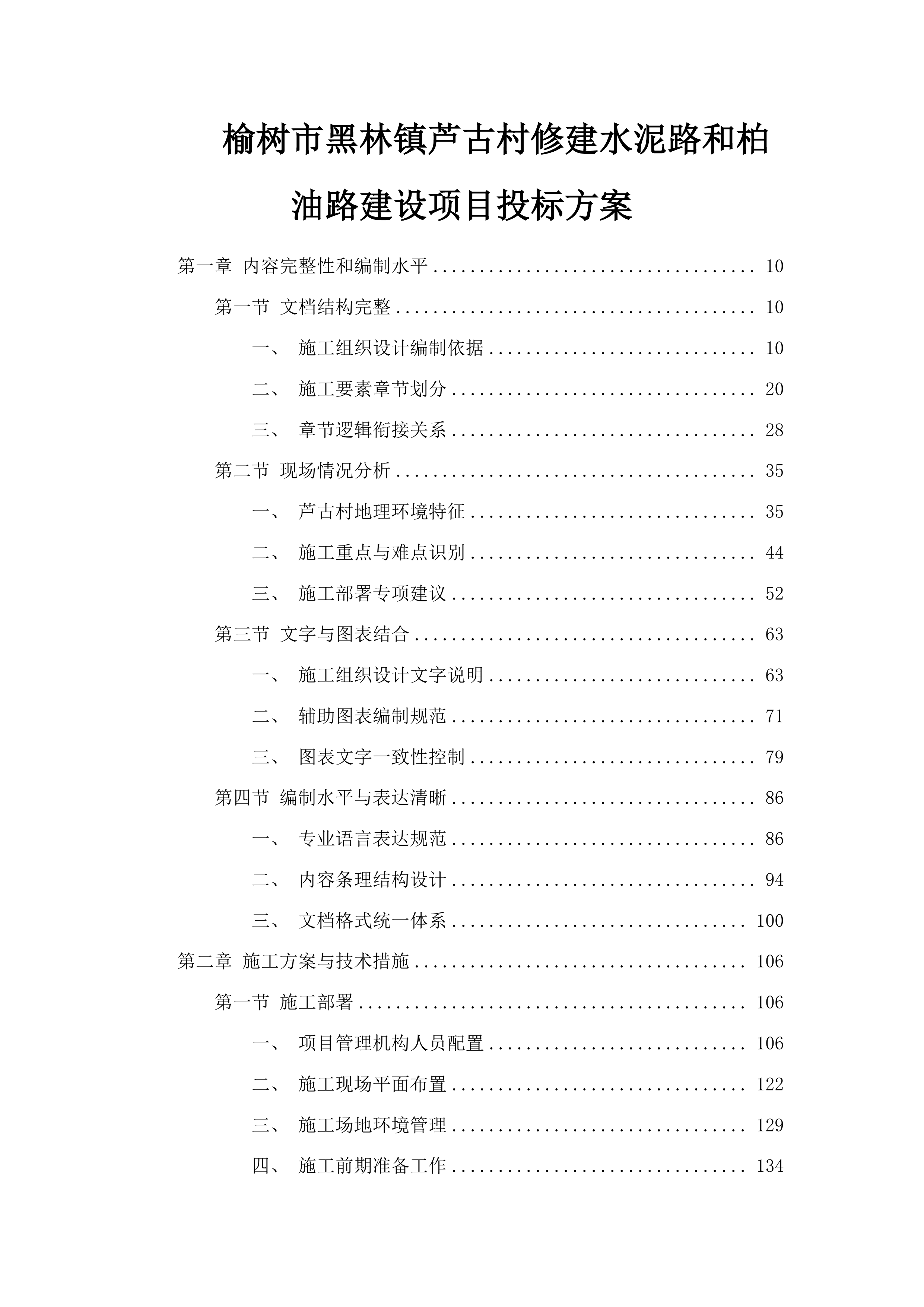

榆树市黑林镇芦古村修建水泥路和柏油路建设项目投标方案
第一章 内容完整性和编制水平
10
第一节 文档结构完整
10
一、 施工组织设计编制依据
10
二、 施工要素章节划分
20
三、 章节逻辑衔接关系
28
第二节 现场情况分析
35
一、 芦古村地理环境特征
35
二、 施工重点与难点识别
44
三、 施工部署专项建议
52
第三节 文字与图表结合
63
一、 施工组织设计文字说明
63
二、 辅助图表编制规范
71
三、 图表文字一致性控制
79
第四节 编制水平与表达清晰
86
一、 专业语言表达规范
86
二、 内容条理结构设计
94
三、 文档格式统一体系
100
第二章 施工方案与技术措施
106
第一节 施工部署
106
一、 项目管理机构人员配置
106
二、 施工现场平面布置
122
三、 施工场地环境管理
129
四、 施工前期准备工作
134

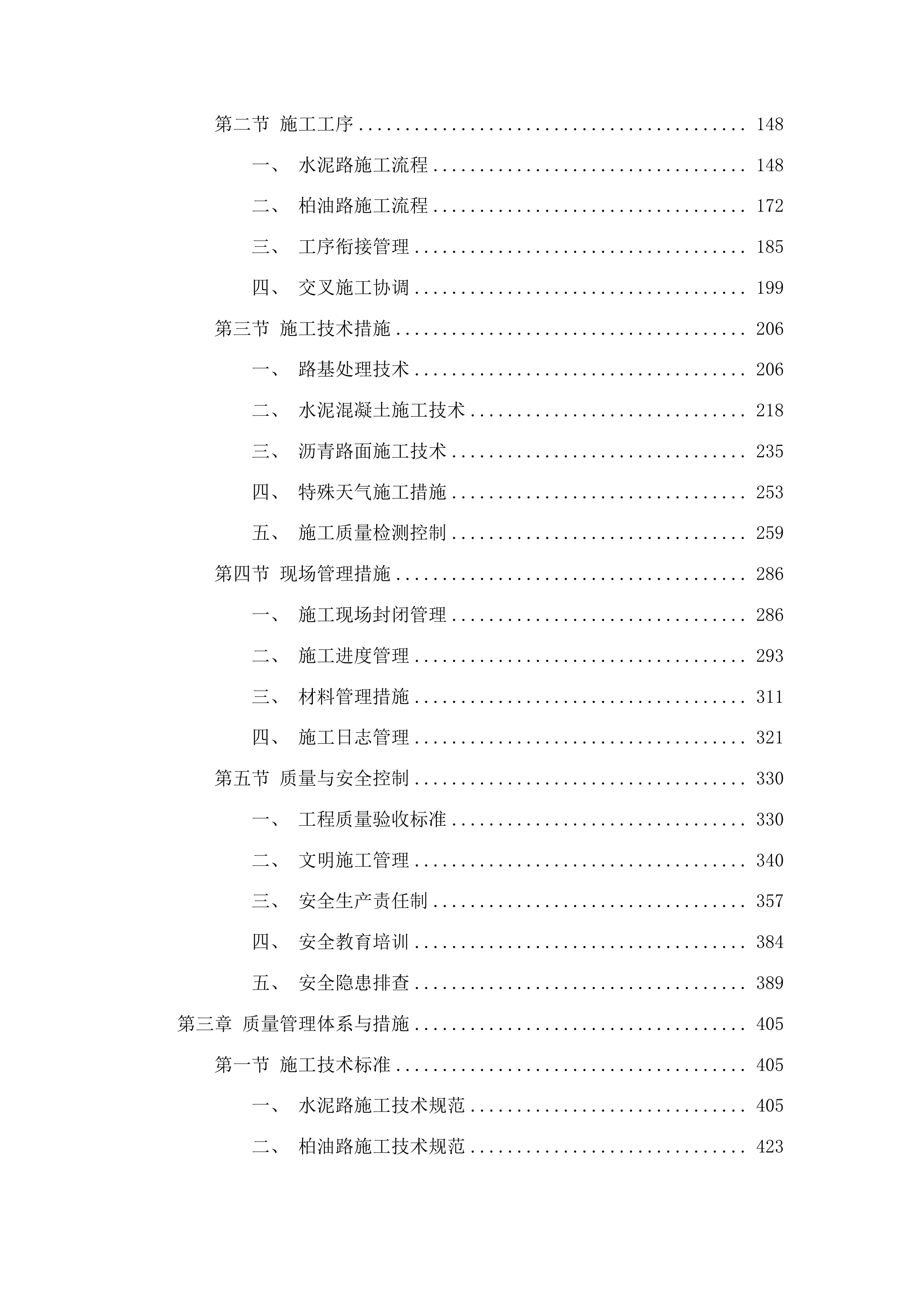

第二节 施工工序
148
一、 水泥路施工流程
148
二、 柏油路施工流程
172
三、 工序衔接管理
185
四、 交叉施工协调
199
第三节 施工技术措施
206
一、 路基处理技术
206
二、 水泥混凝土施工技术
218
三、 沥青路面施工技术
235
四、 特殊天气施工措施
253
五、 施工质量检测控制
259
第四节 现场管理措施
286
一、 施工现场封闭管理
286
二、 施工进度管理
293
三、 材料管理措施
311
四、 施工日志管理
321
第五节 质量与安全控制
330
一、 工程质量验收标准
330
二、 文明施工管理
340
三、 安全生产责任制
357
四、 安全教育培训
384
五、 安全隐患排查
389
第三章 质量管理体系与措施
405
第一节 施工技术标准
405
一、 水泥路施工技术规范
405
二、 柏油路施工技术规范
423
第二节 施工过程控制
443
一、 原材料进场质量检验
443
二、 施工工序质量控制
457
三、 三检制度执行方案
479
第三节 检验检测安排
490
一、 混凝土工程检测计划
490
二、 沥青工程检测计划
504
三、 第三方检测委托管理
514
第四节 质量通病防治措施
526
一、 水泥路质量问题防治
526
二、 柏油路质量问题防治
541
三、 质量缺陷应急处理
556
第五节 质量组织保障措施
561
一、 质量管理小组组建
561
二、 质量管理制度建设
574
三、 全员质量管理机制
589
第四章 安全管理体系与措施
604
第一节 安全管理体系
604
一、 安全生产管理组织架构
604
二、 安全生产管理制度建设
614
第二节 施工安全保证措施
628
一、 施工安全操作规程制定
628
二、 专项安全技术措施实施
638
三、 安全防护设施管理
645
第三节 现场安全部署
654
一、 施工现场区域规划
654
二、 交通疏导与安全保障
670
三、 现场安全巡查机制
679
四、 临时用电安全管理
685

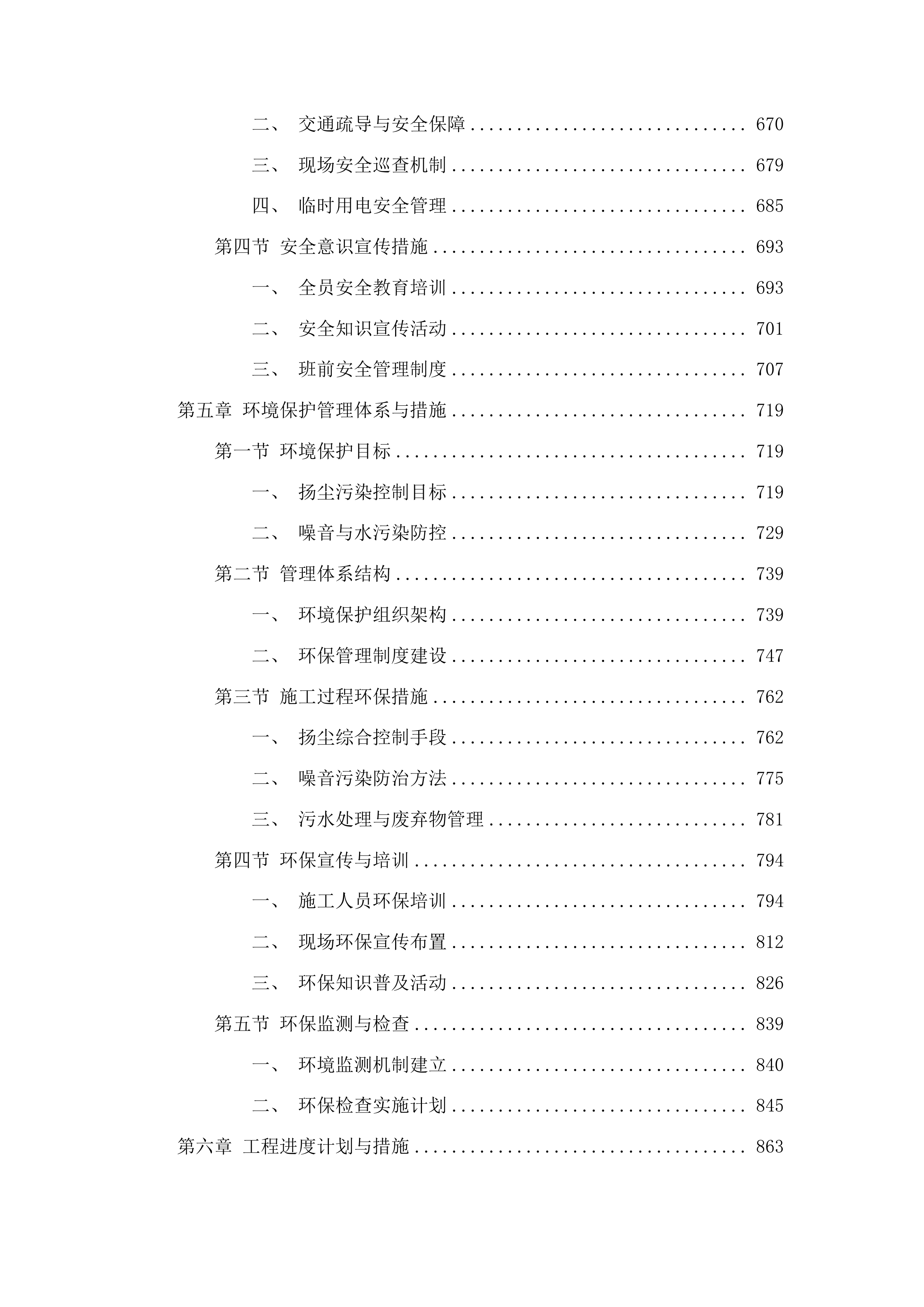

第四节 安全意识宣传措施
693
一、 全员安全教育培训
693
二、 安全知识宣传活动
701
三、 班前安全管理制度
707
第五章 环境保护管理体系与措施
719
第一节 环境保护目标
719
一、 扬尘污染控制目标
719
二、 噪音与水污染防控
729
第二节 管理体系结构
739
一、 环境保护组织架构
739
二、 环保管理制度建设
747
第三节 施工过程环保措施
762
一、 扬尘综合控制手段
762
二、 噪音污染防治方法
775
三、 污水处理与废弃物管理
781
第四节 环保宣传与培训
794
一、 施工人员环保培训
794
二、 现场环保宣传布置
812
三、 环保知识普及活动
826
第五节 环保监测与检查
839
一、 环境监测机制建立
840
二、 环保检查实施计划
845

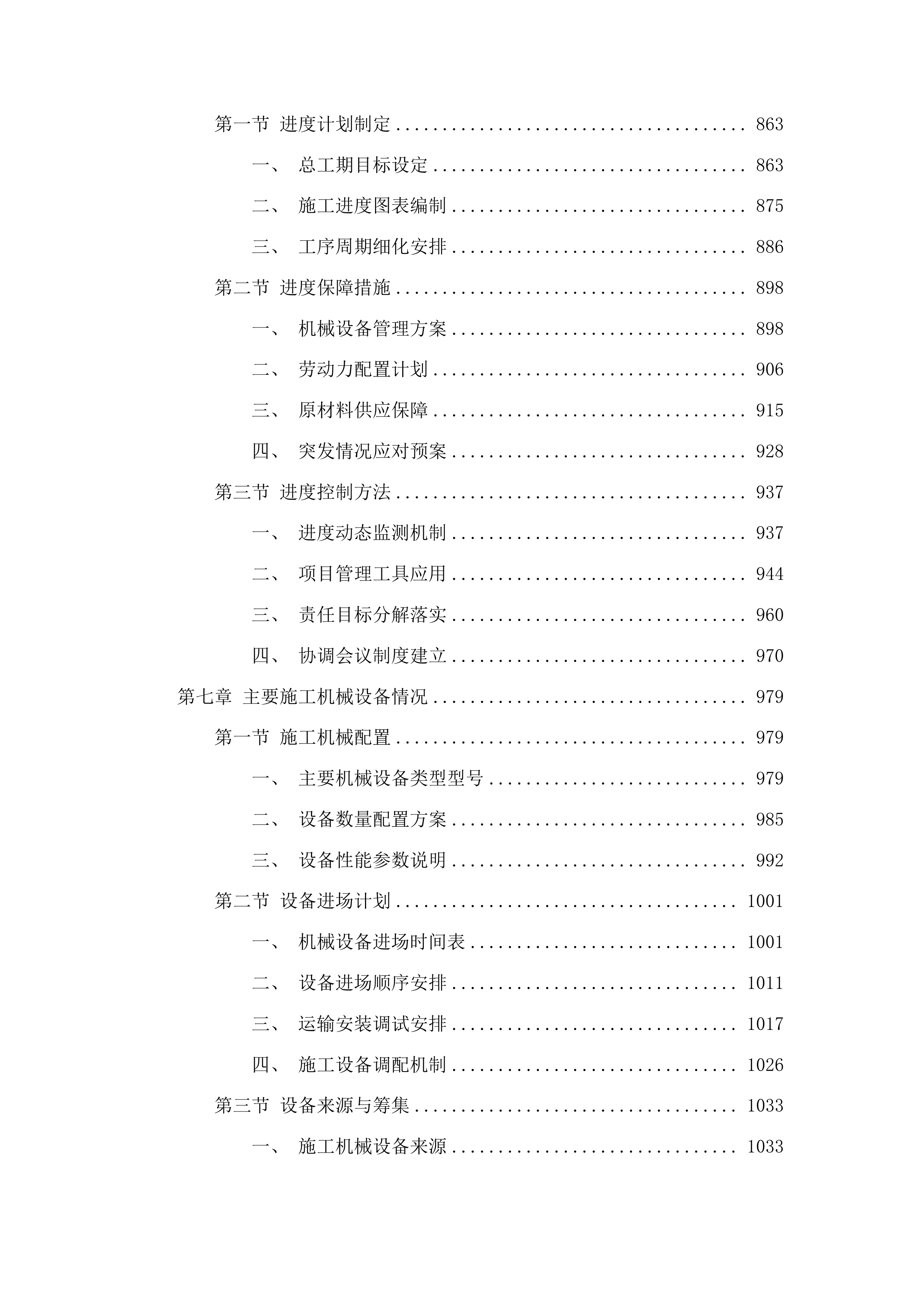

第六章 工程进度计划与措施
863
第一节 进度计划制定
863
一、 总工期目标设定
863
二、 施工进度图表编制
875
三、 工序周期细化安排
886
第二节 进度保障措施
898
一、 机械设备管理方案
898
二、 劳动力配置计划
906
三、 原材料供应保障
915
四、 突发情况应对预案
928
第三节 进度控制方法
937
一、 进度动态监测机制
937
二、 项目管理工具应用
944
三、 责任目标分解落实
960
四、 协调会议制度建立
970
第七章 主要施工机械设备情况
979
第一节 施工机械配置
979
一、 主要机械设备类型型号
979
二、 设备数量配置方案
985
三、 设备性能参数说明
992
第二节 设备进场计划
1001
一、 机械设备进场时间表
1001
二、 设备进场顺序安排
1011
三、 运输安装调试安排
1017
四、 施工设备调配机制
1026
第三节 设备来源与筹集
1033
一、 施工机械设备来源
1033
二、 供应商资质证明
1041
三、 设备采购计划
1048
第四节 设备使用与管理
1056
一、 机械设备使用管理制度
1056
二、 设备运行状态监控
1062
三、 设备故障应急处理
1074
第八章 劳动力安排计划
1082
第一节 劳动力配置结构
1082
一、 施工阶段工种划分
1082
二、 工种人数与职责分配
1088
三、 劳动力配置结构图表
1096
第二节 劳动力进场计划
1102
一、 工种进场时间表
1102
二、 首批进场人员安排
1109
三、 高峰期人力保障措施
1114
四、 备用人员储备机制
1123
第三节 劳动力管理机制
1129
一、 劳动力调度机制
1129
二、 考勤与绩效考核制度
1136
三、 班组协作与责任边界
1143
四、 现场管理人员轮岗机制
1149
第四节 劳动力培训与安全教育
1156
一、 岗前培训计划
1156
二、 特殊工种持证要求
1163
三、 日常安全教育安排
1171
四、 培训记录与考核机制
1180

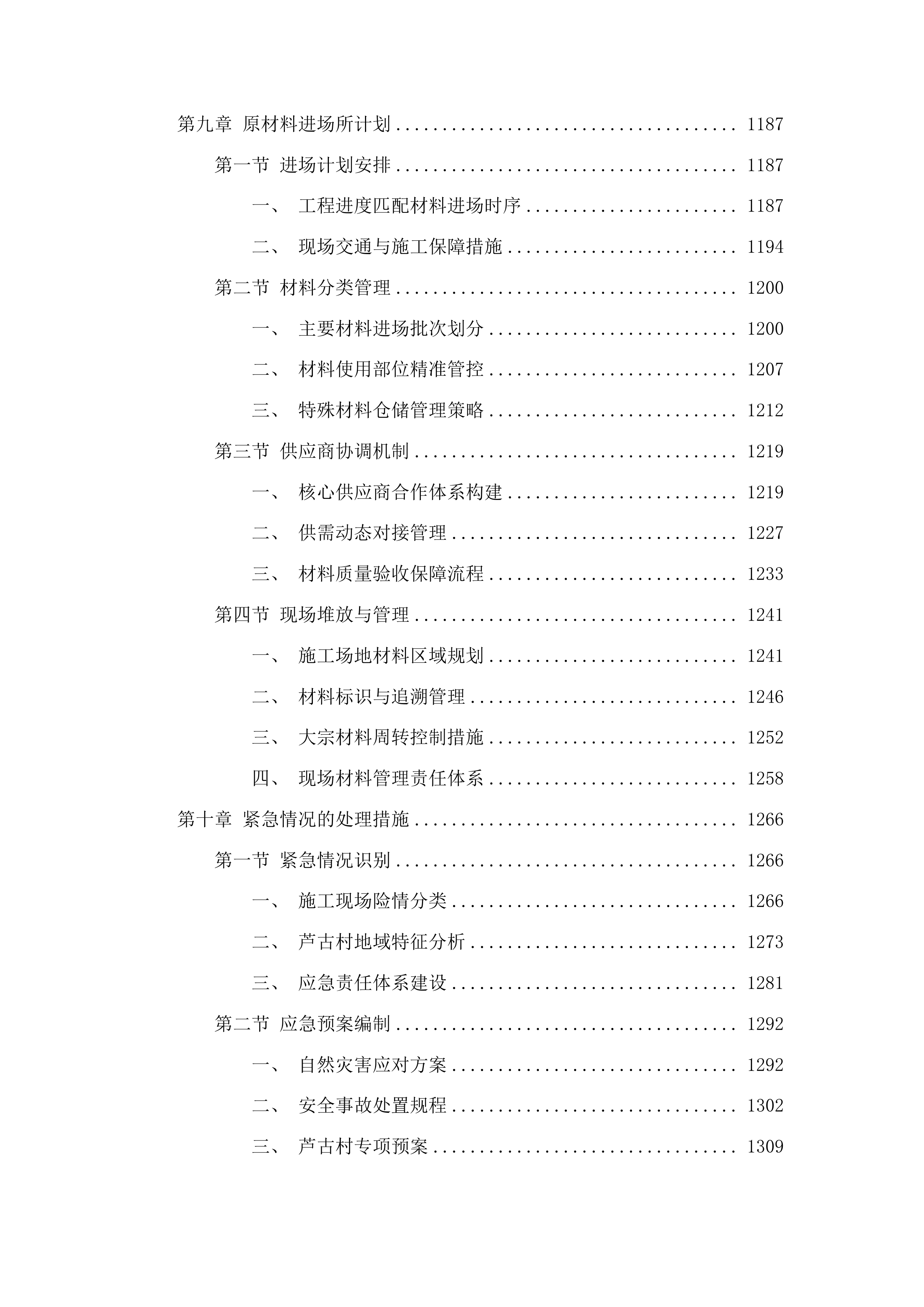

第九章 原材料进场所计划
1187
第一节 进场计划安排
1187
一、 工程进度匹配材料进场时序
1187
二、 现场交通与施工保障措施
1194
第二节 材料分类管理
1200
一、 主要材料进场批次划分
1200
二、 材料使用部位精准管控
1207
三、 特殊材料仓储管理策略
1212
第三节 供应商协调机制
1219
一、 核心供应商合作体系构建
1219
二、 供需动态对接管理
1227
三、 材料质量验收保障流程
1233
第四节 现场堆放与管理
1241
一、 施工场地材料区域规划
1241
二、 材料标识与追溯管理
1246
三、 大宗材料周转控制措施
1252
四、 现场材料管理责任体系
1258
第十章 紧急情况的处理措施
1266
第一节 紧急情况识别
1266
一、 施工现场险情分类
1266
二、 芦古村地域特征分析
1273
三、 应急责任体系建设
1281
第二节 应急预案编制
1292
一、 自然灾害应对方案
1292
二、 安全事故处置规程
1302
三、 芦古村专项预案
1309
第三节 应急组织体系
1316
一、 指挥体系架构
1316
二、 岗位应急职责
1324
三、 外部联络机制
1331
第四节 应急物资与设备
1340
一、 物资清单配置
1341
二、 物资管理规范
1352
三、 设备维护计划
1361
第五节 应急演练与培训
1368
一、 年度演练规划
1368
二、 施工人员培训
1376
三、 演练评估优化
1383
第六节 风险抵抗机制
1391
一、 风险预警系统
1391
二、 多级响应流程
1402
三、 外部联动保障
1408
第十一章 施工现场平面图
1420
第一节 平面图完整性
1420
一、 施工现场总平面布置图
1420
二、 图纸内容要素完整性
1427
第二节 功能区域划分
1433
一、 办公区设置规划
1433
二、 生活区功能布局
1438
三、 材料堆放区规划
1444
四、 施工机械作业区布置
1451
第三节 文明施工布置
1457
一、 施工围挡及出入口设置
1457
二、 临时道路及排水系统
1463
三、 材料堆放管理规范
1469
四、 施工现场卫生管理
1474

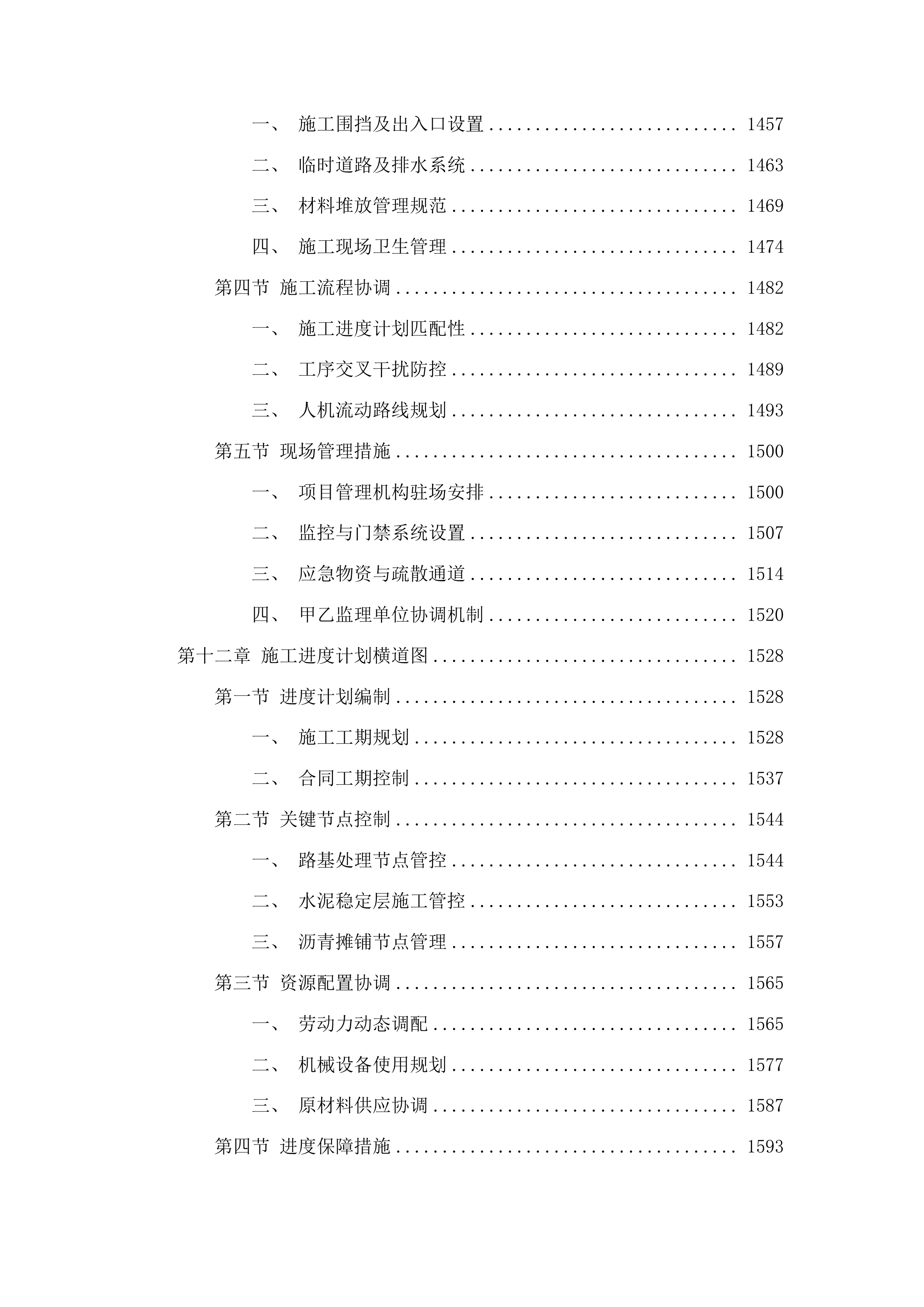

第四节 施工流程协调
1482
一、 施工进度计划匹配性
1482
二、 工序交叉干扰防控
1489
三、 人机流动路线规划
1493
第五节 现场管理措施
1500
一、 项目管理机构驻场安排
1500
二、 监控与门禁系统设置
1507
三、 应急物资与疏散通道
1514
四、 甲乙监理单位协调机制
1520
第十二章 施工进度计划横道图
1528
第一节 进度计划编制
1528
一、 施工工期规划
1528
二、 合同工期控制
1537
第二节 关键节点控制
1544
一、 路基处理节点管控
1544
二、 水泥稳定层施工管控
1553
三、 沥青摊铺节点管理
1557
第三节 资源配置协调
1565
一、 劳动力动态调配
1565
二、 机械设备使用规划
1577
三、 原材料供应协调
1587
第四节 进度保障措施
1593
一、 施工影响因素应对
1593
二、 进度跟踪管理
1602
三、 偏差处理流程设计
1609

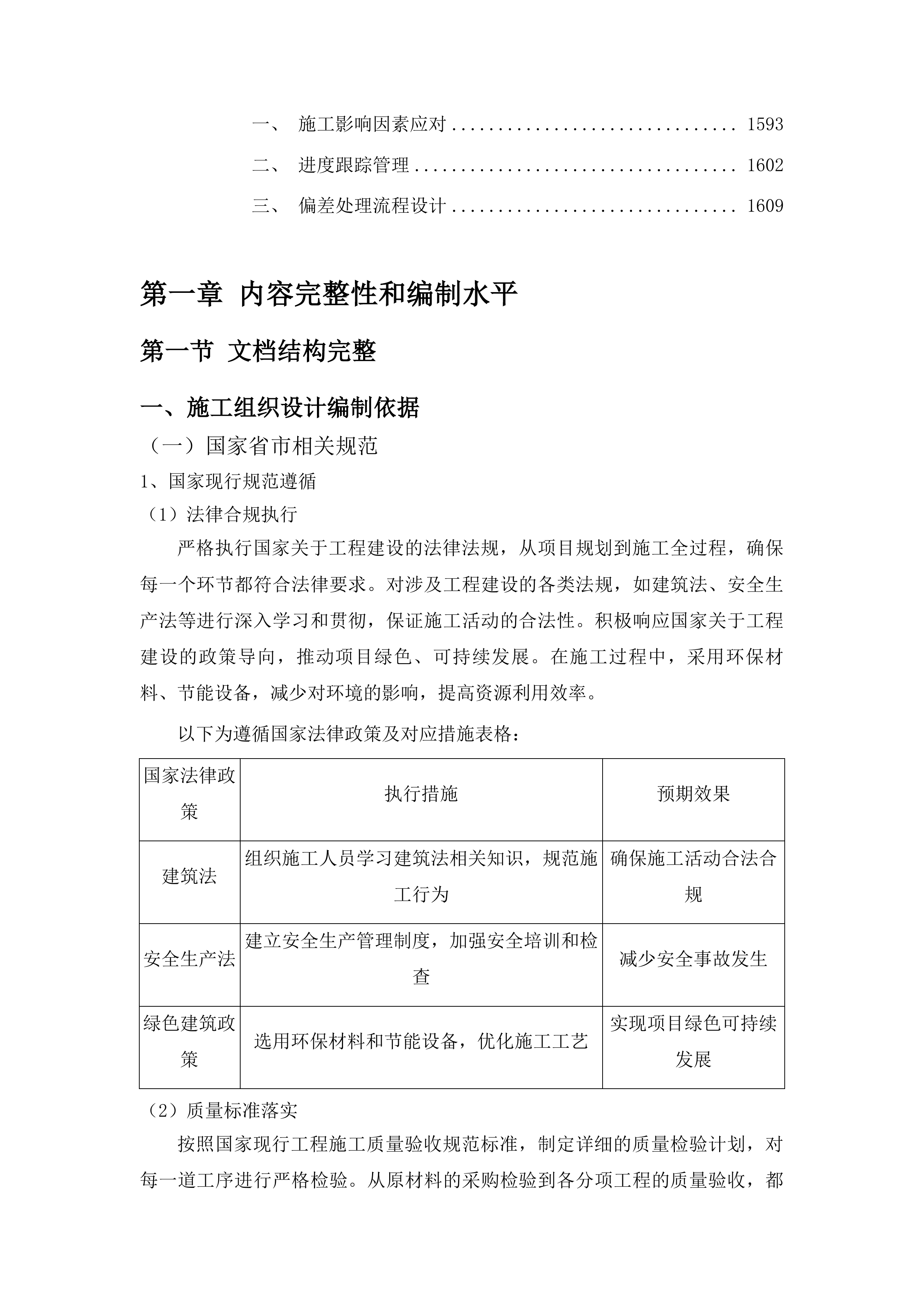

内容完整性和编制水平
文档结构完整
施工组织设计编制依据
国家省市相关规范
国家现行规范遵循
法律合规执行
严格执行国家关于工程建设的法律法规,从项目规划到施工全过程,确保每一个环节都符合法律要求。对涉及工程建设的各类法规,如建筑法、安全生产法等进行深入学习和贯彻,保证施工活动的合法性。积极响应国家关于工程建设的政策导向,推动项目绿色、可持续发展。在施工过程中,采用环保材料、节能设备,减少对环境的影响,提高资源利用效率。
以下为遵循国家法律政策及对应措施表格:
国家法律政策
执行措施
预期效果
建筑法
组织施工人员学习建筑法相关知识,规范施工行为
确保施工活动合法合规
安全生产法
建立安全生产管理制度,加强安全培训和检查
减少安全事故发生
绿色建筑政策
选用环保材料和节能设备,优化施工工艺
实现项目绿色可持续发展

质量标准落实
按照国家现行工程施工质量验收规范标准,制定详细的质量检验计划,对每一道工序进行严格检验。从原材料的采购检验到各分项工程的质量验收,都制定明确的检验标准和流程。建立质量追溯体系,确保工程质量问题可追溯、可整改。对每一个施工环节进行记录,包括施工人员、施工时间、使用材料等信息,一旦发现质量问题,能够迅速找到问题源头并采取措施进行整改。
在施工过程中,加强对质量检验计划的执行力度,定期对工程质量进行评估和总结。对不符合质量标准的工序及时进行返工处理,确保工程质量始终符合国家要求。同时,不断完善质量追溯体系,提高其准确性和可靠性,为工程质量提供有力保障。
环保材料选用
省市相关标准执行
地方标准适配
深入研究省市相关工程建设地方标准,将其融入施工组织设计中,确保施工方案符合地方特色。对省市关于道路建设的地方标准进行详细解读,结合芦古村的实际情况,制定出符合当地要求的施工方案。根据地方标准要求,选用合适的建筑材料和施工工艺,提高工程质量。在选择水泥和沥青等材料时,严格按照地方标准的规格和性能要求进行采购,采用先进的施工工艺,确保道路的平整度和耐久性。
在施工过程中,持续关注地方标准的更新和变化,及时调整施工方案和工艺。加强与当地相关部门的沟通和交流,获取最新的地方标准信息,确保项目始终符合地方要求。同时,积极推广应用符合地方标准的新技术、新材料,提高工程的质量和效益。
施工方案制定
管理规定落实
严格遵守省市关于工程建设的管理规定,加强施工现场的安全、环保等方面的管理。建立健全施工现场管理制度,加强对施工人员的安全教育和培训,提高安全意识。按照省市环保要求,做好施工现场的扬尘治理、污水处理等工作,减少对环境的污染。积极配合省市相关部门的监督检查,及时整改发现的问题。对省市相关部门提出的整改意见,认真对待,制定详细的整改措施,确保问题得到及时解决。
定期对施工现场的管理情况进行自查自纠,发现问题及时处理。加强与省市相关部门的沟通和协调,争取得到更多的支持和指导。同时,将省市管理规定纳入施工人员的绩效考核体系,提高施工人员的遵守意识和执行力。
规范更新跟踪机制
信息获取渠道
通过政府官方网站、行业协会等渠道,及时获取国家和省市相关规范的更新信息。安排专人负责关注政府官方网站和行业协会发布的规范更新通知,定期收集和整理相关信息。与相关部门保持密切沟通,确保信息的准确性和及时性。建立与省市建设主管部门、质量监督机构等的沟通机制,及时了解最新的规范要求和政策动态。
对获取的规范更新信息进行分析和研究,评估其对本项目的影响。根据分析结果,及时调整施工组织设计和施工方案,确保项目始终符合最新规范要求。同时,将规范更新信息传达给施工人员,加强对施工人员的培训和教育,提高其对新规范的认识和理解。
设计调整流程

当获取到规范更新信息后,及时组织相关人员对施工组织设计进行评估。成立专门的评估小组,对施工组织设计中的各项内容进行全面审查,分析规范更新对施工方案、质量标准、安全措施等方面的影响。根据评估结果,制定详细的调整方案,并按照方案对施工组织设计进行修改。明确调整的内容、责任人、时间节点等,确保调整工作有序进行。
在调整施工组织设计的过程中,充分考虑项目的实际情况和进度要求,尽量减少对施工进度的影响。对调整后的施工组织设计进行审核和审批,确保其符合最新规范要求和项目实际情况。同时,将调整情况及时反馈给相关部门和人员,确保各方知晓并配合执行。
工程量清单内容
清单项目分析
项目内容明确
仔细研读工程量清单,明确每个项目的名称、特征、计量单位等信息。对清单中的每一项内容进行详细分析,理解其具体含义和要求。对于模糊不清的项目,及时与招标人沟通,确保理解准确。通过书面或会议等方式与招标人进行沟通,获取明确的解释和说明。
在明确项目内容的基础上,对项目进行分类和整理,建立项目清单台账。记录每个项目的相关信息,包括名称、特征、计量单位、工程量等,方便后续的施工管理和成本控制。同时,将项目内容传达给施工人员,确保施工人员对项目要求有清晰的认识。
关联关系研究
分析工程量清单中项目之间的逻辑关系,确定合理的施工顺序,避免施工过程中的冲突和重复劳动。对清单中的项目进行梳理,找出它们之间的先后顺序和相互依赖关系。根据项目关联关系,合理安排资源,提高资源利用效率。根据施工顺序和项目需求,合理调配人力、物力和财力资源。
在确定施工顺序和资源安排时,充分考虑项目的实际情况和进度要求。制定详细的施工进度计划,明确各项目的开始时间和完成时间。同时,加强对施工过程的监控和协调,及时解决施工中出现的问题,确保施工顺利进行。
工程量核算
数据准确性核实
采用科学的核算方法,对工程量清单中的工程量进行逐一核算。运用专业的工程量计算软件和工具,结合设计图纸和现场实际情况,对工程量进行准确计算。与设计图纸进行比对,检查工程量是否与图纸一致,如有差异及时查找原因。对设计图纸进行详细审查,核对工程量的计算依据和方法。
在核算工程量的过程中,建立工程量核算台账,记录核算过程和结果。对发现的差异进行分析和处理,如属于计算错误,及时进行更正;如属于设计变更等原因,及时与招标人沟通并办理相关手续。同时,定期对工程量核算结果进行复查和审核,确保数据的准确性和可靠性。
影响分析与应对
分析工程量变化对施工成本和工期的影响程度,制定相应的成本控制和工期调整措施。对工程量增加或减少的项目进行详细分析,评估其对成本和工期的影响。对于工程量增加较大的项目,提前做好资源调配准备,确保施工顺利进行。增加人力、物力和财力资源的投入,调整施工进度计划。

以下为工程量变化影响及应对措施表格:
工程量变化情况
对成本的影响
对工期的影响
应对措施
工程量增加
成本增加
工期延长
增加资源投入,调整进度计划
工程量减少
成本减少
工期缩短
合理调配资源,优化施工方案
清单与施工匹配
施工方案覆盖

对照工程量清单,检查施工方案是否涵盖了所有项目,如有遗漏及时补充。对施工方案进行全面审查,确保清单中的每个项目都有相应的施工方法和措施。确保施工方案中的施工顺序、施工方法等与清单项目的要求相匹配。根据清单项目的特点和要求,调整施工方案中的施工顺序和方法。
在检查施工方案覆盖情况时,组织相关人员进行讨论和评审。对发现的问题及时进行整改,确保施工方案的完整性和可行性。同时,将施工方案与清单项目进行关联,建立对应关系,方便施工过程中的管理和控制。
工艺技术调整
根据工程量清单的要求,对施工工艺和技术措施进行调整,确保施工质量符合标准。对清单中对施工工艺和技术有特殊要求的项目,进行深入研究和分析。引入先进的施工技术和工艺,提高施工效率和质量。采用新型的施工设备和材料,优化施工工艺和流程。
在调整施工工艺和技术措施时,充分考虑项目的实际情况和成本因素。对引入的先进技术和工艺进行评估和验证,确保其可行性和有效性。同时,加强对施工人员的培训和教育,提高其对新技术、新工艺的掌握和应用能力。
项目工期要求标准
工期目标设定
总工期规划
结合项目实际情况和工期要求,合理规划总工期,确保在规定时间内完成项目。考虑到芦古村的地理环境、气候条件以及施工难度等因素,制定科学合理的总工期计划。考虑可能影响工期的因素,如天气、不可抗力等,预留一定的弹性时间。对可能出现的不利因素进行分析和评估,制定应对措施。
在规划总工期时,充分与相关部门和人员进行沟通和协调。获取他们的意见和建议,确保总工期计划的可行性和合理性。同时,将总工期计划传达给施工人员,让他们明确工期目标和要求。
阶段目标分解
将总工期目标分解为基础施工、主体施工、装饰装修等各个阶段的工期目标。根据施工顺序和项目特点,对总工期进行合理划分。进一步将阶段工期目标细化到具体项目,明确每个项目的开始时间和完成时间。制定详细的项目进度计划,确保每个项目都能按时完成。
在分解阶段目标时,充分考虑各阶段之间的衔接和协调。避免出现阶段之间的脱节和延误。同时,加强对阶段目标的监控和考核,及时发现问题并采取措施进行调整。
工期保障措施
进度计划编制
采用科学的方法编制施工进度计划,明确各施工阶段和项目的时间节点。运用网络计划技术、甘特图等工具,制定详细的施工进度计划。根据进度计划,合理安排劳动力、材料、机械设备等资源的投入。根据施工进度和项目需求,调配资源,确保施工顺利进行。
在编制进度计划时,充分考虑项目的实际情况和资源限制。对进度计划进行优化和调整,确保其可行性和合理性。同时,将进度计划传达给施工人员,让他们明确自己的工作任务和时间要求。
监控机制建立
建立定期的工期监控会议制度,及时掌握施工进度情况。每周或每月召开工期监控会议,汇报施工进度和存在的问题。运用信息化手段对工期进行实时监控,发现偏差及时采取措施进行调整。利用项目管理软件、监控摄像头等工具,对施工进度进行实时跟踪。
在建立监控机制时,明确监控的内容和方法。制定详细的监控指标和标准,确保监控工作的有效性。同时,对监控发现的问题及时进行分析和处理,采取相应的措施进行调整。
工期延误应对
延误因素分析
对可能导致工期延误的因素进行全面分析,如设计变更、材料供应不及时、恶劣天气等。对历史项目和类似工程进行研究,总结可能出现的延误因素。针对不同的因素,制定相应的预防措施,降低工期延误的风险。对设计变更进行严格控制,加强对材料供应商的管理。
在分析延误因素时,组织相关人员进行讨论和评估。对可能出现的延误因素进行分类和排序,确定重点防范对象。同时,将预防措施纳入施工管理体系,确保其有效执行。
补救措施制定
当出现工期延误时,及时组织相关人员分析原因,制定具体的补救措施。成立专门的延误处理小组,对延误原因进行深入调查。通过增加资源投入、优化施工方案等方式,加快施工进度,弥补延误的工期。增加人力、物力和财力资源的投入,调整施工顺序和方法。
在制定补救措施时,充分考虑项目的实际情况和成本因素。对补救措施进行评估和选择,确保其可行性和有效性。同时,将补救措施传达给施工人员,让他们明确工作任务和要求。
合同签订条款依据
条款内容研读
权利义务明确
全面理解合同签订条款中双方的权利和义务,确保在施工过程中严格履行。对合同条款进行逐字逐句的分析和解读,明确自己的权利和义务范围。明确自身的权利,维护合法权益,同时积极履行义务,保证项目顺利进行。在施工过程中,及时主张自己的权利,同时认真履行合同义务。
在明确权利义务的基础上,制定权利义务履行计划。将权利义务分解到各个部门和岗位,明确责任人。同时,加强对权利义务履行情况的监督和检查,确保合同条款得到有效执行。
重要条款分析
对合同中的质量要求条款进行分析,制定相应的质量保证措施。根据合同质量要求,建立质量管理制度,加强质量控制。研究付款方式和违约责任条款,合理安排资金和避免违约风险。根据付款方式制定资金使用计划,对违约责任进行风险评估。
在分析重要条款时,组织相关人员进行讨论和研究。对条款中的关键内容进行深入分析,制定应对策略。同时,将重要条款的要求传达给施工人员,让他们明确工作标准和责任。
条款合规审查
法律政策遵循
依据国家法律法规和相关政策,对合同签订条款进行全面审查,确保条款合法合规。组织专业的法律人员对合同条款进行审查,检查是否存在违反法律法规和政策的内容。及时发现和纠正不符合法律政策要求的条款,避免法律风险。对不符合要求的条款与招标人进行协商修改。
以下为合同条款法律政策审查及处理表格:
合同条款
涉及法律政策
审查结果
处理措施
质量要求条款
建筑工程质量相关法规
符合要求
无
付款方式条款
合同法等相关法律
存在风险
与招标人协商修改
违约责任条款
违约责任相关法律
符合要求
无
公平合理性评估
评估合同条款的公平合理性,确保双方的权利和义务对等。对合同条款进行综合分析,比较双方的权利和义务是否均衡。对于显失公平的条款,及时与招标人协商修改。通过协商,争取达成公平合理的合同条款。
在评估公平合理性时,充分考虑项目的实际情况和市场行情。对合同条款进行客观公正的评价。同时,将评估结果和协商意见及时反馈给招标人,推动合同条款的优化。
条款执行方案
执行方案制定
针对合同签订条款中的各项要求,制定具体的执行方案,明确责任人和执行步骤。将合同条款分解为具体的工作任务,落实到各个部门和岗位。将执行方案纳入施工组织设计中,确保与施工过程紧密结合。在施工组织设计中明确合同条款的执行要求和方法。
在制定执行方案时,充分考虑项目的实际情况和施工特点。对执行方案进行优化和调整,确保其可行性和有效性。同时,将执行方案传达给施工人员,让他们明确工作任务和责任。
监督机制建立
建立条款执行监督小组,定期对条款执行情况进行检查和评估。小组成员包括项目经理、质量管理人员、法务人员等。对发现的问题及时进行整改,确保合同条款得到有效执行。对检查中发现的问题,制定整改措施,明确整改责任人。
以下为合同条款执行监督及处理表格:
合同条款
执行情况
存在问题
处理措施
质量要求条款
部分未达标
施工工艺不符合要求
加强质量培训,调整施工工艺
付款,方式条款
正常执行
无
无
违约责任条款
未出现违约
无
无
施工要素章节划分
施工方案编制
水泥路施工方案
基层处理方案
1)对芦古村水泥路施工区域的基层进行全面清理,将杂物、浮土、松散颗粒等全部去除,以确保基层表面达到平整、坚实的状态,为后续施工奠定良好基础。
2)运用专业设备对基层的压实度和强度进行精确检测,对于检测结果不符合设计要求的区域,制定针对性的重新处理方案,如采取夯实或换填等措施,直至基层各项指标满足施工标准。
水泥路基层处理
混凝土浇筑方案
1)严格按照设计要求精确配制混凝土,对配合比和坍落度进行严格控制,确保混凝土的性能符合工程质量要求。
2)选用合适的浇筑设备和先进的工艺,在浇筑过程中保证混凝土均匀分布,避免出现蜂窝、麻面、裂缝等质量缺陷,确保浇筑质量。
混凝土浇筑
柏油路施工方案
沥青混合料摊铺方案
1)依据芦古村柏油路的设计标准,精心选择合适的沥青混合料,并严格把控摊铺温度和速度,确保摊铺效果。
2)采用专业的摊铺机进行摊铺作业,在摊铺过程中实时监测平整度和厚度,确保各项指标符合设计标准。
沥青混合料摊铺
沥青摊铺机
碾压成型方案
1)在沥青混合料摊铺完成后,立即按照初压、复压、终压的顺序进行碾压作业,确保路面压实度和平整度。
2)严格控制碾压的速度和遍数,根据路面实际情况及时调整碾压参数,保证路面质量。
碾压成型
施工方案衔接措施
水泥路与柏油路衔接方案
1)在水泥路和柏油路的衔接处,采用特殊的处理工艺,确保两种路面的平整度和衔接质量,避免出现高低差和裂缝。
2)选用合适的过渡材料和施工工艺,使两种路面之间过渡自然,减少车辆行驶时的颠簸感。
不同施工阶段衔接方案
1)合理规划水泥路和柏油路的施工顺序和时间安排,确保各施工阶段之间衔接紧密、顺畅,避免出现施工中断或延误。
2)在不同施工阶段之间,严格进行质量检查和验收工作,只有在验收合格后,才允许进入下一阶段的施工,确保工程质量。
质量安全进度规划
质量规划措施
原材料质量控制
1)对用于水泥路和柏油路建设的原材料,如水泥、沥青、砂石等,进行严格的质量检验和验收,确保原材料的质量符合国家及省市现行工程施工质量验收规范标准。
2)建立原材料质量追溯体系,对每一批原材料的来源、检验情况等进行详细记录,以便在出现质量问题时能够及时追溯和处理。
原材料质量检验
施工过程质量监控
1)在施工过程中,建立健全质量监控体系,对每一道工序进行严格的质量检查和验收,确保工程质量符合要求。
2)加强对施工人员的质量培训,提高质量意识,及时发现和处理质量问题,防止质量事故的发生。
安全规划措施
施工现场安全管理
1)在芦古村施工现场设置明显的安全警示标志,配备必要的安全防护设施,如安全帽、安全带、防护栏等,确保施工人员的人身安全。
2)加强对施工人员的安全教育和培训,提高安全意识和自我保护能力,严格遵守安全操作规程。
施工现场安全管理
安全事故应急预案
1)制定完善的安全事故应急预案,明确应急救援的组织机构、职责和程序,确保在发生安全事故时能够迅速、有效地进行救援。
2)定期组织应急演练,提高应急处置能力和施工人员的应急反应速度,减少事故损失。
安全事故应急演练
进度规划措施
施工进度计划制定
1)根据项目工期要求,制定详细的施工进度计划,明确各阶段的施工任务和时间节点,确保工程按时完成。
2)合理安排施工顺序和资源配置,优化施工流程,提高施工效率,避免出现工期延误。
进度调整与监控
1)在施工过程中,定期对施工进度进行检查和分析,及时发现和解决进度问题,确保工程进度符合计划要求。
2)根据实际情况对施工进度计划进行合理调整,采取有效的措施加快施工进度,保证工程按时交付。
机械劳动力材料配置
机械设备配置
水泥路施工设备
1)配备混凝土搅拌机、摊铺机、振捣器等用于水泥路施工的机械设备,确保设备的性能和数量满足施工要求。
2)定期对设备进行维护和保养,确保设备正常运行,提高施工效率和质量。
混凝土搅拌机
柏油路施工设备
1)配备沥青摊铺机、压路机、洒布车等用于柏油路施工的机械设备,保证设备的技术状态良好。
2)对设备进行定期维护和保养,建立设备维护档案,及时更换磨损部件,确保设备正常运行。
劳动力配置
施工人员安排
1)根据施工进度计划和施工任务,合理安排施工人员的数量和工种,确保各岗位人员配备齐全。
2)对施工人员进行合理调配,充分发挥每个人的专业技能和经验,提高施工效率。以下是施工人员安排表格:
工种
人数
职责
混凝土工
10
负责水泥路混凝土浇筑等工作
沥青工
8
负责柏油路沥青摊铺等工作
机械操作员
5
操作各类施工机械设备
质量检查员
2
对施工质量进行检查和监督
安全员
2
负责施工现场安全管理
人员培训与管理
1)对施工人员进行岗前培训,包括安全知识、施工技能等方面的培训,提高施工人员的综合素质。
2)加强对施工人员的管理,建立健全绩效考核制度,激励施工人员积极工作,提高工作效率和质量。
材料供应与管理
材料采购计划
1)根据施工进度计划和工程量清单,制定详细的材料采购计划,确保材料供应充足。
2)选择信誉良好的供应商,与供应商签订供应合同,确保材料的供应及时、质量可靠。以下是材料采购计划表格:
材料名称
规格型号
数量
采购时间
供应商
水泥
XXX
XXX吨
XXX
XXX
沥青
XXX
XXX吨
XXX
XXX
砂石
XXX
XXX立方米
XXX
XXX
材料储存与保管
1)建立专门的材料储存仓库,对材料进行分类存放和保管,确保材料不受损坏。
2)采取必要的防潮、防火、防盗等措施,建立材料保管制度,确保材料的安全。以下是材料储存与保管表格:
材料名称
存放位置
保管要求
水泥
仓库A
防潮、防雨
沥青
仓库B
防晒、防火
砂石
露天堆场
分类堆放、防止混杂
章节逻辑衔接关系
各部分内容连贯性
逻辑顺序合理性
前后内容呼应
在本项目施工方案里提及的施工工艺和技术要求,于质量控制部分会有对应的检验标准和方法与之契合。施工时采用特定的混凝土搅拌工艺,在质量控制环节就会有对混凝土强度、塌落度等指标的检验标准。安全保障措施中针对特定施工环节的安全要求,与施工方案中的该环节操作流程紧密呼应。深基坑作业的安全要求,会与施工方案中深基坑开挖、支护等操作流程相匹配,确保施工安全有序进行。
混凝土搅拌工艺
深基坑作业安全要求
混凝土强度检验
章节过渡自然
在不同章节之间设置过渡段落,清晰说明前后章节的关联和衔接点,助力读者顺利从一个章节过渡到另一个章节。从施工方案章节过渡到质量控制章节时,强调施工方案的有效实施是保证工程质量的基石,进而引出质量控制的重要性和具体措施。而从质量控制章节过渡到安全保障章节时,指出高质量的施工能减少安全隐患,从而自然过渡到安全保障的各项要求和措施。
施工流程衔接设计
前期准备与施工衔接
资料交接顺畅
在前期准备阶段,及时将相关的施工图纸、技术资料等交接给施工人员,确保施工人员熟悉施工要求和技术标准。组织施工人员进行全面的技术交底,使其深入了解施工流程和质量要求。通过详细的图纸讲解,让施工人员明确各部位的施工细节;通过技术标准的宣贯,让施工人员掌握施工过程中的各项指标要求。此外,还会建立资料查询机制,方便施工人员在施工过程中随时查阅所需资料。
施工图纸交接
资源调配合理
根据施工进度计划,合理调配施工人员、机械设备和原材料等资源,确保施工过程中资源的充足供应。提前做好施工人员的排班计划,根据施工任务的轻重缓急安排人员数量和技能要求。提前安排好原材料的采购和运输,与供应商建立稳定的合作关系,确保原材料按时供应。同时,对机械设备进行定期维护和保养,确保设备的正常运行,避免因设备故障而影响施工进度。
原材料采购运输
不同施工阶段衔接
施工顺序优化
根据施工现场的实际情况和施工要求,优化施工顺序,提高施工效率。充分考虑施工现场的地形、地质条件,合理安排施工顺序。先进行地下基础施工,再进行地上结构施工;先进行主体工程施工,再进行装饰装修工程施工。避免因施工顺序不当而导致的施工干扰和延误,确保施工过程的顺利进行。
质量检查过渡
在不同施工阶段转换时,进行严格的质量检查,确保上一阶段的施工质量符合要求后再进行下一阶段的施工。对每一阶段的施工成果进行全面检查,包括施工工艺、材料质量、尺寸精度等方面。及时处理上一阶段施工中出现的质量问题,避免问题积累和扩大。如发现混凝土浇筑存在蜂窝麻面现象,及时进行修补处理,确保混凝土结构的质量。
施工与验收衔接
验收资料准备
在施工过程中,及时整理和收集施工过程中的各种资料,如施工记录、检验报告等,为验收工作做好充分准备。建立完善的资料管理制度,明确资料收集、整理、归档的责任人和流程。确保验收资料的完整性和准确性,符合国家及省市现行工程施工质量验收规范标准的要求。资料内容要真实、详细,能够反映施工过程的实际情况。
问题整改跟进
在验收过程中,如发现质量问题,及时组织整改,并跟踪整改情况,确保问题得到彻底解决。成立专门的整改小组,制定详细的整改方案,明确整改责任人、整改措施和整改期限。对整改后的工程进行再次验收,确保工程质量符合要求。整改完成后,要进行全面的复查,确保问题不再复发。
技术参数匹配性
施工方案与参数匹配
工艺选择合理
根据技术参数的要求,选择合适的施工工艺和方法,确保施工质量和效率。对于不同的路面结构和施工条件,采用相应的施工工艺。水泥混凝土路面采用振捣工艺,保证混凝土的密实性;沥青路面采用摊铺工艺,确保路面的平整度。同时,根据施工环境和气候条件,合理调整施工工艺。高温天气施工时,采取降温措施,保证混凝土的质量。
参数执行严格
在施工过程中,严格按照设计文件和技术规范的要求执行技术参数,确保工程质量符合标准。对施工过程中的各项技术参数进行实时监测和控制,及时调整施工工艺和方法,保证参数的准确性和稳定性。混凝土的配合比、水灰比等参数,要严格按照设计要求进行控制。一旦发现参数偏差,及时采取措施进行调整。
质量控制与参数关联
检验标准明确
根据技术参数的要求,制定明确的质量检验标准和方法,对施工过程中的各项质量指标进行检验和评定。确保检验标准的科学性和合理性,能够准确反映工程质量的实际情况。路面的平整度、强度、厚度等指标,都有相应的检验标准和方法。以下是部分质量检验标准和方法的表格:
检验项目
检验标准
检验方法
路面平整度
偏差不超过±5mm
三米直尺测量
路面强度
符合设计强度等级
钻芯取样试验
路面厚度
偏差不超过±10mm
钻孔测量
数据监测分析
对施工过程中的技术参数进行实时监测和分析,及时发现质量问题和隐患,并采取相应的措施进行处理。通过数据分析,总结施工过程中的经验教训,不断优化施工工艺和质量控制措施。以下是部分技术参数监测分析的表格:
路面平整度检测
监测项目
监测频率
数据分析方法
处理措施
混凝土坍落度
每车检测
统计分析
调整配合比
沥青温度
实时监测
趋势分析
调整加热设备
压实度
每层检测
对比分析
增加压实遍数
安全保障与参数相符
设备选型适配
根据施工技术参数的要求,选择合适的机械设备和安全防护设施,确保设备的性能和安全指标符合要求。对机械设备进行定期维护和保养,保证设备的正常运行和安全性。大型吊装设备的起重量、工作半径等参数,要与施工要求相匹配。同时,配备必要的安全防护设施,如安全帽、安全带、安全网等。
大型吊装设备
安全防护设施配备
安全规范执行
在施工过程中,严格执行安全规范和操作规程,确保施工人员的人身安全和设备的正常运行。加强安全教育和培训,提高施工人员的安全意识和自我保护能力。制定详细的安全管理制度,明确安全责任人和安全措施。定期组织安全检查,及时发现和消除安全隐患。
验收标准统一性
与国家规范统一
指标执行一致
对国家规范中的各项质量指标进行严格执行,不降低验收标准。在水泥路和柏油路的验收中,对路面的平整度、强度、厚度等指标进行严格检测,确保符合规范要求。路面平整度偏差不超过±5mm,强度要达到设计强度等级,厚度偏差不超过±10mm。严格按照规范要求进行检测,保证工程质量。
方法遵循规范
采用国家规范规定的验收方法和程序进行验收工作,保证验收过程的科学性和规范性。按照规范要求进行抽样检验、现场检测等工作,确保验收结果的准确性和可靠性。抽样检验时,要按照规定的抽样数量和方法进行;现场检测时,要使用符合标准的检测设备。
各环节标准一致
原材料与成品统一
对原材料的检验标准和对成品的验收标准保持一致,确保原材料的质量符合成品的要求。对水泥、沥青等原材料的质量指标要求,与水泥路和柏油路的成品质量指标要求相匹配。水泥的强度等级、安定性等指标,要符合设计要求,才能保证水泥路的质量。
过程与结果相符
施工过程中的质量检验结果与最终验收结果相符合,保证施工过程的质量控制有效。在施工过程中,及时对各项质量指标进行检验和评定,发现问题及时整改,确保最终验收合格。每道工序完成后,都要进行质量检验,合格后方可进行下一道工序。
文档记录规范
格式内容规范
文档记录采用统一的格式和内容要求,确保记录的清晰和准确。对验收报告的内容进行规范,包括验收项目、验收标准、验收结果等,便于查阅和管理。以下是验收报告格式规范的表格:
报告项目
内容要求
格式规范
工程概况
工程名称、地点、规模等
文字描述
验收项目
路面平整度、强度、厚度等
列表形式
验收标准
偏差范围、强度等级等
数据说明
验收结果
合格或不合格
明确结论
存档保管有序
对验收文档进行妥善存档保管,建立完善的档案管理制度。确保文档的安全性和可查阅性,为工程的后期维护和管理提供支持。将验收文档按照工程类别、时间顺序等进行分类存档,建立电子档案和纸质档案。同时,设置专人负责档案管理,定期进行检查和维护。
现场情况分析
芦古村地理环境特征
项目地点地形条件
地形起伏状况
1)需明确芦古村项目地点地形是平坦还是有一定的起伏。若地形平坦,施工机械可高效作业,材料运输也更为便捷,土方开挖和回填工作量会显著减少,有利于提高施工效率和降低成本。例如,压路机、摊铺机等大型施工机械在平坦地形上能够更稳定地运行,减少设备故障和维修次数。
2)若地形有起伏,坡度的大小和方向对道路建设影响重大。坡度较大时,道路排水和稳定性会受到挑战,需要采取设置挡土墙、护坡等措施来保障道路安全。同时,较大的坡度还可能导致施工场地平整度难以保证,增加场地平整工作的难度和成本。
3)此外,地形起伏还会影响施工场地的布局和施工顺序。在起伏地形上,可能需要分区域进行施工,先处理地势较高或较低的区域,再进行整体的道路铺设。这就要求施工单位合理安排施工进度和资源分配,确保施工的顺利进行。
挡土墙
地形状况
对施工的影响
应对措施
平坦
利于施工机械作业和材料运输,减少土方工作量
合理规划施工机械作业路线和材料堆放位置
有起伏(坡度较小)
增加一定的施工难度,需注意场地平整
加强场地平整工作,确保施工场地符合要求
有起伏(坡度较大)
影响道路排水和稳定性,施工场地平整度难保证
设置挡土墙、护坡等,优化场地平整方案
地质土壤类型
1)了解项目地点的地质土壤类型,如黏土、砂土、岩石等,对道路基础的承载能力和稳定性至关重要。不同的土壤类型具有不同的物理和力学性质,会直接影响道路的施工质量和使用寿命。
2)黏土的黏性较大,透水性较差,在施工过程中容易导致地基积水,从而引起地基沉降。因此,需要进行排水处理,如设置排水管道或采用井点降水等方法,以降低地下水位,保证地基的稳定性。
3)砂土的透水性好,但承载能力相对较低,可能无法满足道路基础的承载要求。为了提高砂土的承载能力,可能需要进行地基加固处理,如采用换填法、强夯法等。
4)若遇到岩石地质,施工难度和成本会显著增加。岩石的硬度较高,需要进行爆破作业才能进行开挖。在爆破过程中,需要严格控制爆破参数,确保施工安全,并减少对周边环境的影响。
排水管道
井点降水
换填法
地下水位情况
1)掌握地下水位的高低对道路施工至关重要。地下水位较高时,会影响道路基础的干燥和硬化,增加施工难度。在地下水位较高的区域进行施工,可能需要采取降水措施,如设置井点降水系统,以降低地下水位,保证施工质量。
2)降水措施的选择需要根据地下水位的高度、土壤类型和施工场地的实际情况进行综合考虑。井点降水系统可以有效地降低地下水位,但需要投入一定的设备和人力成本。在施工过程中,还需要对地下水位进行实时监测,确保降水效果符合施工要求。
3)此外,地下水位较高还可能导致道路基础的腐蚀和损坏。为了防止这种情况的发生,需要采取相应的防腐措施,如在基础表面涂抹防腐涂料或采用耐腐蚀的材料。同时,在道路设计和施工过程中,还需要考虑排水系统的设计,确保道路排水畅通,减少积水对基础的侵蚀。
区域交通网络状况
周边主要道路分布
1)明确芦古村周边的主要道路,如国道、省道、县道等,了解这些道路的走向、等级和交通流量。周边主要道路的分布情况直接影响施工材料和设备的运输路线,应选择交通便利、运输距离短的路线,以降低运输成本。
2)主要道路的交通流量也会对施工期间的交通疏导产生影响。在交通流量较大的时段,施工车辆的通行可能会受到限制,需要制定合理的交通组织方案,确保施工期间的交通安全。例如,可以与当地交通管理部门沟通协调,设置临时交通标志和信号灯,引导施工车辆和社会车辆有序通行。
3)此外,周边主要道路的路况也需要考虑。如果道路状况较差,可能会增加运输车辆的损坏风险和运输时间。在选择运输路线时,应尽量避开路况较差的道路,或者对道路进行必要的维护和修复。
公共交通覆盖程度
1)调查芦古村周边公共交通的覆盖程度,包括公交线路、站点分布等。公共交通的覆盖程度会影响施工人员的出行和生活。若公共交通覆盖较好,施工人员可以方便地到达施工现场,减少交通成本和时间。
2)若公共交通覆盖较差,施工单位可能需要为施工人员提供班车服务,以解决出行问题。班车服务的安排需要考虑施工人员的工作时间和出行需求,合理规划班车路线和班次,确保施工人员能够按时到达和离开施工现场。
3)此外,公共交通的覆盖程度还会影响施工人员的生活便利性。如果周边有较多的公交线路和站点,施工人员在休息时间可以更方便地前往周边的商业区、医院等场所,提高生活质量。
交通枢纽与项目距离
1)确定芦古村与周边交通枢纽,如火车站、汽车站、港口等的距离。交通枢纽的距离会影响施工材料和设备的运输效率。距离交通枢纽较近,施工材料和设备可以快速运输到施工现场,减少运输时间和成本。
2)若距离交通枢纽较远,可能需要增加运输中转环节,增加运输成本和时间。在这种情况下,施工单位需要合理安排运输计划,选择合适的运输方式和运输工具,确保施工材料和设备能够及时供应到施工现场。
3)此外,交通枢纽的设施和服务水平也会对运输产生影响。如果交通枢纽的设施完善,服务周到,施工材料和设备的装卸和转运会更加便捷高效。施工单位可以与交通枢纽的管理部门沟通协调,争取提供更好的服务和便利条件。
当地气候特征分析
气温变化规律
1)分析芦古村当地的气温变化规律,包括年平均气温、最高气温、最低气温以及气温的季节变化。气温的高低会影响道路施工材料的性能和施工工艺。在高温季节,混凝土的凝结速度会加快,需要采取相应的降温措施,如在混凝土中添加缓凝剂,以保证混凝土的施工质量。
2)在低温季节,混凝土和沥青的施工需要采取保温措施,以防止材料受冻损坏。例如,可以在施工现场搭建保温棚,对混凝土和沥青进行加热保温。同时,还需要调整施工工艺和施工时间,避免在低温时段进行关键工序的施工。
3)此外,气温的变化还会影响施工人员的工作效率和身体健康。在高温或低温环境下,施工人员容易出现疲劳、中暑或冻伤等情况。施工单位需要合理安排施工人员的工作时间和休息时间,提供必要的防暑降温或保暖设备,确保施工人员的安全和健康。
保温棚
降水分布情况
1)了解芦古村当地的降水分布情况,包括年降水量、降水的季节分布和降水强度。降水会影响道路施工的进度和质量。在雨季施工时,需要做好排水措施,防止雨水浸泡路基和路面。例如,可以在施工现场设置排水管道、排水沟等排水设施,及时排除积水。
2)同时,降水还会影响施工材料的储存和运输。在雨天,施工材料容易受潮、变质,需要采取防雨措施,如搭建防雨棚、覆盖防雨布等,确保材料的质量。此外,降水还可能导致道路泥泞,影响施工车辆的通行,增加运输难度和成本。
3)在降水较多的季节,施工单位需要合理安排施工进度,优先进行不受降水影响的工序,如基础施工等。同时,还需要密切关注天气预报,提前做好应对准备,避免因降水天气导致施工延误。
防雨棚
风力风向特点
1)掌握芦古村当地的风力风向特点,包括年平均风速、最大风速以及主导风向。风力较大时,会影响施工机械的作业安全和施工材料的堆放。在大风天气,需要停止高空作业和易被风吹动的作业,如脚手架搭建、材料吊装等,以确保施工人员的安全。
2)同时,主导风向还会影响施工现场的临时设施布置。办公区、生活区和材料堆放区的位置应根据主导风向进行合理安排,以减少粉尘和废气对人员的影响。例如,将办公区和生活区设置在主导风向的上风方向,将材料堆放区设置在下风方向。
3)此外,风力还会对道路施工的质量产生影响。在大风天气下,混凝土和沥青的表面容易出现干裂、起皮等现象,影响道路的平整度和耐久性。施工单位需要采取相应的防护措施,如在混凝土和沥青表面覆盖防风布等,减少风力对施工质量的影响。
施工场地空间限制
场地边界与障碍物
1)明确施工场地的边界,了解场地周边是否存在障碍物,如建筑物、树木、电线杆等。场地边界和障碍物会限制施工机械的作业范围和施工材料的堆放空间。在施工前,需要对障碍物进行清理或迁移,以保证施工的顺利进行。
2)同时,还需要考虑场地边界与周边居民的距离,采取相应的隔音、降噪措施,减少施工对周边居民的影响。例如,可以在场地边界设置隔音屏障,降低施工噪音。此外,在障碍物清理过程中,需要注意保护周边环境,避免对周边生态造成破坏。
3)在施工过程中,还需要对场地边界进行实时监控,防止施工人员和设备超出边界范围,引发安全事故。同时,要与周边居民保持良好的沟通,及时解决施工过程中可能出现的问题,争取居民的理解和支持。
隔音屏障
可用施工面积大小
1)确定施工场地的可用面积大小,根据施工方案和施工进度计划,合理安排施工机械、材料堆放和临时设施的位置。可用施工面积较小,可能会导致施工机械和人员的作业空间不足,影响施工效率。在这种情况下,需要优化施工方案,采用紧凑的施工布局,提高场地的利用率。
2)同时,还需要考虑施工场地的扩展可能性,若施工过程中需要增加施工面积,应提前与相关部门沟通协调。例如,可以向当地政府或土地管理部门申请临时用地,以满足施工需求。
3)在安排施工机械和材料堆放位置时,要充分考虑施工流程和施工安全。施工机械的停放位置要便于操作和移动,材料堆放要整齐有序,避免影响施工通道和消防通道的畅通。此外,还需要对施工场地进行定期清理和整理,保持场地的整洁和安全。
空间布局合理性评估
1)对施工场地的空间布局进行合理性评估,确保施工机械的运行路线、材料的运输路线和人员的通行路线互不干扰。合理的空间布局可以提高施工效率,减少施工安全事故的发生。在进行空间布局时,需要考虑施工工艺的要求和施工流程的合理性。
2)同时,还需要考虑施工场地的环保要求,如设置污水处理设施、垃圾堆放点等,以减少施工对环境的影响。例如,在施工场地设置沉淀池,对施工废水进行处理后再排放。此外,垃圾堆放点要定期清理和消毒,防止滋生蚊虫和传播疾病。
3)在评估空间布局合理性时,要充分听取施工人员的意见和建议。施工人员在实际工作中对场地的使用情况最为了解,他们的反馈可以帮助优化空间布局方案。同时,还需要定期对空间布局进行检查和调整,根据施工进度和实际情况进行动态管理。
周边居民分布情况
居民点与施工场地距离
1)确定周边居民点与施工场地的距离,了解居民点的分布范围和人口数量。居民点与施工场地的距离会影响施工对居民的影响程度。距离较近时,施工产生的噪音、粉尘和废气等会对居民的生活造成较大影响,需要采取相应的环保和降噪措施。
2)同时,还需要考虑居民的出行安全,在施工期间,应设置明显的警示标志,确保居民的交通安全。例如,在施工场地周边设置警示灯、减速带等。此外,施工单位还可以与当地社区合作,开展交通安全宣传活动,提高居民的安全意识。
3)在施工过程中,要密切关注居民的反馈和意见。如果居民对施工产生的影响提出投诉或建议,施工单位要及时响应,采取措施加以解决。同时,要定期向居民通报施工进度和施工安排,争取居民的理解和支持。
居民对施工的关注度
1)了解周边居民对施工的关注度,通过问卷调查、访谈等方式收集居民的意见和建议。居民对施工的关注度较高时,需要加强与居民的沟通和协调,及时向居民通报施工进度和施工安排,争取居民的理解和支持。
2)在与居民沟通时,要采用通俗易懂的语言,向居民解释施工的目的、意义和可能产生的影响。同时,要认真听取居民的意见...
榆树市黑林镇芦古村修建水泥路和柏油路建设项目投标方案.docx
