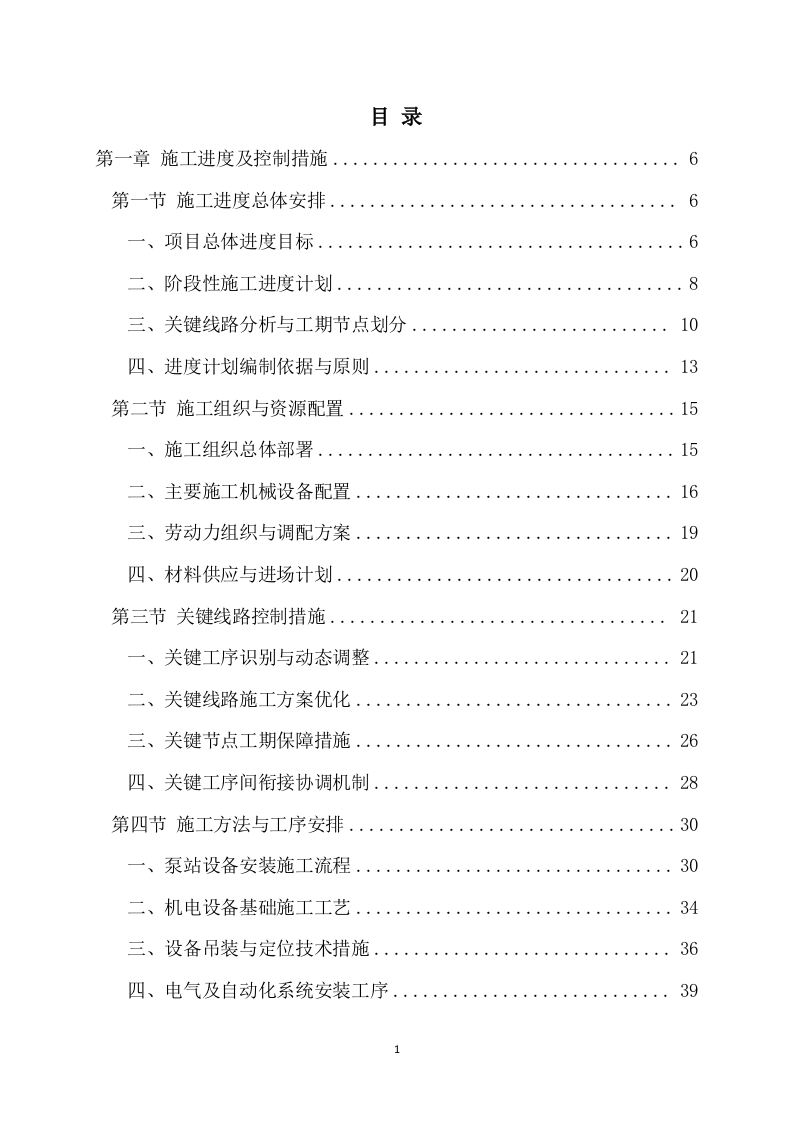

第一章 施工进度及控制措施
6
第一节 施工进度总体安排
6
一、项目总体进度目标
6
二、阶段性施工进度计划
8
三、关键线路分析与工期节点划分
10
四、进度计划编制依据与原则
13
第二节 施工组织与资源配置
15
一、施工组织总体部署
15
二、主要施工机械设备配置
16
三、劳动力组织与调配方案
19
四、材料供应与进场计划
20
第三节 关键线路控制措施
21
一、关键工序识别与动态调整
21
二、关键线路施工方案优化
23
三、关键节点工期保障措施
26
四、关键工序间衔接协调机制
28
第四节 施工方法与工序安排
30
一、泵站设备安装施工流程
30
二、机电设备基础施工工艺
34
三、设备吊装与定位技术措施
36
四、电气及自动化系统安装工序
39

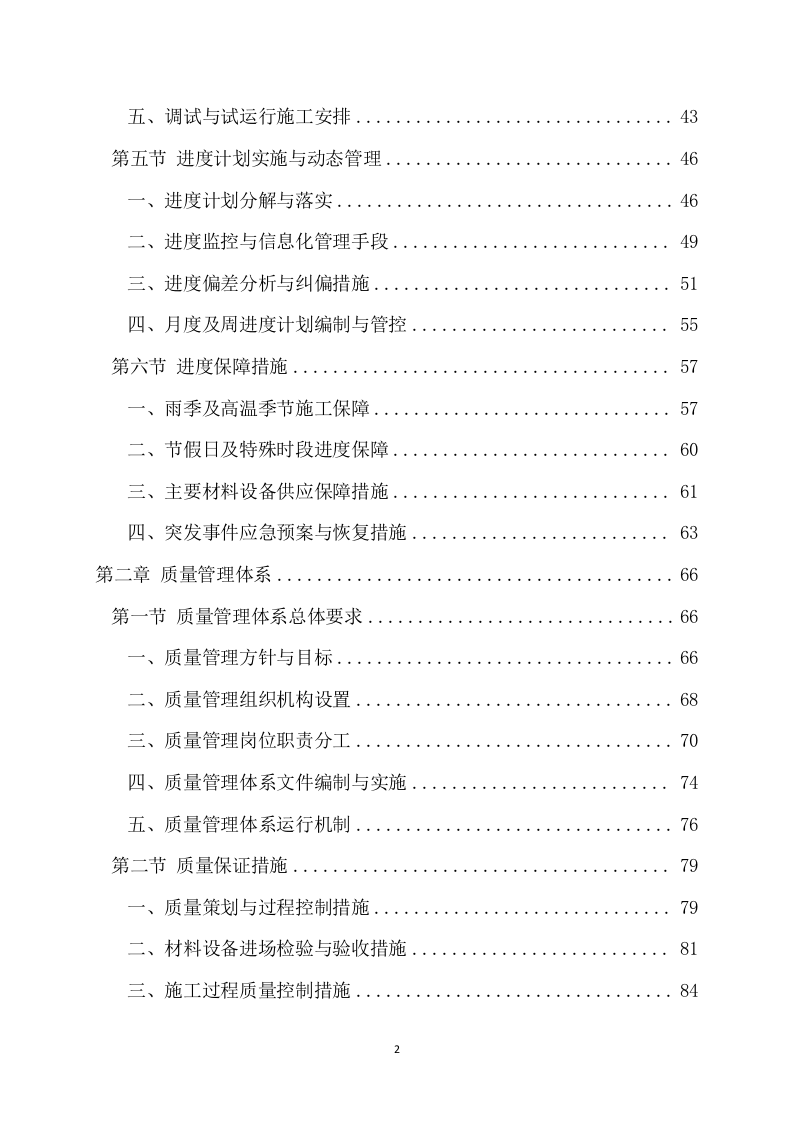

五、调试与试运行施工安排
43
第五节 进度计划实施与动态管理
46
一、进度计划分解与落实
46
二、进度监控与信息化管理手段
49
三、进度偏差分析与纠偏措施
51
四、月度及周进度计划编制与管控
55
第六节 进度保障措施
57
一、雨季及高温季节施工保障
57
二、节假日及特殊时段进度保障
60
三、主要材料设备供应保障措施
61
四、突发事件应急预案与恢复措施
63
第二章 质量管理体系
66
第一节 质量管理体系总体要求
66
一、质量管理方针与目标
66
二、质量管理组织机构设置
68
三、质量管理岗位职责分工
70
四、质量管理体系文件编制与实施
74
五、质量管理体系运行机制
76
第二节 质量保证措施
79
一、质量策划与过程控制措施
79
二、材料设备进场检验与验收措施
81
三、施工过程质量控制措施
84
四、关键工序与特殊过程质量控制措施
86
五、质量问题预防与纠正措施
88
六、成品保护与移交质量管理措施
91
第三节 质量管理工作落实
93
一、质量管理人员培训与考核
93
二、质量管理责任制落实
95
三、质量检查与验收流程
97
四、质量信息收集与反馈机制
98
五、质量持续改进措施
100
第三章 职业健康安全管理体系
102
第一节 职业健康安全管理目标
102
一、职业健康安全管理方针
102
二、职业健康安全管理目标设定
104
三、职业健康安全绩效考核机制
106
第二节 职业健康安全管理组织机构
110
一、职业健康安全管理组织架构设置
110
二、职业健康安全管理岗位职责分工
111
三、职业健康安全管理人员培训与考核
114
第三节 职业健康安全管理职责
115
一、项目经理职业健康安全责任
115
二、技术负责人职业健康安全责任
116
三、各级管理人员职业健康安全责任
119

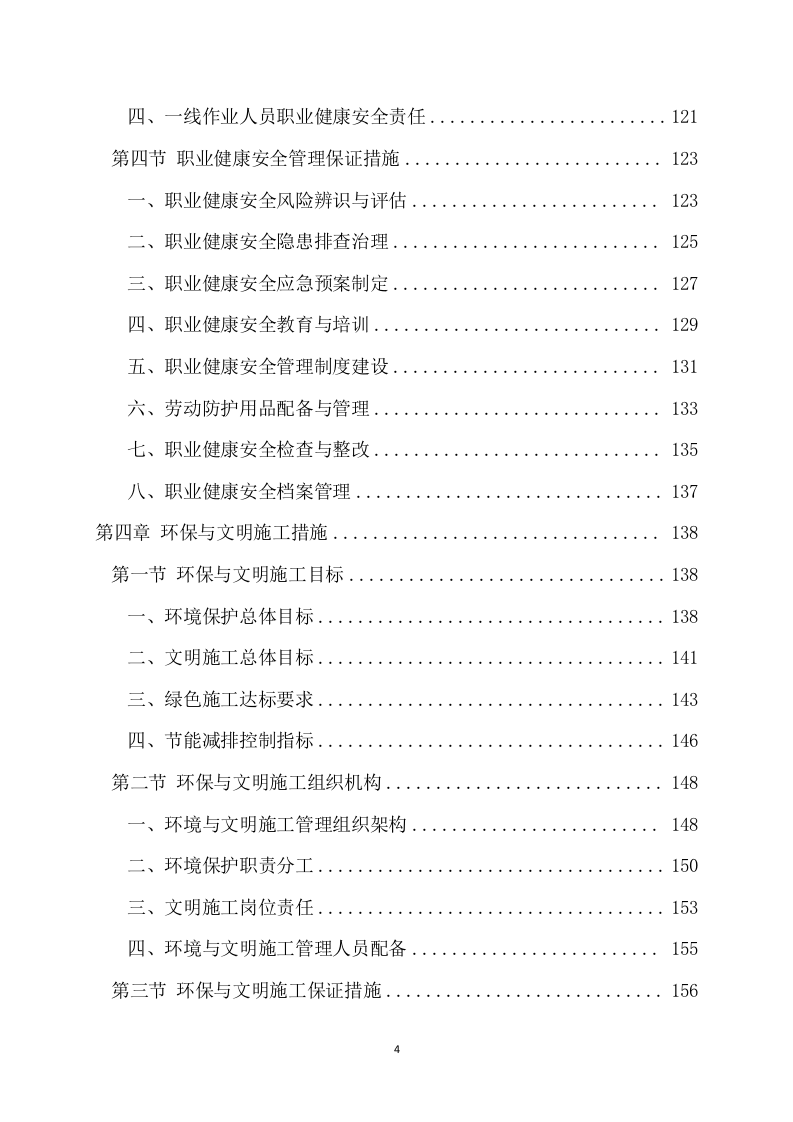

四、一线作业人员职业健康安全责任
121
第四节 职业健康安全管理保证措施
123
一、职业健康安全风险辨识与评估
123
二、职业健康安全隐患排查治理
125
三、职业健康安全应急预案制定
127
四、职业健康安全教育与培训
129
五、职业健康安全管理制度建设
131
六、劳动防护用品配备与管理
133
七、职业健康安全检查与整改
135
八、职业健康安全档案管理
137
第四章 环保与文明施工措施
138
第一节 环保与文明施工目标
138
一、环境保护总体目标
138
二、文明施工总体目标
141
三、绿色施工达标要求
143
四、节能减排控制指标
146
第二节 环保与文明施工组织机构
148
一、环境与文明施工管理组织架构
148
二、环境保护职责分工
150
三、文明施工岗位责任
153
四、环境与文明施工管理人员配备
155
第三节 环保与文明施工保证措施
156
一、场地扬尘防控措施
156
二、噪声与振动污染防治措施
158
三、施工废水收集与处理措施
160
四、施工废弃物分类与处置措施
162
五、土壤与水体保护措施
165
六、生态恢复与植被保护措施
167
七、节能降耗与资源循环利用措施
170
八、文明施工现场管理措施
172
九、施工人员环保意识培训措施
174
十、应急预案与事故响应措施
176
第一章 施工进度及控制措施
第一节 施工进度总体安排
一、项目总体进度目标
一、项目进度总体安排
为
**县

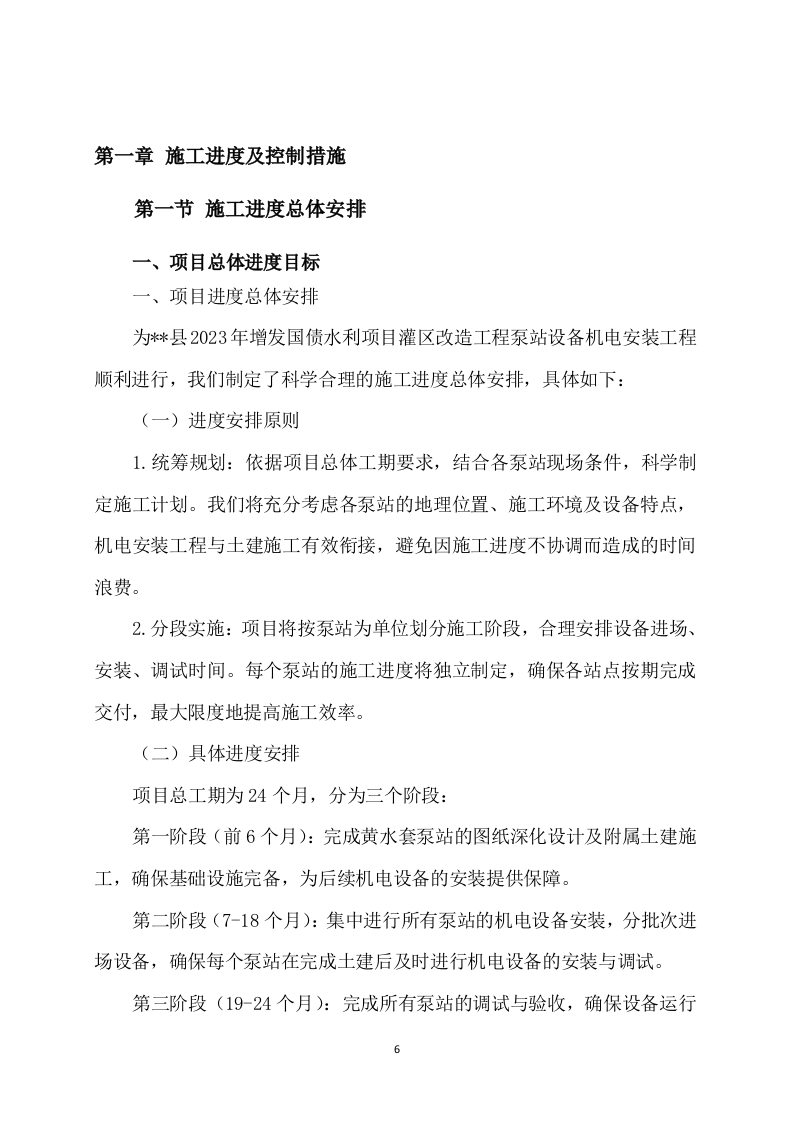

2023年增发国债水利项目灌区改造工程泵站设备机电安装工程顺利进行,我们制定了科学合理的施工进度总体安排,具体如下:
(一)进度安排原则
1.统筹规划:依据项目总体工期要求,结合各泵站现场条件,科学制定施工计划。我们将充分考虑各泵站的地理位置、施工环境及设备特点,机电安装工程与土建施工有效衔接,避免因施工进度不协调而造成的时间浪费。
2.分段实施:项目将按泵站为单位划分施工阶段,合理安排设备进场、安装、调试时间。每个泵站的施工进度将独立制定,确保各站点按期完成交付,最大限度地提高施工效率。
(二)具体进度安排
项目总工期为24个月,分为三个阶段:

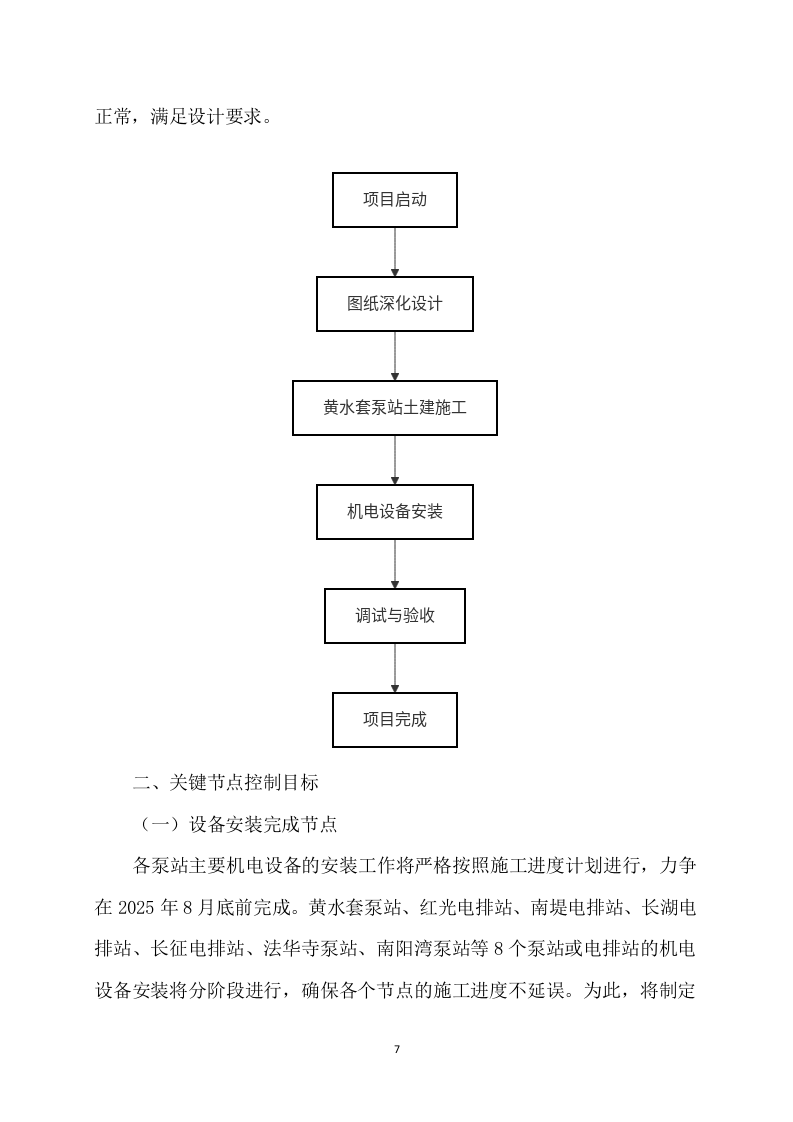

第一阶段(前6个月):完成黄水套泵站的图纸深化设计及附属土建施工,确保基础设施完备,为后续机电设备的安装提供保障。
第二阶段(7-18个月):集中进行所有泵站的机电设备安装,分批次进场设备,确保每个泵站在完成土建后及时进行机电设备的安装与调试。
第三阶段(19-24个月):完成所有泵站的调试与验收,确保设备运行正常,满足设计要求。
二、关键节点控制目标
(一)设备安装完成节点
各泵站主要机电设备的安装工作将严格按照施工进度计划进行,力争在2025年8月底前完成。黄水套泵站、红光电排站、南堤电排站、长湖电排站、长征电排站、法华寺泵站、南阳湾泵站等8个泵站或电排站的机电设备安装将分阶段进行,确保各个节点的施工进度不延误。为此,将制定详细的施工计划,合理安排施工人员和设备,确保资源的有效配置。施工过程中将进行定期检查与评估,及时调整施工方案,以应对可能出现的突发情况,最大限度地保障设备安装的顺利进行。
(二)系统调试完成节点
所有站点的机电系统调试工作将于2025年10月底前完成,确保各泵站的机电系统达到整体验收条件。在此阶段,将组织专业技术团队进行系统的调试和测试,确保各项设备的运行性能达到设计标准。调试过程将包括对设备的各项性能指标进行严格检验,确保在正式投运前消除潜在隐患。针对调试过程中发现的问题,将制定相应的整改措施,确保在规定时间内完成所有调试工作,为后续的整体验收做好充分准备。
二、阶段性施工进度计划
一、施工进度总体安排
施工准备阶段
技术交底与图纸会审
在项目启动后,组织各泵站的技术人员进行全面的图纸会审,明确所有参与施工的人员充分理解设计意图与施工要求。通过技术交底,明确各泵站设备的安装参数及施工标准,施工方案与现场实际条件相符,为后续施工打下坚实基础。
材料与设备进场计划
根据各泵站的施工顺序,制定详细的机电设备和材料分批进场时间表。优先保障先期开工泵站的物资供应,材料和设备按时到位,避免因物资短缺导致的施工延误。同时,建立材料和设备的验收制度,进场材料符合设计要求和质量标准,以提高施工效率和质量。
施工实施阶段

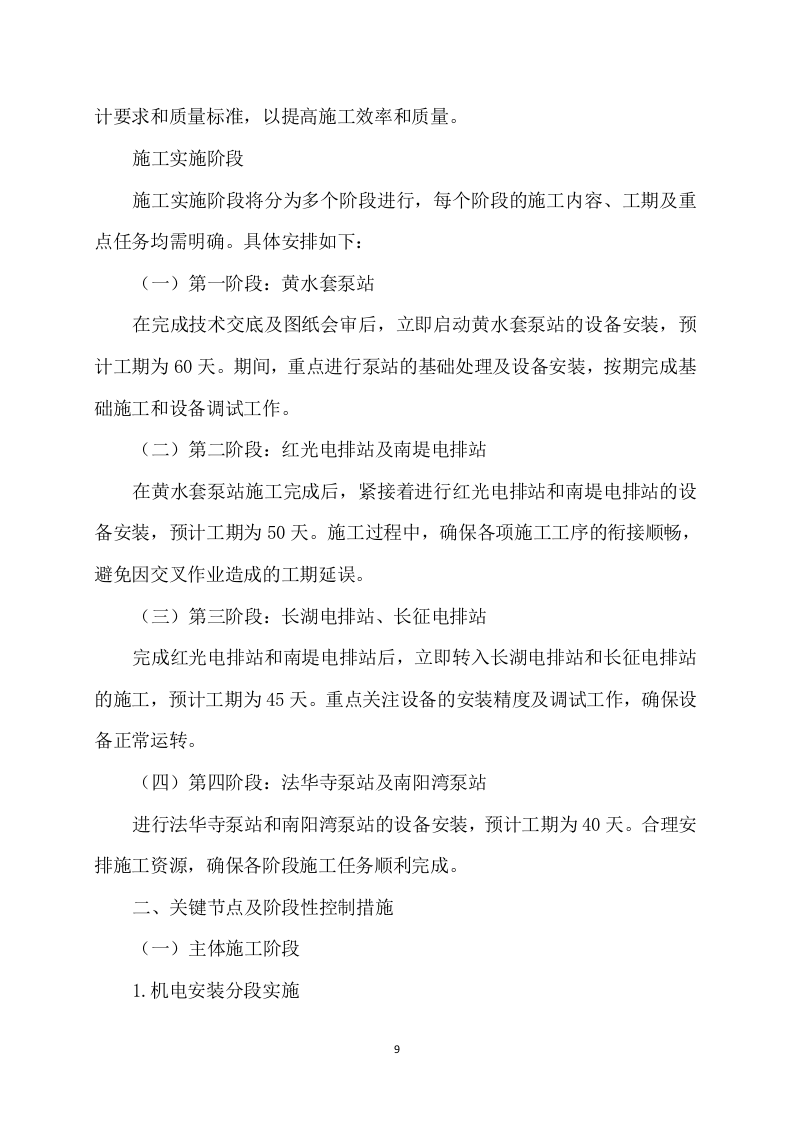

施工实施阶段将分为多个阶段进行,每个阶段的施工内容、工期及重点任务均需明确。具体安排如下:
(一)第一阶段:黄水套泵站
在完成技术交底及图纸会审后,立即启动黄水套泵站的设备安装,预计工期为60天。期间,重点进行泵站的基础处理及设备安装,按期完成基础施工和设备调试工作。
(二)第二阶段:红光电排站及南堤电排站
在黄水套泵站施工完成后,紧接着进行红光电排站和南堤电排站的设备安装,预计工期为50天。施工过程中,确保各项施工工序的衔接顺畅,避免因交叉作业造成的工期延误。
(三)第三阶段:长湖电排站、长征电排站
完成红光电排站和南堤电排站后,立即转入长湖电排站和长征电排站的施工,预计工期为45天。重点关注设备的安装精度及调试工作,确保设备正常运转。
(四)第四阶段:法华寺泵站及南阳湾泵站
进行法华寺泵站和南阳湾泵站的设备安装,预计工期为40天。合理安排施工资源,确保各阶段施工任务顺利完成。
二、关键节点及阶段性控制措施
(一)主体施工阶段
1.机电安装分段实施
针对泵站设备机电安装工程,将按照泵站分组推进设备安装。优先完成主泵机组的安装及调试,使其在施工进度的早期阶段进入试运行状态。分段实施可以有效控制各泵站的施工进度,确保在规定时间内完成各项机电设备的安装任务。针对电气控制系统的安装,将安排专业团队进行集中作业,以提高系统的稳定性和可靠性,减少后期调试的时间。
2.土建配合施工安排
在黄水套泵站的附属土建工程中,将特别注重土建与机电工序的衔接。项目组将制定详细的施工计划,明确土建施工的节点和机电设备的安装时间,确保基础施工与设备安装的无缝对接。合理安排土建施工的进度,力求在设备到场前完成基础施工,压缩整体工期,避免因土建延误影响机电设备的安装进度。
(二)关键节点控制措施
1.关键设备到场时间控制
根据项目进度计划,确保关键设备如主泵机组和电气控制系统在预定时间内到达施工现场,避免因设备延迟到场而影响施工进度。通过与供应商的密切沟通,确保设备按时交付。

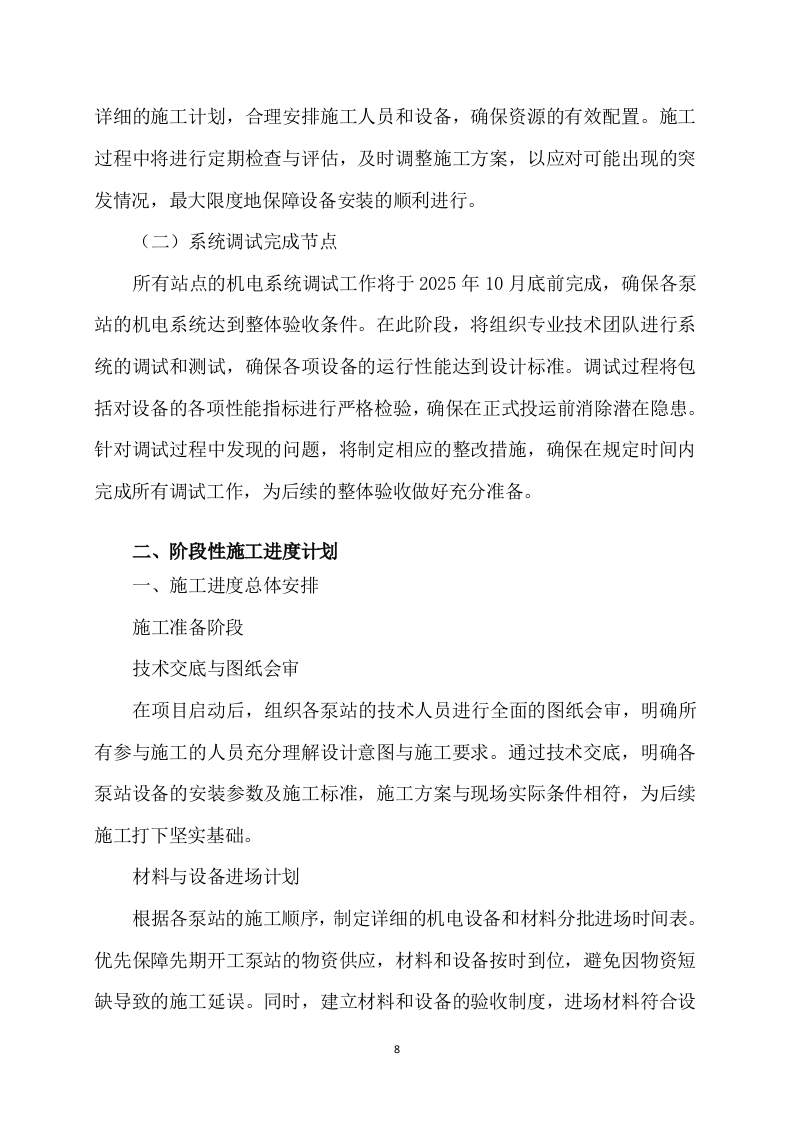

2.施工进度定期检查
项目管理团队将定期对施工进度进行检查与评估,确保各项施工任务按照预定计划推进。如发现进度滞后,将及时采取措施进行调整,确保各阶段施工任务按时完成。

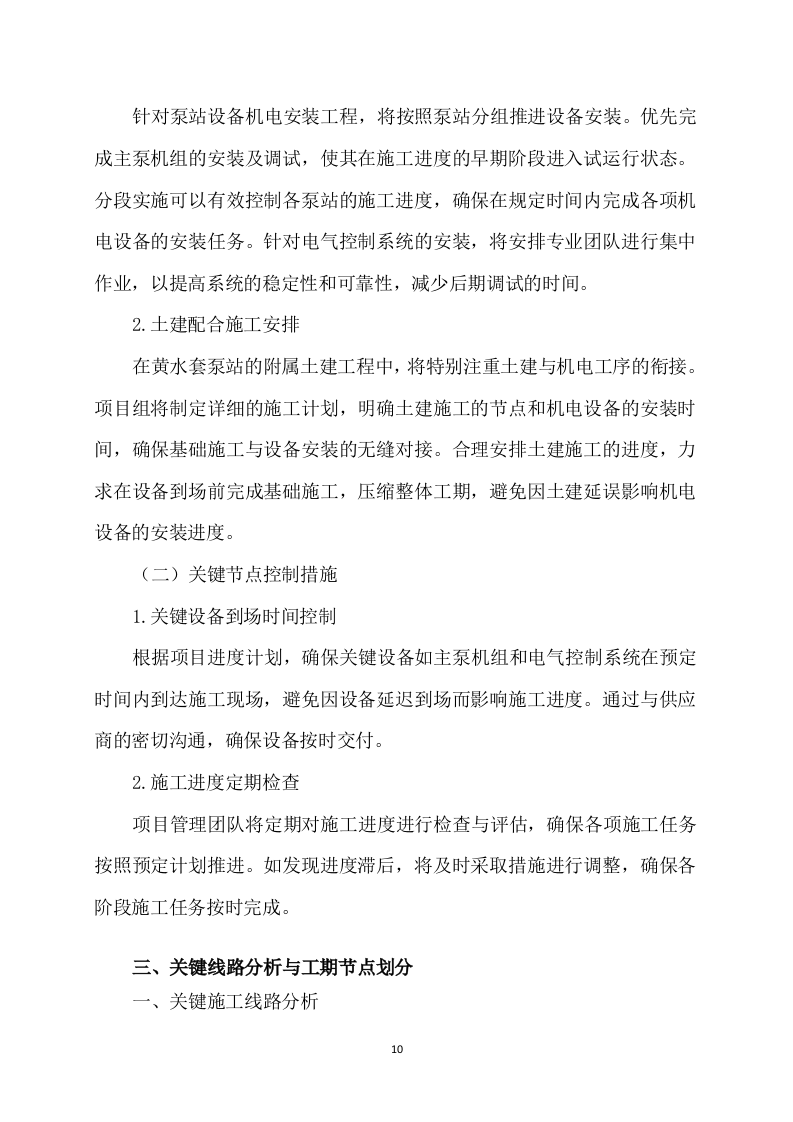

三、关键线路分析与工期节点划分

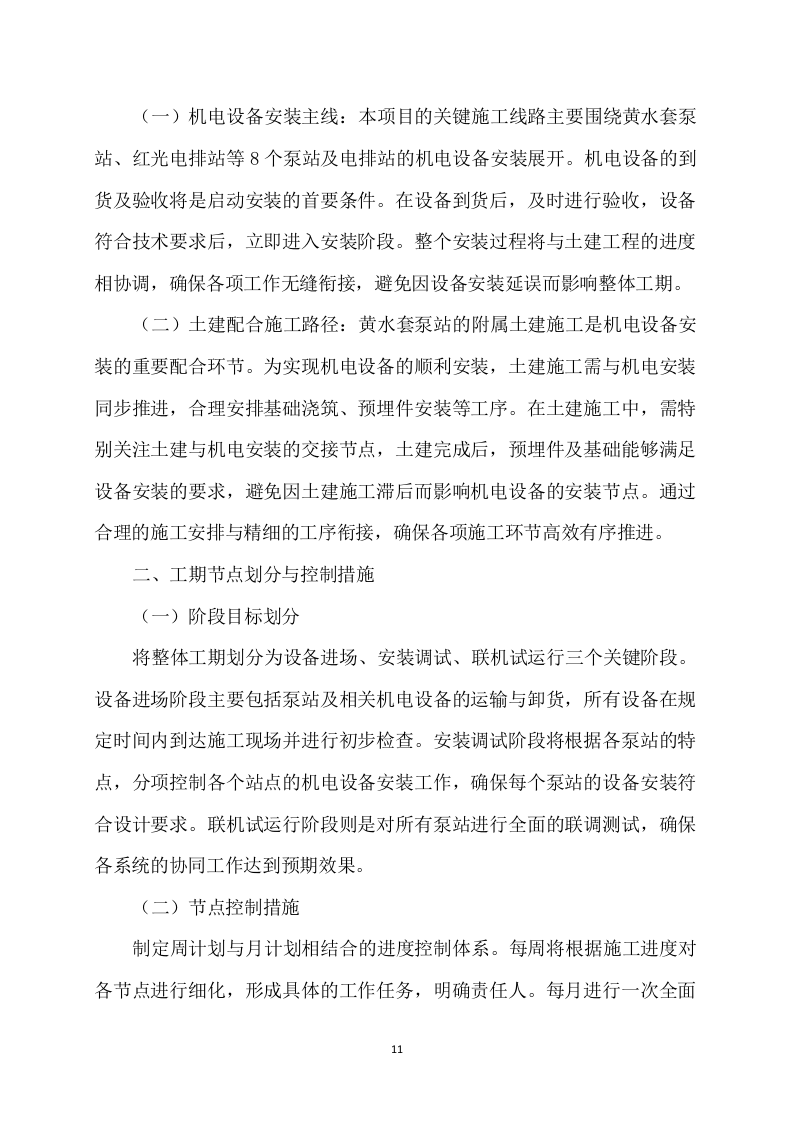

一、关键施工线路分析
(一)机电设备安装主线:本项目的关键施工线路主要围绕黄水套泵站、红光电排站等8个泵站及电排站的机电设备安装展开。机电设备的到货及验收将是启动安装的首要条件。在设备到货后,及时进行验收,设备符合技术要求后,立即进入安装阶段。整个安装过程将与土建工程的进度相协调,确保各项工作无缝衔接,避免因设备安装延误而影响整体工期。
(二)土建配合施工路径:黄水套泵站的附属土建施工是机电设备安装的重要配合环节。为实现机电设备的顺利安装,土建施工需与机电安装同步推进,合理安排基础浇筑、预埋件安装等工序。在土建施工中,需特别关注土建与机电安装的交接节点,土建完成后,预埋件及基础能够满足设备安装的要求,避免因土建施工滞后而影响机电设备的安装节点。通过合理的施工安排与精细的工序衔接,确保各项施工环节高效有序推进。
二、工期节点划分与控制措施
(一)阶段目标划分
将整体工期划分为设备进场、安装调试、联机试运行三个关键阶段。设备进场阶段主要包括泵站及相关机电设备的运输与卸货,所有设备在规定时间内到达施工现场并进行初步检查。安装调试阶段将根据各泵站的特点,分项控制各个站点的机电设备安装工作,确保每个泵站的设备安装符合设计要求。联机试运行阶段则是对所有泵站进行全面的联调测试,确保各系统的协同工作达到预期效果。
(二)节点控制措施
制定周计划与月计划相结合的进度控制体系。每周将根据施工进度对各节点进行细化,形成具体的工作任务,明确责任人。每月进行一次全面的进度回顾,评估各节点的完成情况,及时发现并解决问题。每日跟踪关键节点完成情况,建立信息反馈机制,施工团队能够及时获取最新的进度信息。合理调整资源投入,保障关键线路按计划推进,各项工作的衔接顺畅,避免因工期延误导致的整体进度滞后。
(三)关键节点示例

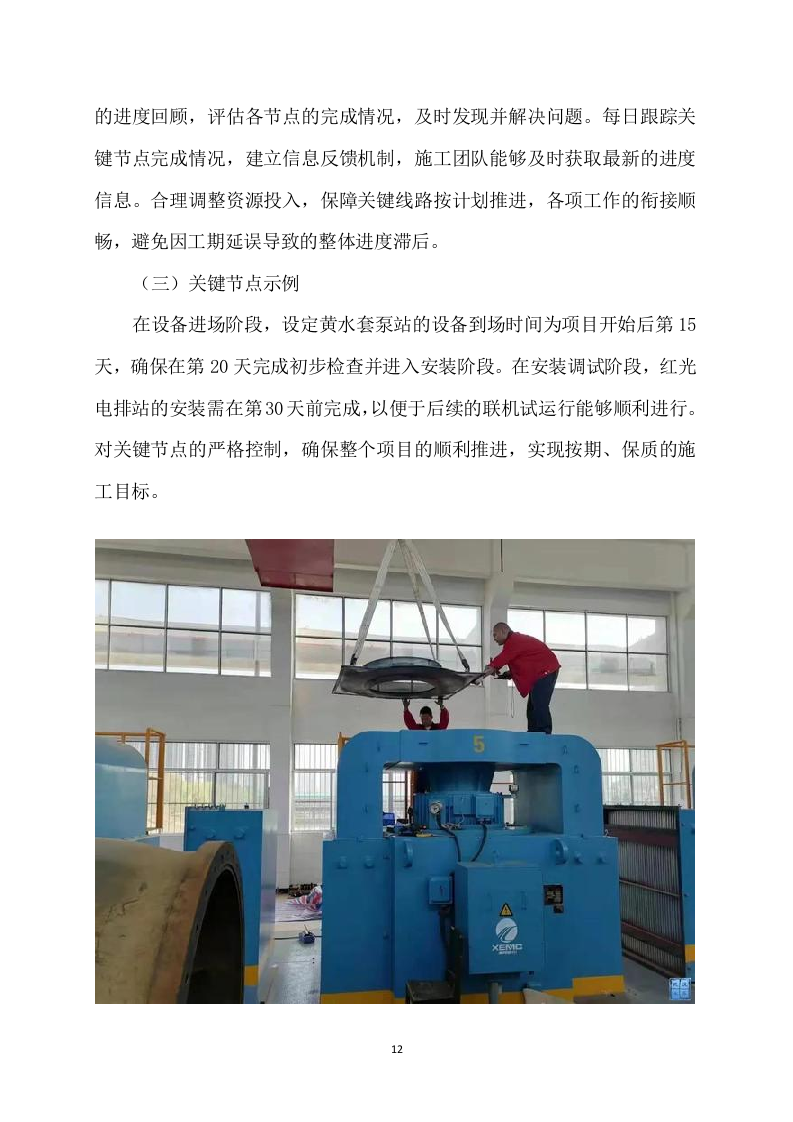

在设备进场阶段,设定黄水套泵站的设备到场时间为项目开始后第15天,确保在第20天完成初步检查并进入安装阶段。在安装调试阶段,红光电排站的安装需在第30天前完成,以便于后续的联机试运行能够顺利进行。对关键节点的严格控制,确保整个项目的顺利推进,实现按期、保质的施工目标。

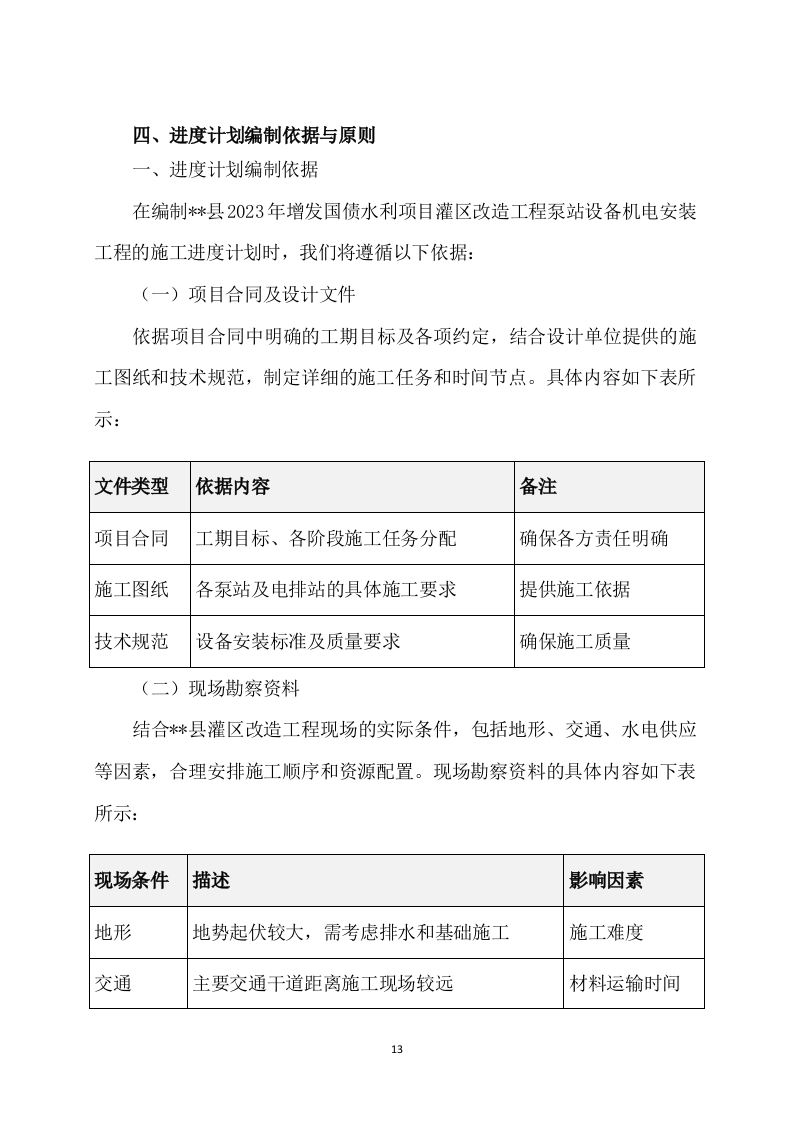

四、进度计划编制依据与原则
一、进度计划编制依据
在编制
**县
2023年增发国债水利项目灌区改造工程泵站设备机电安装工程的施工进度计划时,我们将遵循以下依据:
(一)项目合同及设计文件
依据项目合同中明确的工期目标及各项约定,结合设计单位提供的施工图纸和技术规范,制定详细的施工任务和时间节点。具体内容如下表所示:
文件类型
依据内容
备注
项目合同
工期目标、各阶段施工任务分配
确保各方责任明确
施工图纸
各泵站及电排站的具体施工要求
提供施工依据
技术规范
设备安装标准及质量要求
确保施工质量
(二)现场勘察资料
结合
**县
灌区改造工程现场的实际条件,包括地形、交通、水电供应等因素,合理安排施工顺序和资源配置。现场勘察资料的具体内容如下表所示:

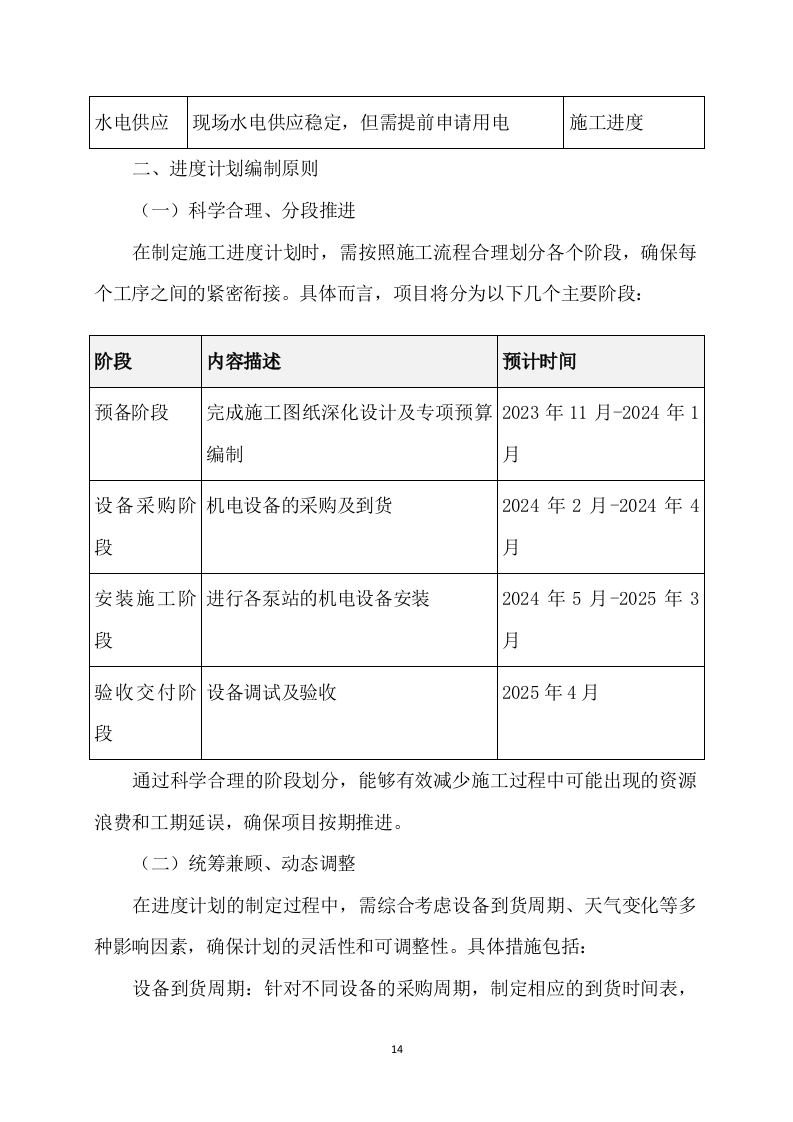

现场条件
描述
影响因素
地形
地势起伏较大,需考虑排水和基础施工
施工难度
交通
主要交通干道距离施工现场较远
材料运输时间
水电供应
现场水电供应稳定,但需提前申请用电
施工进度
二、进度计划编制原则
(一)科学合理、分段推进
在制定施工进度计划时,需按照施工流程合理划分各个阶段,确保每个工序之间的紧密衔接。具体而言,项目将分为以下几个主要阶段:
阶段
内容描述
预计时间
预备阶段
完成施工图纸深化设计及专项预算编制
2023年11月-2024年1月
设备采购阶段
机电设备的采购及到货
2024年2月-2024年4月
安装施工阶段
进行各泵站的机电设备安装
2024年5月-2025年3月
验收交付阶段
设备调试及验收
2025年4月
通过科学合理的阶段划分,能够有效减少施工过程中可能出现的资源浪费和工期延误,确保项目按期推进。

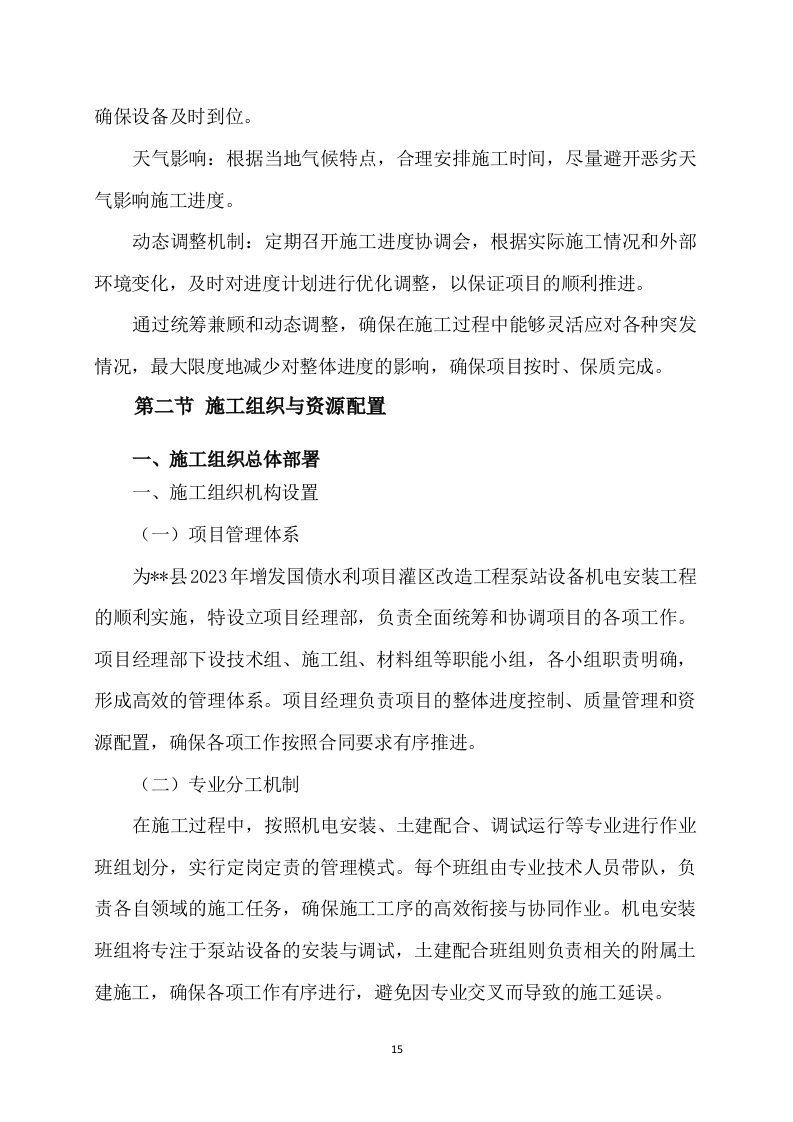

(二)统筹兼顾、动态调整
在进度计划的制定过程中,需综合考虑设备到货周期、天气变化等多种影响因素,确保计划的灵活性和可调整性。具体措施包括:
设备到货周期:针对不同设备的采购周期,制定相应的到货时间表,确保设备及时到位。
天气影响:根据当地气候特点,合理安排施工时间,尽量避开恶劣天气影响施工进度。
动态调整机制:定期召开施工进度协调会,根据实际施工情况和外部环境变化,及时对进度计划进行优化调整,以保证项目的顺利推进。
通过统筹兼顾和动态调整,确保在施工过程中能够灵活应对各种突发情况,最大限度地减少对整体进度的影响,确保项目按时、保质完成。
第二节 施工组织与资源配置
一、施工组织总体部署
一、施工组织机构设置
(一)项目管理体系
为
**县
2023年增发国债水利项目灌区改造工程泵站设备机电安装工程的顺利实施,特设立项目经理部,负责全面统筹和协调项目的各项工作。项目经理部下设技术组、施工组、材料组等职能小组,各小组职责明确,形成高效的管理体系。项目经理负责项目的整体进度控制、质量管理和资源配置,确保各项工作按照合同要求有序推进。
(二)专业分工机制
在施工过程中,按照机电安装、土建配合、调试运行等专业进行作业班组划分,实行定岗定责的管理模式。每个班组由专业技术人员带队,负责各自领域的施工任务,确保施工工序的高效衔接与协同作业。机电安装班组将专注于泵站设备的安装与调试,土建配合班组则负责相关的附属土建施工,确保各项工作有序进行,避免因专业交叉而导致的施工延误。
(三)资源配置
项目经理部将根据施工进度和各班组的需求,合理配置人力、物力和财力资源。技术组负责制定详细的施工方案和技术指导,施工组则根据施工计划合理安排工人和设备的使用,材料组则确保所需材料的及时供应,保障施工现场的正常运转。
二、施工进度与资源配置安排
(一)进度计划控制
为
**县
2023年增发国债水利项目按期完成,制定详细的各泵站安装节点计划。项目将采用分段施工与交叉作业的方式,合理安排各个泵站的施工顺序和时间节点。黄水套泵站作为关键节点,将优先安排施工,以便后续泵站的施工可以顺利进行。其他泵站如红光电排站、南堤电排站等将根据施工进度进行合理衔接,确保整体工期的协调性和连续性。
(二)资源调配机制
在资源配置方面,建立动态调配机制,根据施工进度实时调整人力与设备资源。施工过程中,重点保障黄水套泵站等关键站点的施工需求,确保在关键节点上有充足的人员和设备支持。同时,利用信息化管理手段,实时监控资源使用情况,及时发现并解决资源不足的问题,确保资源的高效利用。针对各泵站的特点和施工要求,合理安排专业技术人员和施工机械设备,确保各项施工任务能够高效、顺利地推进。
二、主要施工机械设备配置
一、泵站机电设备安装机械配置
(一)起重设备配置
设备名称
规格
数量
主要用途
汽车起重机
50吨
2
用于大型泵站设备的吊装及安装
门式起重机
25吨
2
适用于泵站内部设备的吊装作业
为满足泵站设备吊装的需求,我们将配置2台50吨汽车起重机和2台25吨门式起重机。汽车起重机主要用于大型机电设备的吊装,确保设备在吊装过程中的安全与高效。门式起重机则用于泵站内部设备的吊装,能够在有限的空间内灵活操作,提高施工效率。
(二)焊接与切割设备配置
设备名称
规格
数量
主要用途
二氧化碳气体保护焊机
300A
5
进行机电设备的焊接作业
等离子切割机
80A
2
用于机电设备的切割作业
在焊接与切割设备方面,我们将配备5台300A的二氧化碳气体保护焊机和2台80A的等离子切割机。二氧化碳气体保护焊机能够有效保障焊接质量,确保机电设备的连接牢固;而等离子切割机则可以快速、精准地进行机电设备的切割作业,提升施工进度。
通过合理配置上述机械设备,我们将确保泵站机电设备安装工程的顺利进行,为项目的按期交付奠定坚实基础。
二、附属土建及辅助施工机械配置
(一)土方机械配置
为满足附属土建施工的需求,将配置多台土方机械。具体包括:挖掘机、推土机和压路机等设备。挖掘机将用于土方开挖,确保基坑的深度和宽度符合设计要求;推土机负责场地的平整与清理,保证施工现场的整洁与安全;压路机用于回填土方后的压实工作,确保地基的稳定性。合理配置与调度土方机械,确保施工进度与质量的双重保障。
(二)混凝土施工设备配置
在附属土建施工中,混凝土的质量与施工效率至关重要。因此,将配备混凝土搅拌机、混凝土输送泵及振捣棒等设备。混凝土搅拌机用于现场搅拌,确保混凝土的均匀性与强度;混凝土输送泵实现高效的混凝土输送,减少人工搬运,提高施工效率;振捣棒用于混凝土的振捣作业,消除混凝土内部的气泡,增强其密实度与耐久性。合理配置与使用这些设备,确保附属混凝土结构施工的质量与效率达到预期标准,为后续机电设备的安装提供坚实的基础。
三、劳动力组织与调配方案
一、劳动力组织安排
(一)专业分工明确
根据项目特点,我们将组建多个专业班组,分别负责电气安装、机械安装和管道铺设等工作。每个班组将由具备相应资质和丰富经验的技术工人组成,确保施工过程中的专业化和标准化。电气安装班组负责电气设备的安装与调试,机械安装班组负责泵站及附属设备的安装,管道铺设班组则专注于水管和排水管道的铺设与连接。明确的专业分工能够提高施工效率,降低工序之间的交叉干扰,确保各项工作有序进行。
(二)人员资质保障
为确保施工质量和安全,所有参与项目的施工人员均需持证上岗,并具备相应的专业技能与经验。我们将定期组织岗位技能考核,确保劳动力素质符合国家相关标准及项目技术要求。针对不同的施工阶段和工种,我们将制定详细的人员培训计划,确保新入场工人能够迅速掌握施工要求和操作规范,从而提高整体施工队伍的专业水平和适应能力。严格的人员资质管理和技能培训将为项目的顺利实施提供强有力的保障。
二、劳动力调配管理
(一)动态调配机制
根据施工进度和工程量变化,建立灵活的劳动力调配机制。项目实施过程中,定期对各泵站的施工进度进行评估,及时掌握工程的实际需求。针对关键节点和高峰施工期,调配充足的施工力量,避免因人员短缺而导致的施工延误。同时,结合施工现场的实际情况,合理安排劳动力,做到人力资源的高效利用,减少人员闲置现象,推动工程按计划推进。
(二)统一调度平台
为了提升整体施工效率和资源利用率,建立项目劳动力调度管理系统。该系统将实现各施工点人员信息的实时共享与调度,确保项目管理人员能够及时掌握各泵站的劳动力情况。通过该平台,能够快速响应不同施工阶段的需求变化,灵活调整人员配置。系统还将记录各类劳动力的工作时长和任务完成情况,为后续的劳动力管理提供数据支持,推动施工过程的透明化和高效化。通过统一调度平台的应用,将有效提高施工组织的科学性和合理性,为项目的顺利实施提供有力保障。
四、材料供应与进场计划
一、材料采购与供应计划
(一)采购计划编制
根据施工进度安排,我们将分阶段制定详细的材料采购计划。针对各个泵站及电排站的机电设备,我们将优先选用本地优质供应商,以降低运输成本和提高供应效率。同时,通过与供应商建立长期合作关系,保证材料的质量和供应的稳定性。我们将结合项目特点,合理估算各阶段所需材料的数量和种类,以避免因材料短缺而影响施工进度。
(二)供应周期控制
我们将建立材料供应台账,动态跟踪订单执行情况,确保各类材料的及时供应。主要设备和材料的采购需提前15天完成,以保证在施工过程中不出现断料情况。对于关键材料,如泵站机电设备和电气元件,我们将制定专门的供应计划,确保在施工前期就完成采购并入库。同时,我们会与供应商保持密切沟通,及时了解市场动态,调整采购策略,确保材料供应的连续性和可靠性。
二、材料进场与验收管理
(一)进场时间安排
根据施工节点,制定详细的材料分批次进场计划。需对各泵站的施工进度进行全面评估,明确各阶段的材料需求量及进场时间。根据施工工序的衔接,合理安排材料的到货时间,避免因材料积压或短缺影响施工进度。针对不同类型的材料,制定相应的优先级,以保障关键设备和材料的优先供应,确保施工顺利进行。
(二)验收流程规范
材料进场后,需严格按照国家相关规范及设计要求进行验收。验收流程包括外观检查、规格确认及数量核对,确保材料符合设计标准。具体流程为:
1.由现场材料管理人员对进场材料进行外观检查,确认无损坏、变形等情况;
2.依据设计图纸及相关标准,对材料的规格进行逐一核实;
3.统计材料数量,确保与采购单一致。所有合格材料需留存相应的合格证及检测报告,确保材料的来源可追溯,并满足使用要求。
第三节 关键线路控制措施
一、关键工序识别与动态调整
一、关键工序识别
(一)机电设备安装节点
在机电设备安装是关键工序之一。以黄水套泵站及其他7个泵站为核心,需重点识别以下几个重要节点:
1.主机组安装
主机组的安装是整个泵站运行的核心,需泵体、电动机及其联轴器的正确对接。安装过程中,应严格按照设计图纸进行,确保设备的水平度和垂直度符合要求。安装完成后,需进行初步的机械联动测试,以确认设备的配合情况。
2.电气设备调试
电气设备的调试包括配电柜、变频器、控制柜等的安装与调试。需电气接线的正确性,避免因接线错误导致设备无法正常运行。在调试过程中,需进行电气绝缘测试和功能测试,以确保设备在运行时的稳定性和安全性。
3.控制系统集成
控制系统的集成是实现泵站自动化运行的关键,需识别PLC编程、传感器安装及现场总线系统的调试等工序。重点在于控制系统与机电设备的有效联动,能够实时监控泵站运行状态,并能及时响应各种工况变化。
(二)土建与机电交叉界面
结合黄水套泵站附属土建施工,机电设备的安装与土建结构的交叉界面需特别关注,主要包括以下几个方面:
1.机电预埋件安装
在土建施工阶段,需提前进行机电预埋件的安装,以确保后续机电设备的安装能够顺利进行。预埋件的位置、数量及规格需与设计图纸严格对照,确保预埋件的安装精度。
2.土建结构施工的衔接节点
土建施工与机电安装的衔接节点包括基础的浇筑、管道的穿越等。需合理安排施工顺序,确保土建施工不影响机电设备的安装基准精度。同时,在施工过程中,需定期进行现场协调,以解决可能出现的交叉施工问题,确保各工序的顺利进行。
二、关键工序动态调整
施工进度实时比对
为确保施工进度与计划相符,项目团队将依托先进的施工管理软件,定期对施工计划与现场实际进度数据进行实时比对。特别是在主机组安装和电缆敷设等关键路径节点,项目经理将组织专门小组进行数据分析,识别出在施工过程中出现的偏差和瓶颈环节。设定合理的时间节点和进度控制点,及时发现潜在的延误因素,确保项目各阶段按期推进。
资源优化配置机制
在施工过程中,随着工序优先级的变化,项目团队将建立动态调整机制,优化资源配置。根据实时进度和关键工序的需求,项目经理将对施工人员和关键设备的进场计划进行调整,确保优先保障影响整体进度的核心任务连续作业。例如,在主机组安装阶段,若发现电缆敷设进度滞后,将调配更多的施工人员和设备资源,确保电缆敷设能够迅速跟上主机组安装的节奏。同时,项目团队将保持与各专业分包单位的紧密沟通,确保各工序之间的衔接顺畅,避免因资源调配不当导致的工期延误。
二、关键线路施工方案优化
一、关键线路施工进度优化措施
(一)工序并行实施
在泵站设备机电安装工程中,合理安排工序并行实施是优化施工进度的重要措施。针对具备并行条件的工序,如电缆桥架的安装与设备基础的施工,可以通过合理的施工组织,将这两项工序同步推进。实施时,要明确各工序之间的先后关系和相互影响,在不影响整体施工质量的前提下,合理安排施工人员和设备。同时,通过科学的施工计划,减少工序之间的等待时间,提高施工效率,保障关键线路的施工进度。
(二)资源动态调配
在施工过程中,依据施工进度计划,实施资源的动态调配是施工进度的重要手段。根据实际施工进展情况,及时调整人力、机械和材料的投入,特别是对关键线路上的资源配置要给予优先
水利项目灌区改造工程泵站设备机电安装工程179页.docx
