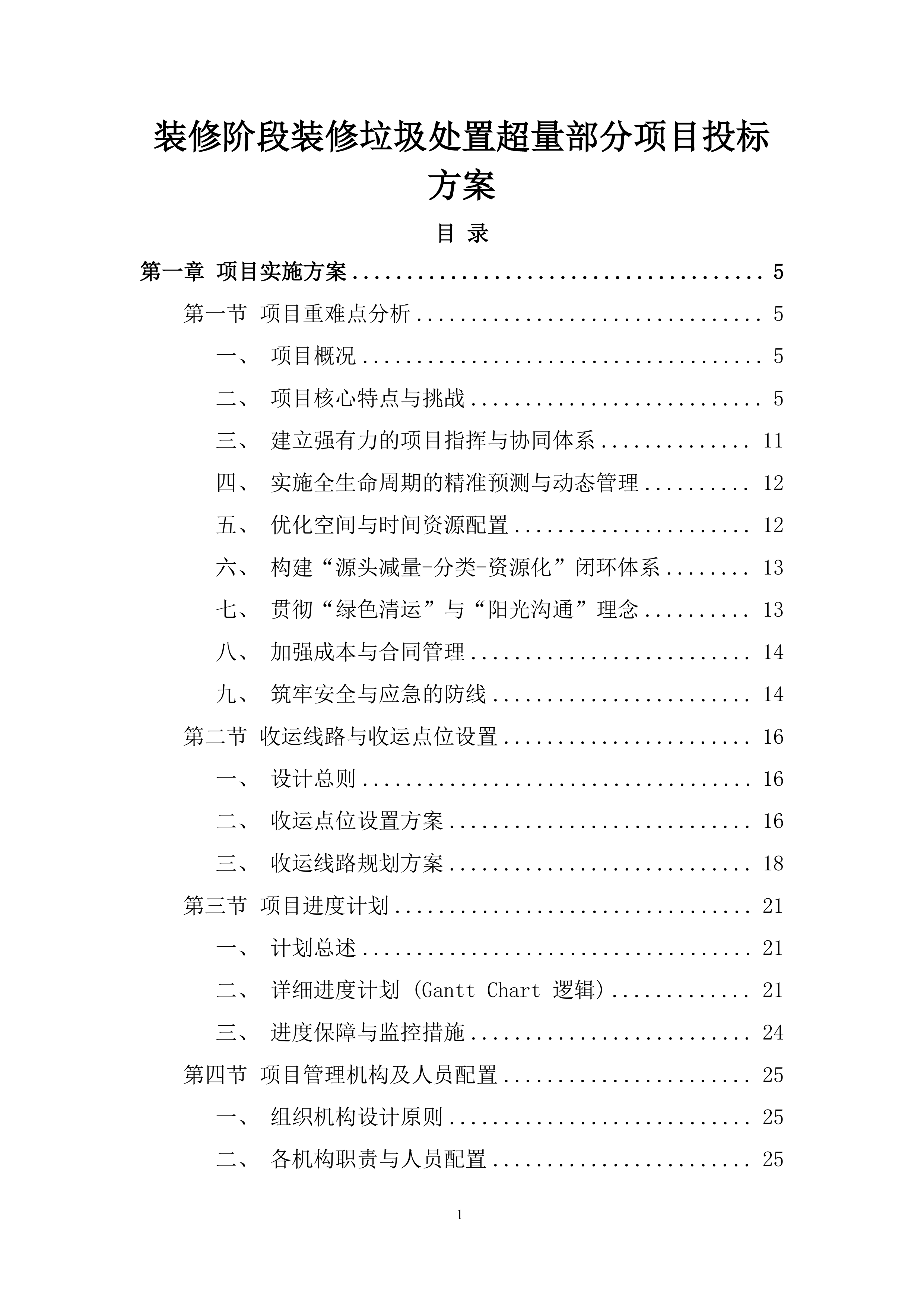

装修阶段装修垃圾处置超量部分项目
投标方案
目
录
第一章 项目实施方案
5
第一节 项目重难点分析
5
一、
项目概况
5
二、
项目核心特点与挑战
5
三、
建立强有力的项目指挥与协同体系
11
四、
实施全生命周期的精准预测与动态管理
12
五、
优化空间与时间资源配置
12
六、
构建“源头减量-分类-资源化”闭环体系
13
七、
贯彻“绿色清运”与“阳光沟通”理念
13
八、
加强成本与合同管理
14
九、
筑牢安全与应急的防线
14
第二节 收运线路与收运点位设置
16
一、
设计总则
16
二、
收运点位设置方案
16
三、
收运线路规划方案
18
第三节 项目进度计划

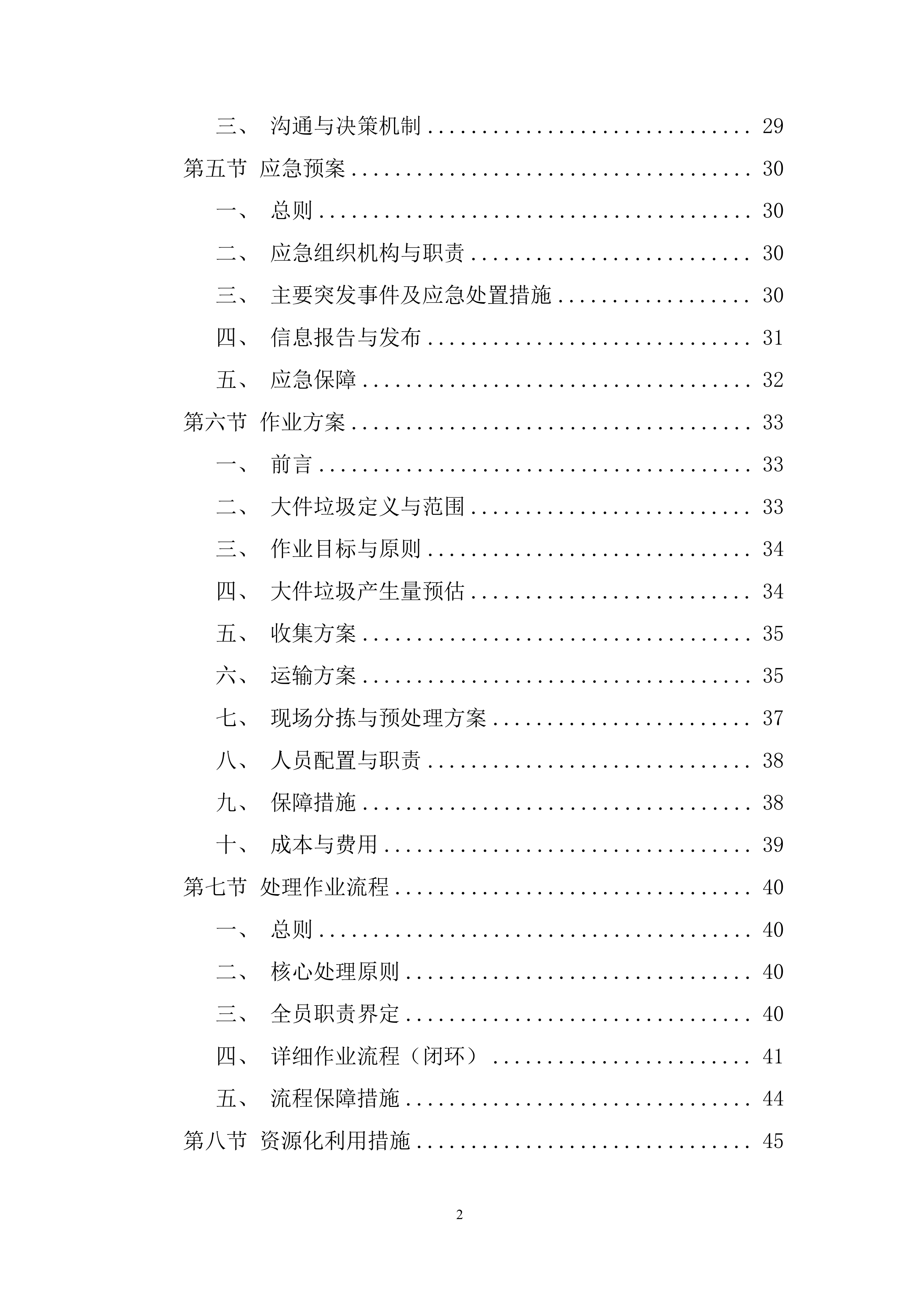

21
一、
计划总述
21
二、
详细进度计划 (Gantt Chart 逻辑)
21
三、
进度保障与监控措施
24
第四节 项目管理机构及人员配置
25
一、
组织机构设计原则
25
二、
各机构职责与人员配置
25
三、
沟通与决策机制
29
第五节 应急预案
30
一、
总则
30
二、
应急组织机构与职责
30
三、
主要突发事件及应急处置措施
30
四、
信息报告与发布
31
五、
应急保障
32
第六节 作业方案
33
一、
前言
33
二、
大件垃圾定义与范围
33
三、
作业目标与原则
34
四、
大件垃圾产生量预估
34
五、
收集方案
35
六、
运输方案
35
七、
现场分拣与预处理方案
37
八、
人员配置与职责
38
九、
保障措施
38
十、
成本与费用
39
第七节 处理作业流程
40
一、 总则
40
二、 核心处理原则
40
三、
全员职责界定
40
四、
详细作业流程(闭环)
41
五、
流程保障措施
44

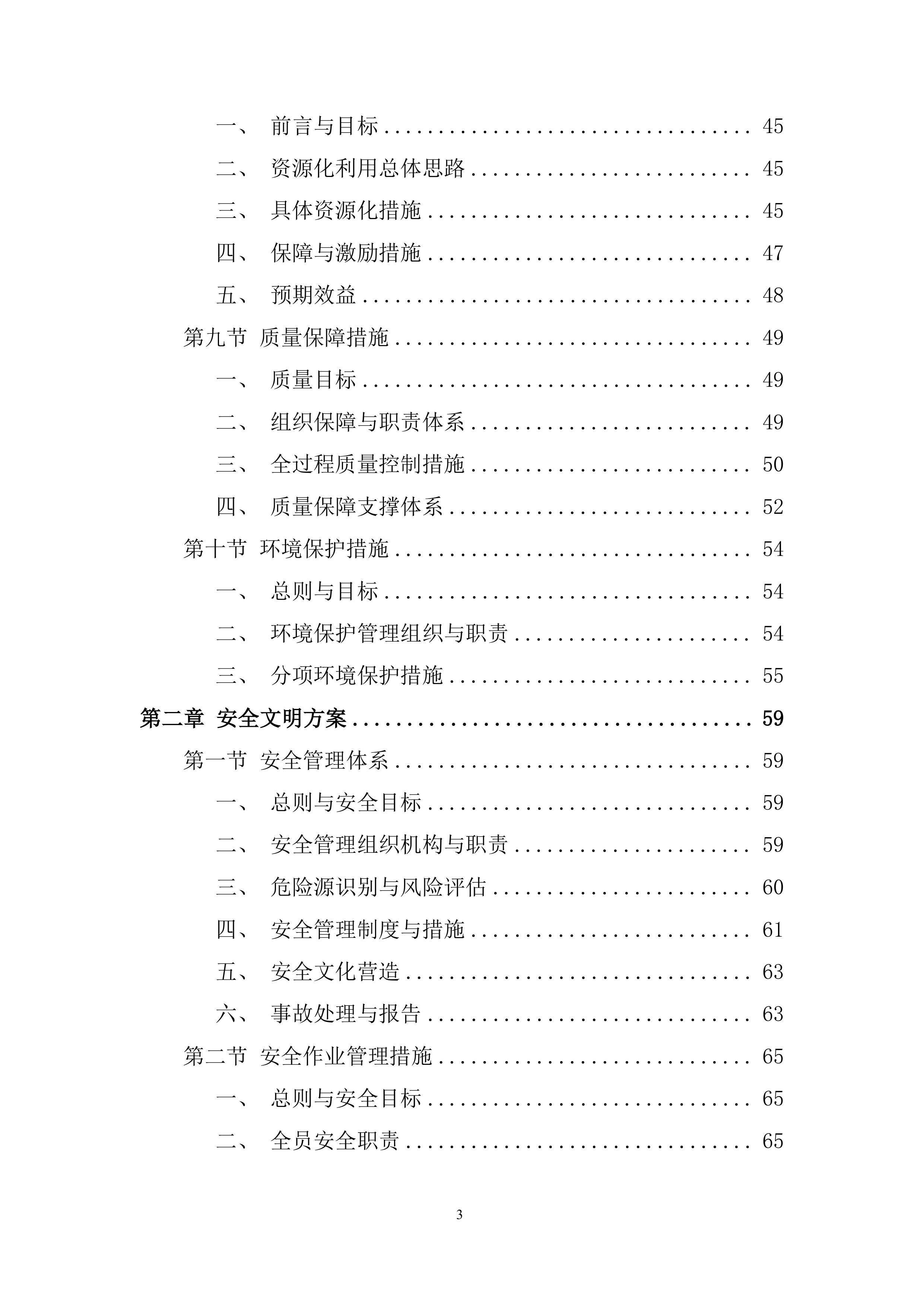

第八节 资源化利用措施
45
一、
前言与目标
45
二、
资源化利用总体思路
45
三、
具体资源化措施
45
四、
保障与激励措施
47
五、
预期效益
48
第九节 质量保障措施
49
一、
质量目标
49
二、
组织保障与职责体系
49
三、
全过程质量控制措施
50
四、
质量保障支撑体系
52
第十节
环境保护措施
54
一、
总则与目标
54
二、
环境保护管理组织与职责
54
三、
分项环境保护措施
55
第二章 安全文明方案
59
第一节 安全管理体系
59
一、
总则与安全目标
59
二、
安全管理组织机构与职责
59
三、
危险源识别与风险评估
60
四、
安全管理制度与措施
61
五、
安全文化营造
63
六、
事故处理与报告
63

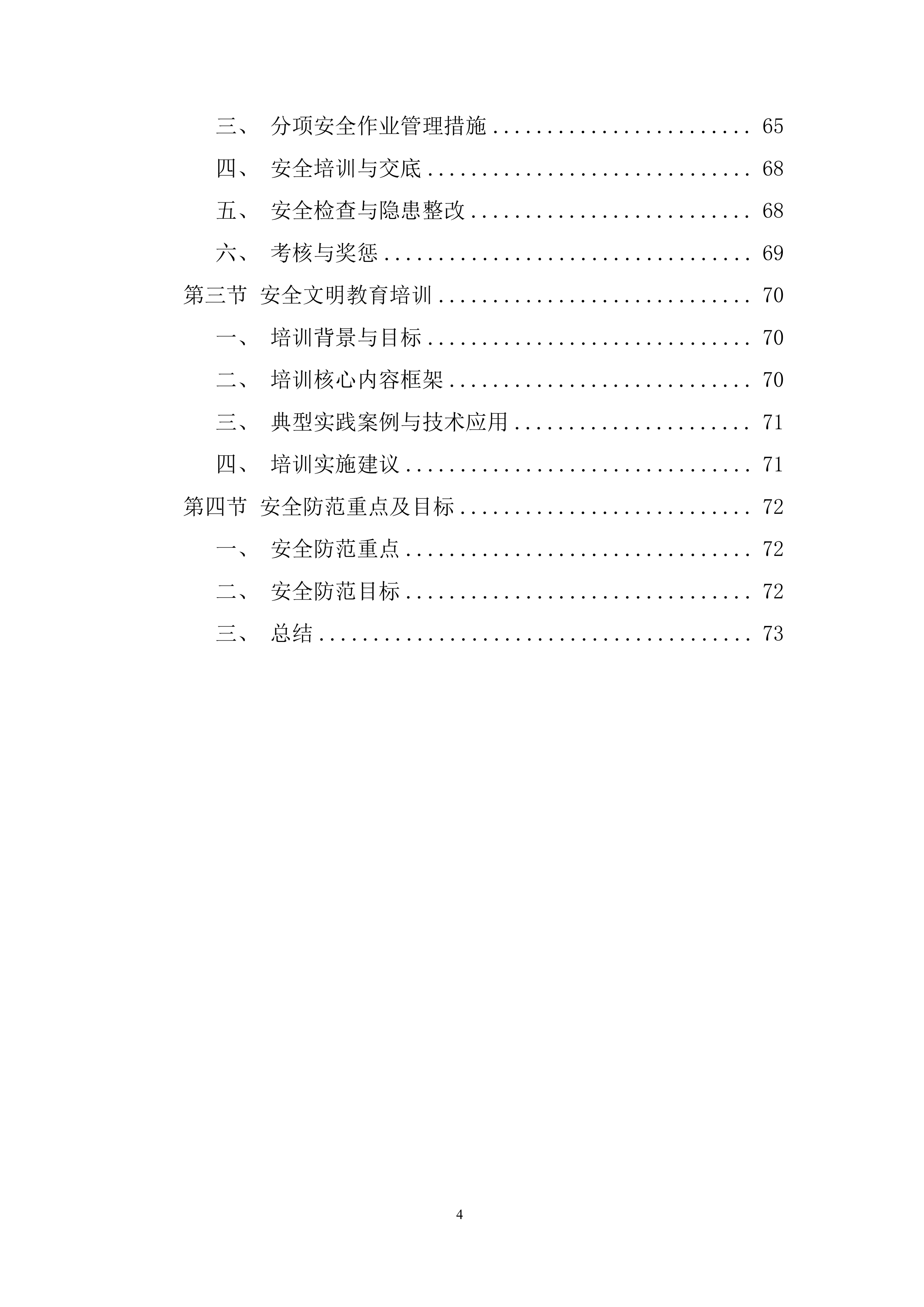

第二节 安全作业管理措施
65
一、
总则与安全目标
65
二、
全员安全职责
65
三、
分项安全作业管理措施
65
四、
安全培训与交底
68
五、
安全检查与隐患整改
68
六、
考核与奖惩
69
第三节 安全文明教育培训
70
一、
培训背景与目标
70
二、
培训核心内容框架
70
三、
典型实践案例与技术应用
71
四、
培训实施建议
71
第四节 安全防范重点及目标
72
一、
安全防范重点
72
二、
安全防范目标
72
三、
总结
73

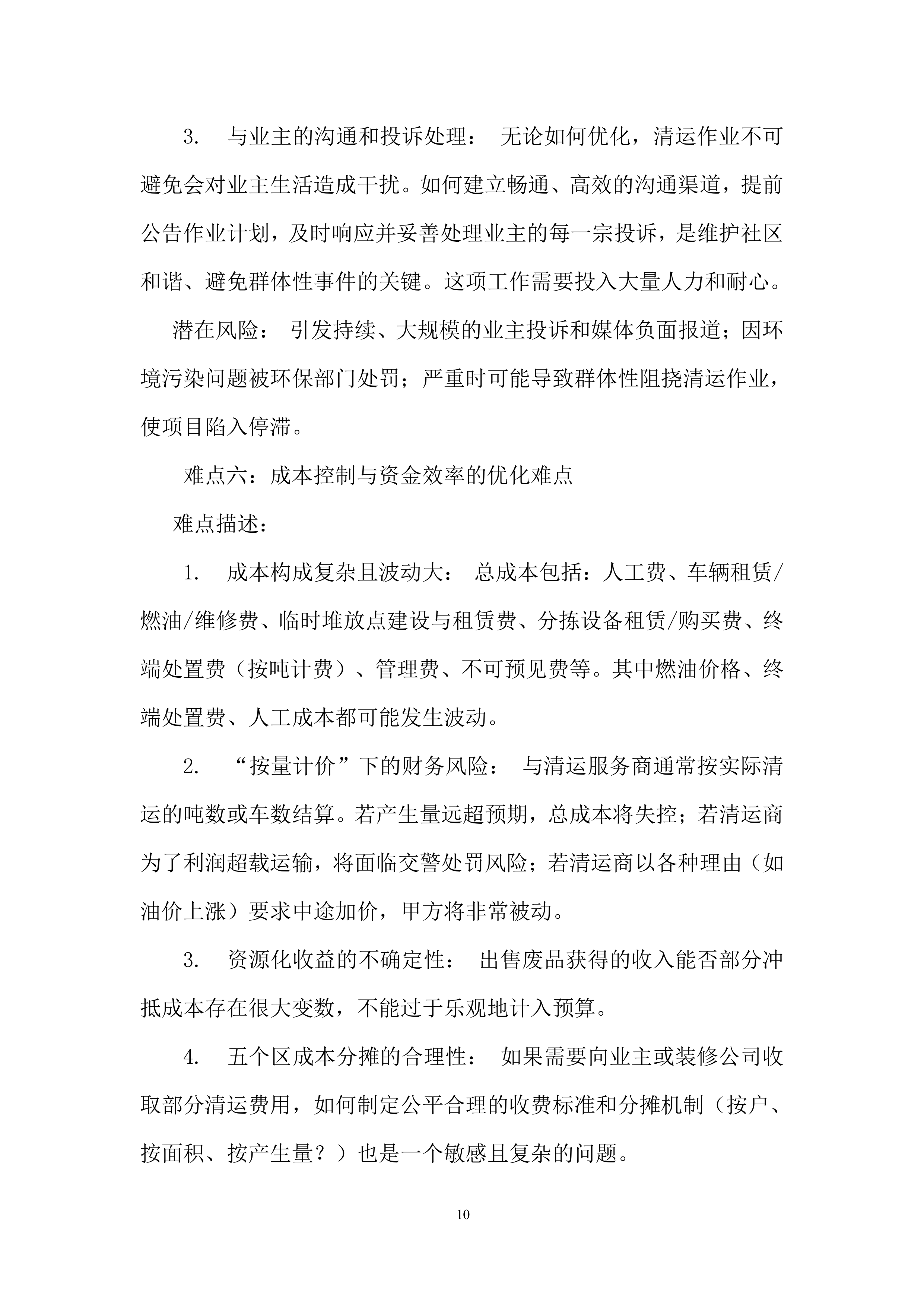

项目实施方案

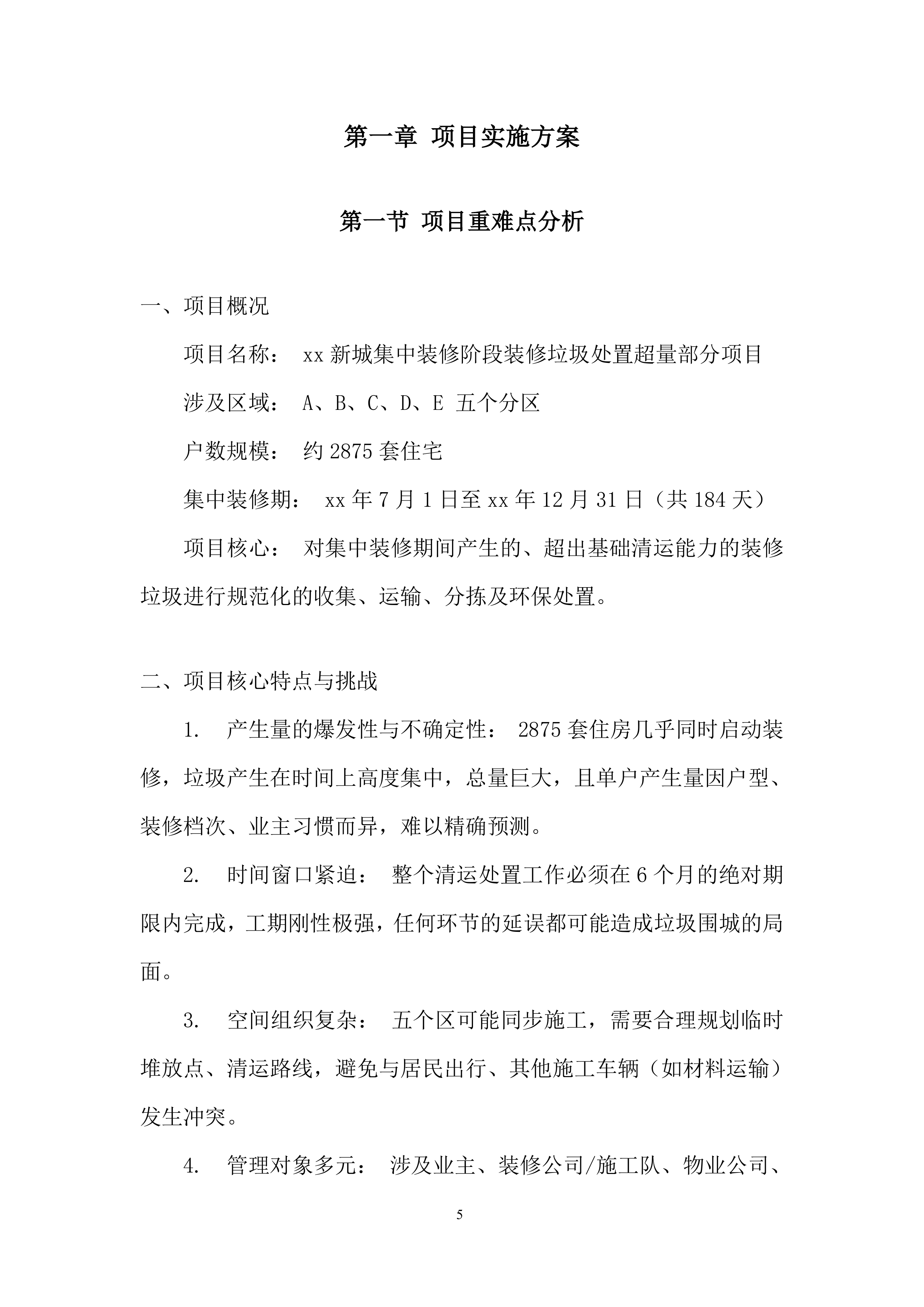

项目重难点分析
项目概况
项目名称:
xx
新城集中装修阶段装修垃圾处置超量部分项目
涉及区域: A、B、C、D、E 五个分区
户数规模: 约2875套住宅
集中装修期:
xx
年7月1日至
xx
年12月31日(共184天)
项目核心: 对集中装修期间产生的、超出基础清运能力的装修垃圾进行规范化的收集、运输、分拣及环保处置。
项目核心特点与挑战
1. 产生量的爆发性与不确定性: 2875套住房几乎同时启动装修,垃圾产生在时间上高度集中,总量巨大,且单户产生量因户型、装修档次、业主习惯而异,难以精确预测。
2. 时间窗口紧迫: 整个清运处置工作必须在6个月的绝对期限内完成,工期刚性极强,任何环节的延误都可能造成垃圾围城的局面。
3. 空间组织复杂: 五个区可能同步施工,需要合理规划临时堆放点、清运路线,避免与居民出行、其他施工车辆(如材料运输)发生冲突。
4. 管理对象多元: 涉

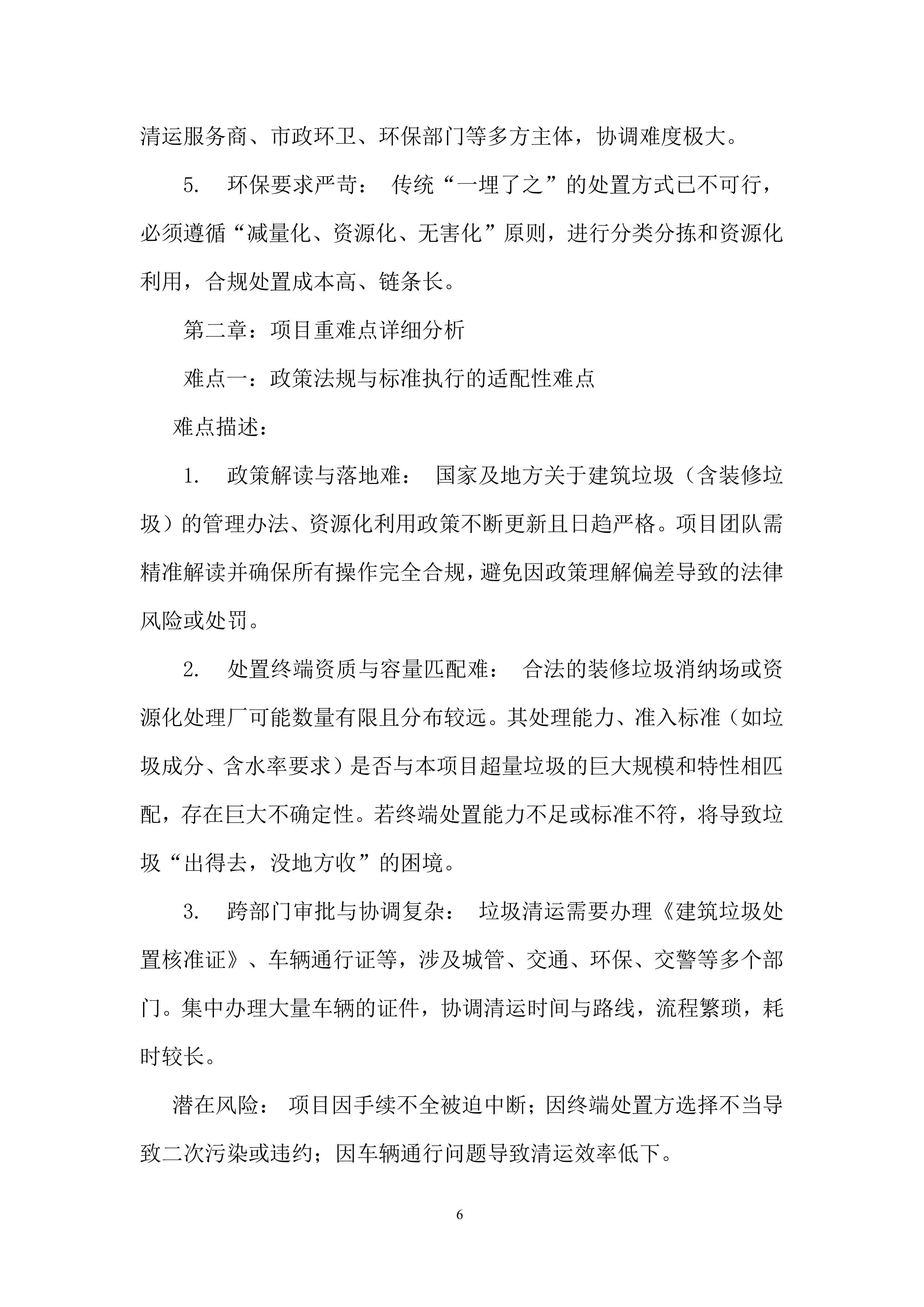

及业主、装修公司/施工队、物业公司、清运
服务商、市政环卫、环保部门等多方主体,协调难度极大。
5. 环保要求严苛: 传统“一埋了之”的处置方式已不可行,必须遵循“减量化、资源化、无害化”原则,进行分类分拣和资源化利用,合规处置成本高、链条长。
第二章:项目重难点详细分析
难点一:政策法规与标准执行的适配性难点
难点描述:
1. 政策解读与落地难: 国家及地方关于建筑垃圾(含装修垃圾)的管理办法、资源化利用政策不断更新且日趋严格。项目团队需精准解读并确保所有操作完全合规,避免因政策理解偏差导致的法律风险或处罚。
2. 处置终端资质与容量匹配难: 合法的装修垃圾消纳场或资源化处理厂可能数量有限且分布较远。其处理能力、准入标准(如垃圾成分、含水率要求)是否与本项目超量垃圾的巨大规模和特性相匹配,存在巨大不确定性。若终端处置能力不足或标准不符,将导致垃圾“出得去,没地方收”的困境。
3. 跨部门审批与协调复杂: 垃圾清运需要办理《建筑垃圾处置核准证》、车辆通行证等,涉及城管、交通、环保、交警等多个部门。集中办理大量车辆的证件,协调清运时间与路线,流程繁琐,耗时较长。
潜在风险: 项目因手续不全被迫中断;因终端处置方选择不当导致二次污染或违约;因车辆通行问题导致清运效率低下。

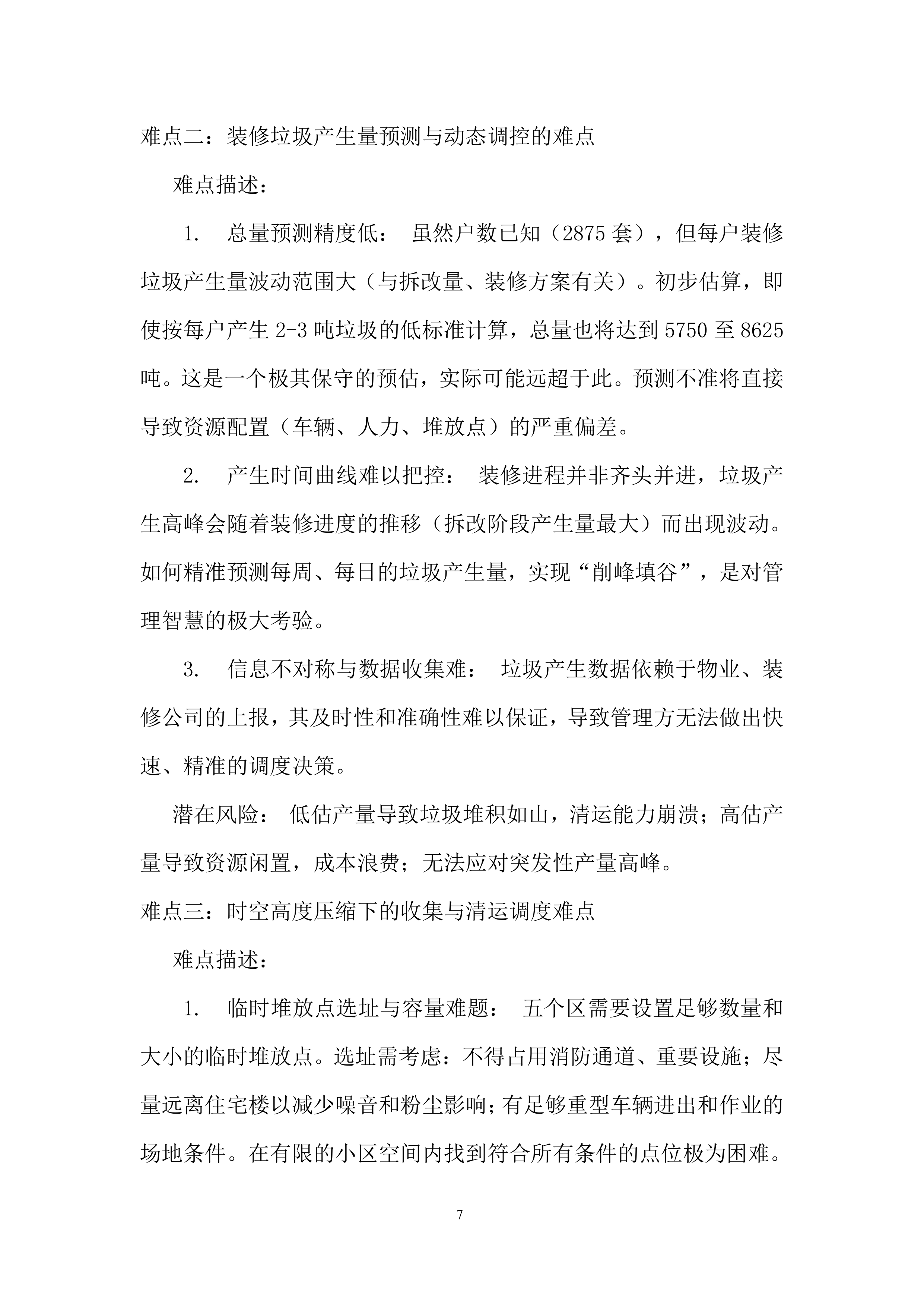

难点二:装修垃圾产生量预测与动态调控的难点
难点描述:
1. 总量预测精度低: 虽然户数已知(2875套),但每户装修垃圾产生量波动范围大(与拆改量、装修方案有关)。初步估算,即使按每户产生2-3吨垃圾的低标准计算,总量也将达到5750至8625吨。这是一个极其保守的预估,实际可能远超于此。预测不准将直接导致资源配置(车辆、人力、堆放点)的严重偏差。
2. 产生时间曲线难以把控: 装修进程并非齐头并进,垃圾产生高峰会随着装修进度的推移(拆改阶段产生量最大)而出现波动。如何精准预测每周、每日的垃圾产生量,实现“削峰填谷”,是对管理智慧的极大考验。
3. 信息不对称与数据收集难: 垃圾产生数据依赖于物业、装修公司的上报,其及时性和准确性难以保证,导致管理方无法做出快速、精准的调度决策。
潜在风险: 低估产量导致垃圾堆积如山,清运能力崩溃;高估产量导致资源闲置,成本浪费;无法应对突发性产量高峰。
难点三:时空高度压缩下的收集与清运调度难点
难点描述:
1. 临时堆放点选址与容量难题: 五个区需要设置足够数量和大小的临时堆放点。选址需考虑:不得占用消防通道、重要设施;尽量远离住宅楼以减少噪音和粉尘影响;有足够重型车辆进出和作业的场地条件。在有限的小区空间内找到符合所有条件的点位极为困难。

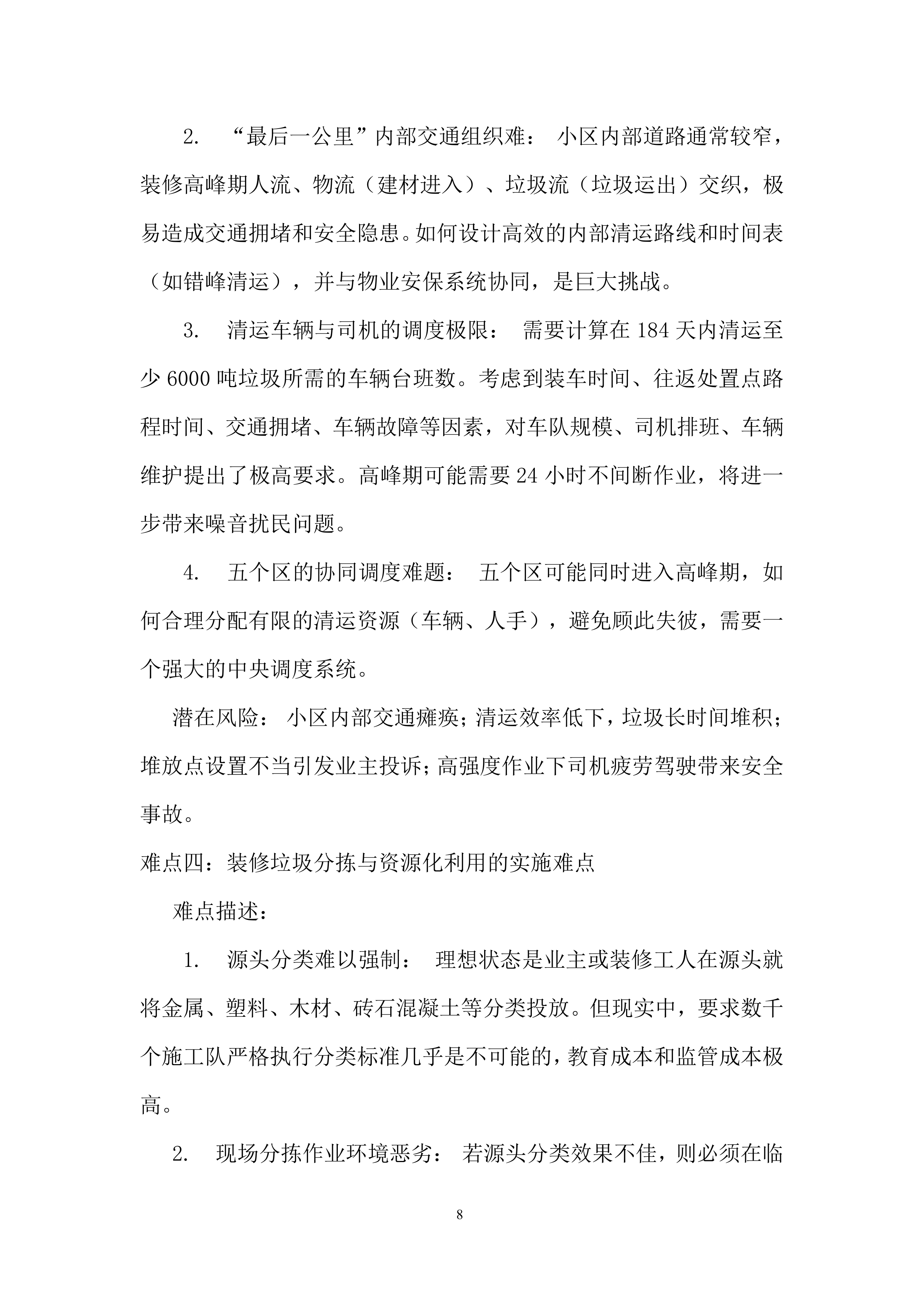

2. “最后一公里”内部交通组织难: 小区内部道路通常较窄,装修高峰期人流、物流(建材进入)、垃圾流(垃圾运出)交织,极易造成交通拥堵和安全隐患。如何设计高效的内部清运路线和时间表(如错峰清运),并与物业安保系统协同,是巨大挑战。
3. 清运车辆与司机的调度极限: 需要计算在184天内清运至少6000吨垃圾所需的车辆台班数。考虑到装车时间、往返处置点路程时间、交通拥堵、车辆故障等因素,对车队规模、司机排班、车辆维护提出了极高要求。高峰期可能需要24小时不间断作业,将进一步带来噪音扰民问题。
4. 五个区的协同调度难题: 五个区可能同时进入高峰期,如何合理分配有限的清运资源(车辆、人手),避免顾此失彼,需要一个强大的中央调度系统。
潜在风险: 小区内部交通瘫痪;清运效率低下,垃圾长时间堆积;堆放点设置不当引发业主投诉;高强度作业下司机疲劳驾驶带来安全事故。
难点四:装修垃圾分拣与资源化利用的实施难点
难点描述:
1. 源头分类难以强制: 理想状态是业主或装修工人在源头就将金属、塑料、木材、砖石混凝土等分类投放。但现实中,要求数千个施工队严格执行分类标准几乎是不可能的,教育成本和监管成本极高。
2. 现场分拣作业环境恶劣: 若源头分类效果不佳,则必须在临时堆放点或中转站进行二次分拣。这是一个劳动密集型、高强度的作业,粉尘大、噪音高、存在安全隐患(如碎玻璃、钉子),对分拣工人的健康防护和管理提出挑战。在小区内进行大规模分拣作业,对周边环境影响巨大。

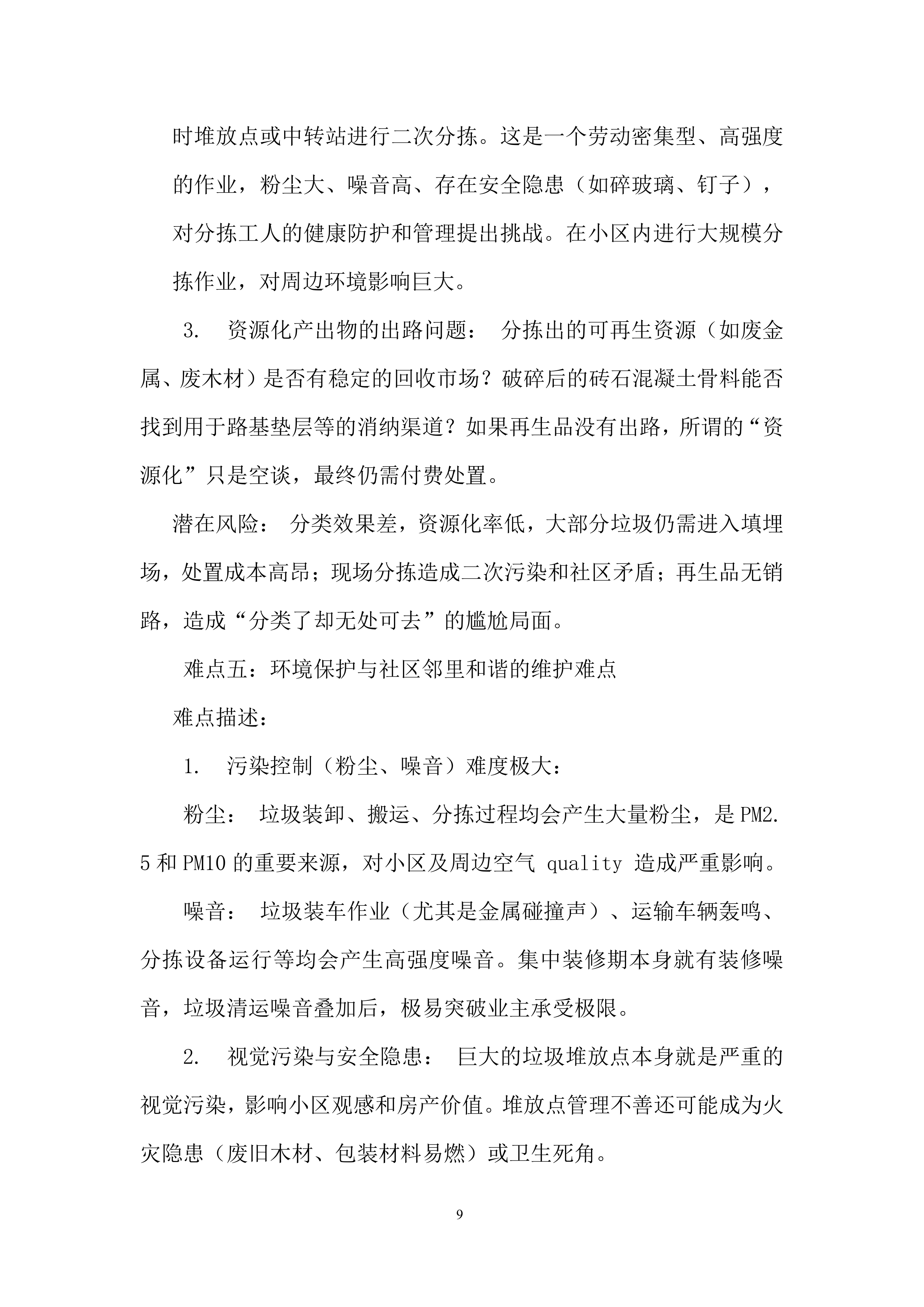

3. 资源化产出物的出路问题: 分拣出的可再生资源(如废金属、废木材)是否有稳定的回收市场?破碎后的砖石混凝土骨料能否找到用于路基垫层等的消纳渠道?如果再生品没有出路,所谓的“资源化”只是空谈,最终仍需付费处置。
潜在风险: 分类效果差,资源化率低,大部分垃圾仍需进入填埋场,处置成本高昂;现场分拣造成二次污染和社区矛盾;再生品无销路,造成“分类了却无处可去”的尴尬局面。
难点五:环境保护与社区邻里和谐的维护难点
难点描述:
1. 污染控制(粉尘、噪音)难度极大:
粉尘: 垃圾装卸、搬运、分拣过程均会产生大量粉尘,是PM2.5和PM10的重要来源,对小区及周边空气 quality 造成严重影响。
噪音: 垃圾装车作业(尤其是金属碰撞声)、运输车辆轰鸣、分拣设备运行等均会产生高强度噪音。集中装修期本身就有装修噪音,垃圾清运噪音叠加后,极易突破业主承受极限。
2. 视觉污染与安全隐患: 巨大的垃圾堆放点本身就是严重的视觉污染,影响小区观感和房产价值。堆放点管理不善还可能成为火灾隐患(废旧木材、包装材料易燃)或卫生死角。
3. 与业主的沟通和投诉处理: 无论如何优化,清运作业不可避免会对业主生活造成干扰。如何建立畅通、高效的沟通渠道,提前公告作业计划,及时响应并妥善处理业主的每一宗投诉,是维护社区和谐、避免群体性事件的关键。这项工作需要投入大量人力和耐心。
潜在风险: 引发持续、大规模的业主投诉和媒体负面报道;因环境污染问题被环保部门处罚;严重时可能导致群体性阻挠清运作业,使项目陷入停滞。
难点六:成本控制与资金效率的优化难点
难点描述:
1. 成本构成复杂且波动大: 总成本包括:人工费、车辆租赁/燃油/维修费、临时堆放点建设与租赁费、分拣设备租赁/购买费、终端处置费(按吨计费)、管理费、不可预见费等。其中燃油价格、终端处置费、人工成本都可能发生波动。
2. “按量计价”下的财务风险: 与清运服务商通常按实际清运的吨数或车数结算。若产生量远超预期,总成本将失控;若清运商为了利润超载运输,将面临交警处罚风险;若清运商以各种理由(如油价上涨)要求中途加价,甲方将非常被动。
3. 资源化收益的不确定性: 出售废品获得的收入能否部分冲抵成本存在很大变数,不能过于乐观地计入预算。
4. 五个区成本分摊的合理性: 如果需要向业主或装修公司收取部分清运费用,如何制定公平合理的收费标准和分摊机制(按户、按面积、按产生量?)也是一个敏感且复杂的问题。

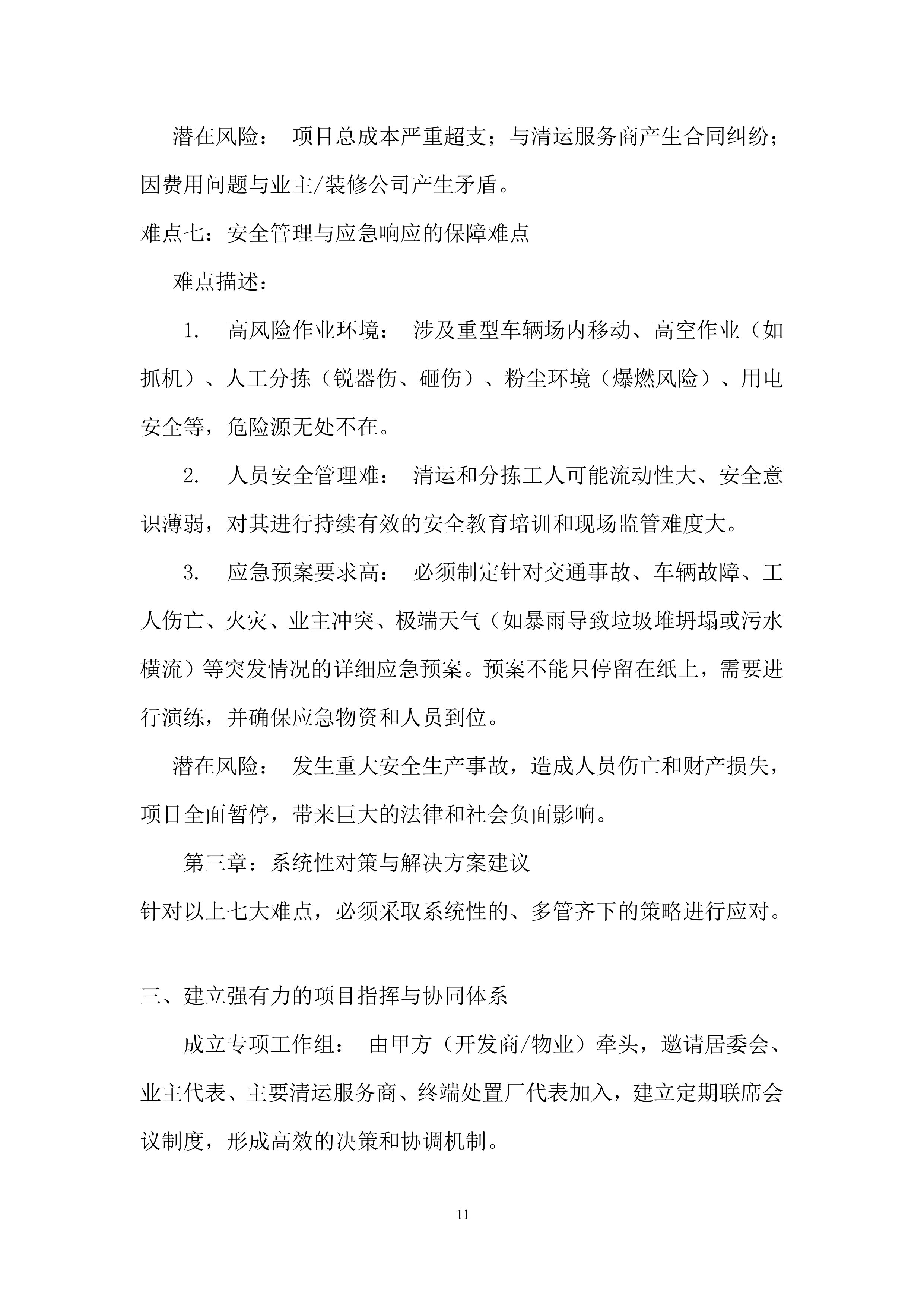

潜在风险: 项目总成本严重超支;与清运服务商产生合同纠纷;因费用问题与业主/装修公司产生矛盾。
难点七:安全管理与应急响应的保障难点
难点描述:
1. 高风险作业环境: 涉及重型车辆场内移动、高空作业(如抓机)、人工分拣(锐器伤、砸伤)、粉尘环境(爆燃风险)、用电安全等,危险源无处不在。
2. 人员安全管理难: 清运和分拣工人可能流动性大、安全意识薄弱,对其进行持续有效的安全教育培训和现场监管难度大。
3. 应急预案要求高: 必须制定针对交通事故、车辆故障、工人伤亡、火灾、业主冲突、极端天气(如暴雨导致垃圾堆坍塌或污水横流)等突发情况的详细应急预案。预案不能只停留在纸上,需要进行演练,并确保应急物资和人员到位。
潜在风险: 发生重大安全生产事故,造成人员伤亡和财产损失,项目全面暂停,带来巨大的法律和社会负面影响。
第三章:系统性对策与解决方案建议
针对以上七大难点,必须采取系统性的、多管齐下的策略进行应对。
建立强有力的项目指挥与协同体系
成立专项工作组: 由甲方(开发商/物业)牵头,邀请居委会、业主代表、主要清运服务商、终端处置厂代表加入,建立定期联席会议制度,形成高效的决策和协调机制。
拥抱数字化管理: 引入或开发一套“装修垃圾清运智慧管理平台”,功能包括:
申报登记: 装修公司/业主在线填报装修备案,预估垃圾量。
智能调度: 基于GPS车辆定位、各堆放点监控摄像头(智能识别垃圾满溢程度),AI算法动态生成最优清运路线和派车指令。
数据看板: 实时展示垃圾产生量、清运量、车辆位置、处置去向、成本数据等,为决策提供支持。
沟通门户: 向业主发布清运日程公告、处理投诉建议。

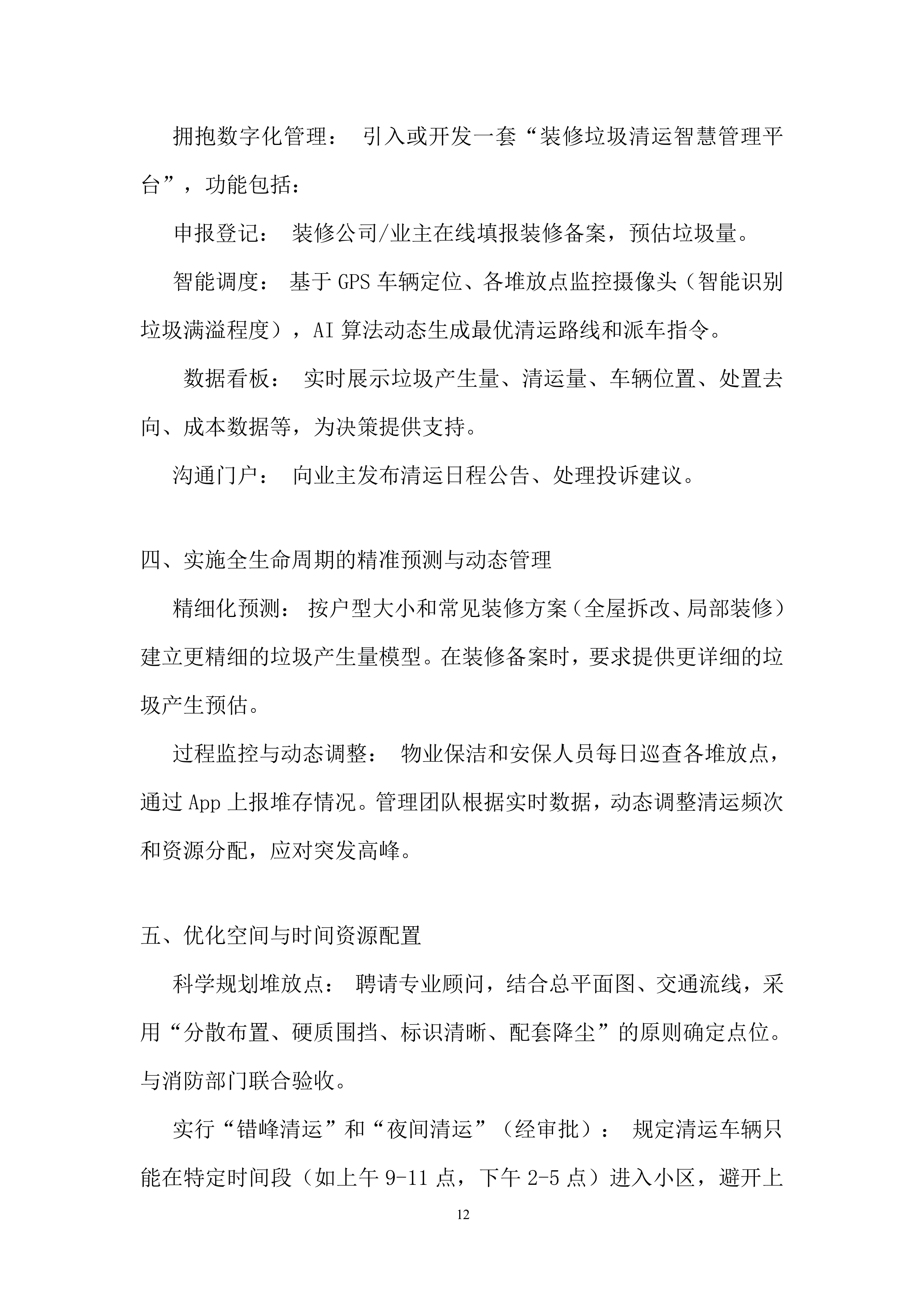

实施全生命周期的精准预测与动态管理
精细化预测: 按户型大小和常见装修方案(全屋拆改、局部装修)建立更精细的垃圾产生量模型。在装修备案时,要求提供更详细的垃圾产生预估。
过程监控与动态调整: 物业保洁和安保人员每日巡查各堆放点,通过App上报堆存情况。管理团队根据实时数据,动态调整清运频次和资源分配,应对突发高峰。
优化空间与时间资源配置
科学规划堆放点: 聘请专业顾问,结合总平面图、交通流线,采用“分散布置、硬质围挡、标识清晰、配套降尘”的原则确定点位。与消防部门联合验收。
实行“错峰清运”和“夜间清运”(经审批): 规定清运车辆只能在特定时间段(如上午9-11点,下午2-5点)进入小区,避开上下班高峰。在取得相关许可和绝大多数业主理解的前提下,部分清运量可安排在夜间进行,但必须采取严格的降噪措施。
配置充足的应急资源: 预留15%-20%的备用车辆和司机资源,以应对车辆故障或产量突发性暴增。

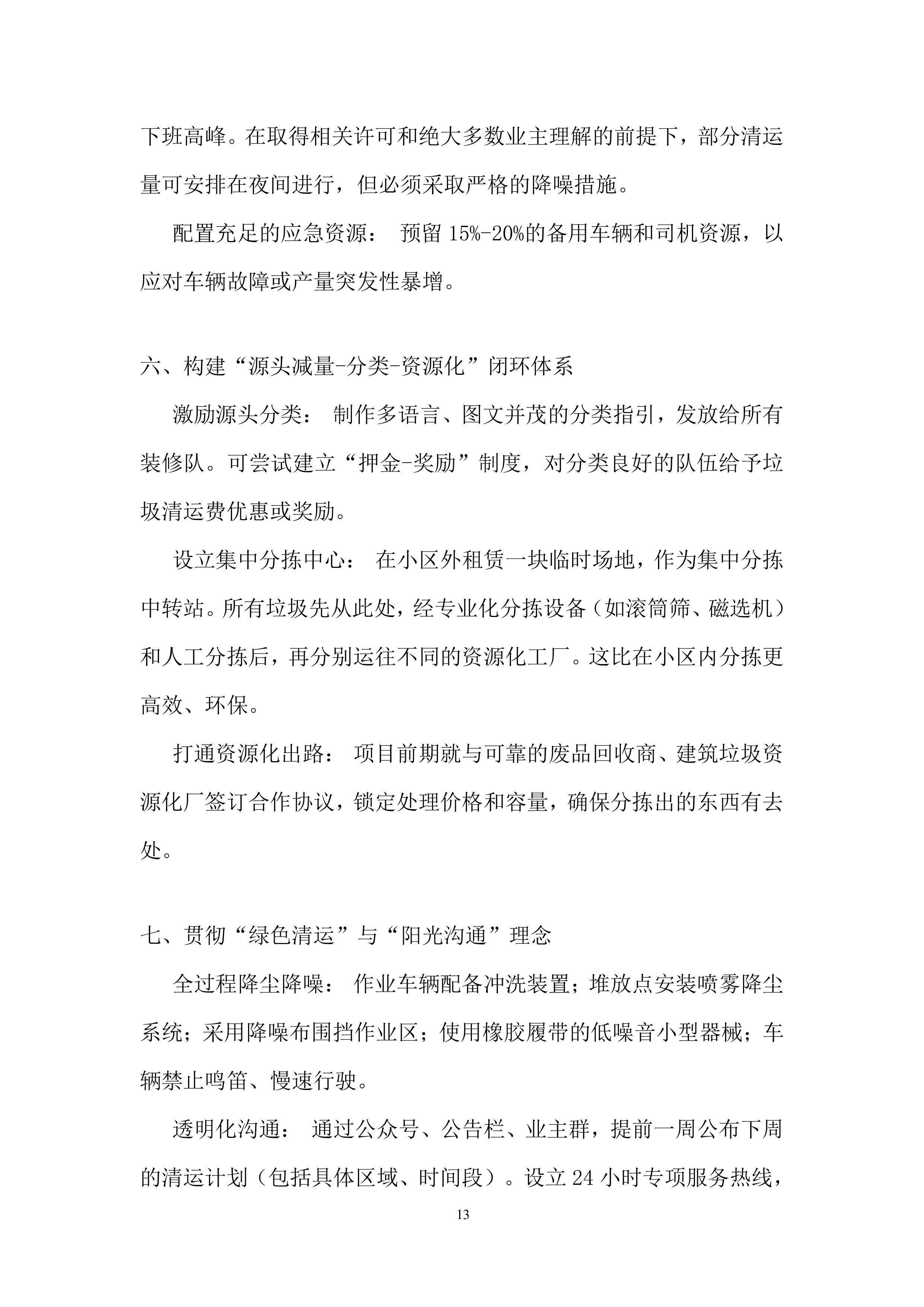

构建“源头减量-分类-资源化”闭环体系
激励源头分类: 制作多语言、图文并茂的分类指引,发放给所有装修队。可尝试建立“押金-奖励”制度,对分类良好的队伍给予垃圾清运费优惠或奖励。
设立集中分拣中心: 在小区外租赁一块临时场地,作为集中分拣中转站。所有垃圾先从此处,经专业化分拣设备(如滚筒筛、磁选机)和人工分拣后,再分别运往不同的资源化工厂。这比在小区内分拣更高效、环保。
打通资源化出路: 项目前期就与可靠的废品回收商、建筑垃圾资源化厂签订合作协议,锁定处理价格和容量,确保分拣出的东西有去处。
贯彻“绿色清运”与“阳光沟通”理念
全过程降尘降噪: 作业车辆配备冲洗装置;堆放点安装喷雾降尘系统;采用降噪布围挡作业区;使用橡胶履带的低噪音小型器械;车辆禁止鸣笛、慢速行驶。

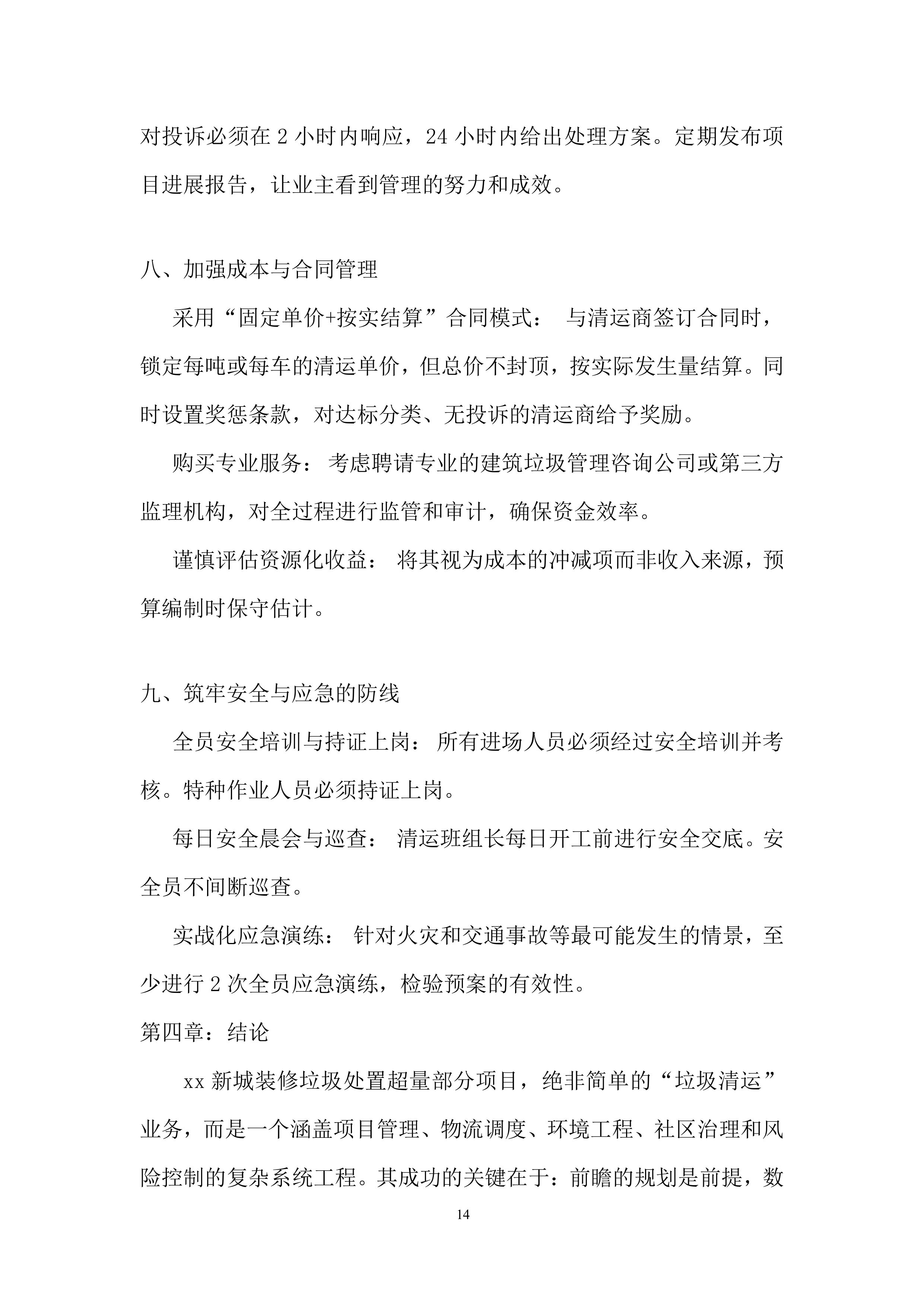

透明化沟通: 通过公众号、公告栏、业主群,提前一周公布下周的清运计划(包括具体区域、时间段)。设立24小时专项服务热线,对投诉必须在2小时内响应,24小时内给出处理方案。定期发布项目进展报告,让业主看到管理的努力和成效。
加强成本与合同管理
采用“固定单价+按实结算”合同模式: 与清运商签订合同时,锁定每吨或每车的清运单价,但总价不封顶,按实际发生量结算。同时设置奖惩条款,对达标分类、无投诉的清运商给予奖励。
购买专业服务: 考虑聘请专业的建筑垃圾管理咨询公司或第三方监理机构,对全过程进行监管和审计,确保资金效率。
谨慎评估资源化收益: 将其视为成本的冲减项而非收入来源,预算编制时保守估计。
筑牢安全与应急的防线
全员安全培训与持证上岗: 所有进场人员必须经过安全培训并考核。特种作业人员必须持证上岗。
每日安全晨会与巡查: 清运班组长每日开工前进行安全交底。安全员不间断巡查。
实战化应急演练: 针对火灾和交通事故等最可能发生的情景,至少进行2次全员应急演练,检验预案的有效性。

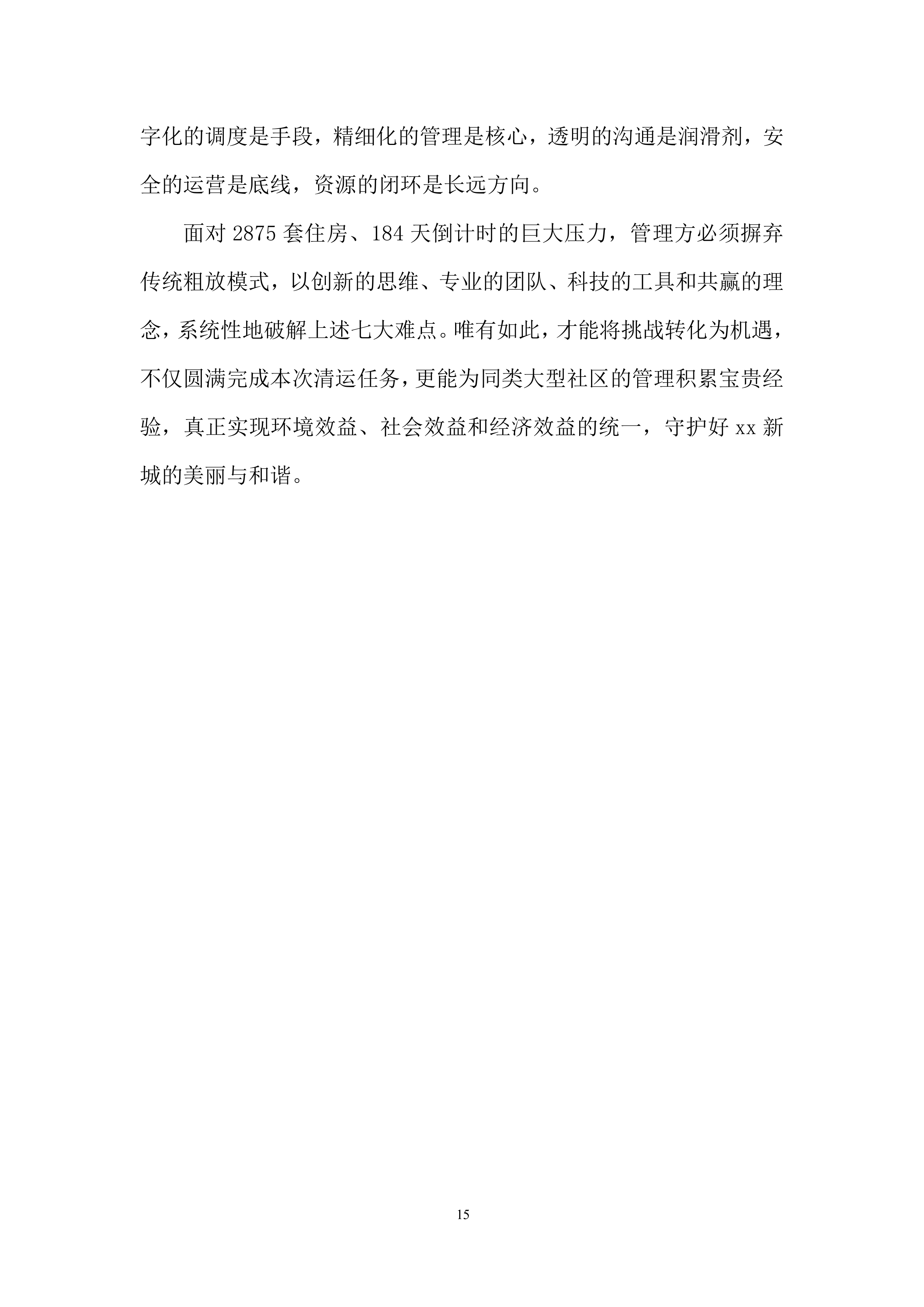

第四章:结论
xx
新城装修垃圾处置超量部分项目,绝非简单的“垃圾清运”业务,而是一个涵盖项目管理、物流调度、环境工程、社区治理和风险控制的复杂系统工程。其成功的关键在于:前瞻的规划是前提,数字化的调度是手段,精细化的管理是核心,透明的沟通是润滑剂,安全的运营是底线,资源的闭环是长远方向。
面对2875套住房、184天倒计时的巨大压力,管理方必须摒弃传统粗放模式,以创新的思维、专
业的团队、科技的工具和共赢的理念,系统性地破解上述七大难点。唯有如此,才能将挑战转化为机遇,不仅圆满完成本次清运任务,更能为同类大型社区的管理积累宝贵经验,真正实现环境效益、社会效益和经济效益的统一,守护好
xx
新城的美丽与和谐。
收运线路与收运点位设置
设计总则
1. 安全第一原则: 所有点位和线路设置必须优先保障居民、行人和作业人员的安全,严禁占用消防通道、应急通道及市政主干道。
2. 环保最小干扰原则: 点位设置应尽量远离住宅楼主体,减少噪音、粉尘和视觉污染对居民的影响。作业时间需严格管理,并配备降尘降噪措施。
3. 效率最优化原则: 线路设计应流畅、简洁,避免迂回和交叉,实现“装-运-卸”高效循环,确保清运能力与垃圾产生量匹配。
4. 动态适应性原则: 方案需根据各区域装修进度的实际变化(如不同区域进入拆改高峰期的时间不同)进行灵活调整和动态优化。
5. 分类引导原则: 点位设置应方便装修单位进行分类投放,为后续资源化利用奠定基础。
收运点位设置方案
(一) 点位布局规划
采用 “分级设置、分散布局” 策略,设立 “单元临时堆放点”、“片区集中中转点” 两级架构。
1. 第一级:单元临时堆放点(微观收集点)
功能定位: 供单栋楼或相邻楼栋的装修户临时堆放垃圾,是垃圾产生的源头收集点。
设置标准:
位置: 优先选择楼栋背风向、地下车库出入口附近、绿化带边缘等远离主干道的闲置空地。不得设置在主要景观面、小区主干道及车库主干道上。
数量: 建议每2-3个单元楼设置一个点,或根据楼栋布局灵活调整。预计五个区总共需设置 60-80个 单元临时点。
规格: 每个点服务约15-20户。用地规模约 10-15平方米,采用可移动式围挡(高度不低于1.8米)全封闭围合。
标识: 设置清晰、统一的公示牌,注明“装修垃圾临时堆放点”、服务楼栋、管理规定、分类指引(建议图文并茂)、清运责任单位及投诉电话。
2. 第二级:片区集中中转点(宏观集运点)
功能定位: 汇集若干“单元临时点”的垃圾,在此进行压缩、装车或初步分拣,是大型清运车辆进行作业的枢纽。这是本项目成败的关键。
设置标准:
位置: 必须选择在小区外围、靠近市政道路、车辆方便进出的区域。例如:小区次要出入口内侧的空地、地下车库未启用的出入口车道、规划的商业配套设施空地等。
数量: 每个区(A、B、C、D、E
)至少设置 1个 集中中转点。对于户数超过600户或区域面积过大的区,可考虑设置 2个。预计五个区总共需设置 5-7个 集中中转点。
规格: 每个点用地规模约 100-200平方米。必须进行地面硬化,配备重型钢板承重,设置全封闭隔音围挡和高强度防尘顶棚或持续喷雾降尘系统。
功能: 具备大型垃圾运输车(如自卸式货车、压缩车)的作业空间和回转半径。可在此配置小型装载机或移动式破碎筛分设备,以提高装车效率和初步分拣。
(二) 点位管理要求
“一包一票”制度: 每个装修单位在物业办理手续时,领取专属垃圾袋或标签,其上印有房号。垃圾袋需扎口后投放至单元点,便于追溯和管理。
日常维护: 物业保洁人员需每日巡查各单元点,确保垃圾不落地、不散落、不超范围堆放,并及时整理围挡。
满溢预警: 建立巡查上报机制,当单元点容量达到80%或集中中转点容量达到70%时,立即通过管理平台上报,触发清运调度。
收运线路规划方案
(一) 内部收运线路(单元点 → 片区中转点)
车辆选择: 使用中小型自卸车、三轮电瓶收集车等内部转运车。要求车辆封闭性好、噪音低、车身灵活。
路线设计:
1. 分区闭环作业: 为每个区设计独立的内部收运小循环路线,避免各区车辆交叉穿行。
2. 设定固定路线: 在地图上明确标出从各个单元点到所属片区中转点的最优路径,路径选择遵循“靠右行驶、减少转弯、避开核心景观区和人流密集区”的原则。
3. 定时定点收运: 制定严格的收运时间表(例如:每日上午9:00-11:30,下午14:00-17:00),内部转运车按既定时间和路线,像“公交班车”一样,循环收集各单元点的垃圾,运往片区中转点。
4. 标识引导: 在内部路线上设置临时路线指示牌和警示牌,提醒居民注意避让。
(二) 外部清运线路(片区中转点 → 外部处置场)
车辆选择: 使用大型重型自卸货车或压缩式垃圾车。
路线设计:
1. “一点一线”原则: 为每个片区中转点规划最合理的出城路线,优先选择交通流量较小的货运通道,避开早晚上下班高峰时段。
2. 办理通行证: 提前与交通管理部门沟通,为所有备案的清运车辆办理特定时间和路线的通行许可。
3. GPS监控调度: 所有外部清运车辆安装GPS,中央调度室实时监控车辆位置、状态和满载率,实现智能调度。如某点车辆即将满载但原定车辆仍在途中,可调度附近空闲车辆前往支援。
4. 错峰出行: 大型车辆外部清运作业尽量安排在平峰期(如上午10点后,下午3-5点)或夜间(如晚10点后,需取得许可并严格降噪) 进行。
(三) 动态调度与应急方案
建立指挥中心: 设立项目中央调度室,配备对讲系统、监控大屏(连接各点位摄像头)、智能调度软件。
应急线路: 规划备用出车路线和应急中转点,当主要路线出现严重拥堵或主要中转点突发情况时,立即启用备用方案。
四、 分阶段实施策略
前期(7月-8月): 拆改垃圾高峰。重点关注所有点位设置是否合理,内部收运频率需最高,可能需一日两清。
中期(9月-11月): 木材、板材、包装物垃圾增多。可适当调整单元点数量,加强分类引导和分拣工作。
后期(12月): 垃圾量逐步减少。可合并或撤销部分单元点,将资源集中到剩余的片区中转点。
预期成效
1. 垃圾不落地: 从源头到终端全程可控,避免二次污染。
2. 交通零干扰: 内外流线分离,减少对小区内部交通的影响。
3. 效率最大化: 动态调度确保清运能力始终匹配垃圾产量,避免堆积。
4. 社区更和谐: 通过规范管理和最小干扰,最大程度降低对业主生活的影响,提升满意度。本方案需与《项目重难点分析》中提出的管理措施、沟通策略和技术手段(如智慧平台)结合使用,方能发挥最大效能。
项目进度计划
计划总述
本计划旨在为
xx
新城ABCDE五个区,2875套住宅的集中装修垃圾(超量部分)处置工作提供清晰的时间表、任务节点和里程碑。计划遵循“前期准备充分、过程动态调控、后期平稳收尾”的原则,确保项目在
xx
年7月1日至12月31日的184天工期内,安全、环保、高效地完成。
项目生命周期:
xx
年5月中旬 -
xx
年1月中旬
核心工期:
xx
年7月1日 -
xx
年12月31日
详细进度计划 (Gantt Chart 逻辑)
以下将项目分解为五个主要阶段,并列出核心任务、依赖关系和时间安排。
(一) 前期准备阶段 (
xx
年5月15日 -
xx
年6月30日) - 【最关键阶段】
任务1.1:项目启动与团队搭建 (
xx
/5/15 -
xx
/5/31)
✅ 成立专项工作组,明确各方职责(甲方、物业、清运商、处置商)。
✅ 召开项目启动会,统一目标,宣贯方案。
✅ 建立沟通机制(如周例会、微信工作群)。
任务1.2:方案细化与供应商确定 (
xx
/5/20 -
xx
/6/15)
✅ 完成详细收运点位图纸设计与规划审批。
✅ 完成清运及处...
