临清市尚店镇面粉生产及深加工建设项目投标方案
第一章 总体概述
10
第一节 施工组织总体设想
10
一、 项目整体施工目标设定
10
二、 施工组织设计框架构建
23
三、 面粉生产项目施工部署
28
第二节 方案针对性分析
45
一、 尚店镇施工环境解析
45
二、 项目关键要素应对方案
61
三、 面粉设施专项施工措施
73
第三节 施工阶段划分
82
一、 前期准备阶段规划
82
二、 主体施工阶段部署
96
三、 收尾验收阶段安排
105
第二章 施工现场平面布置
111
第一节 施工总平面布置
111
一、 施工区域科学划分
111
二、 场地布置高效原则
120
第二节 临时设施布置
130
一、 办公设施功能规划
130
二、 生产辅助设施配置
138
第三节 临时道路布置
147
一、 道路系统规划设计
147
二、 路面结构与排水
155
第四节 施工用电与用水布置
169
一、 临时用电系统配置
169
二、 临时用水系统构建
179
第五节 施工排水与防尘措施
189
一、 排水系统规划建设
189
二、 扬尘污染控制方案
203
第六节 施工总平面图绘制
211
一、 平面图标注规范
211
二、 图纸绘制要求
217
第三章 施工进度计划
227
第一节 施工进度计划
227
一、 总工期规划
227
二、 进度计划图表
238
三、 关键线路控制
251
第二节 进度保证措施
269
一、 技术组织保障
269
二、 资源进场计划
288
三、 动态进度管理
296
四、 应急调整预案
315
第四章 分部分项工程施工方案
335
第一节 施工方案编制
335
一、 土建工程施工方案
335
二、 钢结构工程施工方案
354
三、 设备基础施工方案
371
四、 装饰装修工程施工方案
387
第二节 质量保证措施
399
一、 分部分项工程质量控制目标
399
二、 质量检查制度
409
三、 质量验收程序
422
四、 质量通病防治措施
438
五、 质量追溯机制
462
第三节 施工工艺标准
467
一、 基础施工专项工艺标准
467
二、 钢结构安装专项工艺标准
483
三、 设备基础浇筑专项工艺标准
493
四、 施工样板引路制度
508
第四节 施工质量检测
518
一、 施工过程质量检测项目
518
二、 原材料检测计划
539
三、 现场检测设备配置
552
四、 第三方检测管理
561
第五章 安全文明施工
578
第一节 安全管理措施
578
一、 安全生产责任体系构建
578
二、 安全管理制度规范
584
三、 专项安全技术保障
589
四、 日常安全行为养成
598
第二节 文明施工措施
608
一、 施工现场分区管控
608
二、 现场秩序维护管理
614
三、 人员进出管控机制
622
四、 现场生活设施保障
632
第三节 环境保护措施
640
一、 施工污染源头控制
640
二、 废水处理设施建设
648
三、 噪声污染防治策略
657
四、 废弃物管理规范
668
第四节 扬尘污染防治
675
一、 施工道路硬化处理
675
二、 降尘设备配置使用
683
三、 物料扬尘控制措施
691
四、 扬尘监测预警系统
700
第五节 应急与事故预案
707
一、 专项应急预案编制
707
二、 应急物资储备管理
714
三、 应急演练组织实施
721
四、 事故报告处理机制
734
第六节 相关图表编制
743
一、 安全生产技术措施表
743
二、 安全警示标识布置图
750
三、 应急物资储备清单
757
四、 安全巡查记录模板
767
第六章 劳动力机械设备投入
775
第一节 劳动力投入计划
775
一、 施工阶段工种配置
775
二、 人员进场时间规划
784
三、 施工人员技能培训
790
四、 人员调配应急机制
800
五、 劳动力计划附件
809
第二节 机械设备投入计划
814
一、 施工机械配置清单
814
二、 设备进场时间安排
822
三、 设备维护管理措施
833
四、 备用设备保障方案
842
五、 机械设备表附件
849
第三节 材料供应与管理措施
856
一、 材料采购计划制定
856
二、 材料存储区域设置
867
三、 材料进场检验制度
877
四、 材料使用跟踪管理
886
五、 材料应急采购预案
895
第七章 关键施工技术工艺
902
第一节 关键施工技术
902
一、 基础处理施工技术
902
二、 主体结构施工技术
916
三、 设备安装施工技术
930
第二节 关键工艺流程
943
一、 钢结构安装工艺流程
943
二、 混凝土浇筑工艺流程
959
三、 管道铺设工艺流程
968
第三节 工程重点分析
979
一、 工期保障重点分析
979
二、 施工场地管理重点
990
三、 交叉作业协调重点
1003
第四节 工程难点识别
1014
一、 特殊地质条件难点
1014
二、 设备安装精度难点
1033
三、 环保控制标准难点
1047
第五节 难点解决方案
1057
一、 测量精度保障方案
1057
二、 绿色施工技术方案
1072
三、 BIM技术应用方案
1082
第八章 季节性施工措施
1087
第一节 季节性施工措施
1087
一、 雨季施工专项方案
1087
二、 高温季节施工安排
1097
三、 冬季低温施工保障
1105
四、 特殊天气应急处置
1110
第二节 施工连续性保障
1119
一、 季节性进度调整计划
1119
二、 应急物资储备管理
1126
三、 天气预警联动机制
1131
四、 季节性施工巡查制度
1139
第三节 环境保护与文明施工
1148
一、 雨季施工环保措施
1148
二、 扬尘污染控制方案
1155
三、 清洁能源使用管理
1162
四、 施工环境防护设施
1166
第九章 新技术新工艺应用
1175
第一节 新技术应用
1175
一、 新型节能设备安装技术
1175
二、 智能化生产线控制技术
1183
第二节 新工艺实施
1189
一、 高效除尘工艺
1189
二、 环保型粉尘处理工艺
1194
第三节 新材料使用
1202
一、 高性能保温材料
1202
二、 食品级不锈钢材料
1210
第四节 新设备配置
1218
一、 生产设备选型
1218
二、 辅助设备配置
1225
第五节 应用保障措施
1232
一、 质量控制体系
1232
二、 施工应急预案
1239
三、 技术协调机制
1246
第十章 临时工程施工方案
1253
第一节 临时工程施工方案
1253
一、 施工组织设计编制
1253
二、 临时道路设施布置
1259
三、 临时水电排水设置
1268
四、 施工总平面说明
1275
第二节 扬尘污染防治措施
1282
一、 现场扬尘控制措施
1282

二、 运输车辆防尘管理
1287
三、 特殊天气应对方案
1291
四、 扬尘监测责任分工
1299
第三节 资源配置与实施保障
1305
一、 机械设备投入计划
1305
二、 材料劳动力配置
1311
三、 进度控制措施
1321
四、 施工协调推进机制
1328
第十一章 项目应急措施
1337
第一节 项目应急措施
1337
一、 应急组织体系构建
1337
二、 应急处置流程制定
1345
三、 应急联络机制建设
1366
第二节 事故应急预案
1376
一、 专项应急预案编制
1376
二、 应急演练组织实施
1388
三、 安全巡查管理制度
1404
第三节 应急培训与演练
1420
一、 施工人员培训体系
1420
二、 综合演练开展方案
1431
三、 培训演练档案管理
1446

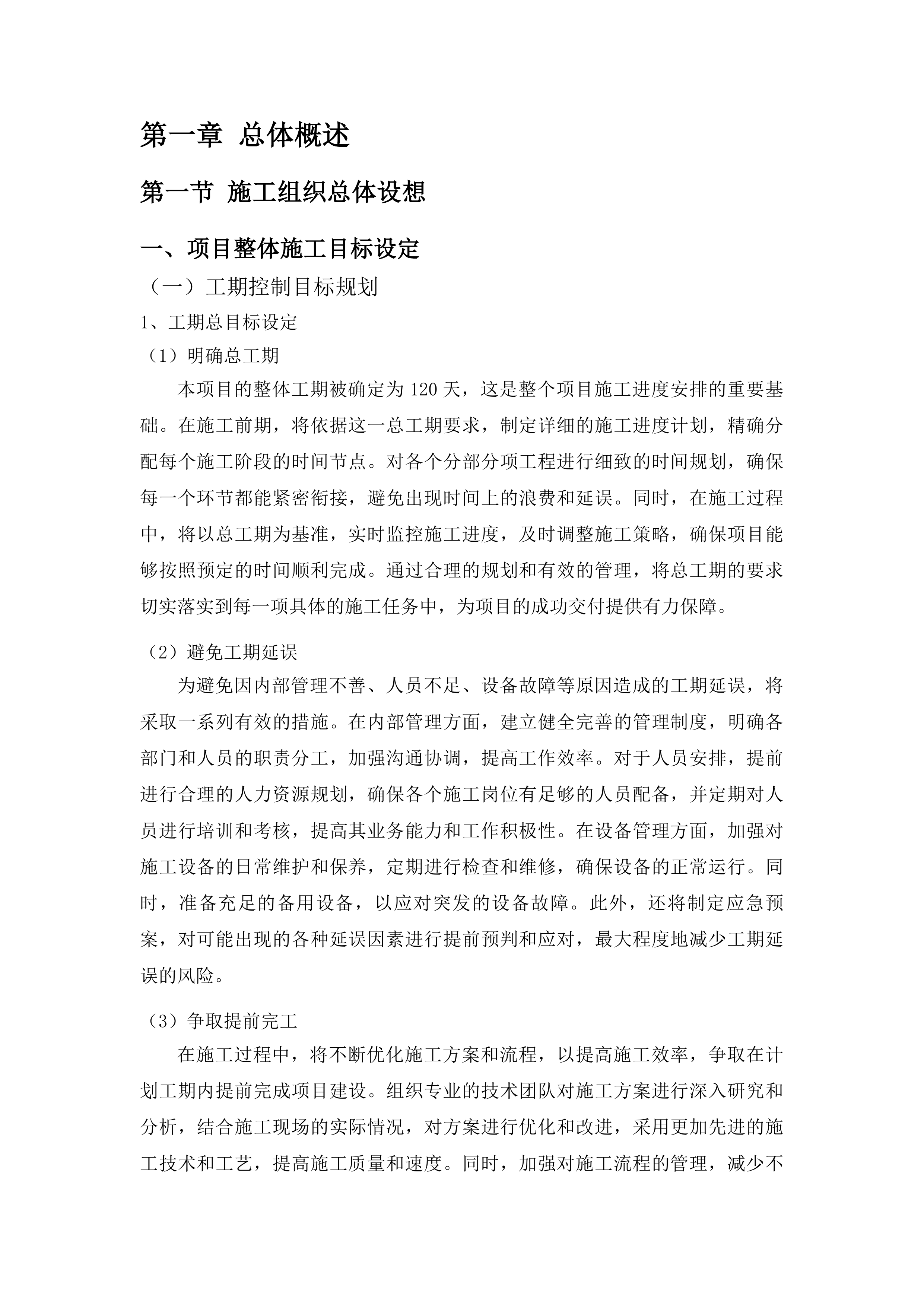

总体概述
施工组织总体设想
项目整体施工目标设定
工期控制目标规划
工期总目标设定
明确总工期
本项目的整体工期被确定为120天,这是整个项目施工进度安排的重要基础。在施工前期,将依据这一总工期要求,制定详细的施工进度计划,精确分配每个施工阶段的时间节点。对各个分部分项工程进行细致的时间规划,确保每一个环节都能紧密衔接,避免出现时间上的浪费和延误。同时,在施工过程中,将以总工期为基准,实时监控施工进度,及时调整施工策略,确保项目能够按照预定的时间顺利完成。通过合理的规划和有效的管理,将总工期的要求切实落实到每一项具体的施工任务中,为项目的成功交付提供有力保障。
避免工期延误
为避免因内部管理不善、人员不足、设备故障等原因造成的工期延误,将采取一系列有效的措施。在内部管理方面,建立健全完善的管理制度,明确各部门和人员的职责分工,加强沟通协调,提高工作效率。对于人员安排,提前进行合理的人力资源规划,确保各个施工岗位有足够的人员配备,并定期对人员进行培训和考核,提高其业务能力和工作积极性。在设备管理方面,加强对施工设备的日常维护和保养,定期进行检查和维修,确保设备的正常运行。同时,准备充足的备用设备,以应对突发的设备故障。此外,还将制定应急预案,对可能出现的各种延误因素进行提前预判和应对,最大程度地减少工期延误的风险。
争取提前完工
在施工过程中,将不断优化施工方案和流程,以提高施工效率,争取在计划工期内提前完成项目建设。组织专业的技术团队对施工方案进行深入研究和分析,结合施工现场的实际情况,对方案进行优化和改进,采用更加先进的施工技术和工艺,提高施工质量和速度。同时,加强对施工流程的管理,减少不必要的环节和工序,提高施工的连续性和流畅性。在资源调配方面,合理安排人员、设备和材料的投入,确保各项资源能够得到充分利用。此外,还将建立激励机制,对在提前完工方面做出贡献的团队和个人进行奖励,激发全体施工人员的积极性和创造力。

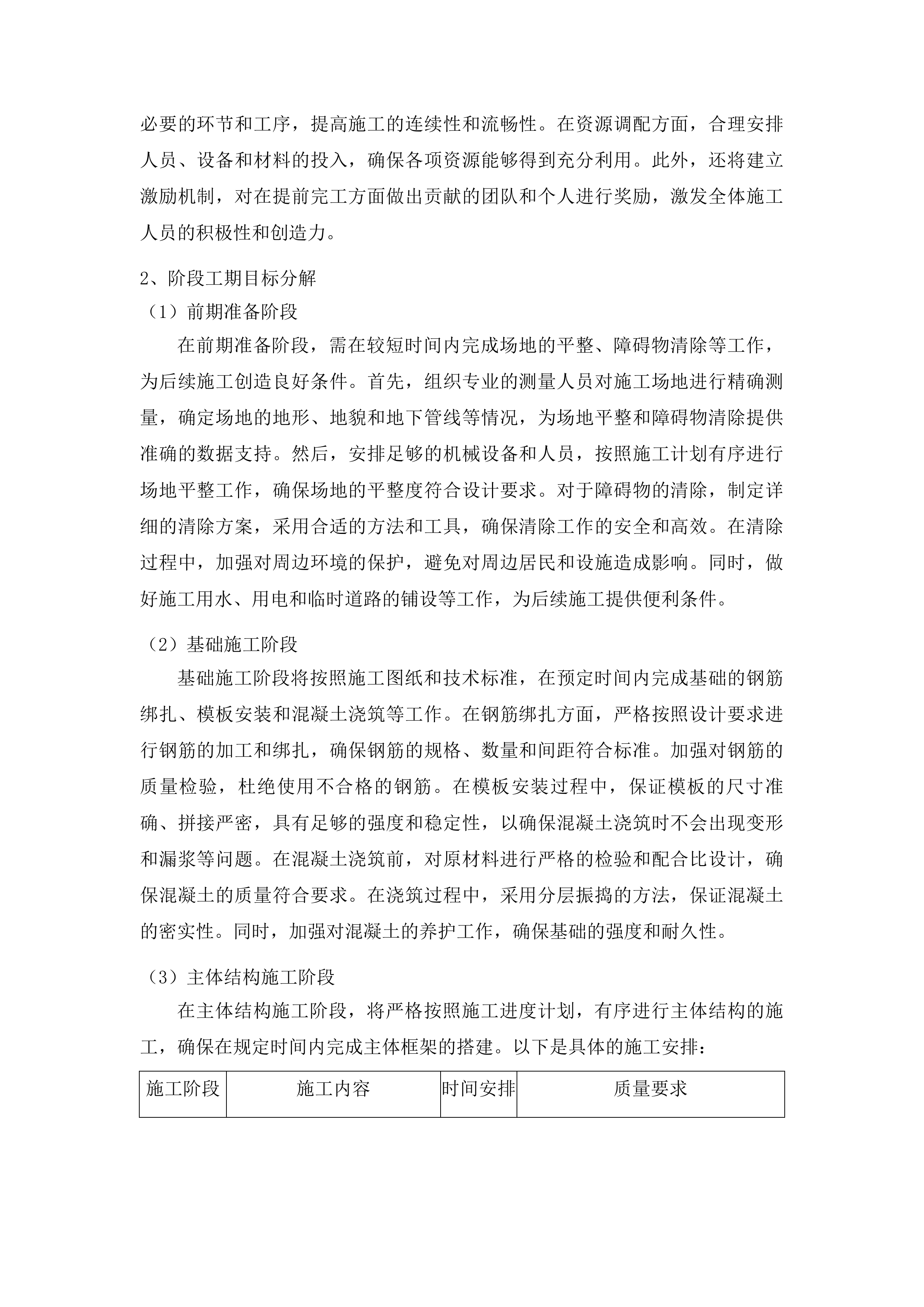

阶段工期目标分解
前期准备阶段
在前期准备阶段,需在较短时间内完成场地的平整、障碍物清除等工作,为后续施工创造良好条件。首先,组织专业的测量人员对施工场地进行精确测量,确定场地的地形、地貌和地下管线等情况,为场地平整和障碍物清除提供准确的数据支持。然后,安排足够的机械设备和人员,按照施工计划有序进行场地平整工作,确保场地的平整度符合设计要求。对于障碍物的清除,制定详细的清除方案,采用合适的方法和工具,确保清除工作的安全和高效。在清除过程中,加强对周边环境的保护,避免对周边居民和设施造成影响。同时,做好施工用水、用电和临时道路的铺设等工作,为后续施工提供便利条件。
基础施工阶段
基础施工阶段将按照施工图纸和技术标准,在预定时间内完成基础的钢筋绑扎、模板安装和混凝土浇筑等工作。在钢筋绑扎方面,严格按照设计要求进行钢筋的加工和绑扎,确保钢筋的规格、数量和间距符合标准。加强对钢筋的质量检验,杜绝使用不合格的钢筋。在模板安装过程中,保证模板的尺寸准确、拼接严密,具有足够的强度和稳定性,以确保混凝土浇筑时不会出现变形和漏浆等问题。在混凝土浇筑前,对原材料进行严格的检验和配合比设计,确保混凝土的质量符合要求。在浇筑过程中,采用分层振捣的方法,保证混凝土的密实性。同时,加强对混凝土的养护工作,确保基础的强度和耐久性。
主体结构施工阶段
在主体结构施工阶段,将严格按照施工进度计划,有序进行主体结构的施工,确保在规定时间内完成主体框架的搭建。以下是具体的施工安排:
施工阶段
施工内容
时间安排
质量要求
一层主体施工
钢筋绑扎、模板安装、混凝土浇筑
第1-10天
符合设计和规范要求,混凝土强度达到标准
二层主体施工
钢筋绑扎、模板安装、混凝土浇筑
第11-20天
符合设计和规范要求,混凝土强度达到标准
三层主体施工
钢筋绑扎、模板安装、混凝土浇筑
第21-30天
符合设计和规范要求,混凝土强度达到标准
主体结构验收
各项检查和验收工作
第31-35天
各项指标均符合验收标准
工期保障措施制定
进度监控体系
为确保施工进度的顺利进行,将安排专人负责施工进度的监控,并建立完善的进度监控体系。以下是该体系的具体内容:
监控人员
监控内容
监控频率
汇报方式
问题处理
进度监控专员
每日施工完成情况、人员和设备投入情况
每天
书面报告和现场汇报
及时协调解决,重大问题上报项目经理
项目经理
整体施工进度、关键节点完成情况
每周
项目周会汇报
组织相关人员分析解决
公司管理层
项目总体进度和阶段性目标完成情况
每月
项目月报汇报
提供决策支持和资源调配

资源合理分配
根据各阶段的施工任务和进度要求,合理调配人员、设备和材料,是确保施工顺利进行的关键。在人员调配方面,根据不同施工阶段的技术要求和工作量,合理安排各专业人员的数量和进场时间。对于基础施工阶段,安排足够的钢筋工、模板工和混凝土工;在主体结构施工阶段,增加架子工和焊工等人员。在设备调配方面,根据施工进度计划,提前安排好施工所需的机械设备,如挖掘机、起重机、混凝土搅拌机等,并确保设备的正常运行。在材料调配方面,根据施工进度和材料使用计划,及时采购和供应所需的原材料和构配件,确保材料的质量和供应的及时性。通过合理的资源分配,提高施工效率,避免资源的浪费和闲置。
应急预案制定
针对可能出现的恶劣天气、设计变更等影响工期的因素,制定相应的应急预案,以减少对工期的影响。以下是应急预案的具体内容:
影响因素
应急措施
责任人员
应急物资准备
恶劣天气(暴雨、大风等)
停止露天作业,对施工现场的设备和材料进行保护;加强对临时设施的检查和加固
项目经理
防雨布、沙袋、应急照明设备等
设计变更
及时组织相关人员对变更内容进行评估和分析,调整施工计划;加强与设计单位和建设单位的沟通协调
技术负责人
相关的设计图纸和资料
设备故障
立即组织维修人员进行抢修,同时启用备用设备;对故障设备进行分析和总结,避免类似问题再次发生
设备管理人员
备用设备、维修工具和配件
工程质量合格标准
质量目标明确
达到合格标准
本项目以“合格”作为项目质量的最终目标,这意味着所有分部分项工程均需符合质量验收要求。在施工过程中,将严格按照相关标准和规范进行操作,从原材料的采购、检验到施工工艺的控制,再到成品的验收,每一个环节都将进行严格的质量把关。对于基础工程,要确保地基的承载能力和稳定性符合设计要求;对于主体结构工程,要保证钢筋的数量、规格和连接方式以及混凝土的强度和耐久性等符合标准。在装饰装修工程中,要注重细节处理,保证表面平整度、垂直度和色泽一致性等达到验收标准。通过严格的质量控制,确保整个项目的质量达到合格水平。

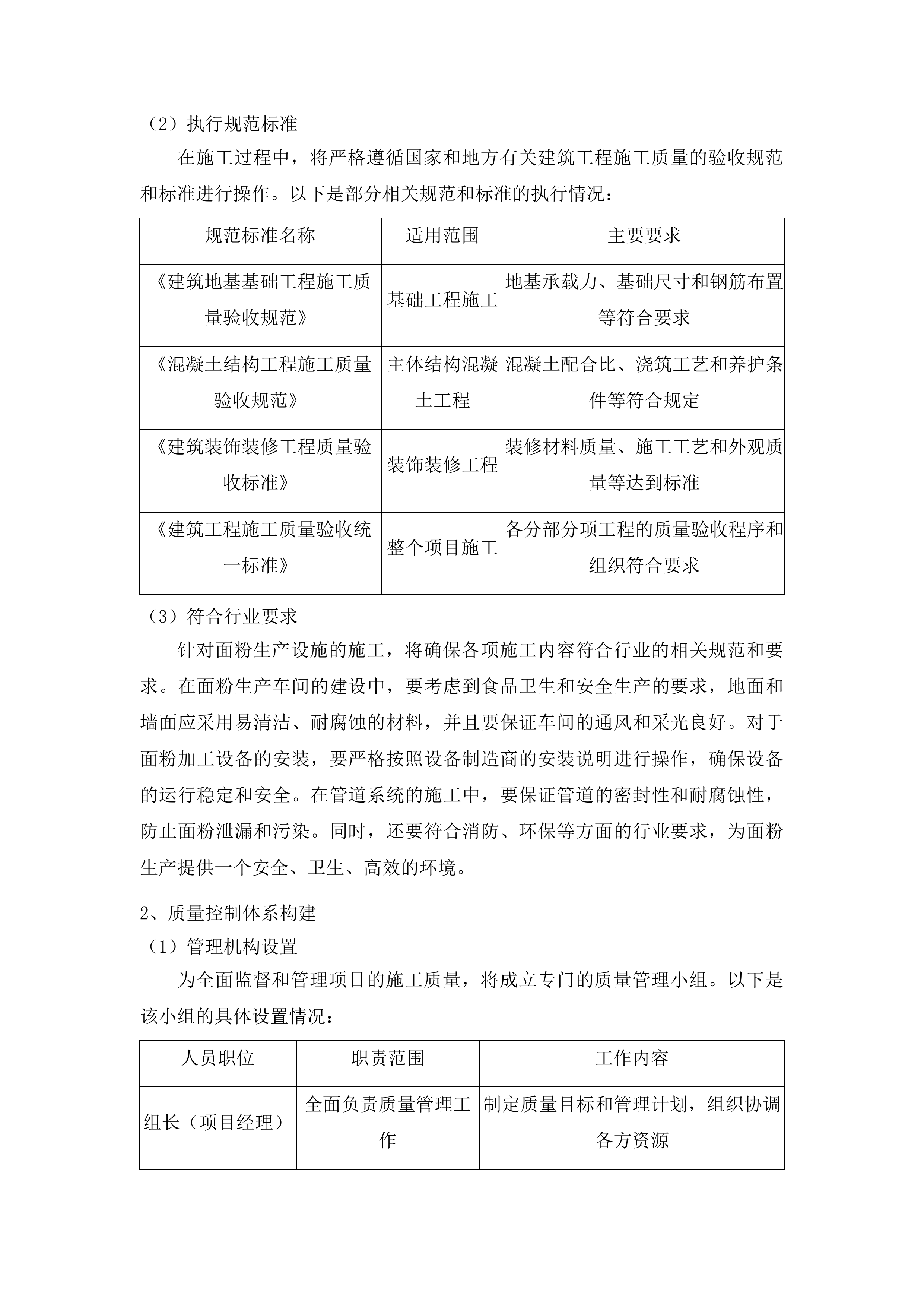

执行规范标准
在施工过程中,将严格遵循国家和地方有关建筑工程施工质量的验收规范和标准进行操作。以下是部分相关规范和标准的执行情况:
规范标准名称
适用范围
主要要求
《建筑地基基础工程施工质量验收规范》
基础工程施工
地基承载力、基础尺寸和钢筋布置等符合要求
《混凝土结构工程施工质量验收规范》
主体结构混凝土工程
混凝土配合比、浇筑工艺和养护条件等符合规定
《建筑装饰装修工程质量验收标准》
装饰装修工程
装修材料质量、施工工艺和外观质量等达到标准
《建筑工程施工质量验收统一标准》
整个项目施工
各分部分项工程的质量验收程序和组织符合要求
符合行业要求
针对面粉生产设施的施工,将确保各项施工内容符合行业的相关规范和要求。在面粉生产车间的建设中,要考虑到食品卫生和安全生产的要求,地面和墙面应采用易清洁、耐腐蚀的材料,并且要保证车间的通风和采光良好。对于面粉加工设备的安装,要严格按照设备制造商的安装说明进行操作,确保设备的运行稳定和安全。在管道系统的施工中,要保证管道的密封性和耐腐蚀性,防止面粉泄漏和污染。同时,还要符合消防、环保等方面的行业要求,为面粉生产提供一个安全、卫生、高效的环境。
质量控制体系构建
管理机构设置

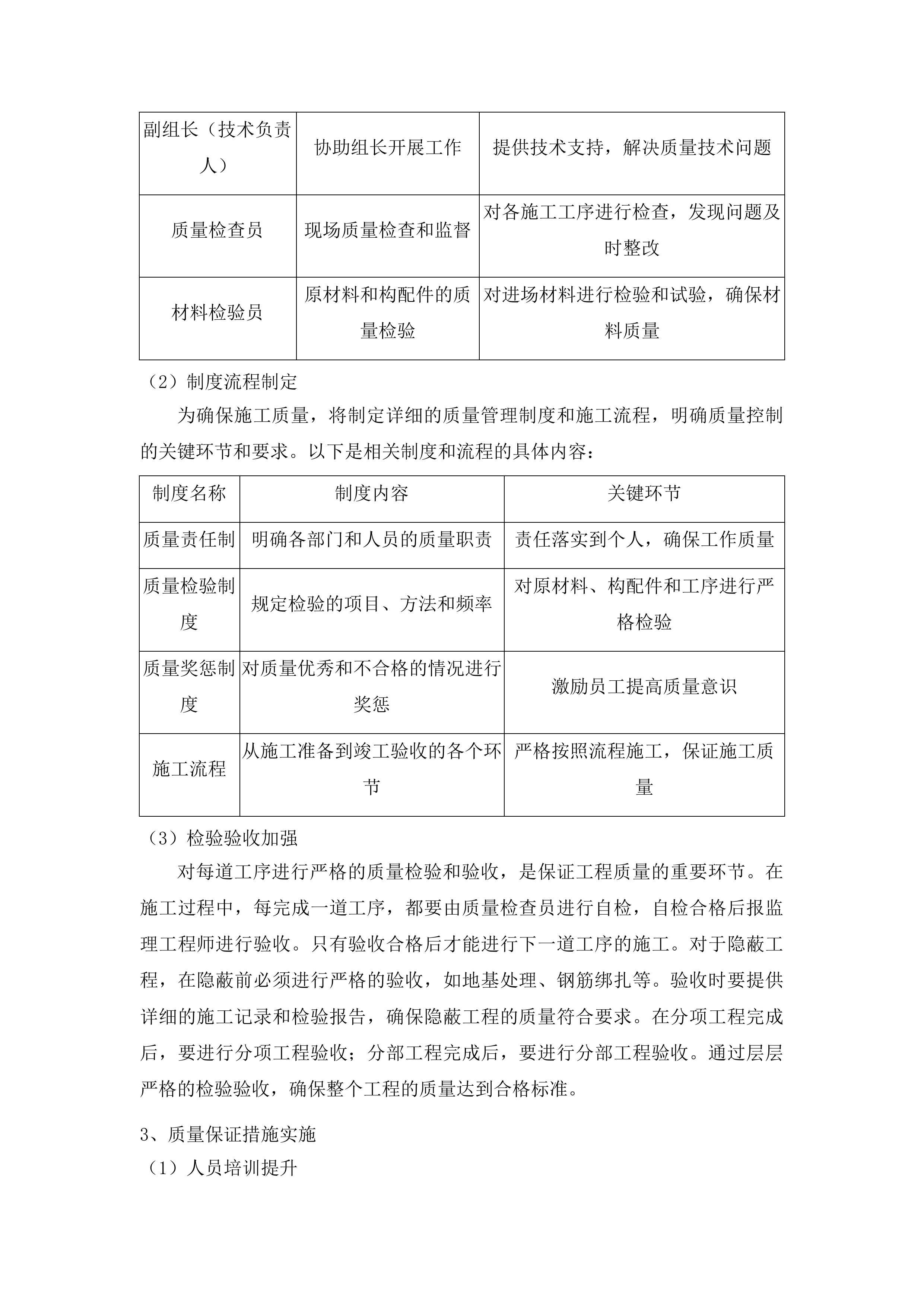

为全面监督和管理项目的施工质量,将成立专门的质量管理小组。以下是该小组的具体设置情况:
人员职位
职责范围
工作内容
组长(项目经理)
全面负责质量管理工作
制定质量目标和管理计划,组织协调各方资源
副组长(技术负责人)
协助组长开展工作
提供技术支持,解决质量技术问题
质量检查员
现场质量检查和监督
对各施工工序进行检查,发现问题及时整改
材料检验员
原材料和构配件的质量检验
对进场材料进行检验和试验,确保材料质量
制度流程制定
为确保施工质量,将制定详细的质量管理制度和施工流程,明确质量控制的关键环节和要求。以下是相关制度和流程的具体内容:
制度名称
制度内容
关键环节
质量责任制
明确各部门和人员的质量职责
责任落实到个人,确保工作质量
质量检验制度
规定检验的项目、方法和频率
对原材料、构配件和工序进行严格检验
质量奖惩制度
对质量优秀和不合格的情况进行奖惩
激励员工提高质量意识
施工流程
从施工准备到竣工验收的各个环节
严格按照流程施工,保证施工质量
检验验收加强
对每道工序进行严格的质量检验和验收,是保证工程质量的重要环节。在施工过程中,每完成一道工序,都要由质量检查员进行自检,自检合格后报监理工程师进行验收。只有验收合格后才能进行下一道工序的施工。对于隐蔽工程,在隐蔽前必须进行严格的验收,如地基处理、钢筋绑扎等。验收时要提供详细的施工记录和检验报告,确保隐蔽工程的质量符合要求。在分项工程完成后,要进行分项工程验收;分部工程完成后,要进行分部工程验收。通过层层严格的检验验收,确保整个工程的质量达到合格标准。
质量保证措施实施
人员培训提升
为提高施工人员的质量意识和操作水平,将定期组织施工人员进行质量培训。以下是培训的具体安排:
培训内容
培训对象
培训方式
培训频率
质量法律法规和标准规范
全体施工人员
集中授课
每季度一次
施工工艺和操作技能
各专业施工人员
现场示范和实操演练
每月一次
质量案例分析
全体施工人员
专题讲座
每半年一次
质量意识教育
全体施工人员
会议宣传
每周一次
材料质量把控
对原材料和构配件进行严格的质量检验和把关,是保证工程质量的基础。在材料采购环节,将选择具有良好信誉和质量保证的供应商,并要求供应商提供产品的质量证明文件。材料进场时,要进行严格的外观检查和抽样检验,对于不合格的材料要坚决退场处理。对于重要的材料,如钢筋、水泥等,要进行复试,确保其质量符合设计和规范要求。在材料储存和保管过程中,要按照材料的特性进行分类存放,采取防潮、防雨、防晒等措施,防止材料损坏和变质。通过严格的材料质量把控,确保使用的材料符合质量要求。
材料名称
检验项目
检验方法
质量要求
钢筋
力学性能、外观质量
拉伸试验、弯曲试验、外观检查
符合国家标准和设计要求
水泥
强度、安定性、凝结时间
抗压强度试验、安定性试验、凝结时间测定
符合国家标准和设计要求
砂石
颗粒级配、含泥量、泥块含量
筛分试验、含泥量试验、泥块含量试验
符合国家标准和设计要求
构配件
尺寸偏差、外观质量、性能指标
量具测量、外观检查、性能试验
符合设计和相关标准要求
现场监督检查
加强施工现场的质量监督和检查力度,是及时发现和纠正质量问题的重要手段。将安排质量检查员对施工现场进行日常巡查,对施工过程中的每一个环节进行监督检查。重点检查施工工艺是否符合要求、材料使用是否正确、质量保证措施是否落实等。对于发现的质量问题,要及时下达整改通知书,要求施工班组立即进行整改。同时,要对整改情况进行跟踪复查,确保问题得到彻底解决。此外,还将定期组织质量大检查,由项目经理、技术负责人和质量管理人员等组成检查小组,对整个施工现场的质量情况进行全面检查和评估。通过加强现场监督检查,及时消除质量隐患,保证工程质量。
监督检查人员
监督检查内容
监督检查频率
问题处理方式
质量检查员
施工工艺、材料使用、质量保证措施落实情况
每天
下达整改通知书,跟踪复查
项目经理
整体施工质量情况、关键工序质量
每周
组织相关人员分析解决
公司质量管理人员
项目质量管理制度执行情况、工程质量整体水平
每月
提出改进意见和建议
安全生产保障指标
安全目标设定
杜绝重大事故
通过有效的安全管理措施,防止出现重大安全事故,是本项目安全生产的重要目标。将建立健全安全生产管理制度,加强对施工现场的安全管理。对施工人员进行安全教育培训,提高他们的安全意识和自我保护能力。在施工现场设置明显的安全警示标志,配备必要的安全防护设施和消防器材。对施工设备和设施进行定期的检查和维护,确保其安全可靠运行。加强对危险作业的管理,如高处作业、动火作业等,严格执行审批制度,确保作业安全。通过一系列的安全管理措施,最大程度地减少重大安全事故的发生风险,保障项目的顺利进行。
降低一般事故
采取积极的预防措施,减少一般安全事故的发生频率,营造安全的施工环境。在施工前,对施工现场进行全面的安全风险评估,识别可能存在的安全隐患,并制定相应的预防措施。加强对施工人员的日常安全监督,及时纠正不安全行为。定期组织安全演练,提高施工人员的应急处置能力。对施工现场的安全设施进行定期检查和维护,确保其正常使用。在恶劣天气等特殊情况下,及时采取相应的安全防范措施,如停止露天作业、加固临时设施等。通过这些预防措施的实施,降低一般安全事故的发生概率,为施工人员创造一个安全的工作环境。
保障人员安全
将施工人员的生命安全和身体健康放在首位,确保他们在施工过程中的安全。为施工人员提供必要的安全培训和教育,使他们了解施工过程中的安全风险和防范措施。为施工人员配备符合标准的安全防护用品,如安全帽、安全带、安全鞋等,并要求他们正确佩戴和使用。加强对施工现场的安全管理,设置明显的安全警示标志,划分安全区域和危险区域。对施工设备和设施进行定期检查和维护,确保其安全可靠运行。在发生安全事故时,及时采取救援措施,保障受伤人员的生命安全。通过这些措施的实施,切实保障施工人员的安全。

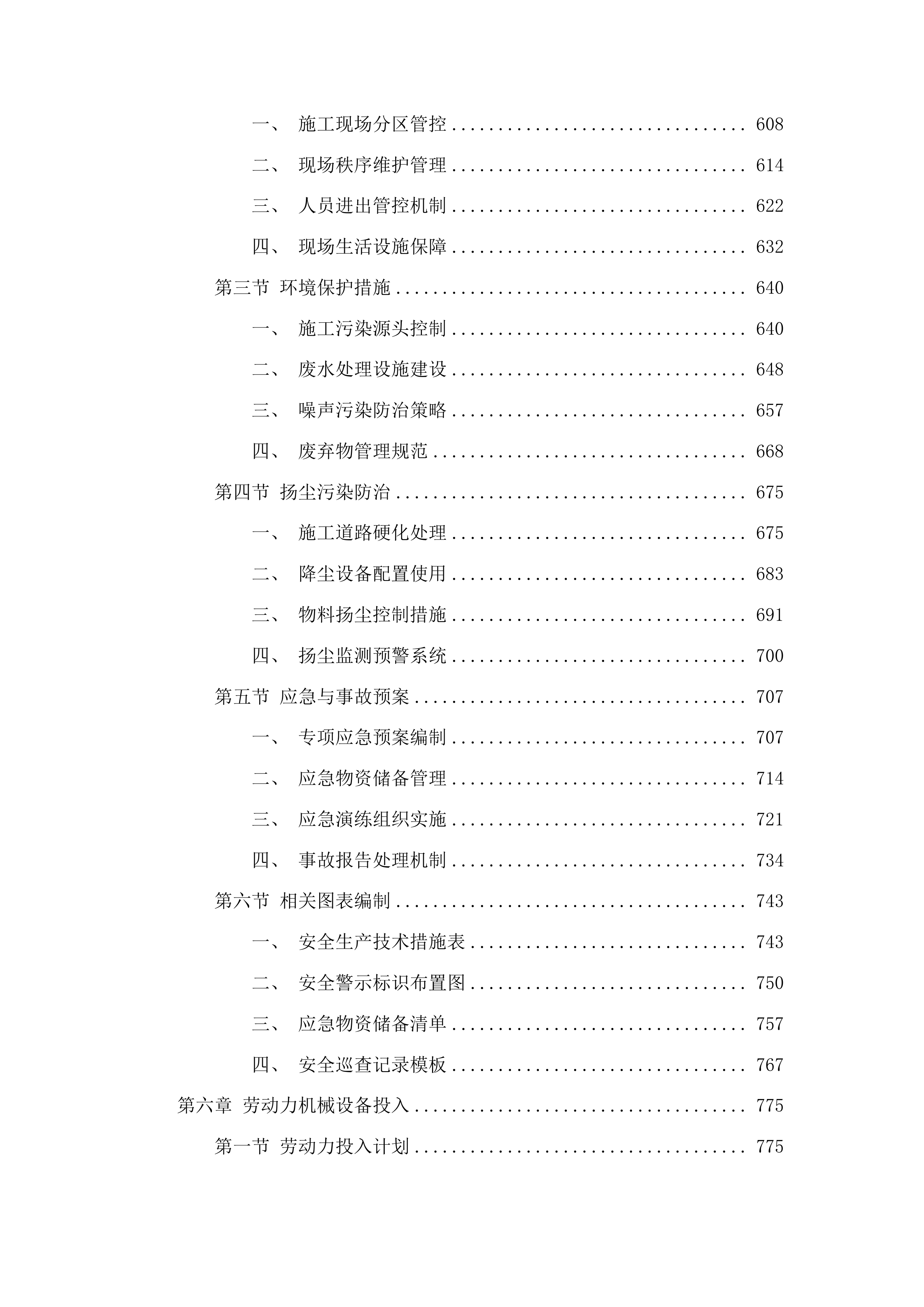

安全管理体系建立
制度建设完善
制定全面的安全生产管理制度,涵盖施工现场的各个方面,确保安全管理有章可循。将建立安全生产责任制,明确各级管理人员和施工人员的安全职责。制定安全教育培训制度,规定培训的内容、方式和频率。建立安全检查制度,定期对施工现场进行安全检查和隐患排查。制定安全事故应急预案,明确应急救援的组织机构、职责和程序。此外,还将建立安全奖惩制度,对安全工作表现突出的单位和个人进行奖励,对违反安全规定的行为进行处罚。通过完善的制度建设,为安全生产管理提供有力的保障。
教育培加强
对所有施工人员进行安全教育培训,包括安全法规、操作规程等方面的知识。在施工人员入场前,进行三级安全教育培训,即公司级、项目级和班组级安全教育。公司级安全教育主要介绍公司的安全管理制度和安全文化;项目级安全教育重点讲解施工现场的安全风险和防范措施;班组级安全教育则针对具体的施工任务和操作规程进行培训。在施工过程中,定期组织安全培训和学习活动,不断提高施工人员的安全意识和操作技能。同时,还将组织安全演练,如火灾逃生演练、高处坠落事故应急演练等,提高施工人员的应急处置能力。通过加强安全教育培训,使施工人员掌握必要的安全知识和技能,减少安全事故的发生。
隐患排查治理
定期对施工现场进行安全检查和隐患排查,及时发现和消除潜在的安全隐患。将建立安全检查制度,规定检查的内容、方式和频率。安全检查包括日常检查、定期检查和专项检查等。日常检查由施工班组和质量检查员进行,主要检查施工现场的安全状况和施工人员的操作行为;定期检查由项目经理组织,对施工现场的安全管理情况进行全面检查;专项检查则针对特定的安全问题进行检查,如消防安全检查、电气安全检查等。对于发现的安全隐患,要及时下达整改通知书,明确整改责任人、整改措施和整改期限。对整改情况进行跟踪复查,确保隐患得到彻底消除。通过隐患排查治理,保障施工现场的安全。
安全保障措施落实
防护用品配备
根据施工需要,为施工人员配备符合标准的安全帽、安全带等安全防护用品。在安全帽的选择上,要确保其具有良好的抗冲击性能和舒适度,能够有效保护施工人员的头部安全。安全带要符合国家标准,具有足够的强度和可靠性,在高处作业时能够为施工人员提供可靠的保护。此外,还将根据不同的施工岗位和作业环境,为施工人员配备其他必要的安全防护用品,如防护眼镜、防护手套、安全鞋等。同时,要加强对安全防护用品的管理,定期检查和维护,确保其正常使用。通过为施工人员配备合适的安全防护用品,降低安全事故的发生风险。
警示标志设置
在施工现场的危险区域和关键部位设置明显的安全警示标志,提高施工人员的安全警觉性。以下是警示标志的设置情况:
危险区域/关键部位
警示标志类型
设置位置
警示内容
基坑周边
禁止标志、警告标志
基坑边缘
禁止靠近、注意安全
高处作业区域
警告标志、指令标志
作业平台周边
注意坠落、必须系安全带
电气设备附近
警告标志、禁止标志
设备外壳和操作区域
注意触电、禁止合闸
消防设施位置
指示标志
设施前方
消防器材位置
设备设施管理
对施工设备和设施进行定期的维护、保养和检查,确保其安全可靠运行。将建立设备设施管理制度,明确设备设施的管理责任人、维护保养周期和检查内容。定期对施工设备进行清洁、润滑、紧固和调试等维护保养工作,及时更换磨损的零部件。对设备设施进行定期的检查和检测,如起重机的定期检验、电气设备的绝缘检测等。对于发现的设备设施故障和安全隐患,要及时进行维修和处理。同时,要建立设备设施的档案,记录设备设施的购置、使用、维护和维修等情况。通过加强设备设施管理,确保施工设备和设施的安全可靠运行。
文明施工管理要求
文明施工目标明确
营造良好环境
通过有效的管理措施,使施工现场保持整洁、有序,为施工人员创造良好的工作环境。将安排专人负责施工现场的环境卫生清理工作,定期清理垃圾和杂物,保持场地的整洁。对施工现场的材料和设备进行分类堆放,做到整齐有序。合理规划施工场地,设置临时道路和排水系统,确保施工现场的交通畅通和排水良好。同时,要加强对施工现场的绿化和美化工作,种植一些花草树木,改善施工现场的环境质量。通过营造良好的施工环境,提高施工人员的工作积极性和工作效率。
减少周边影响
采取降噪、防尘等措施,减少施工过程中对周边环境和居民的干扰。在施工过程中,选用低噪声的施工设备和工艺,如采用静压桩施工代替锤击桩施工,减少施工噪声的产生。合理安排施工时间,避免在居民休息时间进行高噪声作业。设置隔音屏障,降低施工噪声对周边环境的影响。对于施工现场的粉尘污染,采取洒水降尘、封闭作业等措施,减少粉尘的飞扬。对建筑垃圾和渣土进行及时清理和覆盖,防止扬尘污染。通过这些措施的实施,减少施工对周边环境和居民的影响。
树立企业形象
通过文明施工,展示企业的良好形象和管理水平,提高社会声誉。在施工现场设置企业标志和宣传标语,展示企业的文化和理念。加强对施工人员的文明施工教育,要求他们遵守施工现场的各项规章制度,做到言行文明、举止得体。注重施工质量和安全管理,确保项目顺利进行,为业主提供优质的工程产品。积极与周边居民和相关部门进行沟通和协调,及时解决他们的合理诉求,赢得他们的理解和支持。通过文明施工,树立企业的良好形象,提高企业的社会声誉和市场竞争力。
文明施工管理制度制定
卫生管理制定
明确施工现场环境卫生的清扫、保洁要求和责任分工,确保场地整洁。将制定详细的卫生管理制度,规定环境卫生的清扫频率、清扫范围和清扫标准。安排专人负责施工现场的日常清扫和保洁工作,对施工道路、作业场地、办公区域和生活区等进行定期清扫。对垃圾和杂物进行分类收集和处理,设置专门的垃圾桶和垃圾堆放点,并定期进行清理。加强对施工现场的厕所和食堂等卫生设施的管理,定期进行消毒和清洁,保持良好的卫生状况。通过明确的卫生管理制定,确保施工现场的环境卫生符合要求。
污染控制制度
制定具体的噪声和粉尘控制措施,如限制施工时间、采用降尘设备等。对于噪声污染,将合理安排施工时间,避免在居民休息时间进行高噪声作业。选用低噪声的施工设备和工艺,对设备进行定期维护和保养,确保其正常运行,减少噪声的产生。在施工现场设置隔音屏障,降低施工噪声对周边环境的影响。对于粉尘污染,采取洒水降尘、封闭作业等措施。在土方开挖、砂石料装卸等易产生粉尘的作业过程中,及时进行洒水降尘。对建筑垃圾和渣土进行及时清理和覆盖,防止扬尘污染。同时,加强对施工现场的空气质量监测,确保空气质量符合环保要求。
行为规范制度
规范施工人员的行为举止,要求他们遵守施工现场的各项规章制度。将制定行为规范制度,明确施工人员在施工现场的行为准则。要求施工人员遵守劳动纪律,按时上下班,不得擅自离岗。在施工现场要佩戴好安全帽、工作证等标志,穿着整齐的工作服。严禁在施工现场吸烟、随地吐痰、乱扔垃圾等不文明行为。尊重周边居民和相关部门的意见和建议,积极配合他们的工作。加强对施工人员的教育和培训,提高他们的文明素质和法律意识。通过行为规范制度的实施,营造一个文明、和谐的施工环境。
文明施工措施实施
卫生清理工作
安排专人负责施工现场的环境卫生清理工作,定期清理垃圾和杂物。每天早上和下午各进行一次全面的清扫,包括施工道路、作业场地、办公区域和生活区等。对垃圾和杂物进行分类收集,将可回收垃圾和不可回收垃圾分别存放,并定期进行清理和处理。对施工现场的厕所和食堂等卫生设施进行定期消毒和清洁,保持良好的卫生状况。同时,加强对施工人员的卫生教育,提高他们的卫生意识,养成良好的卫生习惯。通过卫生清理工作的实施,保持施工现场的整洁和卫生。
污染防治措施
为减少施工对周边环境的污染,将采取一系列污染防治措施。以下是具体的措施:
污染类型
防治措施
责任人员
实施频率
噪声污染
选用低噪声设备、设置隔音屏障、合理安排施工时间
项目经理
持续实施
粉尘污染
洒水降尘、封闭作业、及时清理和覆盖垃圾渣土
施工班组长
作业过程中随时实施
水污染
设置沉淀池、污水排放达标处理
后勤管理人员
定期检查和处理
固体废弃物污染
分类收集、及时清运
环卫人员
每天
居民沟通协调
主动与周边居民进行沟通和协调,及时了解他们的需求和意见,解决他们的合理诉求。在项目开工前,将组织召开居民座谈会,向居民介绍项目的基本情况、施工计划和环保措施等,听取他们的意见和建议。在施工过程中,定期走访周边居民,及时了解他们对施工的感受和反馈。对于居民提出的合理诉求,要及时进行处理和回复。同时,要加强对施工人员的教育,要求他们尊重周边居民,避免与居民发生冲突。通过居民沟通协调,赢得居民的理解和支持,为项目的顺利实施创造良好的外部环境。
施工组织设计框架构建
项目管理体系架构
质量管理体系搭建
①建立质量标准体系,依据面粉生产及深加工建设的行业规范和“合格”质量要求,制定涵盖原材料质量、施工工艺、成品性能等方面的详细质量标准,明确各环节质量指标,为质量管理提供清晰依据。
②实施质量控制流程,从原材料采购环节严格筛选供应商、检验原材料质量,到施工过程中对每道工序进行质量检查,再到成品检验按照标准严格把关,全程监控质量,确保每一个环节都符合质量要求。
③开展质量培训活动,定期组织施工人员参加质量知识和技能培训,邀请行业专家进行授课,通过案例分析、实操演练等方式,提升施工人员的质量意识和技能水平,使其能够准确执行质量标准。
④建立质量反馈机制,设立专门的质量反馈渠道,鼓励施工人员及时反馈质量问题。对反馈的问题进行及时处理和分析,总结经验教训,不断改进质量管理工作,持续提升工程质量。
安全管理体系建设
①制定安全管理制度,涵盖施工现场安全操作规程、设备安全维护制度、人员安全防护要求等方面,明确各岗位安全职责,确保施工现场安全有序。
②开展安全教育培训,定期组织施工人员参加安全知识培训和应急演练,提高施工人员的安全意识和应急处理能力,使其能够正确应对各类安全事故。
③实施安全检查和隐患排查,建立定期安全检查制度,对施工现场进行全面检查,及时发现和消除安全隐患。对发现的隐患建立台账,明确整改责任人、整改措施和整改期限,确保隐患得到及时整改。
④建立安全事故应急预案,针对可能发生的安全事故制定详细的应急预案,明确应急救援流程和各部门职责。定期对应急预案进行演练和修订,确保在发生安全事故时能够迅速响应和处理,最大限度减少事故损失。
成本管理体系构建
①进行成本预算编制,根据项目预算金额203.66122万元,结合项目实际情况和市场价格,对各项成本进行详细预算,合理安排人工、材料、设备等成本支出,确保成本控制在预算范围内。
②实施成本控制措施,对施工过程中的各项费用进行监控和管理,建立成本台账,及时记录成本支出情况。通过优化施工方案、合理安排施工进度等方式,降低成本消耗。
③开展成本分析和评估,定期对成本支出情况进行分析和评估,对比实际成本与预算成本的差异,及时发现成本偏差并采取措施进行调整。对成本偏差较大的项目进行重点分析,找出原因并制定改进措施。
④建立成本节约激励机制,设立成本节约奖励制度,对在成本控制方面表现突出的部门和个人进行奖励,鼓励施工人员积极参与成本节约活动,提高成本管理效率。
施工管理流程设计
施工准备阶段流程
①进行场地勘察和测量,组织专业人员对施工现场的地形、地貌和地质条件进行详细勘察和测量,收集相关数据,为施工方案的制定提供准确依据。
②编制施工图纸和施工方案,组织设计人员根据勘察数据和项目要求编制详细的施工图纸,制定科学合理的施工方案,明确施工工艺、施工进度和质量要求。
③组织施工人员和施工设备进场,根据施工进度计划,提前组织施工人员和施工设备进场,做好施工前的各项准备工作,确保施工顺利进行。
④办理施工许可证等相关手续,安排专人负责办理施工许可证、环保审批等相关手续,确保施工合法合规。
施工实施阶段流程
①按照施工图纸和施工方案进行施工,组织施工人员严格按照施工图纸和施工方案进行施工,确保施工质量和施工进度符合要求。加强对施工过程的监督和管理,及时解决施工中出现的问题。
②加强施工现场管理,协调各施工队伍之间的关系,建立有效的沟通协调机制,及时解决施工中的交叉作业、工序衔接等问题,确保施工有序进行。
③对施工过程进行质量监控和安全检查,建立质量监控体系和安全检查制度,定期对施工质量和安全进行检查,及时发现和处理质量问题和安全隐患。
④做好施工记录和资料整理,安排专人负责施工记录和资料整理工作,及时记录施工过程中的各项数据和信息,为竣工验收提供依据。
流程环节
具体工作
责任人
时间要求
基础施工
土方开挖、基础浇筑
施工班组
按进度计划
主体施工
墙体砌筑、梁柱施工
施工班组
按进度计划
设备安装
面粉生产设备安装调试
安装班组
按进度计划
质量检查
各工序质量检查
质量管理人员
实时检查
安全检查
施工现场安全检查
安全管理人员
定期检查
竣工验收阶段流程
①完成施工收尾工作,清理施工现场,组织施工人员对施工现场进行全面清理,拆除临时设施,达到竣工验收条件。
②组织自检和预验收,由项目负责人组织施工人员进行自检,对发现的问题及时进行整改。邀请相关专家进行预验收,提出改进意见。
③申请竣工验收,提交相关资料,整理施工过程中的各项资料,包括施工图纸、施工记录、质量检验报告等,向相关部门申请竣工验收,配合验收工作。
④对验收中提出的问题进行整改,根据验收意见,组织施工人员对存在的问题进行整改,确保项目质量合格。整改完成后再次申请验收,直至通过验收。
组织协调机制建立
内部协调机制建设
①建立内部沟通渠道,通过定期召开项目例会、发布工作简报等方式,确保信息在各部门和人员之间畅通传递。及时传达项目进展情况、工作要求和存在的问题,促进工作协同。
②明确各部门和人员的职责和权限,制定详细的岗位职责说明书,明确各部门和人员的工作任务、工作流程和工作标准,避免职责不清和推诿现象。
③开展内部协作活动,组织跨部门的团队建设活动,加强各部门和人员之间的沟通与交流,增进彼此的了解和信任,提高团队协作能力。
④建立内部考核机制,制定科学合理的绩效考核指标,对各部门和人员的工作进行考核和评价。将考核结果与薪酬、晋升等挂钩,激励员工积极工作。
协调方式
频率
参与人员
主要内容
项目例会
每周一次
各部门负责人
汇报工作进展、解决问题
工作简报
每天一次
全体员工
发布项目信息
团队建设活动
每月一次
全体员工
增进团队协作
绩效考核
每季度一次
全体员工
评价工作绩效
外部协调机制建立
①与当地政府部门沟通协调,安排专人与临清市尚店镇相关政府部门进行沟通,办理施工许可证、环保审批等相关手续,争取政策支持和优惠。
②与供应商建立良好的合作关系,对供应商进行严格筛选和评估,选择优质的供应商。与供应商签订长期合作协议,确保原材料和设备的及时供应,保证施工进度。
③与周边居民和单位进行沟通协调,在施工前主动与周边居民和单位进行沟通,了解他们的需求和意见。采取有效措施减少施工对周边环境的影响,如控制施工噪音、粉尘等污染。
④与监理单位密切配合,积极接受监理单位的监督和管理,按照监理要求及时整改施工中存在的问题。定期向监理单位汇报施工进展情况,共同确保项目质量和施工安全。
协调问题处理机制
①建立协调问题反馈机制,设立专门的意见箱和投诉电话,及时收集和整理协调问题。对反馈的问题进行分类和登记,确保问题得到及时处理。
②对协调问题进行分类和分析,组织专业人员对协调问题进行深入分析,找出问题的根源和影响因素。根据问题的性质和严重程度,制定相应的解决方案。
③明确协调问题处理的责任人和时间节点,将协调问题处理任务分解到具体的部门和人员,明确责任人。制定详细的处理计划,明确时间节点,确保问题得到及时解决。
④对协调问题的处理结果进行跟踪和评估,定期对协调问题的处理结果进行跟踪和评估,了解问题是否得到彻底解决。根据评估结果,总结经验教训,不断改进协调工作。
问题类型
处理流程
责任人
时间要求
内部协调问题
沟通协商、制定方案、实施整改
相关部门负责人
3个工作日
外部协调问题
沟通协调、争取支持、解决问题
协调专员
5个工作日
重大协调问题
专题会议、专家论证、制定方案
项目负责人
7个工作日
面粉生产项目施工部署
生产设施施工重点
设备基础施工要点
定位放线控制
1)使用高精度的测量仪器进行基础定位和放线,确保误差在允许范围内。在本项目中,将采用先进的全站仪等测量设备,按照设计图纸的要求,精确确定设备基础的位置和尺寸。对测量仪器进行定期校准和检查,保证其精度和可靠性。在定位放线过程中,进行多次复核和验证,避免出现误差累积。同时,做好测量记录,为后续施工提供准确的数据支持。
2)对定位点进行保护,防止在施工过程中被破坏。在定位点周围设置明显的标识和防护设施,如围栏、警示标志等。安排专人负责定位点的看护和管理,严禁无关人员靠近和破坏。在进行土方开挖、基础施工等作业时,采取有效的防护措施,避免对定位点造成影响。若发现定位点有损坏或移动的情况,及时进行重新测量和定位,确保基础施工的准确性。
全站仪
钢筋工程质量
1)对钢筋进行严格的检验和试验,确保钢筋质量符合标准。在钢筋进场时,检查其质量证明文件,包括质量检验报告、生产许可证等。对钢筋的外观进行检查,如表面是否有裂缝、锈蚀等缺陷。按照相关标准和规范的要求,对钢筋进行力学性能试验,如拉伸试验、弯曲试验等。只有检验合格的钢筋才能用于本项目的施工。建立钢筋质量追溯体系,对每批钢筋的来源、使用部位等进行详细记录。
2)加强钢筋的加工和绑扎管理,保证钢筋的锚固长度和接头质量。对钢筋的加工尺寸进行严格控制,确保其符合设计要求。在钢筋加工过程中,采用先进的加工设备和工艺,提高加工精度。加强对钢筋绑扎的质量检查,保证钢筋的间距、数量、锚固长度等符合设计和规范要求。对于钢筋接头,采用合适的连接方式,如焊接、机械连接等,并进行严格的质量检验。在钢筋绑扎完成后,进行质量验收,合格后方可进行下一道工序。
钢筋加工设备
生产设备安装关键
基础验收要点
1)检查基础的尺寸、标高和平整度是否符合设计要求。使用测量仪器对基础的长度、宽度、高度等尺寸进行精确测量,与设计图纸进行对比。检查基础的标高是否在允许偏差范围内,确保设备安装后的水平度。采用水平仪等工具检查基础的平整度,对不平整的部位进行处理。同时,检查基础的表面是否有裂缝、蜂窝、麻面等缺陷,如有问题及时进行修复。
2)检查基础的混凝土强度是否达到设计要求。按照相关标准和规范的要求,对基础混凝土进行强度检验。采用回弹法、钻芯取样法等方法对混凝土强度进行检测,确保其满足设备安装的承载要求。检查混凝土的配合比、原材料质量等是否符合设计和规范要求,保证混凝土的质量稳定性。在基础混凝土强度未达到要求之前,严禁进行设备安装作业。
混凝土强度检测设备
设备调试流程
1)进行设备的单机调试,检查设备的各项性能指标是否符合要求。在单机调试前,对设备进行全面的检查和清理,确保设备的安装质量和运行环境良好。按照设备的调试手册和操作规程,对设备的各项参数进行设置和调整。启动设备,对其运行状态进行监测,检查设备的转速、温度、压力等性能指标是否正常。记录调试过程中的数据和情况,对发现的问题及时进行处理。
2)进行设备的联动调试,检查设备之间的协同工作情况。在联动调试前,对各设备之间的连接和通信进行检查,确保其正常可靠。按照生产工艺流程,依次启动各设备,观察设备之间的协同工作情况,检查物料输送、设备联锁等是否正常。对联动调试过程中出现的问题进行分析和解决,优化设备的运行参数和控制逻辑。通过联动调试,验证整个生产系统的稳定性和可靠性,为正式生产做好准备。
调试阶段
调试内容
调试方法
调试标准
单机调试
设备性能指标检查
启动设备,监测运行状态
各项性能指标符合设计要求
联动调试
设备协同工作检查
按工艺流程启动设备,观察运行情况
设备之间协同工作正常
配套设施施工要点
设施布局规划
1)根据生产工艺要求,合理规划配套设施的位置和走向。深入研究本项目的生产工艺流程,了解各生产环节对配套设施的需求。结合场地条件和空间布局,确定配套设施的最佳位置和走向,确保其与生产设备的衔接顺畅。在规划过程中,考虑设施的扩展性和灵活性,以便在未来生产规模扩大或工艺改进时能够进行调整和改造。
2)考虑设施的维护和检修方便性,预留足够的空间。在配套设施的设计和布局中,为设备的维护和检修预留必要的通道和操作空间。设置合理的检修平台和吊装孔,方便设备的拆卸和安装。同时,考虑设施的通风、照明等条件,为维护和检修人员提供良好的工作环境。对设施的布局进行模拟和分析,确保维护和检修工作能够高效、安全地进行。
输送机
机械设备维护
施工质量管控
1)对配套设施的原材料进行严格的检验和试验,确保材料质量符合标准。在原材料进场时,检查其质量证明文件,包括质量检验报告、生产许可证等。对原材料的外观进行检查,如表面是否有裂缝、变形等缺陷。按照相关标准和规范的要求,对原材料进行物理性能和化学性能试验,如强度试验、耐腐蚀性试验等。只有检验合格的原材料才能用于本项目的施工。建立原材料质量追溯体系,对每批原材料的来源、使用部位等进行详细记录。
2)加强施工过程中的质量检查和监督,及时发现和解决质量问题。制定详细的施工质量检查计划,对施工过程中的各个环节进行定期检查和不定期抽查。建立质量监督小组,对施工质量进行全程监督。对发现的质量问题,及时下达整改通知,要求施工单位限期整改。对整改情况进行跟踪和复查,确保质量问题得到彻底解决。同时,加强对施工人员的质量教育和培训,提高其质量意识和操作技能。
施工人员培训
深加工区域布局方案
区域功能规划设计
工艺流程考量
1)按照面粉深加工的工艺流程,确定各功能区域的先后顺序和衔接关系。深入研究面粉深加工的工艺流程,包括原料处理、研磨、筛分、包装等环节。根据工艺流程的要求,合理划分各功能区域,确保物料在各区域之间的流动顺畅。在确定区域顺序时,考虑生产效率和质量控制的因素,避免出现物料倒流或交叉污染的情况。
2)确保各功能区域的设备和工艺能够相互匹配,提高生产效率。对各功能区域的设备进行选型和配置,使其能够满足生产工艺的要求。加强设备之间的接口设计和通信连接,实现设备的自动化控制和协同工作。对生产工艺进行优化和改进,提高各功能区域之间的衔接效率。通过合理的区域规划和设备配置,提高整个深加工区域的生产效率和产品质量。
物流运输设计
1)规划合理的物流通道,确保物料的运输顺畅。根据深加工区域的布局和生产流程,规划物流通道的走向和宽度。物流通道应避免与生产区域交叉,减少物流运输对生产的干扰。在通道设计中,考虑物料的运输方式和运输量,选择合适的通道类型,如叉车通道、输送带通道等。对物流通道进行标识和管理,确保运输车辆和人员能够安全、高效地通行。
2)选择合适的运输设备,提高物流运输效率。根据物料的性质和运输距离,选择合适的运输设备,如叉车、输送机、起重机等。对运输设备进行定期维护和保养,确保其性能和可靠性。优化运输设备的调度和管理,提高设备的利用率。同时,采用信息化技术对物流运输进行实时监控和管理,及时调整运输计划,提高物流运输效率。
设备摆放优化策略
设备性能匹配
1)根据设备的生产能力和工艺要求,选择合适的设备进行搭配。对本项目中所需的设备进行详细的调研和分析,了解各设备的生产能力、技术参数和工艺特点。根据生产规模和工艺流程的要求,选择能够相互匹配的设备进行组合。在设备选型过程中,考虑设备的可靠性、维护性和节能性等因素,确保设备的长期稳定运行。
2)确保设备之间的衔接顺畅,避免出现生产瓶颈。对设备的安装位置和连接方式进行优化设计,确保物料在设备之间的传递顺畅。加强设备之间的接口设计和通信连接,实现设备的自动化控制和协同工作。对生产过程进行模拟和分析,找出可能存在的生产瓶颈,并采取相应的措施进行解决。通过合理的设备搭配和布局,提高整个生产系统的效率和稳定性。
维护空间预留
1)为设备的维护和检修预留足够的空间,便于工作人员进行操作。在设备的布局设计中,考虑设备的维护和检修需求,为其预留必要的通道和操作空间。设置合理的检修平台和吊装孔,方便设备的拆卸和安装。同时,考虑设备的通风、照明等条件,为维护和检修人员提供良好的工作环境。对设备的布局进行模拟和分析,确保维护和检修工作能够高效、安全地进行。
2)设置合理的检修通道和平台,确保检修工作的安全和高效。根据设备的分布和维护要求,规划检修通道的走向和宽度。检修通道应保持畅通无阻,避免堆放杂物。在检修平台的设计中,考虑承载能力和安全性,确保检修人员的人身安全。对检修通道和平台进行定期检查和维护,确保其性能和可靠性。同时,配备必要的检修工具和设备,提高检修工作的效率。
设备名称
维护空间要求
检修通道设置
检修平台尺寸
XXX设备
周边预留XXX米操作空间
设置专用通道,宽度XXX米
长XXX米,宽XXX米
XXX设备
周边预留XXX米操作空间
与其他通道连通,宽度XXX米
长XXX米,宽XXX米
安全通道设置规划
规范标准遵循
1)严格按照国家和地方的安全规范要求,确定安全通道的数量、宽度和走向。深入研究国家和地方有关安全通道的规范和标准,如《建筑设计防火规范》等。根据深加工区域的面积、人员数量和生产特点,确定安全通道的数量和宽度。安全通道的走向应符合人员疏散和消防救援的要求,避免出现死角和障碍物。
2)确保安全通道的设计符合消防、疏散等相关标准。在安全通道的设计中,考虑消防设施的设置和布局,如消火栓、灭火器等。设置明显的安全标识和疏散指示标志,确保人员在紧急情况下能够快速、准确地找到安全通道。对安全通道的门、窗等进行特殊设计,确保其能够在紧急情况下顺利开启。定期对安全通道进行检查和维护,确保其畅通无阻。
通道日常管理
1)加强对安全通道的日常管理,禁止在通道内堆放杂物。制定安全通道管理制度,明确责任人和管理要求。安排专人负责安全通道的巡查和清理,及时发现和清除通道内的杂物。对违反规定在通道内堆放杂物的行为进行严肃处理,确保安全通道的畅通。
2)定期对安全通道进行检查和清理,确保通道畅通。建立安全通道检查和清理计划,定期对通道进行全面检查。检查通道的门、窗是否能够正常开启,标识和指示标志是否清晰完好。对通道内的灰尘、垃圾等进行清理,保持通道的整洁。在检查过程中,发现问题及时进行整改,确保安全通道始终处于良好的运行状态。
功能分区施工顺序
基础施工顺序安排
深度大小原则
1)先施工较深、较大的基础,后施工较浅、较小的基础。在本项目中,根据设计图纸和地质勘察报告,确定各基础的深度和大小。按照深度大小原则,合理安排基础施工顺序。先施...
