口前镇红旗村二社、三社道路改造工程投标方案
第一章 施工组织设计内容完整性和编制水平
8
第一节 编制内容完整性
8
一、 施工方案及技术措施
9
二、 质量保证措施和创优计划
19
三、 施工总进度计划及保障措施
28
四、 安全文明施工管理
34
五、 特殊季节施工安排
44
六、 协调配合与应急管理
52
第二节 编制格式规范性
60
一、 文档排版统一规范
60
二、 图表内容对应要求
64
三、 内容逻辑层次结构
74
第三节 编制深度与可行性
81
一、 施工方案可操作性
81
二、 工期计划保障能力
95
三、 工程质量标准符合
107
第四节 附表编制完整性
115
一、 施工设备配置表
115
二、 试验检测仪器表
129
三、 劳动力配置计划表
138
四、 施工平面布置图表
147
五、 临时用地需求表
163
第二章 施工方案与技术措施
172
第一节 施工方案制定
172
一、 道路改造施工总体安排
172
二、 施工流程定制
189
三、 主要施工方法确定
207
第二节 技术措施落实
221
一、 关键技术点专项措施
221
二、 新工艺新材料应用
242
三、 特殊季节施工措施
262
四、 施工现场配套技术
279
第三节 施工方法合理性
286
一、 工程需求匹配分析
286
二、 综合优势评估
301
三、 资源配置支撑条件
325
四、 方案优化对比分析
343
第四节 施工图纸与图表
366
一、 施工总平面布置图
366
二、 施工进度计划图表
372
三、 资源配置计划图表
391
四、 图表与文字印证
413
第三章 质量管理体系与措施
429
第一节 施工技术标准
429
一、 国家行业现行规范
429
二、 项目细化工艺标准
438
三、 设计文件执行要求
456
四、 材料设备验收标准
466
第二节 施工过程质量控制
477
一、 分部分项工程控制流程
477
二、 关键工序质量控制点
487
三、 隐蔽工程检查验收程序
498
四、 质量巡查抽检机制
512
五、 质量问题整改闭环管理
523
第三节 检验检测管理
534
一、 原材料构配件复检管理
534
二、 现场检测计划制定
548
三、 第三方检测机构委托
561
四、 检测资料归档管理
570
第四节 质量通病防治措施
578
一、 路基沉陷防治措施
578
二、 路面裂缝预防控制
589
三、 施工过程预防控制手段
597
四、 成品保护措施
608
五、 质量事故应急预案机制
620
第五节 质量管理组织措施
631
一、 质量管理组织架构
631
二、 质量管理责任制
647
三、 质量目标分解考核机制
660
四、 施工人员质量意识培训
669
第四章 安全管理体系与措施
680
第一节 安全管理体系
680
一、 安全管理组织架构
680
二、 安全管理制度文件
693
三、 安全检查与隐患治理
705
四、 危险源识别与控制
712
第二节 施工安全措施
719
一、 安全技术交底制度
719
二、 专项施工安全防护
730
三、 现场安全设施布置
743
四、 安全防护用品管理
756
第三节 安全检查与监督
761
一、 定期安全检查计划
761
二、 隐患整改闭环管理
778
三、 安全检查配合机制
792
四、 安全管理奖惩办法
799
第四节 安全专项方案
808
一、 特殊工况安全方案
808
二、 临时用电安全方案
821
三、 机械设备安全方案
829
四、 交通疏导安全方案
844
五、 恶劣天气应对方案
852
第五章 环保管理体系与措施
866
第一节 环保管理体系
866
一、 环保管理架构设计
866
二、 环保检查整改机制
873
第二节 施工扬尘控制措施
879
一、 施工围挡设置规范
879
二、 降尘设备配置方案
889
三、 运输车辆管理措施
898
第三节 噪声控制措施
908
一、 施工时间合理安排
908
二、 噪声控制技术应用
917
三、 噪声监测管理办法
926
第四节 废水处理措施
937
一、 临时污水处理设施
937
二、 废水分类收集系统
946
三、 废水排放管理规定
956
第五节 固体废弃物管理措施
968
一、 垃圾收集点设置
968
二、 建筑废料回收利用
977
三、 危险废弃物处理
985
第六节 施工场地绿化与恢复措施
992
一、 施工后场地清理
992
二、 植被恢复工程设计
999
三、 临时用地生态修复
1009
第七节 环保宣传教育与培训
1017
一、 环保知识培训计划
1017
二、 环保宣传氛围营造
1028
三、 环保专题会议制度
1035
第六章 工程进度计划与措施
1042
第一节 施工进度安排
1042
一、 工程时间节点规划
1042
二、 施工进度计划编制
1050
第二节 进度保障措施
1061
一、 工期控制目标设定
1061
二、 施工进度保障体系
1070
三、 进度偏差应对机制
1080
四、 风险因素应对预案
1087
第三节 资源配置计划
1094
一、 施工机械设备安排
1094
二、 劳动力资源配置
1106
三、 原材料供应计划
1121
四、 临时设施资源配置
1128
第四节 进度管理手段
1136
一、 进度报告制度建立
1136
二、 管理人员职责分工
1142
三、 信息化管理工具应用
1148
四、 进度考核激励机制
1157
第五节 附图附表编制
1165
一、 施工进度网络图
1165
二、 施工进度横道图
1172
三、 图表文字对应说明
1180
四、 附图编制规范要求
1191
第七章 主要施工机械设备情况
1199
第一节 机械设备配置
1199
一、 施工设备种类确定
1199
二、 设备数量与来源保障
1210
第二节 设备进场计划
1222
一、 进场时间表制定
1222
二、 应急保障机制
1240
第三节 设备管理与维护
1252
一、 管理制度建立
1252
二、 效率提升措施
1265
第八章 劳动力安排计划
1281
第一节 劳动力计划合理性
1281
一、 施工阶段工种配置规划
1281
二、 人员进退场时间规划
1294
第二节 劳动力素质保障
1304
一、 施工人员持证上岗管理
1304
二、 施工人员培训考核体系
1314
第三节 劳动力组织措施
1324
一、 劳动力计划编制执行
1324
二、 农忙期间人员稳定措施
1334
第四节 劳动力后勤保障
1342
一、 施工人员生活保障措施
1342
二、 施工安全健康保障
1349
第九章 原材料进场所计划
1362
第一节 原材料种类明确
1362
一、 工程主要原材料清单
1362
二、 施工材料类别匹配
1370
第二节 原材料进场时间安排
1377
一、 施工进度材料匹配
1377
二、 时间节点控制方案
1389
第三节 原材料进场数量计划
1402
一、 分阶段数量规划
1402
二、 工程量匹配计算
1412
第四节 原材料质量控制措施
1419
一、 进场前质量审核
1419
二、 现场质量检测流程
1426
第五节 原材料运输与储存方案
1432
一、 运输方案设计
1432
二、 现场储存管理
1440
第六节 原材料供应保障措施
1449
一、 供应保障机制建立
1449
二、 突发情况应对方案
1458
第十章 保修服务
1466
第一节 保修服务承诺
1466
一、 保修期限设定
1466
二、 定期回访服务
1476
三、 响应及修复时效
1485
四、 服务联系保障
1493
第二节 维修服务保障措施
1502
一、 维修服务流程规范
1502
二、 维修资源配备
1510
三、 维修台账管理
1519
四、 服务质量改进
1529
第三节 保修服务组织管理
1538
一、 责任主体明确
1538
二、 质量问题处理预案
1545
三、 多方沟通机制
1558
四、 期满后技术支持
1567
施工组织设计内容完整性和编制水平
编制内容完整性
施工方案及技术措施
道路改造施工工艺要点
施工前期准备要点
现场勘察要点

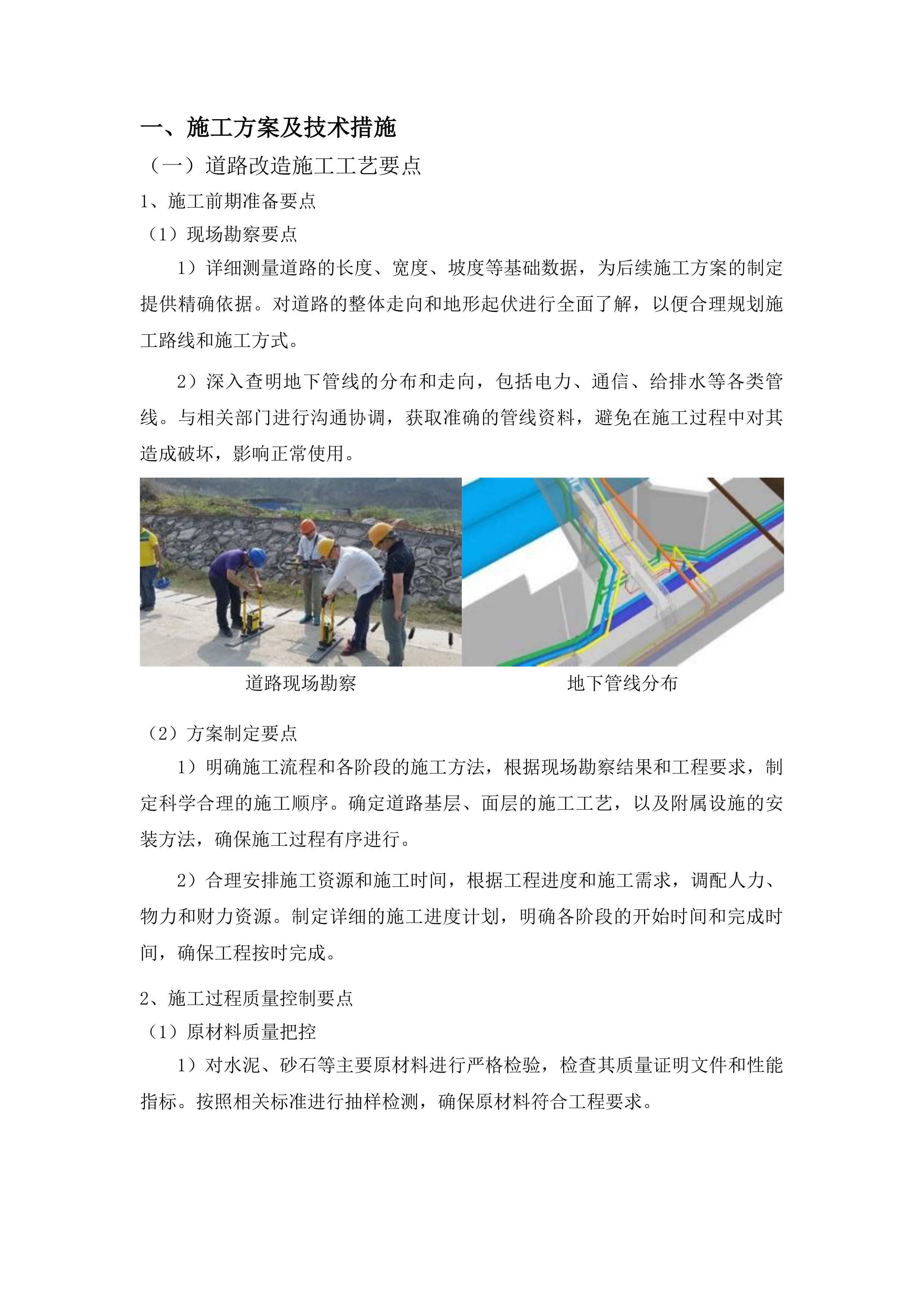

1)详细测量道路的长度、宽度、坡度等基础数据,为后续施工方案的制定提供精确依据。对道路的整体走向和地形起伏进行全面了解,以便合理规划施工路线和施工方式。
2)深入查明地下管线的分布和走向,包括电力、通信、给排水等各类管线。与相关部门进行沟通协调,获取准确的管线资料,避免在施工过程中对其造成破坏,影响正常使用。
道路现场勘察
地下管线分布
方案制定要点
1)明确施工流程和各阶段的施工方法,根据现场勘察结果和工程要求,制定科学合理的施工顺序。确定道路基层、面层的施工工艺,以及附属设施的安装方法,确保施工过程有序进行。
2)合理安排施工资源和施工时间,根据工程进度和施工需求,调配人力、物力和财力资源。制定详细的施工进度计划,明确各阶段的开始时间和完成时间,确保工程按时完成。
施工过程质量控制要点
原材料质量把控

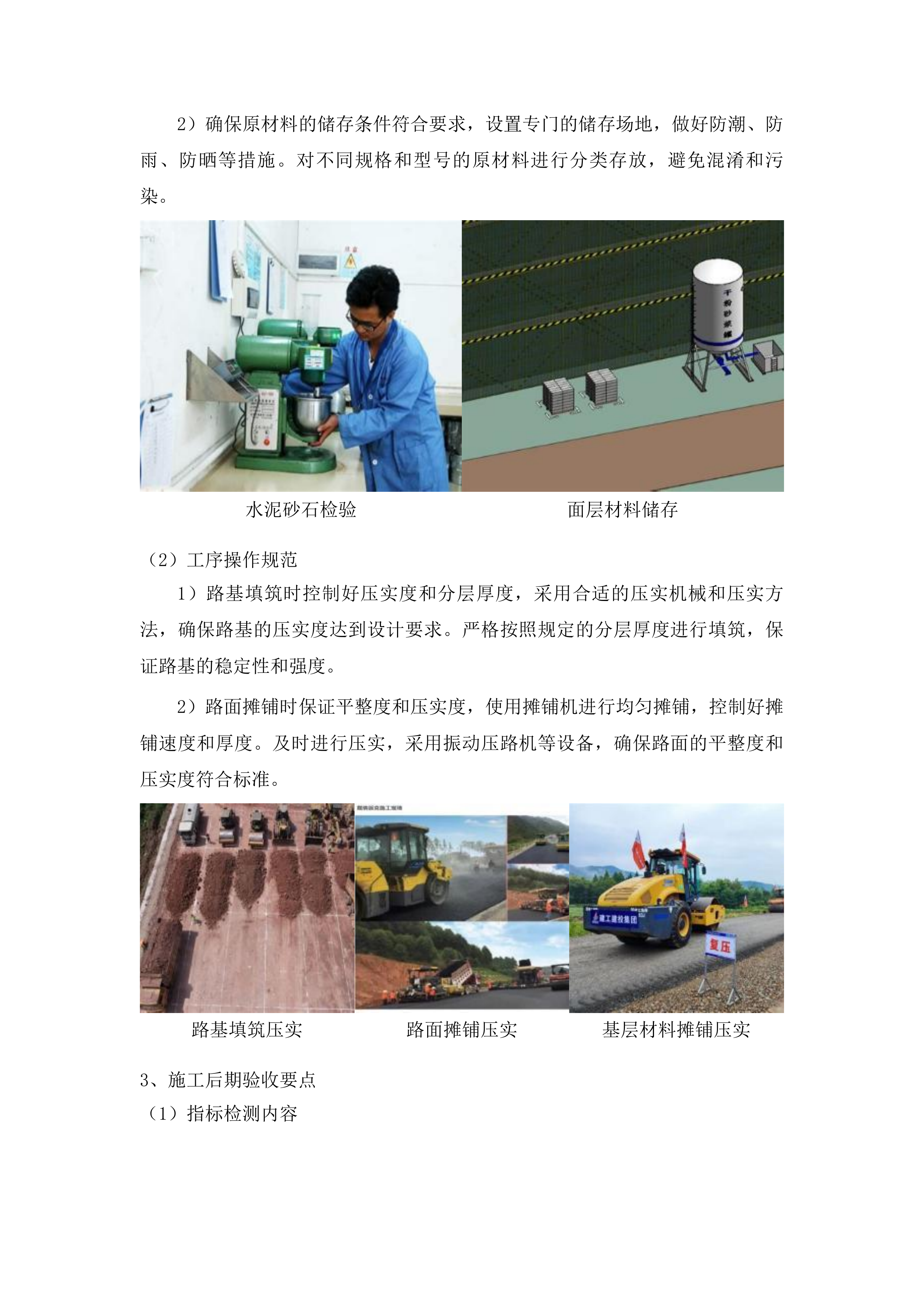

1)对水泥、砂石等主要原材料进行严格检验,检查其质量证明文件和性能指标。按照相关标准进行抽样检测,确保原材料符合工程要求。
2)确保原材料的储存条件符合要求,设置专门的储存场地,做好防潮、防雨、防晒等措施。对不同规格和型号的原材料进行分类存放,避免混淆和污染。
水泥砂石检验
面层材料储存
工序操作规范
1)路基填筑时控制好压实度和分层厚度,采用合适的压实机械和压实方法,确保路基的压实度达到设计要求。严格按照规定的分层厚度进行填筑,保证路基的稳定性和强度。

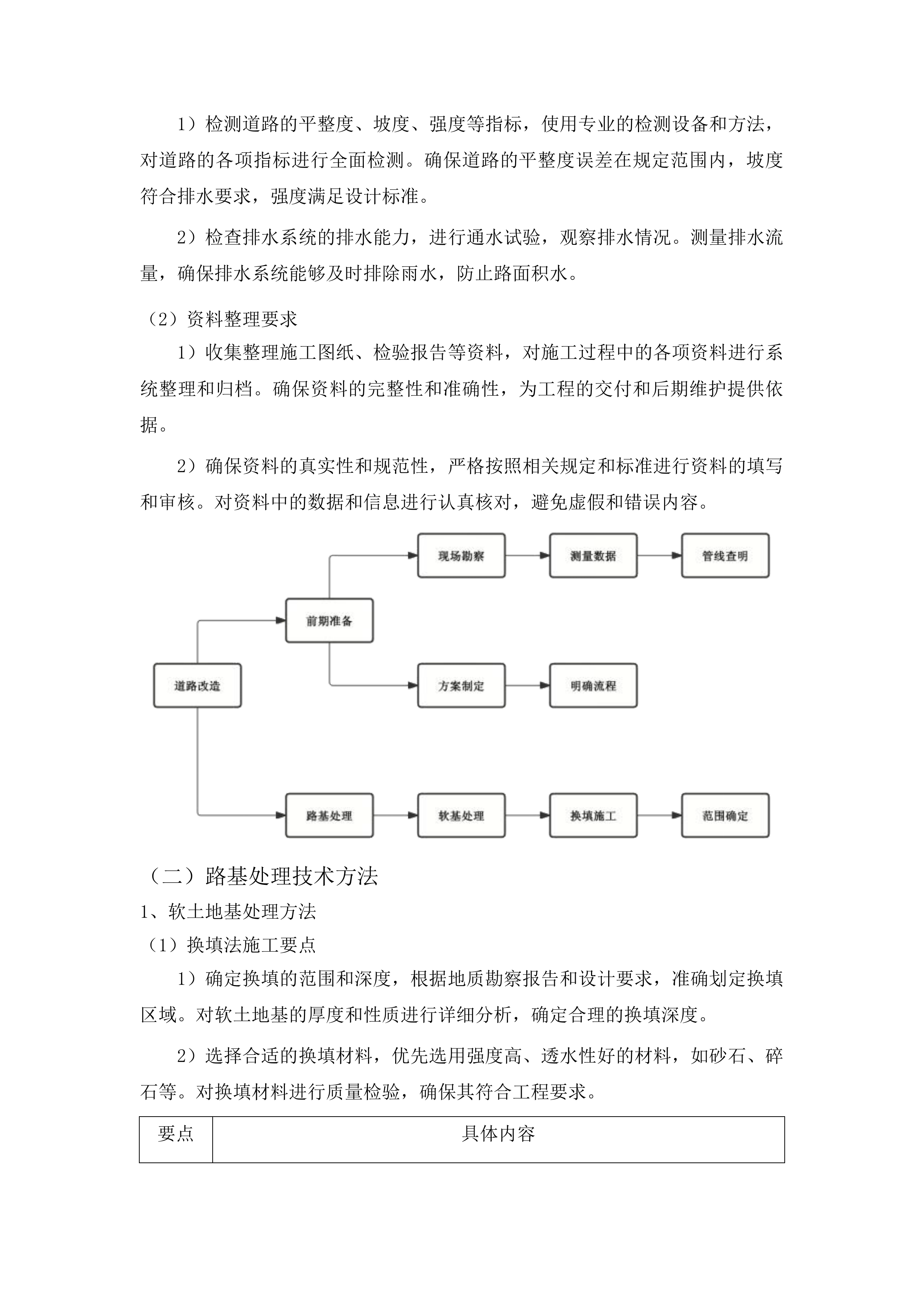

2)路面摊铺时保证平整度和压实度,使用摊铺机进行均匀摊铺,控制好摊铺速度和厚度。及时进行压实,采用振动压路机等设备,确保路面的平整度和压实度符合标准。
路基填筑压实
路面摊铺压实
基层材料摊铺压实
施工后期验收要点
指标检测内容
1)检测道路的平整度、坡度、强度等指标,使用专业的检测设备和方法,对道路的各项指标进行全面检测。确保道路的平整度误差在规定范围内,坡度符合排水要求,强度满足设计标准。
2)检查排水系统的排水能力,进行通水试验,观察排水情况。测量排水流量,确保排水系统能够及时排除雨水,防止路面积水。
资料整理要求
1)收集整理施工图纸、检验报告等资料,对施工过程中的各项资料进行系统整理和归档。确保资料的完整性和准确性,为工程的交付和后期维护提供依据。
2)确保资料的真实性和规范性,严格按照相关规定和标准进行资料的填写和审核。对资料中的数据和信息进行认真核对,避免虚假和错误内容。
路基处理技术方法
软土地基处理方法
换填法施工要点
1)确定换填的范围和深度,根据地质勘察报告和设计要求,准确划定换填区域。对软土地基的厚度和性质进行详细分析,确定合理的换填深度。
2)选择合适的换填材料,优先选用强度高、透水性好的材料,如砂石、碎石等。对换填材料进行质量检验,确保其符合工程要求。
要点
具体内容
范围确定

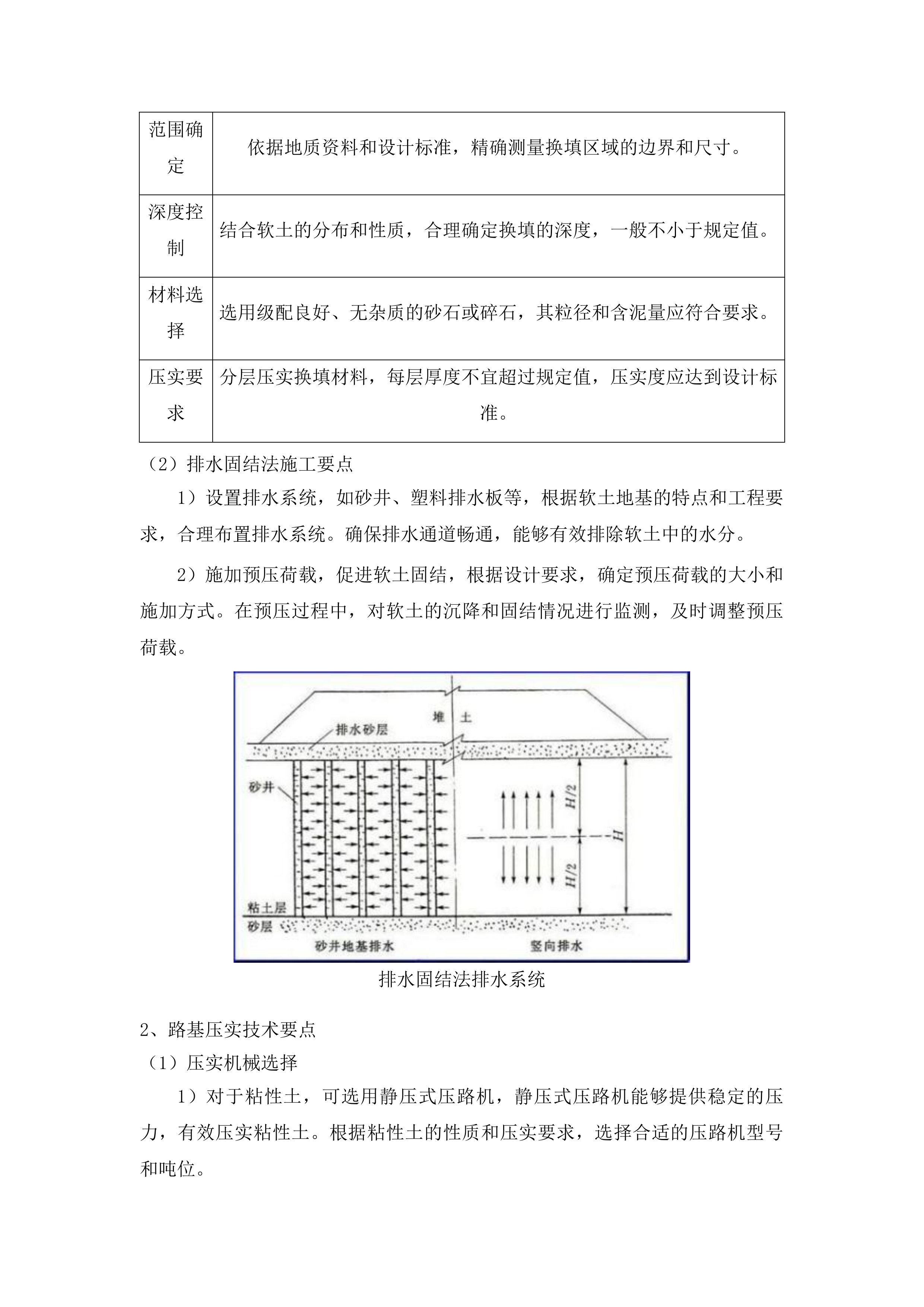

依据地质资料和设计标准,精确测量换填区域的边界和尺寸。
深度控制
结合软土的分布和性质,合理确定换填的深度,一般不小于规定值。
材料选择
选用级配良好、无杂质的砂石或碎石,其粒径和含泥量应符合要求。
压实要求
分层压实换填材料,每层厚度不宜超过规定值,压实度应达到设计标准。
排水固结法施工要点
1)设置排水系统,如砂井、塑料排水板等,根据软土地基的特点和工程要求,合理布置排水系统。确保排水通道畅通,能够有效排除软土中的水分。
2)施加预压荷载,促进软土固结,根据设计要求,确定预压荷载的大小和施加方式。在预压过程中,对软土的沉降和固结情况进行监测,及时调整预压荷载。
排水固结法排水系统
路基压实技术要点
压实机械选择
1)对于粘性土,可选用静压式压路机,静压式压路机能够提供稳定的压力,有效压实粘性土。根据粘性土的性质和压实要求,选择合适的压路机型号和吨位。

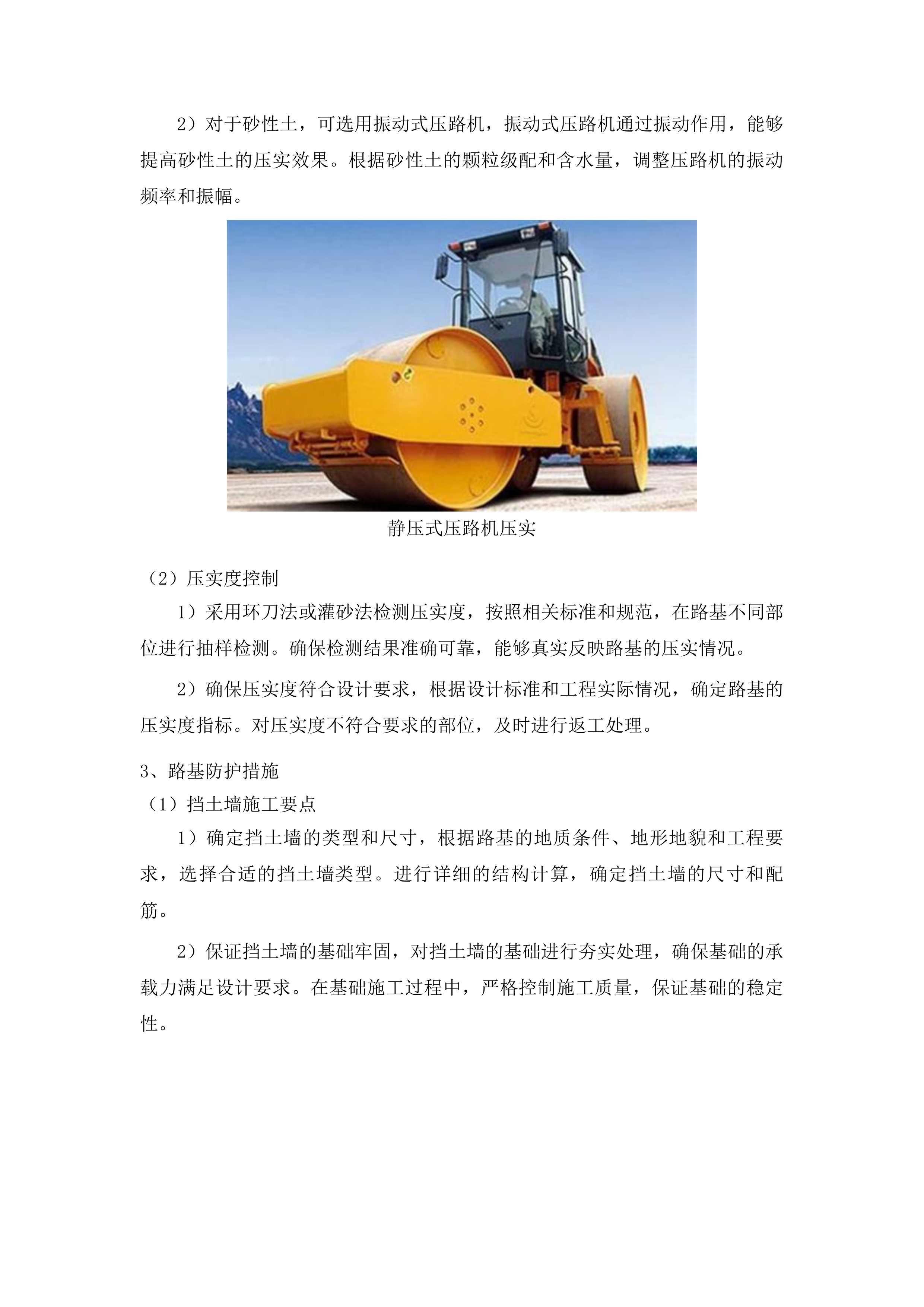

2)对于砂性土,可选用振动式压路机,振动式压路机通过振动作用,能够提高砂性土的压实效果。根据砂性土的颗粒级配和含水量,调整压路机的振动频率和振幅。
静压式压路机压实
压实度控制
1)采用环刀法或灌砂法检测压实度,按照相关标准和规范,在路基不同部位进行抽样检测。确保检测结果准确可靠,能够真实反映路基的压实情况。
2)确保压实度符合设计要求,根据设计标准和工程实际情况,确定路基的压实度指标。对压实度不符合要求的部位,及时进行返工处理。
路基防护措施
挡土墙施工要点

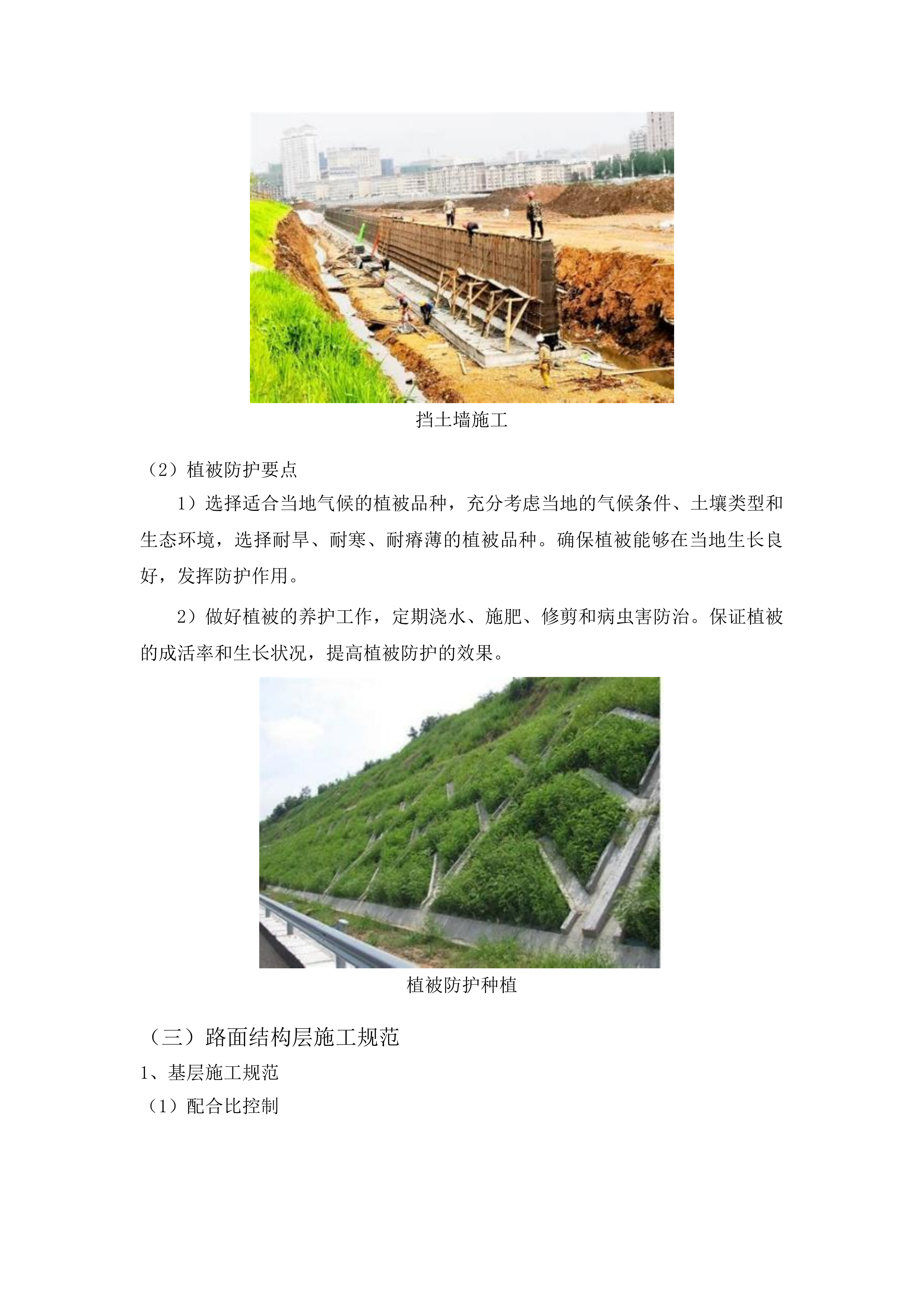

1)确定挡土墙的类型和尺寸,根据路基的地质条件、地形地貌和工程要求,选择合适的挡土墙类型。进行详细的结构计算,确定挡土墙的尺寸和配筋。
2)保证挡土墙的基础牢固,对挡土墙的基础进行夯实处理,确保基础的承载力满足设计要求。在基础施工过程中,严格控制施工质量,保证基础的稳定性。
挡土墙施工
植被防护要点
1)选择适合当地气候的植被品种,充分考虑当地的气候条件、土壤类型和生态环境,选择耐旱、耐寒、耐瘠薄的植被品种。确保植被能够在当地生长良好,发挥防护作用。
2)做好植被的养护工作,定期浇水、施肥、修剪和病虫害防治。保证植被的成活率和生长状况,提高植被防护的效果。
植被防护种植
路面结构层施工规范
基层施工规范
配合比控制
1)严格按照设计要求进行材料的计量,使用精确的计量设备,对水泥、砂石等材料进行准确计量。确保材料的配合比符合设计标准,保证基层的强度和稳定性。
2)对配合比进行定期检验,按照规定的频率和方法,对基层材料的配合比进行抽样检验。及时发现和纠正配合比偏差,保证基层施工质量。

材料名称
设计用量(kg)
实际用量(kg)
偏差(%)
水泥
XXX
XXX
XXX
砂石
XXX
XXX
XXX
水
XXX
XXX
XXX
摊铺与压实
1)采用摊铺机进行基层摊铺,摊铺机能够保证基层的平整度和摊铺厚度均匀一致。根据基层的宽度和厚度,选择合适的摊铺机型号和摊铺速度。
2)及时进行压实,确保压实度符合标准,使用压路机按照规定的压实工艺和压实遍数进行压实。对压实度进行检测,保证基层的压实质量。
面层施工规范
材料质量把控
1)对沥青、水泥等主要材料进行严格检验,检查材料的质量证明文件和性能指标。按照相关标准进行抽样检测,确保材料符合工程要求。
2)确保材料的储存条件符合要求,设置专门的储存场地,做好防潮、防雨、防晒等措施。对不同规格和型号的材料进行分类存放,避免混淆和污染。
施工环境控制
1)在适宜的温度和湿度条件下进行面层施工,根据沥青或水泥的性能要求,选择合适的施工温度和湿度范围。避免在高温、低温、雨天等恶劣环境下施工,影响面层的质量。
2)避免在雨天或高温天气施工,雨天施工会导致面层积水,影响平整度和压实度;高温天气施工会使沥青或水泥过快干燥,影响其性能。合理安排施工时间,确保面层施工质量。
路面接缝处理规范
纵向接缝处理
1)在摊铺时预留一定的重叠宽度,根据路面的设计要求和施工工艺,确定合理的重叠宽度。保证纵向接缝的平整度和连接强度。
2)采用压路机进行跨缝碾压,压路机的碾压方向应垂直于接缝方向,确保接缝处的压实度和平整度。对跨缝碾压的效果进行检查,及时处理存在的问题。
横向接缝处理
1)将已压实的路面端部切成垂直面,使用切割机将路面端部切割整齐,保证垂直面的平整度和垂直度。避免出现斜面或凹凸不平的情况,影响横向接缝的质量。
2)在新铺路面与已铺路面之间涂刷粘层油,粘层油能够增强新旧路面之间的粘结力,提高横向接缝的整体性。按照规定的用量和涂刷方法进行操作,确保粘层油的效果。
步骤
操作要点
端部处理
将已压实路面端部切割成垂直面,清除表面杂物和浮尘。
粘层油涂刷
按照规定用量均匀涂刷粘层油,确保覆盖整个接缝区域。
新料摊铺
在涂刷粘层油后及时摊铺新料,保证新旧料的衔接紧密。
碾压成型
采用压路机进行横向碾压,确保接缝处压实度和平整度符合要求。
排水系统安装工艺
雨水管安装工艺
管材选择要点
1)根据排水流量和使用环境选择合适的管材,考虑道路的排水需求和周边环境条件,选择管径合适、材质优良的管材。确保管材的排水能力和耐久性满足工程要求。
2)检查管材的质量和规格,检查管材的外观质量,有无裂缝、砂眼等缺陷。核对管材的管径、壁厚等规格是否符合设计要求。
坡度控制要点
1)按照设计要求确定雨水管的坡度,根据道路的地形和排水方向,合理设置雨水管的坡度。保证雨水能够顺利排出,避免积水。
2)在安装过程中进行坡度检测,使用水准仪等测量工具,对雨水管的坡度进行实时监测。及时调整坡度偏差,确保坡度符合设计标准。
检查井施工工艺
基础施工要点
1)对检查井的基础进行夯实处理,采用合适的夯实设备和方法,对基础进行充分夯实。提高基础的承载力,保证检查井的稳定性。
2)浇筑混凝土基础时保证其强度和尺寸,按照设计要求配制混凝土,控制好混凝土的配合比和坍落度。在浇筑过程中,振捣密实,保证混凝土基础的强度和尺寸符合设计标准。
墙体砌筑要点
1)采用合格的砖块和砂浆进行砌筑,选择质量好、强度高的砖块和符合设计要求的砂浆。保证墙体的砌筑质量和强度。
2)保证墙体的垂直度和平整度,使用经纬仪和水准仪等测量工具,对墙体的垂直度和平整度进行控制。及时纠正偏差,确保墙体的质量。
排水系统调试
通水试验要点
1)缓慢向排水系统注水,观察排水情况,通过控制注水速度,避免水流过大对排水系统造成冲击。仔细观察排水是否顺畅,有无堵塞现象。
2)检查有无漏水和堵塞现象,对排水系统的各个接口和部位进行检查,查看有无漏水情况。对排水不畅的部位进行排查,找出堵塞原因并及时处理。
排水能力和密封性检查
1)测量排水流量,确保排水能力符合设计要求,使用流量测量设备,对排水系统的流量进行测量。将测量结果与设计要求进行对比,判断排水能力是否达标。
2)对接口处进行密封检测,防止漏水,采用密封检测方法,如压力测试等,对排水系统的接口处进行检测。对密封不严的部位进行处理,确保排水系统的密封性。
人行道铺设操作标准
基层铺设标准
材料质量要求
1)选用合格的砂石等基层材料,选择质地坚硬、级配良好的砂石材料。对材料的颗粒级配、含泥量等指标进行检验,确保符合设计要求。
2)对材料进行筛分和级配调整,使用筛分设备对砂石材料进行筛分,去除不符合要求的颗粒。根据设计要求,对材料的级配进行调整,保证基层的压实效果和稳定性。
铺设平整度控制
1)采用水准仪进行平整度测量,按照一定的间距和测量方法,使用水准仪对基层的平整度进行测量。及时发现平整度偏差,为后续处理提供依据。
2)对不平整的地方进行及时处理,对于平整度偏差较大的部位,采用人工或机械方法进行找平。确保基层的平整度符合设计标准,为人行道面砖的铺设提供良好基础。
面砖铺设标准
面砖选择要点
1)根据设计要求选择面砖的规格和颜色,结合道路的整体风格和设计方案,选择合适规格和颜色的面砖。保证面砖的外观质量和装饰效果。
2)检查面砖的质量和尺寸偏差,检查面砖的表面质量,有无裂纹、缺角等缺陷。测量面砖的尺寸,确保其符合设计要求。
铺设质量控制
1)采用拉线的方式保证面砖的直线度,在铺设过程中,使用拉线确定面砖的铺设方向和位置。保证面砖的排列整齐,直线度符合要求。
2)用橡皮锤敲击面砖,使其与基层紧密结合,在铺设面砖时,使用橡皮锤轻轻敲击,使面砖与基层充分接触。避免面砖出现空鼓现象,保证铺设质量。
步骤
操作要点
基层处理
清理基层表面杂物和浮尘,洒水湿润。
面砖铺贴
在基层上涂抹粘结砂浆,将面砖按拉线位置铺贴。
敲击压实
用橡皮锤均匀敲击面砖,使其与基层紧密结合。
缝隙处理
用填缝剂填充面砖缝隙,保证缝隙均匀美观。
伸缩缝设置标准
间距设置要点
1)根据当地气候和路面情况确定伸缩缝间距,考虑当地的气温变化、降雨量等气候因素,以及路面的材质和结构特点。合理确定伸缩缝的间距,防止路面因温度变化而产生裂缝。
2)在铺设面砖时预留伸缩缝位置,在铺设面砖过程中,按照设计要求预留伸缩缝的宽度和位置。保证伸缩缝的设置准确无误,发挥其作用。
填充材料选择
1)选用具有良好弹性和耐久性的填充材料,选择适合伸缩缝使用的填充材料,如橡胶条、聚氨酯等。保证填充材料能够适应伸缩缝的变形,具有良好的弹性和耐久性。
2)填充材料应填充饱满,防止雨水渗入,在填充伸缩缝时,将填充材料填充密实,避免出现空隙。防止雨水渗入伸缩缝,影响路面的使用寿命。
质量保证措施和创优计划
工程质量验收标准执行
遵循国家验收标准
施工工艺把控
路基施工的稳定性是道路工程的基础,在本项目中,将严格按照国家相关标准,对压实度、平整度等关键指标进行精准控制。选用先进的压实设备和科学的压实工艺,确保路基压实度达到设计要求,为路面铺设提供坚实的基础。同时,在路面铺设过程中,严格执行材料配比和摊铺厚度的要求,选用优质的建筑材料,精确控制材料的配合比,采用先进的摊铺设备和工艺,确保路面的平整度和强度,从而提高道路的整体质量和使用寿命。
压实设备
摊铺设备
质量检验流程
为确保工程质量符合国家验收标准,将建立一套完善且严格的质量检验流程。每完成一道工序,都将依据相关标准进行全面、细致的检验,只有检验合格后,才允许进入下一道工序。对于关键工序和隐蔽工程,将进行重点检验和验收,邀请专业的质检人员和相关专家进行评估,确保工程质量无懈可击。通过这种严格的质量检验流程,能够及时发现和解决施工过程中出现的质量问题,避免质量隐患的积累,从而保证工程整体质量达到国家现行相关工程质量验收标准的合格工程标准。
契合当地规范要求
地理环境适应
永吉县口前镇红旗村的地形地貌和土壤条件具有独特性,针对这些特点,将合理选择施工方法和技术。对于复杂的地形地貌,采用先进的测量技术和施工工艺,确保道路的安全性和稳定性。在考虑当地土壤条件时,进行详细的土壤勘察和分析,采取相应的地基处理措施,如换填、夯实等,以提高路基的承载能力。通过充分适应地理环境,能够减少施工过程中的困难和风险,保证道路工程的顺利进行。
气候条件应对
当地的气候特点对工程质量有着重要影响,因此将制定针对性的施工计划和措施。在雨季施工时,提前做好排水系统的规划和建设,确保路基不积水,避免因积水导致路基软化和损坏。在冬季施工时,采取有效的保温措施,如覆盖保温材料、加热混凝土等,确保混凝土的强度不受低温影响。通过合理应对气候条件,能够减少恶劣天气对工程质量的影响,保证工程按时、按质完成。
满足项目特殊需求
特殊需求识别
组织专业的技术团队对磋商文件和工程量清单进行详细研究,深入分析项目的特殊需求。同时,与发包人、监理及设计人进行充分沟通,明确特殊需求的具体要求和标准。通过建立详细的特殊需求识别表格,将各项特殊需求进行分类整理,确保不遗漏任何关键信息。以下是部分特殊需求识别表格示例:
排水系统清理
特殊需求类别
具体需求描述
相关标准和要求
道路环保要求
采用环保型建筑材料
符合国家环保标准
道路景观要求
设置道路绿化景观
满足当地景观规划
针对性措施制定
根据识别出的特殊需求,将制定一系列针对性的施工方案和技术措施。对于每一项特殊需求,都将安排专业的技术人员进行研究和分析,制定具体的实施计划。在施工过程中,对特殊需求进行实时跟踪和监控,定期对施工效果进行评估和分析,及时调整施工方案和措施,以保证工程质量的稳定性和可靠性。通过这种方式,能够确保工程满足项目的特殊需求,为永吉县口前镇红旗村的道路改造工程提供高质量的解决方案。
质量通病防治方案
路基病害防治
沉降防治措施
路基沉降是道路工程中常见的病害之一,为有效防治路基沉降,在施工前将对地基进行全面、深入的勘察和处理。通过地质钻探、土工试验等手段,详细了解地基的地质条件和承载能力,采取相应的地基处理措施,如换填、夯实、加固等,确保地基的承载能力满足设计要求。在路基填筑过程中,采用合适的压实工艺和设备,分层填筑、分层压实,严格控制压实度。以下是部分沉降防治措施表格示例:
防治措施类别
具体措施内容
实施阶段
地基处理
换填软弱土层
施工前
压实控制
采用重型压实设备
填筑过程中
滑坡防治措施
对于可能出现滑坡的地段,将采取一系列有效的防护措施。设置挡土墙、护坡等支挡结构,增强边坡的稳定性。同时,加强对边坡的监测和管理,建立完善的监测系统,实时监测边坡的位移、变形等情况。一旦发现滑坡隐患,及时采取相应的处理措施,如卸载、加固等,确保道路的安全运行。通过这些措施,能够有效预防和控制滑坡病害的发生,保障路基的稳定性和安全性。
挡土墙
路面病害防治
裂缝防治措施
裂缝是路面常见的病害之一,会影响路面的平整度和使用寿命。在路面施工中,将合理控制混凝土的配合比和施工工艺。选用优质的水泥、骨料等原材料,精确控制水灰比和外加剂的用量,提高混凝土的抗裂性能。同时,采用先进的施工工艺,如振捣密实、及时养护等,减少裂缝的产生。对于已出现的裂缝,将及时进行修补和处理,采用灌缝、贴缝等方法,防止裂缝扩大。通过这些措施,能够有效防治路面裂缝病害,提高路面的质量和耐久性。
路面裂缝修补
坑洼防治措施
路面坑洼不仅会影响行车舒适性,还会对车辆造成损坏。为防治路面坑洼,将加强对路面施工过程的质量检查。在施工过程中,严格控制路面的平整度,采用先进的测量设备和施工工艺,确保路面的平整度符合设计要求。对路面出现的坑洼,将及时进行填补和修复,选用合适的修补材料,如沥青混凝土、水泥混凝土等,确保修补后的路面与原路面平整、衔接良好。通过加强质量检查和及时修复,能够有效防治路面坑洼病害,保证路面的行车安全。
路面坑洼填补
附属设施病害防治
排水系统防治措施
排水系统的畅通与否直接关系到道路的使用寿命和安全性。定期对排水系统进行清理和疏通,清除排水管道内的杂物和淤泥,确保排水畅通。对排水管道进行定期检查和维护,采用无损检测技术,检查管道的破损、渗漏等情况,及时发现和处理漏水、堵塞等问题。对于损坏的排水管道,及时进行更换和修复,确保排水系统的正常运行。通过这些措施,能够有效防治排水系统病害,保障道路的排水功能。
交通标志防治措施
交通标志是道路交通安全的重要组成部分,为确保交通标志的清晰、醒目,将对交通标志进行定期检查和维护。检查交通标志的安装是否牢固、是否有损坏、是否褪色等情况,及时进行修复和更换。对于损坏的交通标志,按照相关标准和要求进行更换,确保交通标志的正常使用。通过定期检查和维护,能够有效防治交通标志病害,保证道路的交通安全。
交通标志检查
创优目标分解措施
目标细化到阶段
基础施工阶段目标
基础施工阶段是道路工程的关键阶段,其施工质量直接影响到后续工程的顺利进行和道路的整体质量。在基础施工阶段,将确保路基的施工质量达到优良标准。加强对基础施工过程的质量控制,严格按照设计要求和施工规范进行施工。选用优质的建筑材料,控制好材料的质量和规格。采用先进的施工工艺和设备,提高施工效率和质量。同时,加强对施工人员的培训和管理,提高他们的质量意识和操作技能,为后续施工打下坚实基础。
主体施工阶段目标
主体施工阶段是道路工程的核心阶段,将保证路面的平整度、强度和耐久性达到优良标准。加强对主体施工过程的质量监督和管理,建立健全质量监督体系,定期对施工质量进行检查和评估。及时解决施工中出现的问题,确保施工质量符合创优目标。以下是部分主体施工阶段目标表格示例:
目标类别
具体目标描述
评估标准
路面平整度
偏差不超过规定范围
符合国家相关标准
路面强度
达到设计强度要求
通过试验检测
责任落实到部门
施工部门责任
施工部门在本项目中承担着重要的责任,将负责按照施工方案和技术措施进行施工,确保工程质量符合创优目标。加强对施工过程的质量控制,建立质量控制小组,对施工质量进行实时监控。及时发现和解决质量问题,对出现的质量问题进行深入分析,制定相应的整改措施。同时,加强对施工人员的管理和培训,提高他们的质量意识和操作技能,确保施工过程的规范化和标准化。
质量部门责任
质量部门是工程质量的监督和保障部门,将负责对工程质量进行全面、严格的监督和检查。加强对原材料、构配件和设备的质量检验,建立严格的检验制度,对每一批原材料、构配件和设备进行检验和测试,确保其质量符合要求。防止不合格产品进入施工现场,对不合格产品进行及时处理,严禁使用在工程中。以下是部分质量部门责任表格示例:
责任类别
具体责任内容
实施方式
原材料检验
检验原材料质量
抽样检测
工序质量验收
验收各工序施工质量
现场检查
指标量化到岗位
施工人员指标
施工人员是工程施工的直接执行者,其施工质量直接影响到工程的整体质量。施工人员将负责按照施工规范和操作规程进行施工,确保施工质量符合指标要求。加强对施工过程的质量控制,严格遵守施工工艺和操作规程,保证每一道工序的施工质量。提高施工工艺水平,不断学习和掌握新的施工技术和方法,提高施工效率和质量。同时,加强对施工人员的考核和评价,将施工质量与个人绩效挂钩,激励施工人员提高施工质量。
质量管理人员指标
质量管理人员是工程质量的监督者和管理者,将负责对工程质量进行全面、细致的监督和检查。确保工程质量达到指标标准,建立质量监督档案,对工程质量进行全程记录和跟踪。加强对质量问题的分析和处理,对出现的质量问题进行深入调查和分析,找出问题的根源,制定相应的整改措施。不断提高工程质量,通过持续改进质量管理体系和方法,提高工程质量的稳定性和可靠性。
质量责任制度建立
明确责任主体
发包人责任
发包人在本项目中承担着重要的责任,将负责提供准确的工程地质、水文等资料,这些资料是工程设计和施工的基础数据,其准确性直接影响到工程的质量和安全。通过委托专业的勘察单位进行勘察,确保资料的准确性和可靠性。按照合同约定及时支付工程款项,为工程质量提供保障。及时支付工程款项能够保证工程的顺利进行,避免因资金短缺导致工程延误或质量下降。同时,发包人还将加强对工程的监督和管理,协调各方关系,确保工程质量符合合同要求。
承包人责任
承包人将负责按照合同要求和施工规范进行施工,确保工程质量符合标准。建立健全质量管理体系,加强对施工过程的质量控制。制定质量管理制度和操作规程,明确各部门和人员的质量职责。加强对施工人员的培训和管理,提高他们的质量意识和操作技能。同时,承包人还将积极配合发包人、监理及设计人的工作,及时解决施工中出现的问题,确保工程按时、按质完成。
划分责任范围
施工部门责任范围
施工部门在工程施工中承担着直接的责任,将负责施工过程的质量控制。包括原材料的采购、施工工艺的执行等方面。在原材料采购过程中,选择优质的供应商,严格控制原材料的质量。在施工工艺执行过程中,按照施工规范和操作规程进行施工,确保每一道工序的施工质量。对施工过程中出现的质量问题承担直接责任,对出现的质量问题进行及时整改,确保工程质量符合要求。
质量部门责任范围
质量部门将负责对工程质量进行全面、严格的监督和检查。包括原材料的检验、工序质量的验收等方面。在原材料检验过程中,按照相关标准和要求进行检验,确保原材料的质量符合要求。在工序质量验收过程中,对每一道工序进行严格的检查和验收,确保工序质量符合标准。对工程质量问题的发现和处理承担监督责任,对发现的质量问题及时通知施工部门进行整改,并跟踪整改情况,确保问题得到彻底解决。
制定责任追究机制
责任追究流程
为确保责任追究的公正、公平,将明确责任追究的流程和程序。建立责任追究小组,对质量问题进行调查和分析,确定责任主体和责任范围。对责任追究结果进行公示,接受社会监督。通过这种方式,能够增强相关人员的责任意识,提高工程质量。同时,责任追究流程还将注重证据的收集和分析,确保责任追究的准确性和可靠性。
责任追究措施
根据责任的大小和情节的轻重,将采取相应的责任追究措施。对于一般的质量问题,将采取经济处罚、行政处分等措施,如扣除奖金、警告、记过等。对于造成重大质量事故的责任人,将依法追究其刑事责任。以下是部分责任追究措施表格示例:
责任程度
责任追究措施
适用情况
轻微责任
经济处罚
一般质量问题
严重责任
行政处分
较大质量问题
重大责任
刑事责任追究
重大质量事故
施工总进度计划及保障措施
进度网络计划编制
计划遵循原则
符合工期要求
进度网络计划严格遵循自合同签订之日起至2025年9月30日前完成的工期要求。对道路改造工程各个施工环节进行科学排序,合理安排基础处理、路面铺设、附属设施建设等各阶段施工任务的时间节点,确保整体进度与总工期规划相契合,避免出现工期延误的情况。
基础处理
路面铺设
进度网络计划
结合实际情况
充分考虑永吉县口前镇红旗村二社、三社道路改造工程的现场条件、气候因素等实际情况进行编制。针对可能出现的不利因素,如雨季施工影响、场地狭窄导致施工不便等,预留一定的弹性时间。通过提前规划和合理安排,保证计划的可行性和稳定性,使进度网络计划能够更好地适应实际施工过程中的变化。
计划内容构成
明确施工任务
详细列出道路改造工程的各项施工任务,包括基础处理、路面铺设、附属设施建设等。对每个施工任务进行细致分解,确定具体的工作内容和质量要求。例如,基础处理要明确开挖深度、夯实标准;路面铺设要确定材料规格、铺设厚度等,确保施工人员清楚了解每个任务的具体要求。
确定时间节点
为每个施工任务设定明确的开始时间和完成时间,形成完整的时间序列。通过合理安排时间节点,确保各施工任务之间的衔接紧密。比如,基础处理完成后及时进行路面铺设,避免出现不必要的等待时间,从而保证工程能够按照预定的进度顺利进行,避免出现工期延误。
计划绘制方式
采用网络图形式
运用网络图清晰展示各施工任务之间的逻辑关系和先后顺序。通过网络图能够直观地识别关键线路和关键工作,便于进行进度控制。例如,在网络图中可以清晰看到哪些任务的延误将直接影响总工期,从而对这些关键任务进行重点监控和管理。
关键线路监控
标注关键信息
在网络图上明确标注各项施工任务的持续时间、最早开始时间、最晚开始时间等关键信息。这些信息为后续的进度管理和调整提供准确的数据支持。施工人员可以根据这些信息合理安排资源和施工顺序,确保工程进度在可控范围内。
关键线路控制方法
线路识别确定
分析任务关系
对进度网络计划中的各项施工任务进行深入分析,明确它们之间的逻辑关系。通过分析找出决定工程总工期的关键任务和关键线路。例如,基础处理和路面铺设是道路改造工程的关键任务,它们的完成情况直接影响整个工程的进度,因此需要重点关注。
运用专业工具
借助专业的项目管理软件,对进度网络计划进行计算和分析,准确识别关键线路。利用软件的功能,动态跟踪关键线路的变化情况。当施工过程中出现任务延误或资源调整时,软件可以及时更新关键线路信息,为施工管理提供决策依据。
线路动态监控
定期检查进度
按照规定的时间间隔,对关键线路上的施工任务进行检查,掌握实际进度情况。对比实际进度与计划进度的差异,及时发现潜在的问题。例如,如果基础处理任务的实际进度比计划进度滞后,可能会影响后续路面铺设的开始时间,需要及时采取措施进行调整。
实时数据更新
根据检查结果,及时更新进度网络计划中的数据,确保计划的准确性和及时性。通过实时数据更新,能够更好地反映工程的实际进展情况。施工管理人员可以根据更新后的数据,调整资源分配和施工顺序,保证工程按照预定的进度进行。
线路调整优化
制定调整策略
当关键线路上的施工任务出现延误时,及时制定调整策略,采取有效的措施进行补救。例如,增加资源投入、调整施工顺序等,以缩短关键线路的持续时间。如果基础处理任务延误,可以增加施工人员和设备,加快施工进度,确保后续任务能够按时开始。
评估调整效果
对调整后的进度网络计划进行评估,分析调整措施对工程总工期和成本的影响。根据评估结果,对调整策略进行优化,确保工程能够按时完成。例如,如果增加资源投入虽然缩短了工期,但导致成本大幅增加,就需要重新考虑调整策略。
工期延误应对策略
延误原因分析
内部因素排查
对施工过程中的内部因素进行排查,如人员不足、设备故障、管理不善等。找出导致工期延误的具体原因,为制定应对策略提供依据。例如,如果是人员不足导致的工期延误,可以考虑招聘临时工或增加现有人员的工作时间。
外部因素分析
考虑外部因素对工期的影响,如恶劣天气、政策法规变化等。分析外部因素的影响程度和持续时间,制定相应的应对措施。例如,如果遇到恶劣天气无法施工,可以合理调整施工计划,提前安排一些不受天气影响的任务。
应对措施制定
资源调配优化
根据工期延误的原因,合理调配资源,增加人力、物力的投入,加快施工进度。优化资源的使用效率,确保资源能够得到充分利用。例如,如果是设备故障导致工期延误,可以及时维修或更换设备,并合理安排设备的使用时间,提高施工效率。
施工顺序调整
对施工顺序进行调整,优先安排关键任务和对工期影响较大的任务。通过合理调整施工顺序,减少不必要的等待时间,提高施工效率。例如,如果基础处理任务延误,可以先安排一些不依赖基础处理结果的附属设施建设任务。
沟通协调机制
加强内部沟通
建立有效的内部沟通机制,加强各部门之间的信息共享和协作。及时解决施工过程中出现的问题,避免因沟通不畅导致工期延误。例如,施工部门及时向物资部门反馈材料需求情况,物资部门及时供应材料,确保施工顺利进行。
保持外部联系
与发包人、监理及设计人保持密切联系,及时汇报工期延误的情况和采取的应对措施。争取各方的支持和配合,共同解决工期延误问题。例如,及时向发包人汇报因恶劣天气导致的工期延误情况,并提出合理的解决方案,争取发包人同意延长工期。
进度考核监督机制
考核指标设定
明确任务目标
为每个施工任务设定明确的目标和考核指标,如完成时间、质量要求等。确保考核指标具有可操作性和可衡量性。例如,对于路面铺设任务,明确规定铺设厚度、平整度等质量要求和完成时间,以便对施工人员进行考核。
量化考核标准
将考核指标进行量化,制定具体的评分标准。通过量化考核标准,能够客观、公正地评价施工进度情况。以下是具体的量化考核标准表格:
考核指标
评分标准
权重
完成时间
按时完成得10分,每延误一天扣2分
40%
质量要求
符合质量标准得10分,每出现一处质量问题扣1分
40%
安全管理
无安全事故得10分,每发生一起安全事故扣5分
20%
监督方式执行
定期检查评估
定期对施工进度进行检查和评估,对比实际进度与计划进度的差异。根据检查评估结果,及时发现问题并采取相应的措施进行整改。例如,每周对施工进度进行一次检查,发现进度滞后及时分析原因并调整施工计划。
现场实时监控
安排专人对施工现场进行实时监控,及时掌握施工进度的动态变化。通过现场实时监控,能够及时发现并解决施工过程中出现的问题。例如,监控人员发现设备故障及时通知维修人员进行维修,避免影响施工进度。
奖惩措施落实
奖励先进激励
对按时完成任务、进度表现优秀的团队或个人给予奖励,激发他们的工作积极性。奖励方式可以包括物质奖励、荣誉表彰等。以下是具体的奖励措施表格:
奖励等级
奖励条件
奖励方式
一等奖
提前完成任务且质量优秀
颁发荣誉证书和奖金5000元
二等奖
按时完成任务且质量良好
颁发荣誉证书和奖金3000元
三等奖
基本按时完成任务且质量合格
颁发荣誉证书和奖金1000元
处罚落后督促
对未按时完成任务、进度滞后的团队或个人进行处罚,督促他们加快施工进度。处罚方式可以包括经济处罚、批评教育等。例如,每延误一天扣除团队或个人奖金100元,并进行批评教育。
安全文明施工管理
施工安全防护措施
个人防护装备配备
头部防护
为保障施工人员的头部安全,我公司将为其配备符合国家标准的安全帽。这些安全帽具备良好的抗冲击和耐穿刺性能,能够有效抵御可能出现的物体坠落和碰撞伤害。在安全帽的选择上,会严格筛选供应商,确保产品质量可靠。同时,会定期对安全帽进行全面检查和维护,安排专人负责此项工作。一旦发现安全帽有损坏、变形、老化等情况,会立即为施工人员更换新的安全帽,以保证安全帽始终处于良好的使用状态,为施工人员提供可靠的头部防护。
安全帽
身体防护
依据施工环境和作业特点的不同,为施工人员配备相应的防护服。例如,在可能接触水的作业环境中,配备防水服;在有火灾隐患的区域,配备防火服。所配备的防护服质量和性能均符合相关标准,不仅能提供有效的防护,还注重穿着的舒适性,确保不妨碍施工人员的正常操作。会对施工人员进行防护服使用培训,使其正确穿着和保养防护服。同时,建立防护服的定期检查和更换制度,确保其防护性能始终达标,为施工人员的身体安全提供有力保障。
防护服
安全警示标识设置
危险区域标识
在施工现场的危险区域,如深坑、陡坡、高压电线等周围,会设置明显的警示标识。这些警示标识的内容清晰、准确,采用国际通用的符号和颜色,确保施工人员能够迅速识别危险。标识牌的制作会选用耐用、醒目的材料,以保证在各种环境条件下都能清晰可见。会安排专人定期对警示标识进行检查和维护,查看标识是否有损坏、褪色等情况,如有问题及时更换或修复。通过设置完善的危险区域标识,提高施工人员的安全意识,减少安全事故的发生。
安全通道标识
在施工现场设置明确的安全通道标识,这些标识能够引导施工人员在紧急情况下快速、安全地疏散。安全通道标识会采用反光材料制作,确保在夜间或光线不足的情况下也能清晰可见。会定期对安全通道标识进行检查和维护,保证其亮度和清晰度。同时,会清理安全通道周围的障碍物,确保通道畅通无阻。通过有效的安全通道标识设置,为施工人员在紧急情况下的疏散提供有力保障。
施工机械安全保障
设备定期检查
建立完善的施工机械设备定期检查制度,对所有投入使用的机械设备进行全面检查。检查内容涵盖设备的性能、部件磨损情况、安全装置的可靠性等方面。会安排专业的技术人员进行检查工作,采用先进的检测设备和方法,确保检查结果准确可靠。对于检查中发现的安全隐患,会及时进行排除,安排维修人员进行维修和保养。通过定期检查,保证施工机械设备的安全运行,减少因设备故障引发的安全事故。
施工机械设备
操作人员培训
对施工机械设备的操作人员进行专业培训,确保其熟悉设备的操作规程和安全注意事项。培训内容包括设备的结构、性能、操作方法、维护保养等方面。培训结束后,会对操作人员进行考核,只有考核合格的人员才能上岗操作。操作人员必须持证上岗,严格按照操作规程进行操作,严禁违规作业。会建立操作人员的档案,记录其培训情况和操作记录,以便进行跟踪管理。通过专业的培训和严格的管理,提高操作人员的安全意识和操作技能,保障施工机械设备的安全运行。
文明施工标准落实
施工现场整洁管理
物料堆放整齐
对施工现场的原材料、构配件等物料进行分类堆放,并设置明显的标识牌。标识牌上会注明物料的名称、规格、型号等信息,方便施工人员查找和使用。物料堆放会遵循整齐、有序的原则,按照一定的规则进行排列,不得占用施工通道和安全出口。会安排专人负责物料的堆放管理,定期对物料进行整理和检查,确保堆放的物料安全稳定。通过规范的物料堆放管理,提高施工现场的空间利用率,保证施工现场的通行顺畅。
物料堆放
垃圾及时清理
建立施工现场垃圾清理制度,明确垃圾清理的责任人和清理周期。定期对施工过程中产生的垃圾进行清理,包括建筑垃圾、生活垃圾等。垃圾会进行分类存放,分为可回收垃圾、不可回收垃圾和有害垃圾等。会与专业的垃圾处理公司合作,及时将垃圾运至指定的垃圾处理场所。同时,会对施工现场进行定期清扫和冲洗,保持施工现场的整洁卫生。通过有效的垃圾清理管理,营造良好的施工环境。
垃圾清理
施工噪音控制措施
选用低噪音设备
在施工过程中,优先选用低噪音的施工机械设备,从源头上减少施工噪音对周边环境的影响。在设备采购时,会对设备的噪音指标进行严格要求,选择噪音符合国家标准的设备。对于高噪音设备,会采取有效的降噪措施,如安装消声器、设置隔音罩等。会定期对设备进行维护和保养,确保设备的正常运行,减少因设备故障产生的额外噪音。通过选用低噪音设备和采取降噪措施,降低施工噪音对周边居民的干扰。
合理安排施工时间
合理安排施工时间,避免在居民休息时间进行高噪音作业。会根据当地居民的作息时间,制定详细的施工计划,将高噪音作业安排在非休息时间进行。如因工艺要求必须连续施工的,会提前办理相关手续,并向周边居民公告,说明施工情况和采取的降噪措施。同时,会加强与周边居民的沟通和协调,听取居民的意见和建议,及时解决居民反映的问题。通过合理安排施工时间和加强沟通协调,减少施工噪音对周边居民的影响。
施工人员文明行为规范
遵守职业道德
要求施工人员遵守职业道德,尊重他人的劳动成果,不得随意破坏周边环境和公共设施。在与周边居民和其他施工单位交往时,应礼貌待人,树立良好的企业形象。为确保施工人员遵守职业道德,会在入场前对其进行职业道德培训,明确行为规范和要求。同时,会建立监督机制,对施工人员的行为进行监督和考核。对于违反职业道德的行为,会进行严肃处理。以下是对施工人员职业道德要求的具体内容:
行为准则
具体要求
尊重他人
尊重周边居民的生活习惯和权益,不随意打扰居民生活;尊重其他施工单位的工作成果,不进行恶意破坏。
爱护环境
不随意丢弃垃圾,保持施工现场和周边环境的整洁;不破坏绿化植被,保护生态环境。
遵守公德
遵守公共秩序,不随地吐痰、大小便;不参与赌博、酗酒等不良活动。
诚信合作
在与他人合作时,诚实守信,履行承诺;不进行欺诈、虚假宣传等行为。
统一着装标识
为施工人员统一配备工作服,并在工作服上设置明显的企业标识。工作服会根据不同的季节和工作环境进行设计和制作,确保穿着舒适、方便。施工人员应保持工作服的整洁,穿着规范,展现良好的精神风貌。会定期对工作服进行清洗和更换,保证工作服的干净整洁。同时,会对施工人员的着装情况进行检查和监督,对于不按要求着装的人员进行提醒和纠正。以下是工作服的相关信息:
项目
详情
款式
根据不同的工作岗位和季节,设计不同款式的工作服,包括上衣、裤子、帽子等。
颜色
工作服的颜色会采用企业的标准色,具有明显的辨识度。
标识位置
企业标识会设置在工作服的显著位置,如胸前、后背等。
清洗周期
定期对工作服进行清洗,夏季每周清洗一次,冬季每两周清洗一次。
现场治安保卫方案
治安保卫人员配备
专业人员招聘
招聘专业的治安保卫人员,要求其具备相关的资质和经验。在招聘过程中,会对候选人进行严格的筛选和审查,包括背景调查、面试、技能测试等环节。对招聘的治安保卫人员进行全面的培训,培训内容包括法律法规、安全知识、应急处理等方面。通过培训,提高治安保卫人员的业务能力和综合素质,确保其能够胜任现场治安保卫工作。会为治安保卫人员提供良好的工作待遇和发展空间,激励其积极工作。
治安保卫人员
人员轮岗制度
建立治安保卫人员轮岗制度,合理安排人员的工作时间和休息时间,避免疲劳工作。通过轮岗制度,提高治安保卫人员的工作效率和责任心。在轮岗制度的实施过程中,会根据治安保卫人员的工作表现和能力进行合理的岗位调配。以下是人员轮岗制度的具体安排:
岗位
轮岗周期
工作内容
大门岗
每周轮岗一次
负责施工现场大门的人员和车辆进出管理,登记来访人员信息。
巡逻岗
每三天轮岗一次
对施工现场进行定时巡逻,检查安全隐患,维护治安秩序。
监控岗
每五天轮岗一次
负责监控施工现场的监控设备,及时发现异常情况并报告。
治安巡逻安排
定时巡逻路线
制定详细的治安巡逻路线和时间表,确保施工现场的各个区域都能得到有效的巡逻。治安保卫人员应按照规定的路线和时间进行巡逻,不得擅自离岗或更改巡逻路线。巡逻路线会覆盖施工现场的各个角落,包括物料堆放区、施工区域、生活区等。在巡逻过程中,治安保卫人员会携带必要的装备,如对讲机、手电筒等,以便及时发现和处理问题。会对巡逻路线和时间表进行定期评估和调整,根据施工现场的实际情况进行优化。
巡逻记录登记
要求治安保卫人员在巡逻过程中做好详细的记录,包括巡逻时间、地点、发现的问题等。对巡逻记录进行定期整理和分析,及时发现治安隐患并采取相应的措施。巡逻记录会采用纸质和电子两种形式进行保存,方便查询和统计。会安排专人对巡逻记录进行审核和管理,确保记录的真实性和完整性。通过对巡逻记录的分析,总结经验教训,不断完善治安巡逻工作。
突发事件应急处理
应急预案制定
制定完善的突发事件应急预案,包括火灾、盗窃、打架斗殴等常见突发事件的应对措施。应急预案会明确各部门和人员的职责,确保在突发事件发生时能够迅速、有效地进行处理。在应急预案的制定过程中,...
