斯伦贝谢长和油田工程生产技术中心项目(PC 总承包)

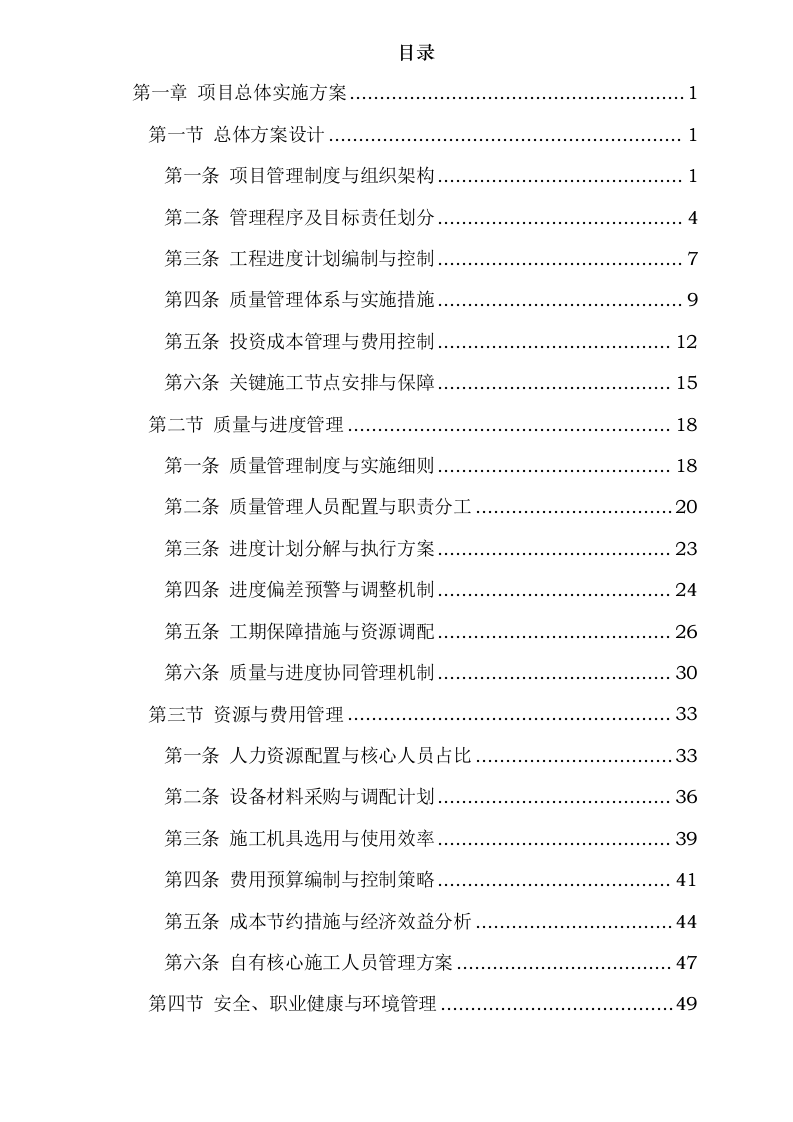

目录
第一章
项目总体实施方案
1
第一节
总体方案设计
1
第一条
项目管理制度与组织架构
1
第二条
管理程序及目标责任划分
4
第三条
工程进度计划编制与控制
7
第四条
质量管理体系与实施措施
9
第五条
投资成本管理与费用控制
12
第六条
关键施工节点安排与保障
15
第二节
质量与进度管理
18
第一条
质量管理制度与实施细则
18
第二条
质量管理人员配置与职责分工
20
第三条
进度计划分解与执行方案
23
第四条
进度偏差预警与调整机制
24
第五条
工期保障措施与资源调配
26
第六条
质量与进度协同管理机制
30
第三节
资源与费用管理
33
第一条
人力资源配置与核心人员占比
33
第二条
设备材料采购与调配计划
36
第三条
施工机具选用与使用效率
39
第四条
费用预算编制与控制策略
41
第五条
成本节约措施与经济效益分析
44
第六条
自有核心施工人员管理方案
47
第四节
安全、职业健康与环境管理
49
第一条
HSE管理体系构建与运行
49
第二条
安全生产责任制与落实措施
52
第三条
职业健康防护措施与培训
55
第四条
环境保护技术与管理方案
58
第五条
应急预案制定与演练计划
62
第六条
安全文明施工管理细则
64
第五节
风险管理
67
第一条
风险识别与评估体系
67
第二条
风险分级与应对策略
69
第三条
事故预防与应急处理机制
72
第四条
合同履约风险防控措施
75
第五条
不可抗力因素应对预案
76
第六条
风险监控与动态调整机制
79
第六节
沟通与信息、合同管理
82
第一条
沟通渠道与协调机制
82
第二条
信息管理系统设计与应用
85
第三条
合同履行与变更管理流程
88
第四条
争议解决机制与法律保障
90
第五条
供应商关系管理与考核
93
第六条
文档管理与归档制度
96
第二章
采购实施要点
101
第一节
采购总体方案
101
第一条
采购工作安排与时间节点
101
第二条
采购制度与程序规范
103
第三条
采购质量与进度控制措施
106
第四条
设备材料选型与技术参数
108
第五条
售后服务与技术支持要求
111
第六条
采购风险管理与应急预案
114
第二节
设备、材料质量评价
116
第一条
设备选型与招标要求符合性分析
116
第二条
材料技术参数适用性评估
119
第三条
设备先进性与可靠性验证
122
第四条
维修便捷性与售后服务保障
124
第五条
核心设备技术培训计划
127
第六条
设备材料供应厂商资质审核
130
第三章
施工实施要点
134
第一节
施工方案设计
134
第一条
主要施工方法与技术措施
134
第二条
施工工序安排与衔接方案
140
第三条
特殊施工工艺与技术难点分析
142
第四条
现场施工条件适应性评估
145
第五条
施工机械选用与操作规范
148
第六条
施工现场平面布置与管理
151
第二节
质量保证措施
154
第一条
质量管理体系建立与运行
154
第二条
主要工序质量技术保证措施
157
第三条
质量检查与验收标准
160
第四条
质量问题整改与闭环管理
162
第五条
质量监督与考核机制
164
第六条
质量改进与持续优化措施
168
第三节
安全保证措施
171
第一条
安全管理人员配置与职责分工
171
第二条
安全技术措施与施工标准
173
第三条
危险源辨识与管控方案
176
第四条
安全教育培训与考核制度
178
第五条
安全设施与防护措施落实
181
第六条
安全隐患排查与整改机制
184
项目总体实施方案
总体方案设计
项目管理制度与组织架构
一、项目管理制度构建
为确保延安高新区科技四路与工业大道交汇处的斯伦贝谢长和油田工程生产技术中心项目顺利推进,制定了一套全面且严谨的项目管理制度。该制度涵盖了从项目启动到竣工验收的整个生命周期,包括但不限于合同管理、进度控制、质量管理、成本控制等关键环节。通过明确各参与方的责任与义务,建立定期汇报机制,确保信息流通畅通无阻,并通过设立专门的质量监督小组,对项目实施过程中的各个环节进行严格把关。
二、组织架构设计
在组织架构方面,采用矩阵式管理模式,设立项目经理部作为核心管理机构,下设技术组、质量组、安全组、采购组等多个专业小组。每个小组配备经验丰富的负责人及团队成员,确保各项工作的高效执行。项目经理由具备丰富大型工程项目管理经验的专业人士担任,负责统筹协调各方资源,确保项目按计划推进。此外,还设立了专门的客户对接部门,负责与业主单位保持密切沟通,及时反馈项目进展并处理相关问题。
三、责任划分与权限设定
针对不同岗位职责,制定了详细的责任清单与权限范围。项目经理拥有最高决策权,负责审批重大事项;各专业小组负责人则在其授权范围内行使具体管理职能。通过明确的职责划分,避免了因职责不清导致的工作推诿现象,提高了工作效率。同时,建立了完善的考核评价体系,将个人绩效与项目整体目标挂钩,激励员工积极投身于项目建设中。
四、沟通机制建设

为了保证项目内部及外部沟通渠道的畅通,建立了多层次的沟通机制。内部采用每日晨会、周例会等形式,及时解决项目推进过程中遇到的问题;外部则通过定期召开业主协调会、监理例会等方式,加强与业主单位、监理单位等相关方的沟通交流。此外,还引入了现代化的信息管理系统,实现了文档资料的在线共享与实时更新,极大地方便了各方之间的信息传递。
五、应急响应预案制定
考虑到项目建设过程中可能出现的各种突发状况,预先制定了详细的应急响应预案。包括但不限于自然灾害应对措施、安全事故处理流程、设备故障抢修方案等内容。通过定期组织应急演练,提高全体员工应对突发事件的能力,确保在面对紧急情况时能够迅速反应,最大限度地减少损失。

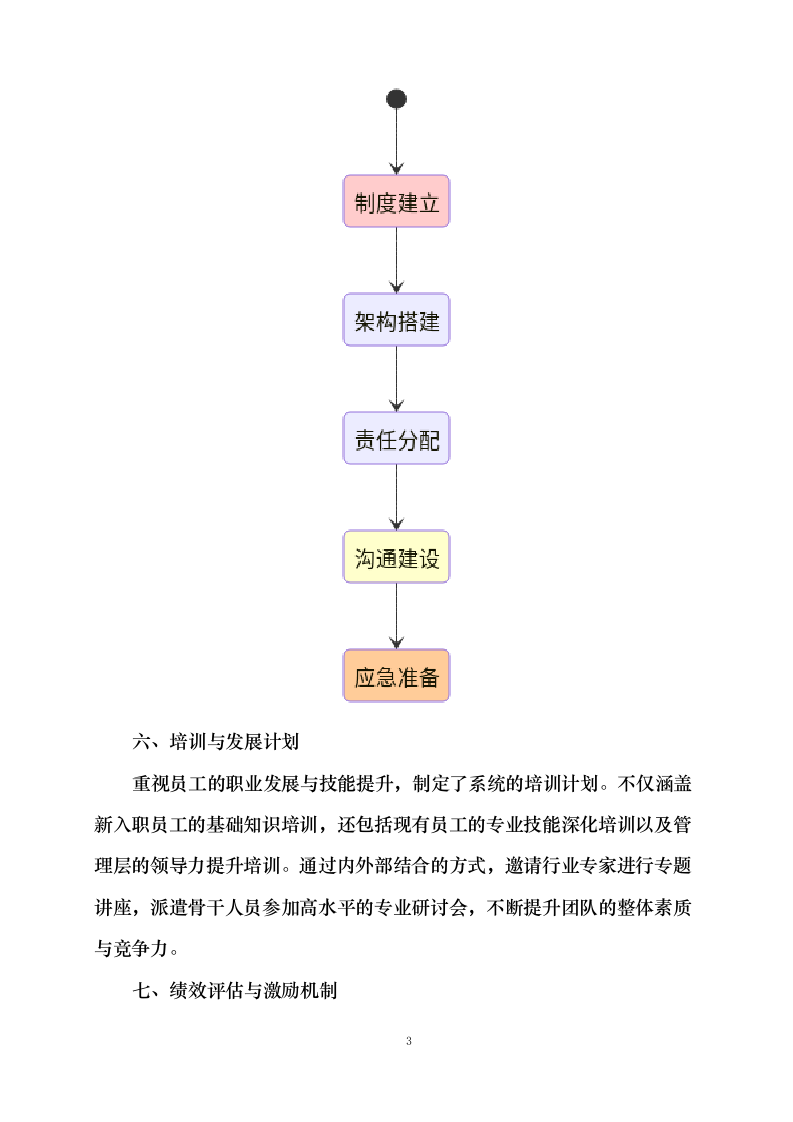

六、培训与发展计划
重视员工的职业发展与技能提升,制定了系统的培训计划。不仅涵盖新入职员工的基础知识培训,还包括现有员工的专业技能深化培训以及管理层的领导力提升培训。通过内外部结合的方式,邀请行业专家进行专题讲座,派遣骨干人员参加高水平的专业研讨会,不断提升团队的整体素质与竞争力。
七、绩效评估与激励机制

建立科学合理的绩效评估体系,将个人工作成果与团队整体目标相结合,定期开展绩效考核。对于表现突出的员工给予物质奖励与精神鼓励双重激励,激发其工作热情与积极性。同时,将考核结果作为员工晋升、调薪的重要依据,营造公平公正的竞争环境,促进团队持续健康发展。
八、文化建设与团队凝聚力塑造
注重企业文化的培育与传播,在日常工作中强调团结协作的重要性,组织开展各类团队建设活动,增强员工之间的相互了解与信任。通过营造积极向上的工作氛围,提高员工对企业文化的认同感与归属感,从而形成强大的团队凝聚力,为项目的成功实施提供坚实保障。
管理程序及目标责任划分
一、管理程序的总体设计与规划
为确保延安高新区科技四路与工业大道交汇处的斯伦贝谢长和油田工程生产技术中心项目顺利实施,制定了详细且科学的管理程序。首先,建立一套标准化的项目管理体系,明确各阶段的工作流程与审批节点。从项目启动到竣工验收,每个环节均需经过严格的质量控制与进度审核。例如,在施工图设计内全部设备购置阶段,必须由采购部门提交详细的材料清单,并经技术部门审核确认后方可执行采购任务。
二、目标责任划分的具体实施方案
针对本项目的具体特点,将整体目标细化为多个可量化的小目标,并逐一分解至各个责任部门。例如,综合办公楼建筑面积7708.64平方米的建设任务被细分为基础施工、主体结构、内外装饰等多个分项工程,每个分项工程都指定了具体的责任人和完成时限。通过这种方式,不仅能够清晰界定各部门的职责范围,还能有效提升工作效率。
三、部门间协作机制的确立

考虑到项目涉及多个专业领域,建立了跨部门协调机制以促进信息共享与资源调配。例如,当遇到技术难题时,可以迅速召集相关领域的专家进行会诊并提出解决方案。同时,定期召开项目推进会,及时通报进展情况及存在问题,确保所有参与方始终保持在同一频道上运作。
四、考核评价体系的构建
为了保证各项管理措施得到有效落实,制定了一套完整的绩效考核制度。该制度涵盖了工期、质量、成本等多个维度,并根据不同岗位的特点设置了相应的考核指标。例如,对于负责进度控制的人员来说,主要关注其是否按时完成阶段性目标;而对于质量管理团队,则更注重其发现并解决质量问题的能力。此外,还引入了奖惩机制,对表现优异者给予物质或精神奖励,反之则采取相应惩罚措施。
五、沟通渠道的畅通保障
在项目实施过程中,保持良好的沟通至关重要。为此,专门设立了项目经理作为总协调人,负责统筹安排各项工作,并确保上下级之间以及平级部门之间的信息传递顺畅无阻。同时,利用现代化信息技术手段如企业微信、钉钉等搭建起即时通讯平台,方便相关人员随时交流讨论。另外,还建立了正式文件往来制度,所有重要决策均需形成书面记录并存档备查。
六、风险管理策略的融入
除了常规的项目管理内容外,还将风险管理纳入到整个管理体系当中。通过对潜在风险进行全面识别评估,提前制定应对预案,并将其融入到日常管理工作之中。例如,在面对可能影响工期的天气因素时,提前做好防护措施并预留足够的时间缓冲期;对于可能出现的资金短缺问题,则积极寻求多方融资渠道以确保项目资金链不断裂。
七、持续改进机制的设立
最后,强调在整个项目周期内都要坚持持续改进的原则。通过定期总结分析已取得的成绩与存在的不足之处,不断优化调整管理方法与流程,力求达到最佳效果。这包括但不限于收集反馈意见、开展专项培训、引进新技术新工艺等方面的努力。总之,只有不断追求进步才能最终实现预期目标。
工程进度计划编制与控制
一、进度计划编制依据
在延安高新区科技四路与工业大道交汇处的项目中,工程进度计划编制以施工图设计为首要依据。考虑到综合办公楼、1厂房等建筑的具体要求,结合约4000万元的建筑安装工程费预算,确保进度计划符合实际需求。同时,参考国家和地方相关法律法规,如《建设工程质量管理条例》等,保证进度安排合法合规。此外,结合类似项目的成功经验,将设备购置、材料采购供应及技术服务等环节的时间节点合理分配。

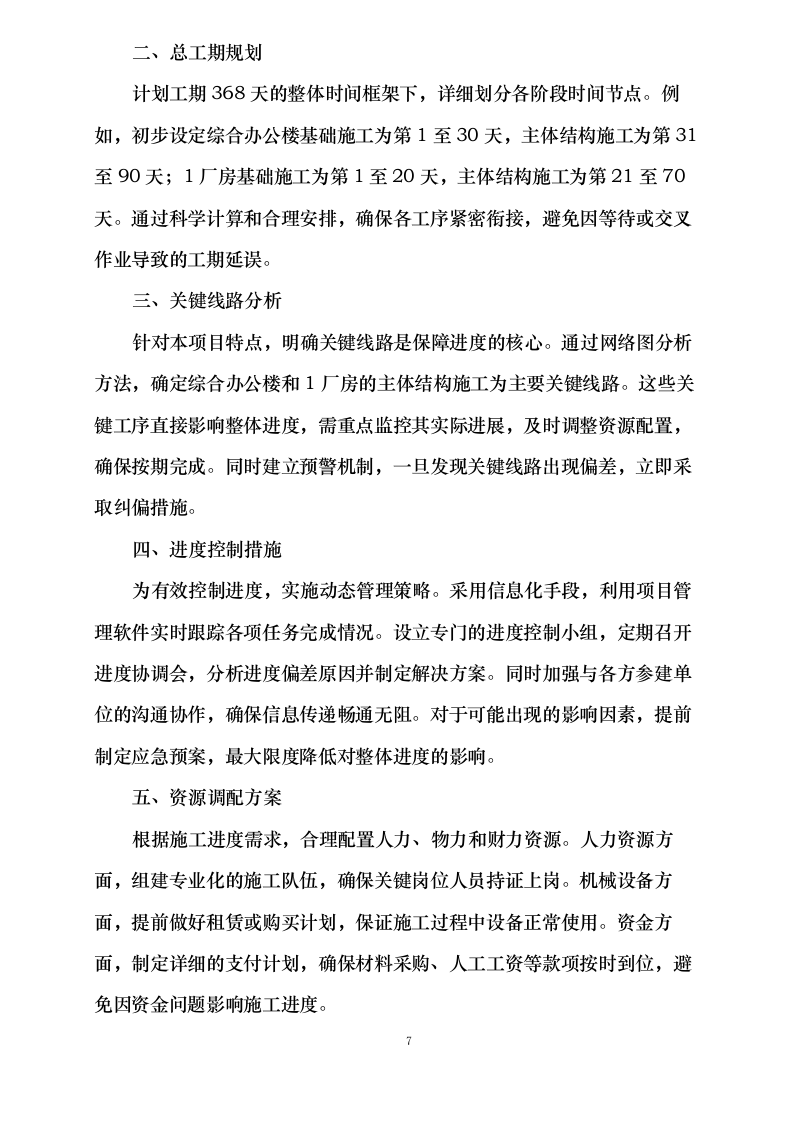

二、总工期规划
计划工期368天的整体时间框架下,详细划分各阶段时间节点。例如,初步设定综合办公楼基础施工为第1至30天,主体结构施工为第31至90天;1厂房基础施工为第1至20天,主体结构施工为第21至70天。通过科学计算和合理安排,确保各工序紧密衔接,避免因等待或交叉作业导致的工期延误。
三、关键线路分析
针对本项目特点,明确关键线路是保障进度的核心。通过网络图分析方法,确定综合办公楼和1厂房的主体结构施工为主要关键线路。这些关键工序直接影响整体进度,需重点监控其实际进展,及时调整资源配置,确保按期完成。同时建立预警机制,一旦发现关键线路出现偏差,立即采取纠偏措施。
四、进度控制措施
为有效控制进度,实施动态管理策略。采用信息化手段,利用项目管理软件实时跟踪各项任务完成情况。设立专门的进度控制小组,定期召开进度协调会,分析进度偏差原因并制定解决方案。同时加强与各方参建单位的沟通协作,确保信息传递畅通无阻。对于可能出现的影响因素,提前制定应急预案,最大限度降低对整体进度的影响。
五、资源调配方案
根据施工进度需求,合理配置人力、物力和财力资源。人力资源方面,组建专业化的施工队伍,确保关键岗位人员持证上岗。机械设备方面,提前做好租赁或购买计划,保证施工过程中设备正常使用。资金方面,制定详细的支付计划,确保材料采购、人工工资等款项按时到位,避免因资金问题影响施工进度。
六、节点考核机制
建立完善的节点考核制度,将各分部分项工程的完成情况与绩效考核挂钩。例如,对按期完成综合办公楼地下室施工的班组给予奖励,对延误工期的责任人进行相应处罚。通过这种激励约束机制,激发全体参建人员的积极性,确保每个节点目标都能高质量达成。
七、外部环境应对
充分考虑可能影响进度的外部因素,如天气变化、原材料供应等。制定相应的应对措施,比如雨季施工时提前储备足够的防水材料,冬季施工时采取有效的保温措施。同时与供应商保持密切联系,确保建筑材料及时供应,避免因物资短缺造成停工待料现象发生。
质量管理体系与实施措施

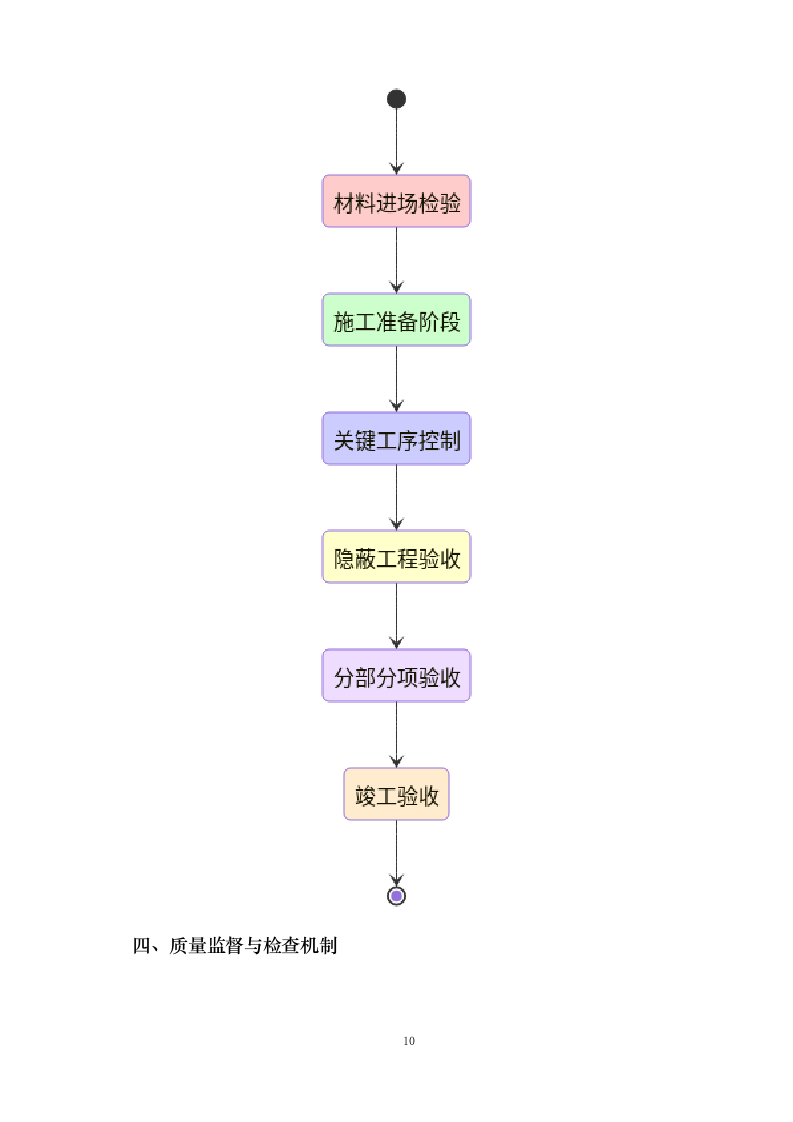

一、质量管理体系的构建
在延安高新区科技四路与工业大道交汇处的斯伦贝谢长和油田工程生产技术中心项目中,构建一套完善的质量管理体系是确保工程质量的根本保障。该体系以ISO 9001质量管理体系标准为框架,结合项目特点和施工要求进行定制化设计。首先,明确质量管理方针,即“优质高效、客户满意”,并将这一方针贯穿于项目管理的各个环节。其次,建立分级负责的质量管理组织架构,从项目经理到各专业工长,层层落实质量责任,形成全员参与的质量文化。

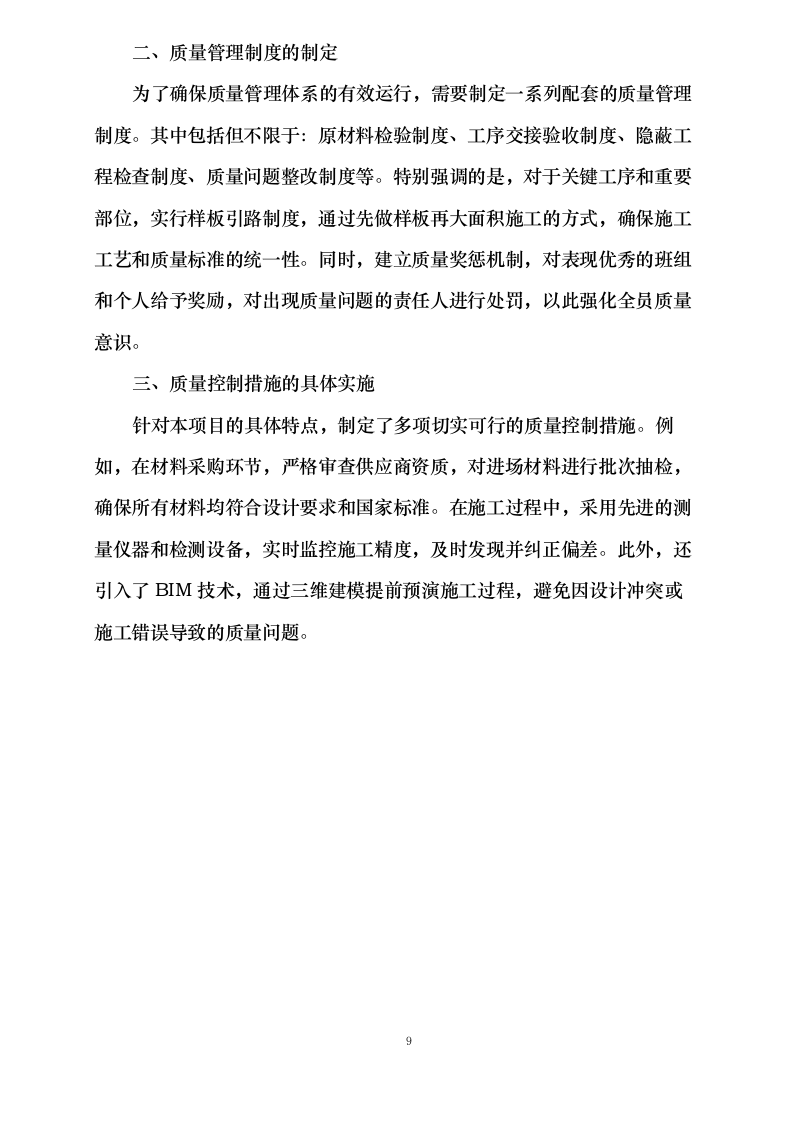

二、质量管理制度的制定
为了确保质量管理体系的有效运行,需要制定一系列配套的质量管理制度。其中包括但不限于:原材料检验制度、工序交接验收制度、隐蔽工程检查制度、质量问题整改制度等。特别强调的是,对于关键工序和重要部位,实行样板引路制度,通过先做样板再大面积施工的方式,确保施工工艺和质量标准的统一性。同时,建立质量奖惩机制,对表现优秀的班组和个人给予奖励,对出现质量问题的责任人进行处罚,以此强化全员质量意识。
三、质量控制措施的具体实施
针对本项目的具体特点,制定了多项切实可行的质量控制措施。例如,在材料采购环节,严格审查供应商资质,对进场材料进行批次抽检,确保所有材料均符合设计要求和国家标准。在施工过程中,采用先进的测量仪器和检测设备,实时监控施工精度,及时发现并纠正偏差。此外,还引入了BIM技术,通过三维建模提前预演施工过程,避免因设计冲突或施工错误导致的质量问题。
四、质量监督与检查机制
建立多层次的质量监督与检查机制,包括内部自检、互检、专检以及外部监理单位的监督检查。每周定期召开质量例会,总结分析当前存在的质量问题,制定整改措施并跟踪落实情况。同时,聘请第三方检测机构对重点部位和关键指标进行独立检测,确保检测结果的真实性和客观性。对于发现的质量问题,严格按照“五定”原则(定责任人、定整改措施、定完成时间、定复查人、定考核标准)进行整改,直至问题彻底解决。
五、质量持续改进机制
为了不断提升工程质量水平,建立了质量持续改进机制。通过对以往工程项目的经验教训进行总结提炼,形成标准化的操作流程和作业指导书。同时,鼓励一线工人和技术人员提出合理化建议,对于能够有效提升质量的创新做法给予奖励。定期组织质量培训和技能竞赛活动,提高全体参建人员的质量意识和操作水平。通过这些措施,逐步实现从被动质量管理向主动质量控制的转变。
六、质量信息管理系统
开发应用专门的质量信息管理系统,实现质量数据的数字化采集、存储和分析。该系统可以自动记录每一道工序的施工参数和检测结果,生成可追溯的质量档案。利用大数据分析技术,对质量数据进行深入挖掘,及时发现潜在的质量风险并采取预防措施。通过移动端应用,现场管理人员可以实时查看质量状况,快速处理突发问题,大大提高了质量管理效率。
投资成本管理与费用控制
一、成本管理目标设定
在本项目中,投资成本管理的核心目标是确保总预算4000万元的合理分配与有效控制。为实现这一目标,将通过制定详细的费用分解结构(WBS),明确各分项工程的成本限额,并结合动态监控机制,确保实际支出始终处于可控范围内。同时,针对可能出现的超支风险,预先设置10%的预备费用于应对不可预见因素,以保障项目的整体经济性。
二、费用构成分析
根据项目特点,费用主要由建筑安装工程费、设备购置费、材料采购费及管理费用四大部分组成。其中,建筑安装工程费约占总预算的65%,包括综合办公楼、厂房及门卫室等主体结构施工;设备购置费占比约20%,涵盖各类生产及办公设备采购;材料采购费占10%,涉及钢材、水泥等主要建材供应;剩余5%为管理费用,用于项目全过程的协调与管控。通过对各项费用的精确测算与分配,确保资金使用的科学性和合理性。
三、预算编制方法
采用“自上而下”与“自下而上”相结合的双轨制预算编制方法。首先,依据项目总体投资规模和建设内容,按照类似工程的历史数据进行初步估算,形成宏观预算框架。然后,深入到各分项工程层面,结合施工图纸和技术规范,逐项细化工程量清单和单价构成,最终形成详细预算。在此过程中,特别注重对关键工序和重点部位的成本核算,确保预算编制的准确性和可操作性。
四、费用控制措施
建立三级费用控制体系,第一级为月度资金计划控制,通过每月的资金收支平衡表,及时掌握资金流向和使用情况;第二级为分项工程成本控制,运用挣值分析法(EVM)对已完成工作量进行评估,发现并纠正偏差;第三级为合同价款控制,严格审核供应商报价,确保价格合理且符合市场水平。此外,还引入信息化管理系统,实现成本数据的实时采集与分析,提高费用控制的效率和精度。
五、成本节约策略
从设计优化、采购管理和施工组织三个方面着手降低成本。在设计阶段,通过价值工程分析,寻找功能与造价的最佳平衡点;在采购环节,充分利用集中采购优势,争取批量折扣,并建立合格供应商名录,降低采购成本;在施工过程中,推广标准化作业和精细化管理,减少资源浪费,提高工效。同时,加强现场签证和变更管理,严格控制非必要支出,确保项目经济效益最大化。
六、经济效益评估
通过实施全方位的成本管理措施,预计可实现3%-5%的成本节约率。这不仅能够保证项目在预算范围内顺利完成,还能为业主创造额外的经济效益。具体表现为:缩短工期带来的间接成本节省、优质优价的采购策略带来的直接成本降低,以及精细化管理带来的资源利用效率提升。这些经济效益的实现,将为项目的成功实施提供有力支撑。
费用类别
预算比例
建筑安装工程费
65%
设备购置费
20%
材料采购费
10%
管理费用
5%
关键施工节点安排与保障
一、施工节点安排概述
为确保斯伦贝谢长和油田工程生产技术中心项目按期完成,将整体工期划分为多个关键施工阶段。首先明确综合办公楼、1厂房、门卫室及室外工程的施工顺序,结合实际场地条件制定详细的施工计划表。通过建立科学的施工进度管理体系,确保各阶段任务按时完成。
二、综合办公楼施工节点
综合办公楼作为项目的核心建筑,其施工节点安排尤为重要。从基础开挖到主体结构封顶,再到内外装饰完成,每个环节都需精确控制。特别关注地下室防水处理、钢结构安装等技术难点,预留充足时间进行质量检查与整改。制定专项施工方案,确保各工序紧密衔接。
三、1厂房建设规划
针对1厂房施工特点,重点安排土建基础、主体框架搭建和设备基础预埋等关键工序。合理调配施工资源,确保厂房结构施工与设备安装同步推进。提前做好材料采购计划,避免因物资供应问题影响施工进度。
四、门卫室及室外工程安排
门卫室虽规模较小但位置关键,需优先完成以保障后续施工安全。室外工程涵盖道路、管网、绿化等内容,应根据总平图合理划分施工区域,采取分段流水作业方式提高效率。特别注意与主体工程的协调配合,避免交叉干扰。
五、节点保障措施
为确保各关键节点顺利完成,建立完善的进度预警机制。通过每日例会制度及时发现并解决施工中出现的问题。同时加强现场巡视检查力度,对可能出现的延误风险提前采取预防措施。配备充足的应急资源,确保在突发情况下能够迅速调整施工计划。
六、资源配置与管理
根据施工进度计划,提前做好人力资源、机械设备和建筑材料的配置方案。建立动态资源调配机制,确保在各关键节点都能满足施工需求。同时加强成本控制,优化资源配置方案,提高资源使用效率。
七、技术支持与培训
针对项目中的技术难点,组织专业技术团队提供全程支持。开展施工人员技能培训,确保每道工序都能达到质量要求。建立技术问题快速响应机制,及时解决施工过程中遇到的各种技术难题。
八、质量与安全管理
在确保施工进度的同时,严格执行质量标准和安全规范。设立专门的质量监督小组,对关键工序进行全过程监控。完善安全防护措施,定期开展安全检查,杜绝安全事故的发生。
九、沟通与协调
建立健全的沟通协调机制,加强与业主、设计单位、监理单位的密切配合。定期召开多方协调会议,及时解决施工中出现的各种问题。充分利用信息化手段,实现项目信息的实时共享与高效传递。
十、验收与移交准备
在各关键节点完成后,及时组织阶段性验收工作。严格按照合同要求整理竣工资料,做好工程移交的各项准备工作。建立售后服务机制,确保在保修期内能够及时响应业主的需求。
质量与进度管理
质量管理制度与实施细则
一、建立完善的质量管理制度
为确保斯伦贝谢长和油田工程生产技术中心项目的顺利实施,首先需要构建一套系统化、规范化的质量管理制度。该制度以ISO 9001质量管理体系为基础,结合项目实际情况进行定制化调整。具体包括质量目标设定、质量责任分配、质量控制流程等关键要素。通过明确各参与方的质量职责,确保从设计到施工再到验收的全过程均处于受控状态。
二、细化质量控制流程
在项目执行过程中,将质量控制流程分解为事前、事中和事后三个阶段。事前控制重点在于图纸会审和技术交底,确保所有施工人员对设计意图有清晰理解。事中控制则强调工序交接检验和隐蔽工程验收,采用旁站监督、平行检验等多种手段。事后控制主要是竣工验收和保修期内的维护管理,确保交付成果符合合同要求。
三、制定实施细则
针对综合办公楼、厂房等不同建筑单体的特点,分别制定详细的施工工艺标准和验收规范。例如,对于办公楼的装饰装修工程,需明确墙面涂料、地面铺装等材料的品牌规格及施工工艺要求;对于厂房结构工程,则要严格把控钢筋绑扎、混凝土浇筑等关键工序的技术参数。同时,建立样板引路制度,在大面积施工前先制作样板间或样板段,经各方确认后再展开全面施工。
四、引入信息化管理工具
运用BIM技术进行三维建模和碰撞检测,提前发现并解决设计中的潜在问题。同时搭建质量信息管理平台,实现质量问题的实时上报、跟踪处理和闭环管理。通过移动端应用,现场管理人员可随时记录检查情况并上传相关照片,确保质量数据的真实性和可追溯性。
五、强化供应商质量管理
对设备材料供应商实施严格的准入审核,重点关注其资质证书、业绩证明及生产能力。建立供应商评价体系,定期对其供货及时性、产品质量稳定性等方面进行考核。对于核心设备和技术复杂的材料,派遣专人驻厂监造,确保制造过程符合既定标准。
六、开展全员质量培训
组织全体参建人员参加质量意识提升培训,学习国家现行规范标准及项目特有的质量要求。针对不同工种特点,编制专项操作规程手册,并通过现场演示、实操演练等形式提高工人技能水平。设立质量奖励基金,对表现优秀的班组和个人给予物质和精神双重激励。
七、构建多层次监督检查机制
成立由业主代表、监理单位和施工单位组成的联合检查小组,定期开展质量巡查活动。同时邀请行业专家进行阶段性评估,及时发现并纠正存在的问题。对于重大质量问题,启动专项调查程序,查明原因并采取有效整改措施,避免类似情况再次发生。
质量管理人员配置与职责分工
一、质量管理人员的配置原则
根据项目规模和复杂程度,合理配置专职质量管理人员。本项目总建筑面积超过10000平方米,且包含办公楼和厂房等不同功能建筑,因此需要设立专门的质量管理团队。设置一名质量管理负责人,下设土建、安装、装饰三个专业组,每个专业组配备2-3名专职质检员。此外,还需配备一名资料员负责质量文件的收集整理工作。
二、具体岗位及人员数量
质量管理负责人1名,要求具备一级建造师资格证书和5年以上类似工程质量管理经验。土建专业质检员3名,安装专业质检员2名,装饰专业质检员2名,均需持有相关专业资格证书。资料员1名,应熟悉建筑工程资料管理规程。
三、质量管理负责人的主要职责
全面负责项目的质量管理工作,组织制定并实施项目质量计划。定期组织召开质量工作会议,分析质量问题,制定整改措施。监督各专业组质量检查工作的落实情况,确保工程质量目标的实现。协调解决施工过程中出现的重大质量技术问题。
四、各专业组的主要职责
土建专业组负责基础、主体结构、砌体、屋面等分部分项工程的质量检查工作。安装专业组负责给排水、电气、暖通等设备安装工程的质量控制。装饰专业组负责室内外装饰装修工程的质量把关。各专业组每日进行现场巡查,及时发现并纠正施工中的质量问题。
五、资料员的工作内容
负责收集、整理、归档各类质量保证资料,包括原材料检验报告、施工试验记录、隐蔽工程验收记录等。建立完整的质量档案,确保所有质量文件的真实性和可追溯性。配合各级质量监督检查工作,提供所需的技术资料。
六、质量管理人员的考核机制
建立完善的质量管理人员考核制度,将工程质量目标完成情况作为重要考核指标。每月对质量管理人员的工作绩效进行评估,对于发现重大质量问题或造成质量事故的人员,给予相应处罚。对于在质量管理工作中表现突出的人员,给予奖励和表彰。
七、培训与继续教育
定期组织质量管理人员参加专业技术
斯伦贝谢长和油田工程生产技术中心项目(PC_总承包)0624110849.docx
