湿地公园生态营地设施采购
投标方案
目录
第一章 项目实施方案
8
第一节 主体建造工艺方案
8
一、
建造流程设计
8
二、
材料选型标准
9
三、
工艺质量控制
11
第二节 装修方案
13
一、
装修设计原则
13
二、
施工工艺流程
15
三、
装饰细节控制
16
第三节 质量保障措施
18
一、
质量目标
18
二、
过程控制
20
三、
检验机制
21
第四节 进度控制计划
24
一、
工期目标
24
二、
施工组织
25
三、
进度风险应对
26
第五节 安全保障措施
29
一、
安全管理体系
29
二、
现场作业防护
30
三、
应急预案建设
32
第二章 供货及安装计划
34
第一节 供货组织与流程
34
一、
供货组织架构
34
二、
供货流程管控
36
三、
应急保障体系
38
第二节 安装实施步骤
40
一、
基础施工准备
40
二、
主体吊装就位
41
三、
系统集成调试
43
第三节 现场协调管理机制
45
一、
组织架构设置
45
二、
多方协作机制
47
三、
应急协调预案
49
第三章 质量保障措施
51
第一节 质量管理体系概述
51
一、
质量目标设定
51
二、
组织保障体系
53
三、
制度执行机制
55
第二节 材料与设备质量控制
58
一、
材料进场验收
58
二、
材料存储管理
59
三、
设备安装质量控制
61
第三节 施工过程质量监督
63
一、
过程巡检机制
63
二、
质量记录管理
65
三、
现场问题处置
67
第四章 进度控制计划
69
第一节 总体施工进度安排
69
一、
工期目标
69
二、
进度组织体系
70
三、
时间保障策略
72
第二节 关键节点控制措施
74
一、
节点管控体系
74
二、
过程协同机制
75
三、
资源保障措施
77
第三节 进度偏差应对机制
79
一、
偏差识别机制
79
二、
纠偏响应流程
80
三、
预防改进措施
82
第五章 安全保障措施
84
第一节 安全生产管理制度
84
一、
安全责任体系
84
二、
风险预控机制
86
三、
应急管理机制
87
第二节 现场安全防护措施
90
一、
安全区域管理
90
二、
作业过程防护
92
三、
环境与应急防护
94
第三节 安全教育培训机制
98
一、
培训体系构建
98
二、
培训组织实施
99
三、
培训效果保障
101
第六章 售后服务方案
103
第一节 售后服务承诺
103
一、
服务响应承诺
103
二、
技术支持承诺
105
三、
履约责任承诺
106
第二节 售后服务实施流程
109
一、
服务响应流程
109
二、
定期巡检机制
111
三、
备件供应体系
113
第三节 产品售后服务管理制度
115
一、
服务管理制度
115
二、
质量追溯体系
116
三、
人员培训机制
118
第四节 质保措施与执行标准
120
一、
质保体系构建
120
二、
执行标准控制
122
三、
质量追溯机制
123
第五节 应急保障预案
126
一、
应急响应机制
126
二、
资源保障体系
127
三、
特殊情景应对
129
第
七
章 售后服务管理制度
131
第一节 售后服务体系架构
131
一、
组织架构设置
131
二、
岗位职责界定
132
三、
人员资质与培训
134
第二节 服务流程标准化管理
136
一、
服务响应机制
136
二、
流程节点控制
137
三、
标准化作业规范
139
第三节 服务质量监督机制
141
一、
监督体系构建
141
二、
过程监控措施
142
三、
考核评价机制
144
第
八
章 售后服务承诺
146
第一节 售后服务响应机制
146
一、
响应机制构建
146
二、
技术支持路径
148
三、
应急处置预案
149
第二节 服务时效与满意度承诺
152
一、
服务时效承诺
152
二、
客户满意度保障
154
三、
特殊场景应对
155
第三节 客户反馈处理流程
157
一、
反馈接收机制
157
二、
问题处理流程
158
三、
闭环管理机制
160
第九章 质保与应急保障措施
162
第一节 质保范围与期限说明
162
一、
质保范围界定
162
二、
质保期限设置
164
三、
质量责任落实
166
第二节 应急服务响应机制
169
一、
响应机制框架
169
二、
现场处置规范
171
三、
协同联动机制
173
第三节 故障处理与恢复措施
175
一、
故障响应流程
175
二、
恢复实施标准
177
三、
闭环管理机制
178
第十章 售后服务人员配置
181
第一节 售后服务团队构成
181
一、
团队架构
181
二、
人员资质
182
三、
协作机制
184
第二节 技术支持人员分工
186
一、
人员职责划分
186
二、
专业协作机制
188
三、
能力保障体系
190
第三节 人员联系方式与值班安排
193
一、
联系方式公示
193
二、
值班制度安排
194
三、
应急联络机制
196
第一章 项目实施方案
第一节 主体建造工艺方案
建造流程设计
1.预制模块生产
(1)集装箱主体结构在工厂内采用标准化流水线进行预制,所有钢材选用符合国家标准的Q235B材质,壁厚不低于2.5毫米,确保整体承载能力和抗风压性能。每批次钢材进场前均进行力学性能抽检,焊材选用与母材匹配的E43系列焊条,焊接工艺评定报告齐全。
(2)主体框架拼装采用胎架定位法,保证各构件安装精度控制在±2毫米以内,焊接作业由持有国家认证资质的焊工执行,焊缝饱满连续,无夹渣、气孔等缺陷,焊后进行外观质量全检。
(3)模块化箱体在厂内完成外墙板、屋面板及底板的安装,外板采用预涂彩钢板,厚度0.6毫米,内衬防火保温材料,密度不小于30千克/立方米,导热系数低于0.04瓦/(米·开),实现良好的隔热与节能效果。
2.现场吊装就位
(1)运输至小枧湿地公园指定区域后,使用25吨汽车式起重机配合专业吊具进行吊装作业,吊点设置于箱体四角专用吊耳,起吊角度控制在60度以上,避免侧向受力变形。
(2)基础预埋件已由建设单位提前施工完毕,箱体就位时通过激光水准仪校核水平度,调整支座垫片使平整度误差不超过3毫米/米,确保后续连接稳固。
(3)相邻箱体之间采用高强度螺栓连接,节点部位加设密封胶条防止渗水,连接完成后对整体垂直度和轴线偏移进行复测,偏差值严格控制在规范允许范围内。
3.结构加固处理
(1)针对营地所处湿地区域地质特点,所有箱体底部均增设纵向与横向加强龙骨,龙骨采用10号热轧槽钢,间距不大于1.2米,与原底框满焊连接,提升整体刚度。
(2)为增强抗风能力,在箱体顶部设置屋顶拉结系统,使用直径12毫米镀锌钢丝绳将屋面结构与地锚可靠连接,地锚深度不低于1.5米,抗拔力满足十级风荷载要求。
(3)对于多功能组合区域的叠加箱体,上下层之间设置剪力键与抗倾覆支撑,关键受力部位进行有限元分析模拟,确保在极端天气下结构安全稳定。

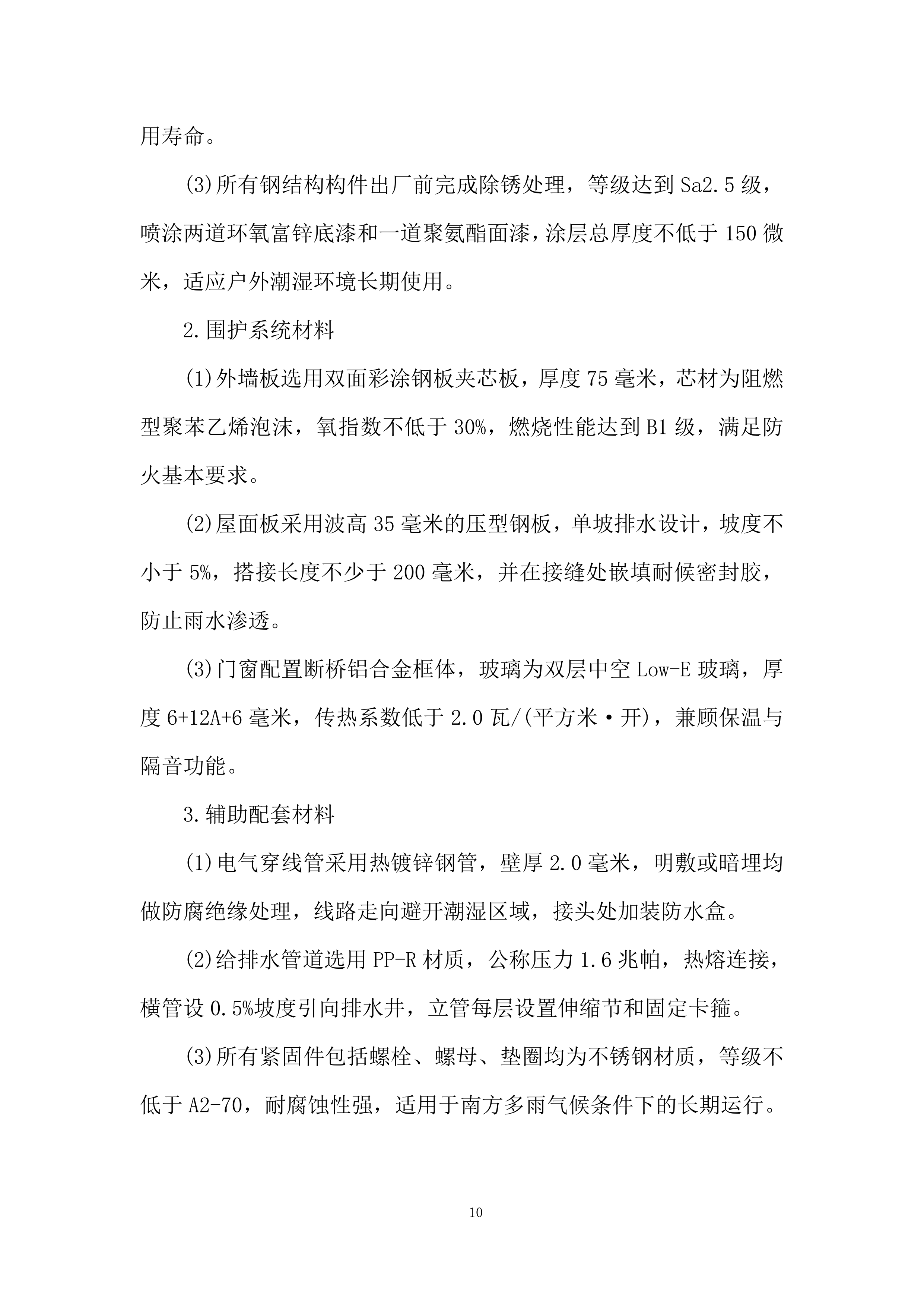

材料选型标准
1.主体结构材料
(1)主梁与立柱全部采用国标H型钢,型号不低于200×100毫米,翼缘厚度不小于8毫米,腹板厚度不低于6毫米,具备足够的抗弯和抗剪能力。
(2)次梁采用冷弯薄壁型钢,截面尺寸80×40毫米,壁厚2.75毫米,经防腐处理后表面附着锌层厚度不低于80微米,有效延长使用寿命。
(3)所有钢结构构件出厂前完成除锈处理,等级达到Sa2.5级,喷涂两道环氧富锌底漆和一道聚氨酯面漆,涂层总厚度不低于150微米,适应户外潮湿环境长期使用。
2.围护系统材料
(1)外墙板选用双面彩涂钢板夹芯板,厚度75毫米,芯材为阻燃型聚苯乙烯泡沫,氧指数不低于30%,燃烧性能达到B1级,满足防火基本要求。
(2)屋面板采用波高35毫米的压型钢板,单坡排水设计,坡度不小于5%,搭接长度不少于200毫米,并在接缝处嵌填耐候密封胶,防止雨水渗透。
(3)门窗配置断桥铝合金框体,玻璃为双层中空Low-E玻璃,厚度6+12A+6毫米,传热系数低于2.0瓦/(平方米·开),兼顾保温与隔音功能。
3.辅助配套材料
(1)电气穿线管采用热镀锌钢管,壁厚2.0毫米,明敷或暗埋均做防腐绝缘处理,线路走向避开潮湿区域,接头处加装防水盒。
(2)给排水管道选用PP-R材质,公称压力1.6兆帕,热熔连接,横管设0.5%坡度引向排水井,立管每层设置伸缩节和固定卡箍。
(3)所有紧固件包括螺栓、螺母、垫圈均为不锈钢材质,等级不低于A2-70,耐腐蚀性强,适用于南方多雨气候条件下的长期运行。
工艺质量控制
1.制造过程管控
(1)工厂生产阶段实行“三检制”,即自检、互检、专检,每道工序完成后由操作人员填写《工序交接记录表》,质检员签字确认方可转入下道工序。
(2)关键环节如焊接、涂装设立质量控制点,配备专职检验员全程旁站监督,焊缝编号登记并留存影像资料,实现全过程可追溯管理。
(3)成品出厂前进行整体验收,检测项目包括外形尺寸、焊缝质量、漆膜厚度、门窗启闭灵活性等,不合格项立即返修,直至完全达标。
2.运输安装监管
(1)运输过程中箱体底部加垫橡胶缓冲垫,绑扎牢固,车辆行驶速度控制在40公里/小时以内,转弯半径不小于15米,防止结构变形。
(2)现场安装前对基础标高、轴线位置、预埋件坐标进行全面复核,误差超出允许范围时及时反馈并协调整改,严禁强行安装。
(3)高空作业人员持证上岗,佩戴五点式安全带,作业平台设置防护栏杆,工具放入专用工具袋,杜绝高空坠物风险。
3.验收交付程序
(1)单体箱体安装完成后进行初步验收,检查内容涵盖结构稳定性、连接可靠性、外观完整性、功能可用性等方面,形成《现场安装验收单》。
(2)整体验收阶段联合建设单位、监理单位共同参与,逐项核查设计图纸落实情况,重点测试门窗密封性、屋面排水通畅性、接地电阻值等指标。

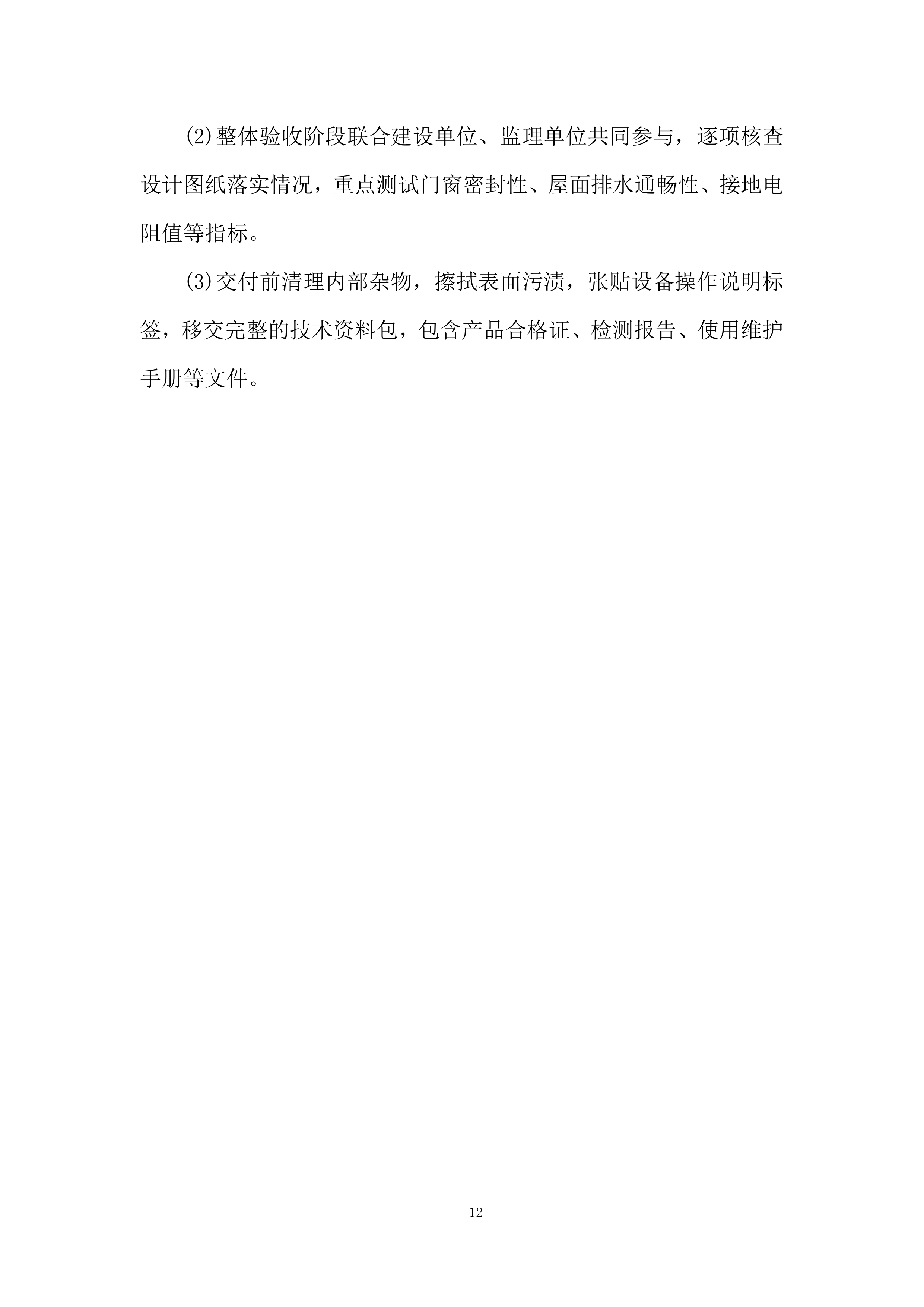

(3)交付前清理内部杂物,擦拭表面污渍,张贴设备操作说明标签,移交完整的技术资料包,包含产品合格证、检测报告、使用维护手册等文件。

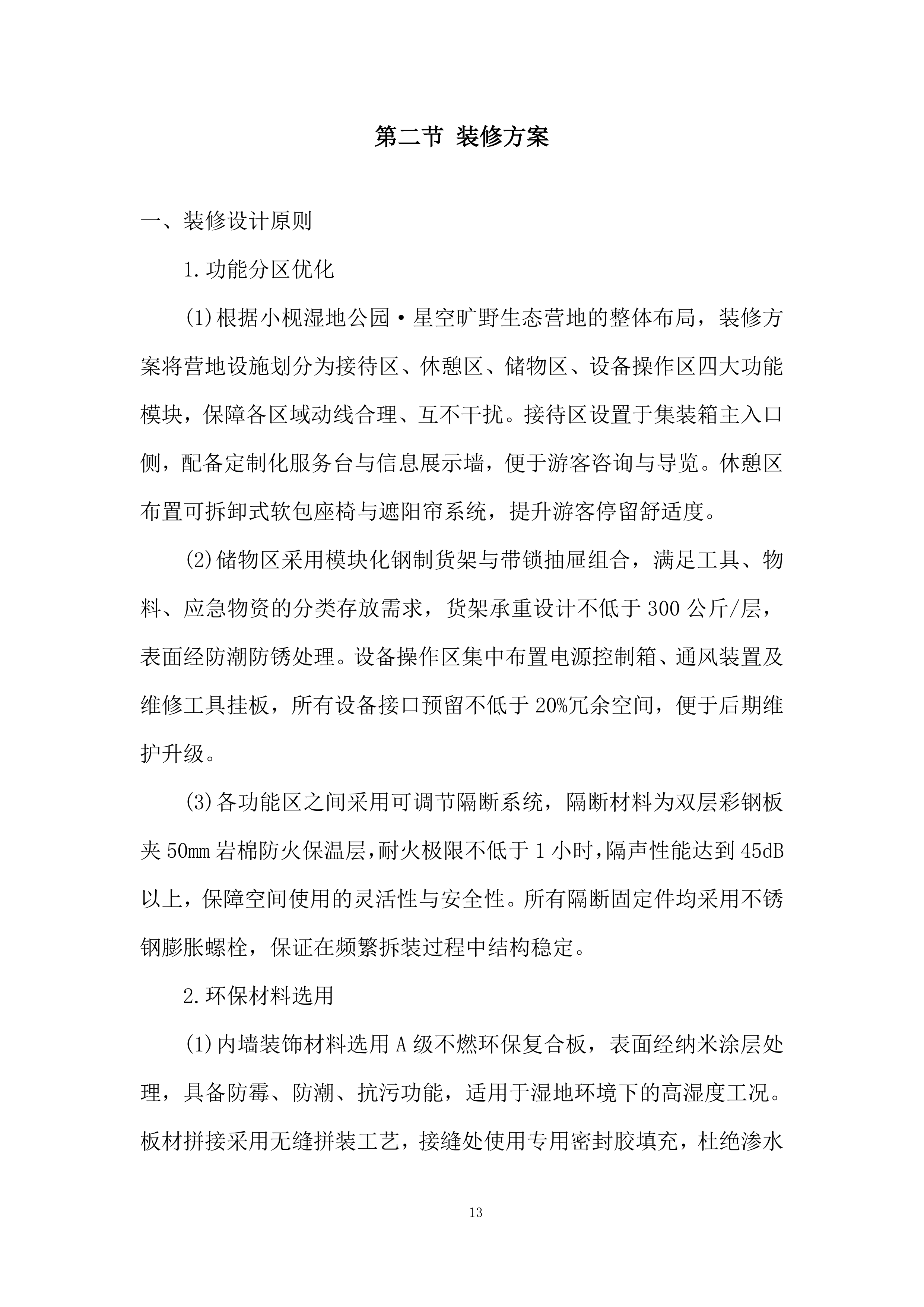

第二节 装修方案
装修设计原则
1.功能分区优化
(1)根据小枧湿地公园·星空旷野生态营地的整体布局,装修方案将营地设施划分为接待区、休憩区、储物区、设备操作区四大功能模块,保障各区域动线合理、互不干扰。接待区设置于集装箱主入口侧,配备定制化服务台与信息展示墙,便于游客咨询与导览。休憩区布置可拆卸式软包座椅与遮阳帘系统,提升游客停留舒适度。
(2)储物区采用模块化钢制货架与带锁抽屉组合,满足工具、物料、应急物资的分类存放需求,货架承重设计不低于300公斤/层,表面经防潮防锈处理。设备操作区集中布置电源控制箱、通风装置及维修工具挂板,所有设备接口预留不低于20%冗余空间,便于后期维护升级。
(3)各功能区之间采用可调节隔断系统,隔断材料为双层彩钢板夹50mm岩棉防火保温层,耐火极限不低于1小时,隔声性能达到45dB以上,保障空间使用的灵活性与安全性。所有隔断固定件均采用不锈钢膨胀螺栓,保证在频繁拆装过程中结构稳定。
2.环保材料选用
(1)内墙装饰材料选用A级不燃环保复合板,表面经纳米涂层处理,具备防霉、防潮、抗污功能,适用于湿地环境下的高湿度工况。板材拼接采用无缝拼装工艺,接缝处使用专用密封胶填充,杜绝渗水隐患。

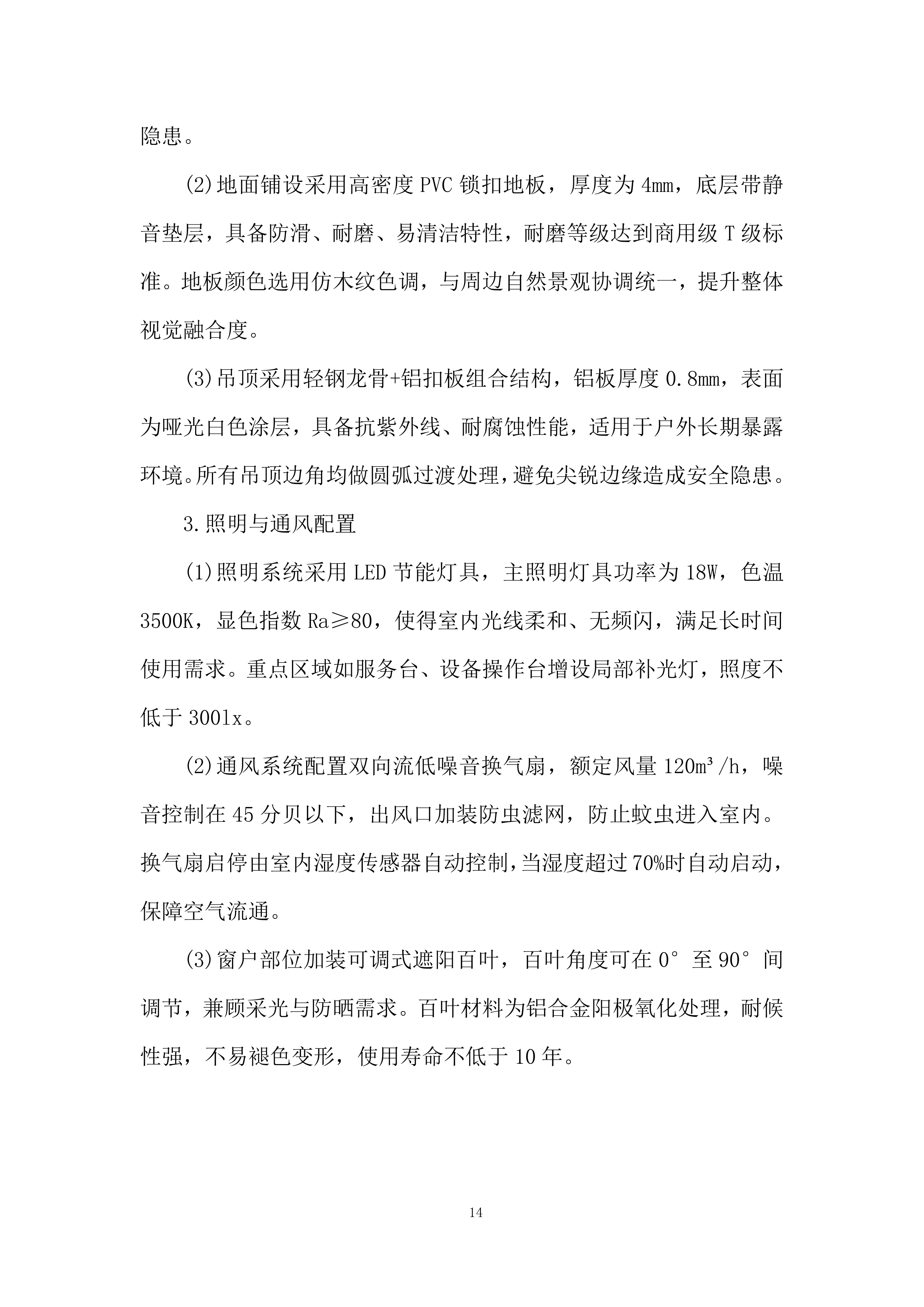

(2)地面铺设采用高密度PVC锁扣地板,厚度为4mm,底层带静音垫层,具备防滑、耐磨、易清洁特性,耐磨等级达到商用级T级标准。地板颜色选用仿木纹色调,与周边自然景观协调统一,提升整体视觉融合度。
(3)吊顶采用轻钢龙骨+铝扣板组合结构,铝板厚度0.8mm,表面为哑光白色涂层,具备抗紫外线、耐腐蚀性能,适用于户外长期暴露环境。所有吊顶边角均做圆弧过渡处理,避免尖锐边缘造成安全隐患。
3.照明与通风配置
(1)照明系统采用LED节能灯具,主照明灯具功率为18W,色温3500K,显色指数Ra≥80,使得室内光线柔和、无频闪,满足长时间使用需求。重点区域如服务台、设备操作台增设局部补光灯,照度不低于300lx。
(2)通风系统配置双向流低噪音换气扇,额定风量120m³/h,噪音控制在45分贝以下,出风口加装防虫滤网,防止蚊虫进入室内。换气扇启停由室内湿度传感器自动控制,当湿度超过70%时自动启动,保障空气流通。
(3)窗户部位加装可调式遮阳百叶,百叶角度可在0°至90°间调节,兼顾采光与防晒需求。百叶材料为铝合金阳极氧化处理,耐候性强,不易褪色变形,使用寿命不低于10年。

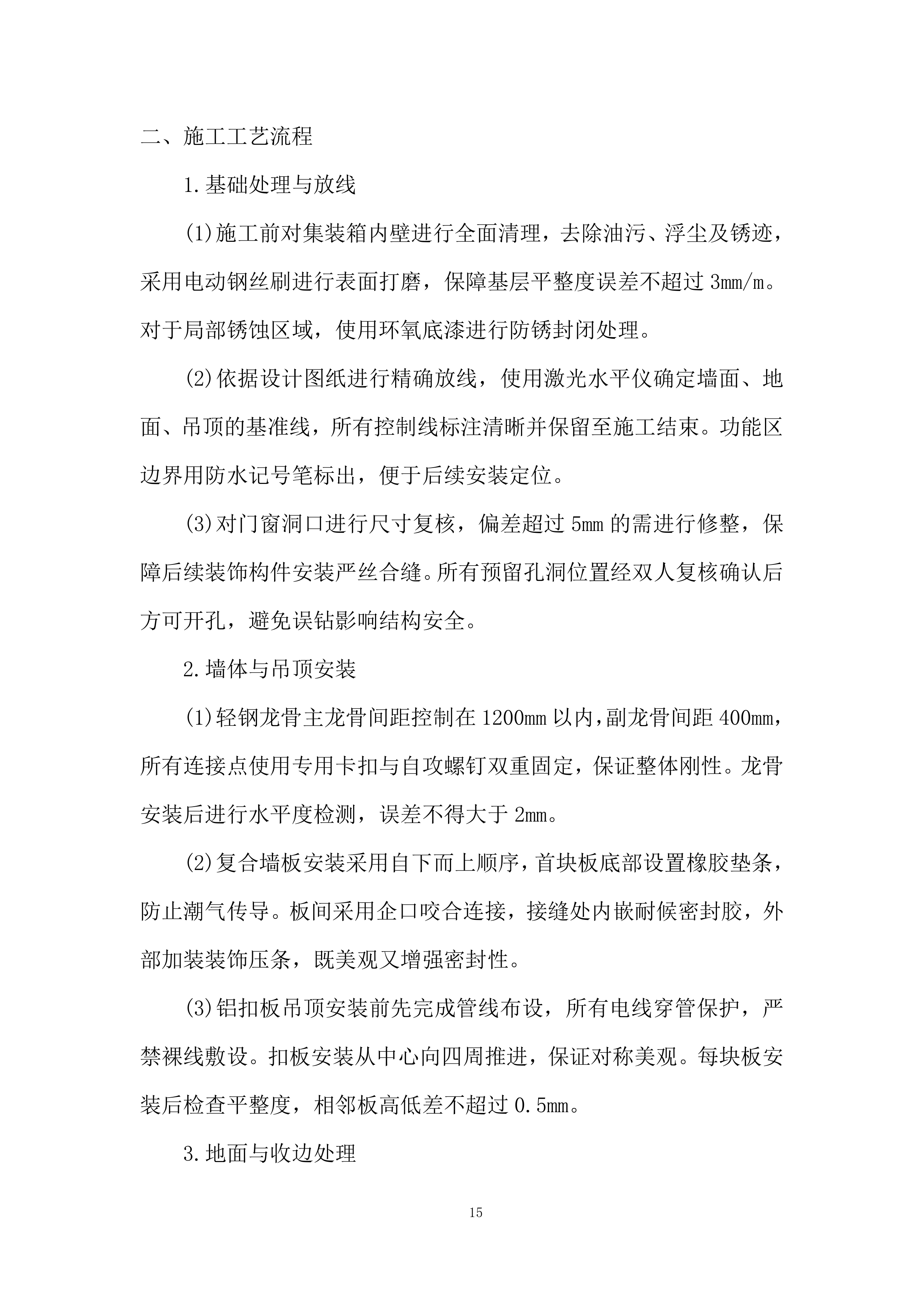

施工工艺流程
1.基础处理与放线
(1)施工前对集装箱内壁进行全面清理,去除油污、浮尘及锈迹,采用电动钢丝刷进行表面打磨,保障基层平整度误差不超过3mm/m。对于局部锈蚀区域,使用环氧底漆进行防锈封闭处理。
(2)依据设计图纸进行精确放线,使用激光水平仪确定墙面、地面、吊顶的基准线,所有控制线标注清晰并保留至施工结束。功能区边界用防水记号笔标出,便于后续安装定位。
(3)对门窗洞口进行尺寸复核,偏差超过5mm的需进行修整,保障后续装饰构件安装严丝合缝。所有预留孔洞位置经双人复核确认后方可开孔,避免误钻影响结构安全。
2.墙体与吊顶安装
(1)轻钢龙骨主龙骨间距控制在1200mm以内,副龙骨间距400mm,所有连接点使用专用卡扣与自攻螺钉双重固定,保证整体刚性。龙骨安装后进行水平度检测,误差不得大于2mm。
(2)复合墙板安装采用自下而上顺序,首块板底部设置橡胶垫条,防止潮气传导。板间采用企口咬合连接,接缝处内嵌耐候密封胶,外部加装装饰压条,既美观又增强密封性。
(3)铝扣板吊顶安装前先完成管线布设,所有电线穿管保护,严禁裸线敷设。扣板安装从中心向四周推进,保证对称美观。每块板安装后检查平整度,相邻板高低差不超过0.5mm。
3.地面与收边处理
(1)PVC地板铺设前先铺设防潮膜,搭接宽度不小于100mm,接缝处用防水胶带密封。地板采用锁扣拼接,敲击时使用橡胶锤,避免边缘破损。边缘部位使用专用收边条固定,收边条与地板缝隙控制在1mm以内。
(2)墙地交接处设置柔性踢脚线,材质为PVC与铝合金复合结构,高度120mm,与墙面和地面均用中性硅酮胶密封,防止水分渗入。踢脚线转角处采用45°斜切拼接,外观整洁无裂缝。
(3)所有装饰收口部位进行三次检查:初装后检查接缝严密性,固化后检查平整度,最终验收前进行整体观感评估。发现翘曲、脱胶、色差等问题立即返工,保证交付品质。
装饰细节控制
1.色彩与视觉协调
(1)整体装修色调以大地色系为主,墙面为米白色,地面为浅木纹色,家具采用深灰与原木拼色设计,形成层次分明的视觉效果,与湿地公园自然环境相呼应。
(2)标识系统采用统一字体与图形规范,信息牌底色为哑光浅灰,文字为深蓝,对比度适中,保障5米内清晰可读。所有标识安装高度统一为1.5米,便于成人平视查看。
(3)在休憩区墙面设置艺术化景观壁画,图案以星空、湿地鸟类、芦苇荡为主题,采用环保油墨喷绘于防火板表面,画面分辨率不低于300dpi,保证长期户外使用不褪色。
2.人性化设施配置
(1)服务台高度设定为1.1米,前部预留0.6米宽无障碍空间,方便轮椅使用者靠近交流。台面边缘做圆角处理,半径不小于20mm,防止磕碰伤害。
(2)座椅采用可折叠钢木结构,座面离地高度450mm,靠背倾角105°,符合人体工学坐姿要求。每组座椅间距保持1.2米以上,保障私密性与通行便利。
(3)储物柜门锁统一使用防撬旋钮锁,钥匙通用率控制在5组以内,便于管理。柜内设置可调节隔板,用户可根据物品大小自由调整空间布局。
3.耐久性保障措施
(1)所有金属构件表面均进行热浸镀锌处理,镀层厚度不低于80μm,外露部分再喷涂两道聚酯粉末涂料,提升抗腐蚀能力。紧固件全部采用不锈钢材质,杜绝电化学腐蚀风险。
(2)密封胶选用中性硅酮耐候胶,适用温度范围-40℃至120℃,伸缩变形能力达±25%,使得在绵阳地区四季温差变化下仍保持良好粘接性能。打胶过程由专人操作,确保胶体饱满连续无气泡。
(3)装修完成后进行72小时环境适应测试,模拟雨天高湿、晴天暴晒等工况,观察材料变形、起泡、脱胶等情况。测试合格后方可进入验收程序,保障设施在实际运营中稳定可靠。
第三节 质量保障措施
质量目标
1.质量方针执行
(1)本项目将严格执行国家现行的质量管理规范和行业标准,保障所有采购设施从原材料进场到最终安装完成的全过程符合设计图纸和招标文件要求。所有集装箱模块、结构件、装饰材料及配套设备均需提供出厂合格证、材质证明及相关检测报告。质量控制贯穿于生产、运输、安装各环节,形成闭环管理体系。
(2)为保障项目整体品质一致性,所有供应商均纳入统一质量管理平台进行动态监管。关键材料如钢结构板材、防水卷材、保温层材料等必须通过第三方实验室抽样检测,检测结果作为验收依据之一。每批次材料进场前提交《材料报验单》,经现场监理确认后方可投入使用。
(3)在制造阶段实施首件确认制度,选取典型集装箱单元进行试生产并组织内部联合评审。评审内容包括尺寸精度、焊接强度、防腐处理、门窗密封性等20项关键指标。只有首件通过验收后,方可进入批量生产阶段,避免系统性偏差造成返工损失。
2.质量等级设定
(1)本项目设定整体质量合格率为100%,一次性验收通过率不低于98%。对于主体结构连接节点、防雷接地系统、屋面防水层等关键部位实行专项验收,允许偏差控制在国家标准允许范围的80%以内,提升实际施工精度。
(2)装修工程表面平整度误差控制在±2mm/2m以内,接缝宽度偏差不超过1.5mm,墙面垂直度偏差小于3mm。所有电气线路布设做到横平竖直、标识清晰,开关插座面板安装高度一致,误差不超过±5mm。上述数据将在每日施工日志中记录备查。
(3)针对营地所处湿地环境特点,对所有金属构件提出更高的防腐要求。外露钢结构采用热浸镀锌+双组份环氧底漆+聚氨酯面漆三层防护体系,涂层总厚度不小于250μm,并提供涂层附着力测试报告。木制品须经过防潮、防霉、阻燃三重处理,保证在高湿度环境下使用年限不低于8年。
3.质量责任划分
(1)建立以项目经理为第一责任人、技术负责人牵头落实、专职质检员全程监督的质量责任制。每位作业人员签署《岗位质量承诺书》,明确其负责工序的质量标准和奖惩机制。发现因人为操作导致的质量问题,追溯至具体责任人并计入绩效考核。
(2)设立独立于施工团队的现场质量巡查小组,由公司总部派遣两名资深质检工程师驻场,每周开展不少于两次全覆盖式巡检。巡检内容涵盖工艺合规性、材料使用情况、安全文明施工等方面,发现问题即时下发《整改通知单》,限时48小时内闭环整改。
(3)所有隐蔽工程在封闭前必须完成影像资料留存和四方会签(施工单位、监理单位、建设单位、设计单位)。例如地脚螺栓预埋完成后,拍摄带标尺的多角度照片,标注坐标位置和检测数据,归档至项目电子档案库,保存期限不少于10年。
过程控制
1.生产环节管控
(1)集装箱模块在工厂预制过程中,采用数控切割机下料,保证钢板切口光滑无毛刺,尺寸误差控制在±1mm以内。焊接作业全部由持有压力容器焊工资质的人员操作,焊缝饱满连续,咬边深度不超过0.5mm,焊渣清理干净后进行100%外观检查。
(2)箱体拼装时使用专用工装夹具定位,使得四角高差不大于3mm,对角线偏差小于5mm。门框与窗框安装前校核水平与垂直基准线,固定螺栓扭矩值达到设计要求,并用塞尺测量缝隙均匀性,最大间隙不超过2mm。
(3)每台集装箱出厂前进行淋水试验,模拟暴雨工况持续喷淋30分钟,重点观察门窗周边、接缝处有无渗漏现象。同时进行气密性测试,利用烟雾发生器检测通风管道接口密封效果,使得无泄漏点。测试合格后粘贴“准予出厂”标识。
2.运输环节保障
(1)运输前对所有箱体外部包裹PE保护膜,门扇用角钢加固框固定,防止运输途中碰撞变形。顶部加设临时防雨篷布,底部垫置橡胶减震垫,与车厢底板绑扎牢固,每车配备两名押运员全程跟车监控。
(2)制定专项运输路线方案,避开城市主干道高峰期通行,优先选择路况良好、转弯半径充足的市政道路。途经桥梁或涵洞前预先核实净空高度,保障箱体装载后总高度不超过4.2米,满足限高要求。
(3)到达现场后卸车作业前,先由质检人员对外观进行初步检查,确认无明显磕碰、漆面破损或结构变形。如发现损伤立即拍照取证并与物流公司确认责任归属,轻微损伤当场修复,严重问题启动备用箱体替换程序,不影响后续安装进度。
3.安装环节监督
(1)基础施工完成后复测每个预埋件的平面位置和标高,偏差超过±5mm的必须重新调整。箱体吊装就位时采用全站仪实时监测,使得轴线对齐误差在3mm以内,相邻箱体间错台高度差不超过2mm。
(2)连接节点采用高强度螺栓紧固,分初拧、终拧两步完成,终拧扭矩值按设计参数执行,并做好标记防止漏拧或重复施拧。所有螺栓连接完成后由专职质检员逐一检查,不合格者立即更换并记录原因。
(3)水电管线对接前核对预留口位置和规格,严禁强行弯折或错接。供水管路安装完毕后进行0.8MPa水压试验,保压30分钟压力降不超过0.02MPa;电路系统绝缘电阻测试值不得低于1MΩ,接地电阻实测值小于4Ω。
检验机制
1.自检与互检制度
(1)每道工序完成后由班组负责人组织自检,填写《工序自检记录表》,内容包括检测项目、实测数值、判定结果及签名。例如墙面批刮完成后测量平整度、阴阳角方正度等6项指标,全部达标后方可申请下道工序。
(2)推行上下道工序交接互检制度,下道工序作业人员有权拒绝接收未经上道工序签字确认的半成品。如木作安装班组发现基层龙骨间距过大或固定不牢,可暂停施工并上报项目部协调处理,直至问题解决。
(3)设置每日质量晨会制度,由质检主管通报前一天发现的问题及整改情况,分析共性缺陷成因,提出改进措施。会议纪要当日下发至各施工小组,作为当天作业的技术提醒和预防指南。
2.专检与抽检流程
(1)专职质检员按照《质量检查计划表》对关键控制点进行100%专检,包括但不限于:地脚螺栓紧固力矩、防火涂料涂刷厚度、配电箱接线牢固性等。检查结果录入《专项检查台账》,留存影像资料备查。
(2)公司质量管理部门每月组织一次飞行抽检,随机抽取两个已完成安装的集装箱单元进行全面评估。评估内容覆盖结构安全、使用功能、外观质量三大类共计48项子指标,评分低于90分的区域责令全面排查整改。
(3)在竣工预验收阶段邀请第三方检测机构对整体营地进行综合性能评定,重点检测结构稳定性、防雷接地有效性、室内空气质量等指标。检测报告作为最终交付附件之一,随同竣工图册一并移交业主单位。
3.验收标准执行
(1)分部分项工程验收严格对照设计图纸和技术规范逐项核查,形成《分项验收确认单》。涉及结构改动或材料变更的,必须取得设计单位书面确认文件,否则不予认可。
(2)整体验收前编制《竣工资料汇编》,包含产品合格证、检测报告、隐蔽工程记录、调试运行数据等不少于20类文档。资料齐全且现场实体质量达标后,方可提请建设单位组织正式验收。
(3)验收过程中若出现局部不符合项,列出详细清单并明确整改时限。整改完成后由原验收组成员复查确认,直至全部销项。最终验收通过后签署《质量保修书》,明确两年保修期内的服务响应标准和责任边界。
第四节 进度控制计划
工期目标
1.总体进度安排
(1)本项目供货期限为30日历天,自合同签订之日起计算,所有设施须在规定时间内完成采购、运输、安装及初步调试,并通过现场验收。为使得按时履约,制定详细的倒排工期计划,以最终交付节点为基准,逐项分解各阶段工作内容与时间节点。
(2)计划前5日内完成深化设计确认与技术交底,明确集装箱模块、配套设施及连接结构的技术参数和安装条件。同步启动材料采购与工厂生产流程,保障生产周期控制在18日历天内完成。
(3)第6日至第20日为集中生产与预组装阶段,在制造厂内完成主体结构焊接、防腐处理、门窗安装及内部基础装修,同时进行电气线路预埋和给排水接口预留,使得出厂前已完成85%以上的工作量。
2.关键节点控制
(1)第21日至第23日安排专用车辆...
湿地公园生态营地设施采购投标方案.docx
