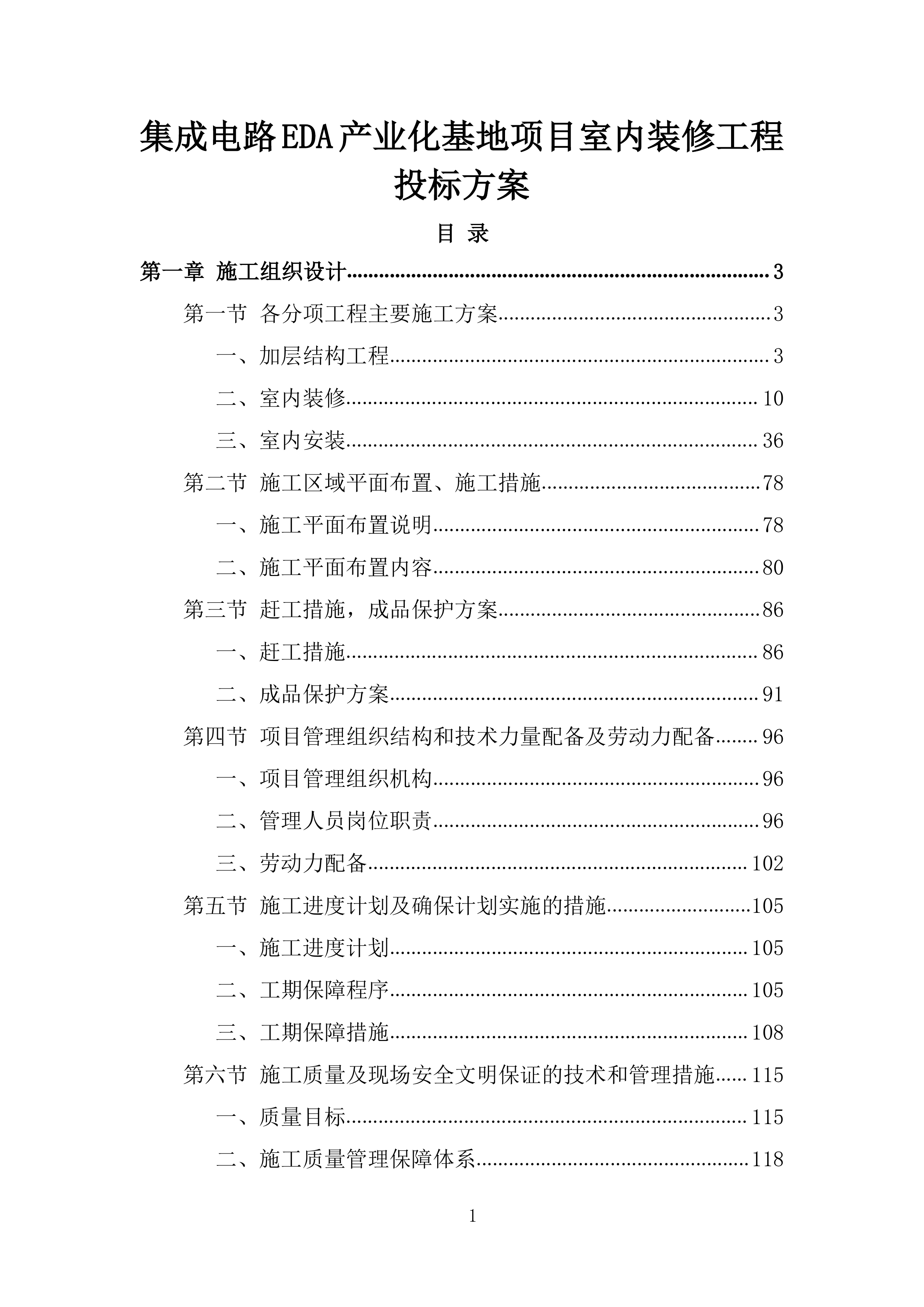

集成电路EDA产业化基地项目室内装修工程
投标方案
目
录
第一章 施工组织设计
3
第一节
各分项工程主要施工方案
3
一、加层结构工程
3
二、室内装修
10
三、室内安装
36
第二节
施工区域平面布置、施工措施
78
一、施工平面布置说明
78
二、施工平面布置内容
80
第三节
赶工措施,成品保护方案
86
一、赶工措施
86
二、成品保护方案
91
第四节
项目管理组织结构和技术力量配备及劳动力配备
96
一、项目管理组织机构
96
二、管理人员岗位职责
96
三、劳动力配备
102
第五节
施工进度计划及确保计划实施的措施
105
一、施工进度计划
105
二、
工期保障程序
105
三、
工期保障措施
108
第六节
施工质量及现场安全文明保证的技术和管理措施
115
一、质量目标
115
二、施工质量管理保障体系
118
三、质量控制过程与阶段
122
四、质量管理制度
123
五、质量保证措施
127
六、安全施工总则
129
七、安全施工管理制度
130
八、安全施工技术措施
140
九、文明施工总则
146
十、文明施工保障措施
149
第七节
施工难点分析及应对措施
152
一、
空间布局复杂带来的施工难点
152
二、施工工艺要求高的难点
153
三、材料供应与管理难点
154
四、安全与环保施工难点
155
五、多专业交叉施工难点
156
第二章 项目管理部组织体系
158
第一节
项目经理及主要施工人员名单及简况;
158
第二节
劳动力使用计划
161
第三章
对进出现场的人员、材料、车辆、机械的管理措施
162
一、对进出现场的人员管理措施
162
二、对进出场的材料管理措施
164
三、对进出场的车辆管理措施
168
四、对进出场的机械管理措施
171
第一章 施工组织设计
第一节
各分项工程主要施工方案
一、加层结构工程
(一)钢梁
1.
施工准备
技术准备:组织技术人员熟悉施工图纸与相关规范,进行技术交底,明确施工流程与质量标准。
材料准备:依据设计要求采购钢梁、连接板、高强螺栓等材料,确保材料质量合格,具备质量证明文件。
人员准备:组建专业施工团队,涵盖焊工、安装工、起重工等,所有人员需持证上岗。
设备准备:准备好钢梁制作所需的切割、焊接设备,运输所需的车辆,安装所需的起重机、电焊机等设备,并确保设备性能良好。
2.
钢梁制作
下料:根据设计尺寸,使用数控切割机对钢材进行精确下料,保证钢梁各部件尺寸准确。
组对:将下料后的部件按照设计要求进行组对,使用定位工装确保组对精度。
焊接:采用二氧化碳气体保护焊等合适的焊接工艺,严格控制焊接参数,确保焊接质量,焊接完成后进行外观检查与无损检测。
涂装:对制作完成的钢梁进行除锈处理,达到设计要求的除锈等级后,进行防腐涂装。
3.

钢梁运输
装车:采用专用的运输架,将钢梁平稳放置并固定,防止运输过程中发生位移和碰撞。
运输路线规划:提前规划好运输路线,避开路况复杂、限高限重路段,确保运输安全顺畅。
运输过程监控:运输过程中安排专人跟车,实时监控钢梁状态,如发现异常及时处理。
4.
钢梁安装
测量放线:在施工现场,依据设计图纸进行测量放线,确定钢梁的安装位置。
吊装:使用起重机将钢梁吊运至安装位置,缓慢下落就位,过程中安排专人指挥。
连接固定:钢梁就位后,先安装连接板,穿入高强螺栓,按照规定的顺序和扭矩进行紧固,确保连接牢固。
校正:对安装好的钢梁进行垂直度、标高、轴线位置等方面的校正,偏差符合规范要求后,进行最终固定。
5.
质量控制
原材料质量控制:对每批进场的钢材、连接板、高强螺栓等进行严格检验,杜绝不合格材料用于工程。
制作过程质量控制:在钢梁制作各工序中,加强质量检查,对焊接质量、尺寸精度等关键指标进行重点把控。

安装质量控制:安装过程中,严格按照规范和设计要求进行操作,每完成一道工序都要进行质量验收。
(二)
现浇混凝土钢筋桁架楼承板
1.
施工准备
技术准备:组织技术人员深入熟悉施工图纸,明确钢筋桁架楼承板的构造及施工要求,对施工人员进行详细的技术交底,确保施工流程清晰明了。
材料准备:按设计要求采购C30混凝土、钢筋桁架(HB1-70)、分布钢筋、搭接筋、支座竖筋、支座水平筋、上弦筋、下弦筋、腹杆钢筋、附加钢筋、梁翼缘内加筋等材料,同时准备好0.5mm底模。所有材料需具备质量证明文件,并经检验合格后方可使用。
人员准备:组建专业施工队伍,涵盖钢筋工、混凝土工、焊工等,确保所有人员均经过培训且持证上岗。
设备准备:准备好钢筋加工设备,如切断机、弯曲机等;混凝土浇筑设备,如混凝土输送泵、振动棒等;以及电焊机用于现场点焊作业。
2.
钢筋桁架楼承板施工
铺设底模:在钢梁上按照设计要求铺设0.5mm底模,确保底模平整、无破损,相邻底模之间连接紧密,使用专用连接件固定,防止浇筑混凝土时出现漏浆现象。

钢筋桁架安装:将钢筋桁架(HB1-70)吊运至安装位置,按照设计间距进行摆放。在摆放过程中,注意钢筋桁架的方向,确保垂直桁架钢筋方向的板底、板面通长设置分布钢筋。
各类钢筋设置
搭接筋、支座竖筋、支座水平筋:根据设计要求,准确设置搭接筋,保证钢筋搭接长度符合规范;在支座处安装支座竖筋和支座水平筋,确保支座部位的钢筋连接牢固。
上弦筋、下弦筋、腹杆钢筋:检查钢筋桁架的上弦筋、下弦筋、腹杆钢筋是否符合设计及规范要求,如有偏差及时调整。
附加钢筋与梁翼缘内加筋:在支座搭接钢筋基础上,按照设计要求设置附加钢筋;在梁翼缘内安装加筋,增强结构的稳定性。
现场点焊:对各钢筋连接部位及与钢筋桁架的连接点进行现场点焊,确保钢筋位置固定,连接牢固。点焊过程中,严格控制焊接质量,避免出现虚焊、漏焊等问题。
3.
混凝土浇筑
浇筑前准备:检查钢筋桁架楼承板的安装质量,确保钢筋及底模符合要求;清理施工区域内的杂物,洒水湿润底模,但不得有积水。
混凝土浇筑:采用混凝土输送泵将C30混凝土输送至浇筑部位,按照一定的顺序进行浇筑,使用振动棒振捣密实,避免出现蜂窝、麻面等质量缺陷。在浇筑过程中,注意保护钢筋和底模,避免碰撞导致位移或损坏。
表面处理:混凝土浇筑完成后,及时对表面进行抹平、压实处理,保证表面平整度符合要求。

4.
质量控制
原材料质量控制:对每批进场的钢筋、混凝土、底模等材料进行严格检验,包括外观检查、尺寸测量、力学性能检测等,严禁不合格材料用于工程。
施工过程质量控制:在钢筋桁架楼承板铺设、钢筋设置、点焊及混凝土浇筑等各工序中,加强质量检查,严格按照设计和规范要求控制施工质量。
成品质量控制:混凝土浇筑完成达到一定强度后,检查钢筋桁架楼承板的整体质量,包括钢筋保护层厚度、表面平整度、有无裂缝等,如有质量问题及时整改。
(三)
金属面油漆
1.
施工准备
技术准备:施工前,组织施工人员熟悉施工图纸,了解夹层结构的设计要求、工艺流程以及质量标准。对施工人员进行详细的技术交底,确保每个施工人员清楚施工要点和技术规范。
材料准备:根据施工进度计划,采购符合设计要求的金属材料、环氧富锌防锈漆、非膨胀型防火涂料等材料。材料进场时,严格检查产品质量证明文件,对材料进行抽样检验,确保材料质量符合国家标准和设计要求。
人员准备:组建专业的施工队伍,包括焊工、油漆工、架子工等,所有施工人员均需持证上岗。施工前对施工人员进行安全培训和技术培训,提高施工人员的安全意识和技术水平。
机具准备:准备好施工所需的各种机具设备,如电焊机、切割机、喷枪、滚刷、打磨机等,并在施工前对机具设备进行检查和调试,确保其性能良好,运转正常。
2.
施工工艺
(

1
)金属结构安装
根据设计图纸,在地面上进行金属框架的预拼装,检查各构件的尺寸和连接节点是否符合设计要求。预拼装完成后,对各构件进行编号,以便现场安装。
利用塔吊或汽车吊等起重设备,将预拼装好的金属框架吊运至指定位置,按照编号进行安装。安装过程中,使用经纬仪和水准仪对金属框架的垂直度和水平度进行测量和调整,确保金属框架的安装精度符合设计要求。
金属框架安装完成后,进行焊接连接。焊接前,对焊接部位进行清理,去除油污、铁锈等杂质。焊接过程中,严格按照焊接工艺要求进行操作,控制焊接电流、电压和焊接速度,确保焊接质量。焊接完成后,对焊缝进行外观检查和无损检测,如发现焊缝存在缺陷,及时进行修补。
(
2
)金属面油漆施工
环氧富锌防锈漆施工
施工准备:在施工前,确保金属表面清洁、干燥、无油污、灰尘及锈蚀等杂质。采用机械打磨或化学清洗等方法进行表面预处理,达到施工要求的表面粗糙度。
油漆调配:按照产品说明书要求,准确调配环氧富锌防锈漆,确保配比正确。调配过程中应充分搅拌均匀,避免出现沉淀或结块现象。
涂刷工艺:使用喷枪、滚刷或毛刷等工具进行涂刷,涂刷时应保持均匀一致,避免出现流挂、漏刷等缺陷。涂刷一遍,厚度应符合设计及规范要求。
质量检查:涂刷完成后,对涂层进行质量检查,包括涂层厚度、外观质量等。如发现质量问题,应及时进行修补。

防火涂料施工
施工条件:金属表面在涂刷防火涂料前,应先完成环氧富锌防锈漆的施工,并经验收合格。施工现场应保持通风良好,环境温度和湿度符合涂料产品要求。
涂料搅拌:非膨胀型防火涂料在使用前应充分搅拌,确保涂料均匀。根据涂料的特性,可适当加入稀释剂进行调配,但应严格控制稀释剂的用量。
施工方法:采用喷涂或刷涂的方法进行施工。喷涂时,喷枪应保持垂直于金属表面,距离适中,移动速度均匀;刷涂时,应来回涂刷,确保涂层均匀。根据设计要求的耐火极限2.5h,分多次涂刷,每次涂刷厚度应符合产品说明,确保总厚度达到设计要求。
质量验收:施工完成后,对防火涂层进行质量验收,包括涂层厚度、平整度、粘结强度等。通过专业检测设备检测涂层的耐火性能,确保达到设计的2.5h耐火极限。
3.
质量控制措施

建立质量管理体系,明确质量管理职责,对施工过程进行全面质量管理。
严格执行“三检”制度,即自检、互检和专检。每道工序完成后,先由施工班组进行自检,自检合格后,由施工队进行互检,互检合格后,由项目部质量管理人员进行专检。经专检合格后方可进行下一道工序施工。
加强对原材料和构配件的质量控制,严格执行材料进场检验制度。对原材料和构配件的质量证明文件进行审查,对材料进行抽样检验,确保材料质量符合国家标准和设计要求。
加强对施工过程的质量控制,严格按照施工工艺和操作规程进行施工。对关键工序和重要部位进行旁站监督,及时发现和解决施工中出现的质量问题。
对施工质量进行定期检查和不定期抽查,对检查中发现的质量问题,及时下达质量整改通知书,责令施工班组限期整改。对整改情况进行跟踪复查,确保质量问题得到彻底解决。
二、室内装修
(一)吊顶天棚
1.
施工准备
材料准备:依据设计要求,准备9.5厚防火石膏板、12厚A级木质模压板、50主龙、50副龙、∅8丝杆、M8膨胀螺栓、白色无机涂料、面层腻子、自攻螺丝、胶带等材料,所有材料需具备质量合格证明,符合国家标准及设计要求。
工具准备:准备电锯、电钻、螺丝刀、水平仪、线坠、钳子、喷枪等施工工具,并确保工具性能良好,能正常使用。
技术准备:施工前组织施工人员熟悉施工图纸,尤其是D-01-7节点图,明确施工工艺与质量标准,对施工人员进行详细技术交底。
现场准备:确保顶棚内的各种管线、设备安装调试完毕并通过验收,墙面、地面基层处理完成,在墙面上弹出标高控制线与龙骨布置线。
2.
施工流程
(
1
)

龙骨安装
根据墙面弹出的控制线,用M8膨胀螺栓固定∅8丝杆,丝杆间距依据主龙骨布置确定,一般不超过900mm。
将50主龙与丝杆连接,调整主龙标高与平整度,主龙平行于房间长向安装,接头错开。
安装50副龙,副龙垂直于主龙,通过挂件连接,间距为300X600mm,确保副龙间距均匀、表面平整。
(
2
)
板材安装
将9.5厚防火石膏板与12厚A级木质模压板按设计尺寸切割,用自攻螺丝与龙骨固定,螺丝中距≤200,确保固定牢固。
吊顶弧形侧面先安装轻钢龙骨,再依次固定12厚A级木质模压板与9.5厚石膏板,保证弧度顺滑、安装牢固。
侧面同样安装9.5厚防火石膏板与12厚A级木质模压板,注意与顶面衔接自然。
板缝处理:对板缝处的自攻螺丝进行点锈处理,然后贴胶带,使用2厚面层腻子进行找平,确保板缝平整、无裂缝。
涂料施工:待腻子干燥后,先涂刷一遍底漆,再涂刷两遍白色无机涂料,每遍涂刷间隔适当时间,保证涂层均匀、无流坠、无漏刷。
开孔安装:根据设计要求,在吊顶上开设灯孔、风口、检修口等,安装相关设备,确保位置准确,与吊顶衔接严密美观。
3.
质量控制
龙骨质量控制:安装完成后检查龙骨的平整度、垂直度与间距,用靠尺、水平仪测量,误差超出允许范围及时调整。
板材质量控制:检查板材的安装牢固程度、平整度、拼缝宽度,板材应平整无变形、拼缝均匀,表面清洁无污渍。
涂料质量控制:检查涂层厚度、均匀度、色泽,涂层应厚度一致、色泽均匀,无流坠、漏刷、色差等问题。

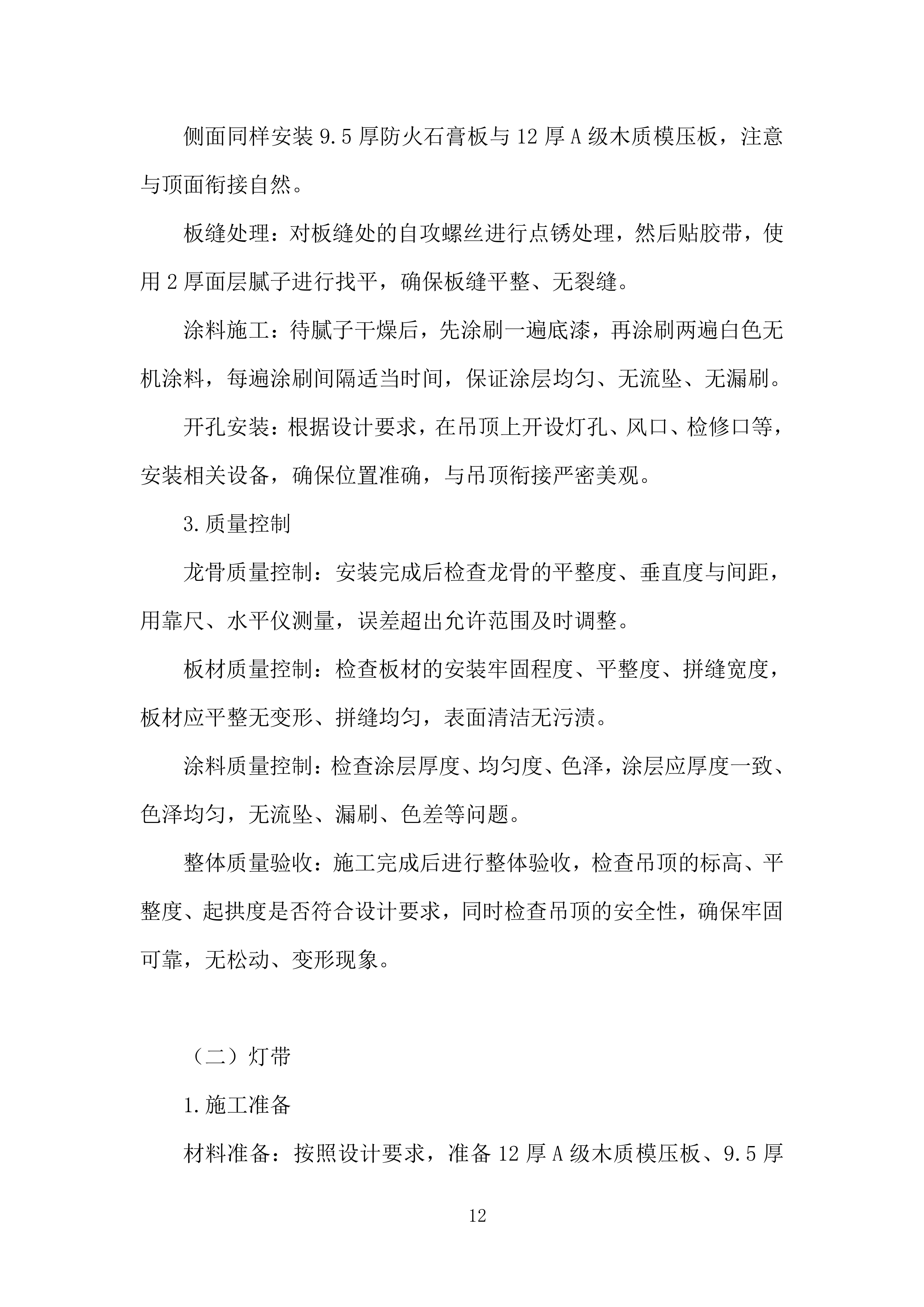

整体质量验收:施工完成后进行整体验收,检查吊顶的标高、平整度、起拱度是否符合设计要求,同时检查吊顶的安全性,确保牢固可靠,无松动、变形现象。
(二)
灯带
1.
施工准备
材料准备:按照设计要求,准备12厚A级木质模压板、9.5厚石膏板、基层腻子、无机涂料、自攻螺丝、防锈漆、胶带等材料。所有材料均需具备质量合格证明,满足国家标准和设计要求。尤其要注意木质模压板和石膏板的防火性能,确保符合A级防火标准。
工具准备:准备好电锯、电钻、螺丝刀、砂纸、水平仪、线坠、喷枪等施工工具。施工前对工具进行全面检查和调试,保证工具性能良好,能够正常使用,以提高施工效率和质量。
技术准备:施工前组织施工人员仔细研读施工图纸,重点熟悉电梯间D-01-7节点、活动室D-02-2节点、包厢D-01-6节点的设计要求。明确灯带施工工艺和质量标准,对施工人员进行详细的技术交底,确保每个施工人员都清楚施工流程和技术要点。
现场准备:在灯带施工区域,确保墙面、顶面等基层处理已经完成,且符合施工要求。同时,顶棚内的各种管线、设备安装调试完毕并通过验收,为灯带施工创造良好的条件。在施工区域周边设置明显的警示标识,防止无关人员进入,确保施工安全。
2.
施工流程
(
1
)
基层安装
根据不同区域的节点图,在需要安装灯带的位置,使用电钻和自攻螺丝将12厚A级木质模压板固定在基层上。固定时要确保木质模压板平整,无翘曲,螺丝间距均匀,一般控制在200-300mm之间,以保证基层的牢固性。
在木质模压板基层上,按照设计尺寸切割9.5厚石膏板,使用自攻螺丝将其固定在木质模压板上。螺丝中距同样控制在200-300mm,螺丝头应沉入石膏板表面约0.5-1mm,但不得破坏纸面,确保石膏板安装牢固且表面平整。
(
2
)
板缝处理

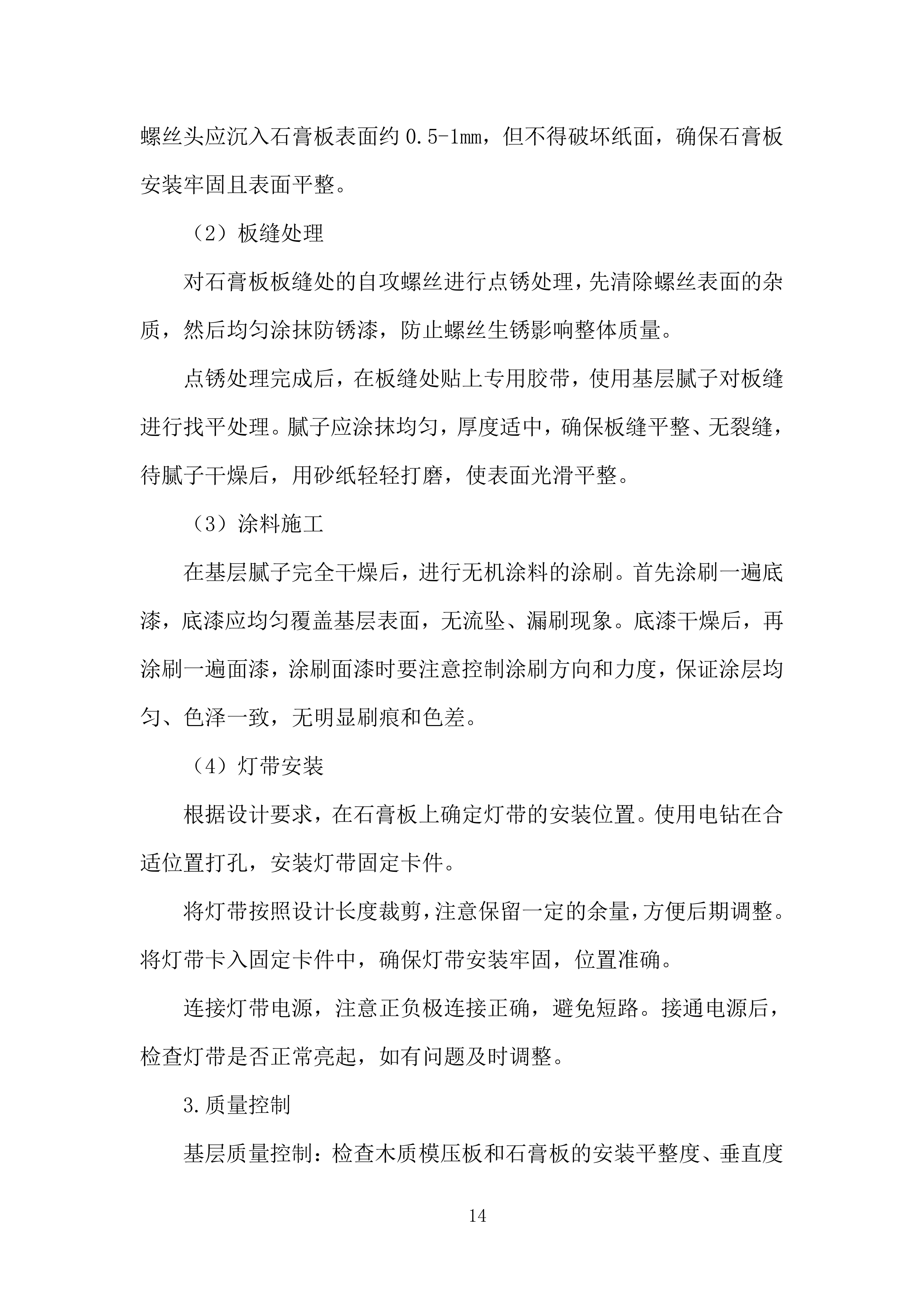

对石膏板板缝处的自攻螺丝进行点锈处理,先清除螺丝表面的杂质,然后均匀涂抹防锈漆,防止螺丝生锈影响整体质量。
点锈处理完成后,在板缝处贴上专用胶带,使用基层腻子对板缝进行找平处理。腻子应涂抹均匀,厚度适中,确保板缝平整、无裂缝,待腻子干燥后,用砂纸轻轻打磨,使表面光滑平整。
(
3
)
涂料施工
在基层腻子完全干燥后,进行无机涂料的涂刷。首先涂刷一遍底漆,底漆应均匀覆盖基层表面,无流坠、漏刷现象。底漆干燥后,再涂刷一遍面漆,涂刷面漆时要注意控制涂刷方向和力度,保证涂层均匀、色泽一致,无明显刷痕和色差。
(
4
)
灯带安装
根据设计要求,在石膏板上确定灯带的安装位置。使用电钻在合适位置打孔,安装灯带固定卡件。
将灯带按照设计长度裁剪,注意保留一定的余量,方便后期调整。将灯带卡入固定卡件中,确保灯带安装牢固,位置准确。
连接灯带电源,注意正负极连接正确,避免短路。接通电源后,检查灯带是否正常亮起,如有问题及时调整。
3.
质量控制
基层质量控制:检查木质模压板和石膏板的安装平整度、垂直度和牢固程度。使用靠尺、水平仪等工具进行测量,误差超出允许范围时,及时进行调整。确保基层无松动、变形现象,为后续施工提供坚实的基础。
板缝质量控制:检查板缝的处理效果,板缝应平整、无裂缝,胶带粘贴牢固,腻子涂抹均匀。用手触摸板缝处,感受是否有明显的凹凸不平,如有问题及时修复。
涂料质量控制:检查无机涂料的涂层厚度、均匀度和色泽。使用涂层测厚仪测量涂层厚度,确保符合设计要求。观察涂层表面,应均匀、无流坠、漏刷、色差等问题。如发现涂层质量问题,及时进行补刷或返工处理。
灯带安装质量控制:检查灯带的安装位置是否准确,固定是否牢固,灯带是否正常亮起。通电后观察灯带的发光效果,应均匀、无暗区、闪烁等现象。如有问题,及时调整灯带位置或更换灯带。
(三)墙面装饰板
1.
施工准备
材料准备:依据设计要求,采购1.5厚波纹铝板、12厚阻燃板、5#镀锌角钢、不锈钢自攻螺丝、密封胶等材料。所有材料需附带质量合格证明,确保符合防火、强度等相关标准,如12厚阻燃板需达到A级防火要求。
工具准备:准备电焊机、电锯、电钻、切割机、水平仪、线坠、扳手等施工工具,施工前全面检查调试,保证工具性能良好,可正常使用。
技术准备:施工前组织施工人员仔细研读施工图纸,尤其是节点详图,明确施工工艺与质量标准。对施工人员进行详细技术交底,确保施工人员熟知施工流程与技术要点。
现场准备:施工墙面基层应平整、干燥、无空鼓、裂缝等问题。清除墙面杂物,做好施工区域的防护措施,避免施工过程中对周边环境造成污染和损坏。
2.
施工流程
(
1
)
龙骨安装
根据设计排版图,在墙面上弹出5#镀锌角钢的安装位置线。
使用膨胀螺栓将5#镀锌角钢固定在墙面上,膨胀螺栓间距根据角钢尺寸和墙面承载能力确定,一般不超过600mm,确保角钢安装牢固、平整。
对相邻角钢进行焊接连接,焊缝应饱满、均匀,无虚焊、漏焊现象。焊接完成后,对焊缝进行防锈处理,涂刷防锈漆两遍。
(
2
)
基层板安装
将12厚阻燃板按设计尺寸切割,使用不锈钢自攻螺丝将其固定在镀锌角钢龙骨上,螺丝间距控制在200-300mm,确保基层板安装牢固、平整。
基层板拼接处应留3-5mm的缝隙,便于后期处理。对拼接缝进行打磨处理,使其平整光滑。
(
3
)
波纹铝板安装
根据墙面尺寸和波纹铝板的规格,进行排版设计,确保铝板安装美观、整齐。
将1.5厚波纹铝板通过专用挂件或不锈钢自攻螺丝固定在基层板上,螺丝应拧紧,避免铝板松动。挂件或螺丝的间距根据铝板的强度和设计要求确定,一般不超过300mm。
波纹铝板安装过程中,注意控制铝板的平整度和垂直度,使用靠尺、水平仪等工具进行测量,及时调整偏差。
铝板与铝板之间的拼接缝应均匀一致,宽度控制在5-8mm,使用密封胶进行密封处理,密封胶应饱满、光滑,无气泡、裂缝等缺陷。
3.
质量控制

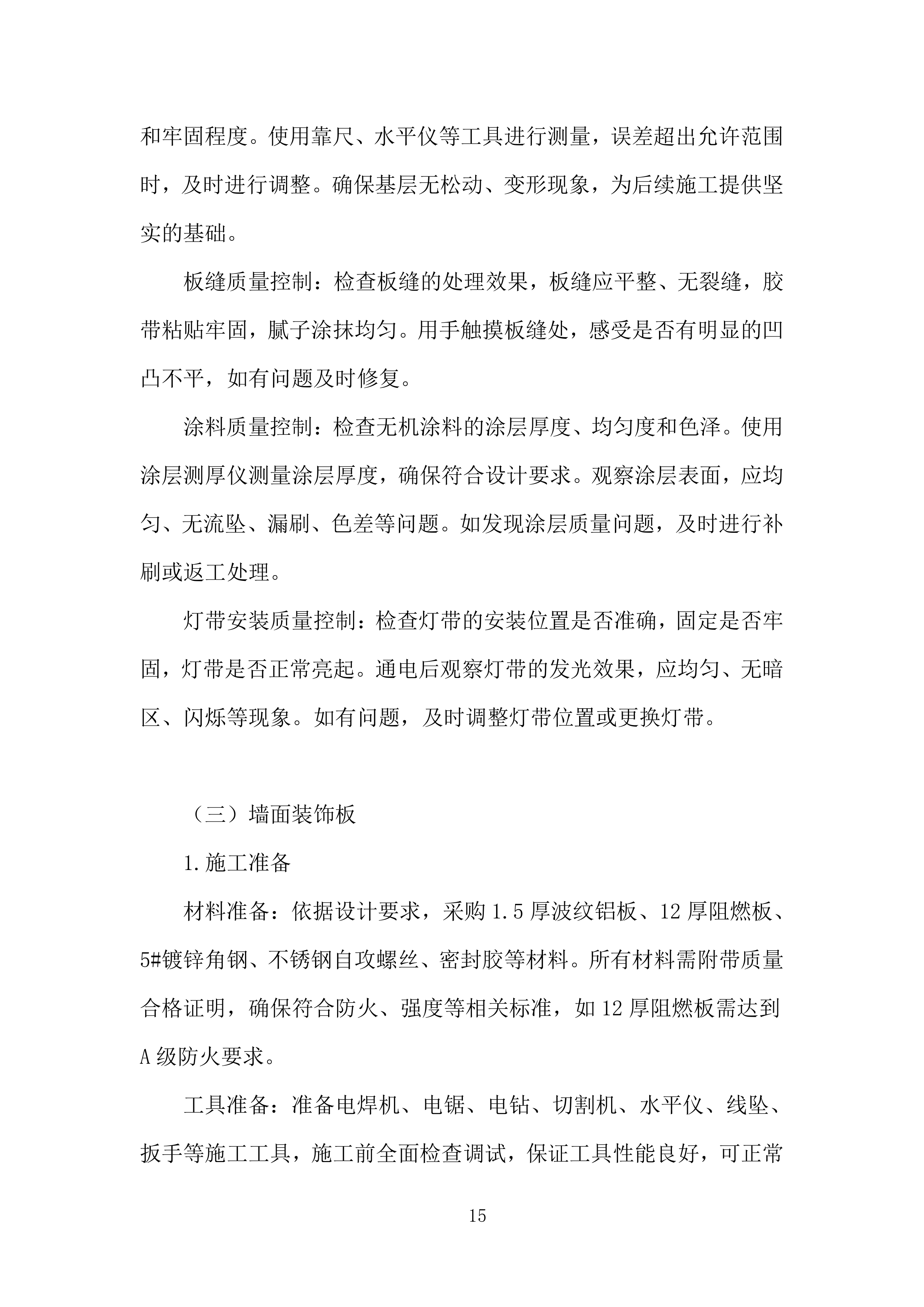

龙骨质量控制:安装完成后检查角钢龙骨的平整度、垂直度和牢固程度,使用靠尺、水平仪测量,误差超出允许范围及时调整。确保龙骨无松动、变形现象,为后续施工提供坚实基础。
基层板质量控制:检查基层板的安装牢固程度、平整度、拼缝宽度,基层板应平整无变形、拼缝均匀,表面清洁无污渍。用手敲击基层板,检查是否有空鼓现象,如有问题及时返工处理。
波纹铝板质量控制:检查波纹铝板的安装平整度、垂直度、拼缝宽度和密封胶质量。铝板应平整、无明显变形,拼缝宽度均匀一致,密封胶饱满、光滑,无气泡、裂缝等缺陷。使用靠尺、塞尺等工具进行测量,确保铝板安装质量符合要求。
整体质量验收:施工完成后进行整体验收,检查墙面波纹铝板的安装效果、平整度、垂直度等是否符合设计要求,同时检查墙面的安全性,确保牢固可靠,无松动、变形现象。
(四)
墙砖墙面
1.
施工准备
材料准备:依据设计要求,准备1200*600规格的墙面砖,确保品种、规格及颜色与施工图及材料手册一致。同时准备专用填缝剂或白水泥、5厚强力胶粉泥、1.5厚聚合物水泥基防水涂料、5厚聚合物水泥防水砂浆、10厚1:3水泥砂浆等材料。所有材料需具备质量合格证明,符合相关国家标准及设计要求。
工具准备:准备水平仪、线坠、靠尺、切割机、抹子、橡皮锤、水桶、美缝剂胶枪等施工工具,并确保工具性能良好,能正常使用。
技术准备:施工前组织施工人员熟悉施工图纸,明确卫生间墙面的设计要求、施工工艺及质量标准。对施工人员进行详细技术交底,使其熟悉各施工环节的操作要点和注意事项。
现场准备:卫生间的砖墙或混凝土墙基层应平整、坚实、无空鼓、裂缝等缺陷。土建施工完成10厚1:3水泥砂浆压实抹平后,对基层进行检查验收。清理基层表面的灰尘、油污等杂质,确保基层干净、干燥,具备施工条件。在墙面上弹出水平控制线和垂直控制线,用于控制墙砖的铺贴位置和垂直度。
2.
施工流程
(
1
)
基层处理:对卫生间的砖墙或混凝土墙基层进行检查,如有不平整处,用水泥砂浆进行修补找平。确保基层表面平整,误差不超过规定范围。
(
2
)
防水施工
先涂刷1.5厚聚合物水泥基防水涂料防水层至楼板底,涂刷应均匀,无漏刷、起泡等现象。一般分2-3遍涂刷,每遍涂刷间隔时间根据涂料产品说明书确定,确保涂层厚度达到设计要求。
在防水涂料防水层上,抹5厚聚合物水泥防水砂浆一道,压实抹平,增强防水效果。防水施工完成后,进行闭水试验,闭水时间不少于24小时,观察楼下对应位置有无渗漏现象,如发现渗漏,及时返工处理。
(
3
)
墙砖铺贴
在铺贴前,将墙面砖充分浸湿,取出晾干表面水分,防止墙砖因吸水过快导致粘结不牢。
根据墙面弹出的控制线,用5厚强力胶粉泥作为粘结层,将墙面砖按照从下往上、从左往右的顺序进行铺贴。铺贴时,用抹子将胶粉泥均匀涂抹在墙砖背面,厚度约5mm,然后将墙砖贴在墙面上,用橡皮锤轻轻敲击,使其平整、牢固,确保砖缝均匀一致,一般砖缝宽度控制在2-3mm。
每铺贴完一排墙砖,用水平仪和靠尺检查其平整度和垂直度,如有偏差及时调整。
擦缝处理:待墙砖铺贴完成,且粘结牢固后(一般2-3天后),用专用填缝剂或白水泥进行擦缝。将填缝剂或白水泥均匀填入砖缝中,用工具将其压实、抹平,使砖缝表面光滑、平整,与墙砖表面平齐。擦缝完成后,清理墙砖表面的多余填缝材料,保持墙面整洁。
3.
质量控制
基层质量控制:检查基层的平整度、垂直度和坚实度,用靠尺、水平仪测量,误差超出允许范围及时进行修补找平。确保基层无空鼓、裂缝等缺陷,为后续施工提供良好基础。
防水质量控制:检查防水涂料和防水砂浆的涂刷厚度、均匀度和防水效果。通过闭水试验检验防水性能,如有渗漏,必须返工处理,直至防水合格。
墙砖铺贴质量控制:检查墙砖的铺贴平整度、垂直度、砖缝宽度和高低差。用靠尺、塞尺等工具测量,墙砖应平整、无明显高低差,砖缝宽度均匀一致,误差控制在允许范围内。检查墙砖的空鼓率,单块砖空鼓率不超过5%,整体空鼓率不超过3%,如有空鼓,及时返工重贴。
擦缝质量控制:检查填缝剂或白水泥的填充饱满度、平整度和色泽。填缝应饱满、光滑,无裂缝、气泡等现象,色泽与墙砖协调一致。
(五)
块料墙面
1.
施工准备
材料准备:依据设计要求,准备1200*600规格的墙面砖,确保品种、规格及颜色与施工图及材料手册一致。同时准备专用填缝剂或白水泥、5厚强力胶粉泥、1.5厚聚合物水泥基防水涂料、5厚聚合物水泥防水砂浆、10厚1:3水泥砂浆等材料。所有材料需具备质量合格证明,符合相关国家标准及设计要求。
工具准备:准备水平仪、线坠、靠尺、切割机、抹子、橡皮锤、水桶、美缝剂胶枪等施工工具,并确保工具性能良好,能正常使用。
技术准备:施工前组织施工人员熟悉施工图纸,明确卫生间墙面的设计要求、施工工艺及质量标准。对施工人员进行详细技术交底,使其熟悉各施工环节的操作要点和注意事项。
现场准备:卫生间的砖墙或混凝土墙基层应平整、坚实、无空鼓、裂缝等缺陷。土建施工完成10厚1:3水泥砂浆压实抹平后,对基层进行检查验收。清理基层表面的灰尘、油污等杂质,确保基层干净、干燥,具备施工条件。在墙面上弹出水平控制线和垂直控制线,用于控制墙砖的铺贴位置和垂直度。
2.
施工流程
基层处理:对卫生间的砖墙或混凝土墙基层进行检查,如有不平整处,用水泥砂浆进行修补找平。确保基层表面平整,误差不超过规定范围。
防水施工
先涂刷1.5厚聚合物水泥基防水涂料防水层至楼板...
集成电路EDA产业化基地项目室内装修工程投标方案.docx
