东莞滨海湾新区东湾大桥项目驻地装修工程施工方案
目录
第一章
工期计划安排及保证措施
1
第一节
施工进度总体部署
1
第一条
全线1.172km分段施工区划设置
1
第二条
立体交叉段(K0+320-K0+680)优先施工策略
2
第三条
路基与路面工程并行施工方案
4
第四条
与河堤路交叉施工时段安排
5
第五条
福海路交叉口夜间施工专项计划
7
第六条
BIM进度模拟与动态调整机制
9
第二节
节点工期保障措施
11
第一条
桩基工程60天专项攻坚方案
11
第二条
雨污水管网同步施工技术
12
第三条
智能压实度监测系统应用
14
第四条
交叉施工段机械调度方案
15
第五条
高温季节混凝土浇筑时段优化
17
第六条
施工便道循环利用管理系统
19
第二章
质量与环境保护技术措施
21
第一节
道路工程质量控制
21
第一条
软基处理技术参数标准
21
第二条
沥青面层平整度控制方案
22
第三条
检查井周边加固技术
24
第四条
立体交叉段沉降观测方案
25
第五条
智能检测设备配置清单
27
第六条
工程实体质量追溯系统
29
第二节
环境保护专项措施
30
第一条
临近河堤段水土保持方案
30
第二条
沥青烟气净化装置配置
32
第三条
施工振动波监测预警系统
33
第四条
建筑垃圾资源化处理流程
35
第五条
施工废水三级沉淀系统
36
第六条
生态围挡降噪技术应用
38
第三章
安全生产与文明施工措施
40
第一节
安全生产管理体系
40
第一条
深基坑作业安全防护方案
40
第二条
跨路施工防坠物系统
41
第三条
施工车辆限速管控措施
43
第四条
临时用电智能监控平台
44
第五条
特种设备检验维护制度
46
第六条
防汛防台风应急预案
47
第二节
文明施工实施方案
49
第一条
施工区域可视化管理系统
49
第二条
福海路交通导改方案
51
第三条
社区噪音投诉响应机制
52
第四条
施工扬尘在线监测设备
54
第五条
文化遗产保护预案
55
第六条
智慧工地信息公示系统
57
第四章
重点工程专项方案
59
第一节
关键节点施工方案
59
第一条
规划一路跨线桥模板支撑体系
59
第二条
东湾大道接驳段施工工艺
60
第三条
地下管线综合保护方案
62
第四条
双向八车道交通转换方案
63
第五条
透水人行道铺装技术
65
第六条
智能交通设施预埋方案
67
工期计划安排及保证措施
施工进度总体部署
全线1.172km分段施工区划设置
为了确保东莞滨海湾新区东湾大桥工程的顺利实施,根据项目设计起讫里程桩号K0+000—K1+171.900,全长约1.172km的线路特点,结合道路设计标准及施工需求,将全线划分为若干施工区段,以实现分段推进、统筹协调的目标
具体而言,按照地理特征和施工难易程度,将整个工程分为三个主要施工区段,分别为西段(K0+000—K0+320)、中段(K0+320—K0+680)以及东段(K0+680—K1+171.900)其中西段和东段主要涉及路基与路面工程,而中段由于存在立体交叉结构,施工复杂度较高,因此需要优先安排并重点保障
在西段(K0+000—K0+320),该区域靠近东环一路平面交叉口,主要任务为路基填筑和基础管网铺设考虑到此处地势相对平坦,且交通流量较小,可优先进行土方开挖与回填作业同时,为减少对周边环境的影响,应提前规划好施工便道,并设置临时排水设施以应对雨季可能带来的积水问题
进入中段(K0+320—K0+680),此区域涵盖了与西侧河堤路、东侧河堤路、规划一路及规划二路的立体交叉工程这部分施工难度较大,需投入更多资源进行精细化管理针对立体交叉段的特点,建议采用分层施工方式,即先完成下部结构施工,再逐步向上推进上部结构作业期间还需特别注意与既有道路或河堤的衔接处理,避免因施工扰动导致沉降或位移现象发生
最后是东段(K0+680—K1+171.900),这一部分临近福海路平面交叉口,主要工作内容包括路面铺设及附属设施安装鉴于此处未来将成为交通流量集中的关键节点,施工时应充分考虑后期运营需求,在保证质量的前提下加快进度此外,为降低夜间施工对周边居民生活的影响,可以制定详细的噪音控制方案,并合理安排施工时间
各施工区段之间的衔接也至关重要为确保整体工程有序推进,需建立完善的沟通协调机制通过定期召开现场调度会,及时解决跨区段施工过程中可能出现的问题同时利用现代信息技术手段,如BIM建模技术,对各阶段施工计划进行模拟演示,从而提高决策效率另外还需设立专职人员负责各区段间的物资调配与人员流动管理工作,确保资源得到最优配置

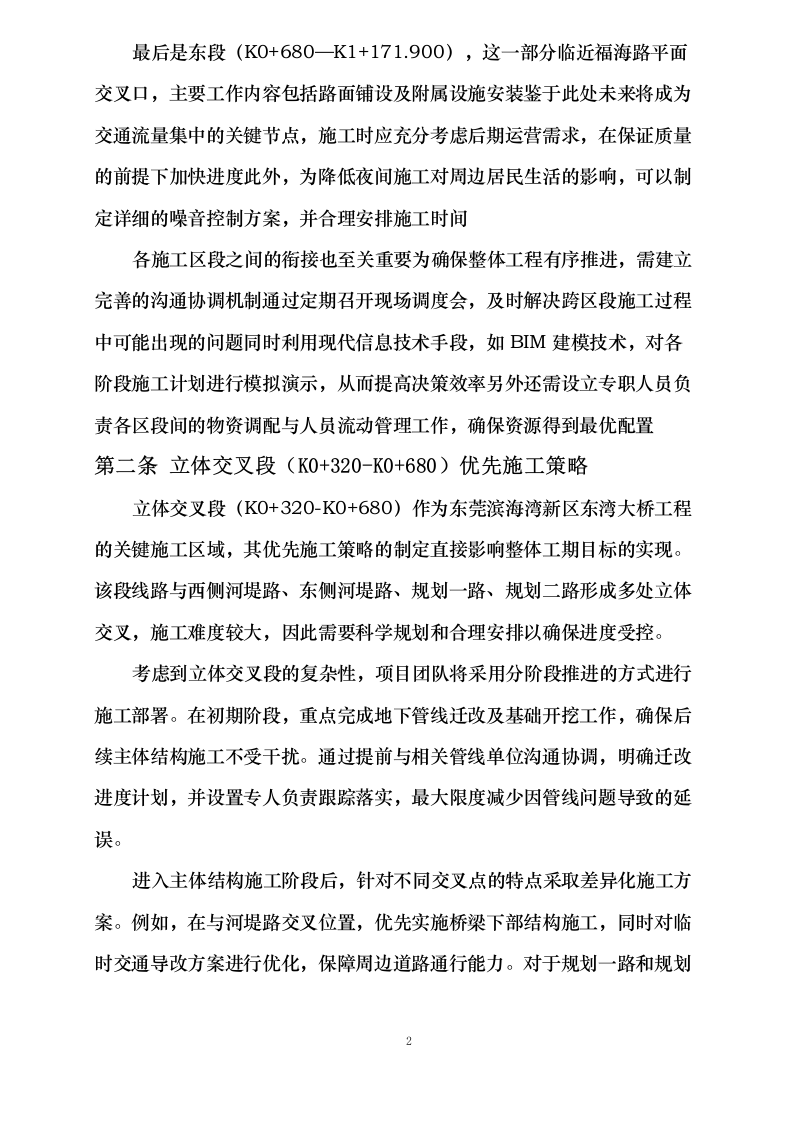

立体交叉段(K0+320-K0+680)优先施工策略
立体交叉段(K0+320-K0+680)作为东莞滨海湾新区东湾大桥工程的关键施工区域,其优先施工策略的制定直接影响整体工期目标的实现。该段线路与西侧河堤路、东侧河堤路、规划一路、规划二路形成多处立体交叉,施工难度较大,因此需要科学规划和合理安排以确保进度受控。
考虑到立体交叉段的复杂性,项目团队将采用分阶段推进的方式进行施工部署。在初期阶段,重点完成地下管线迁改及基础开挖工作,确保后续主体结构施工不受干扰。通过提前与相关管线单位沟通协调,明确迁改进度计划,并设置专人负责跟踪落实,最大限度减少因管线问题导致的延误。
进入主体结构施工阶段后,针对不同交叉点的特点采取差异化施工方案。例如,在与河堤路交叉位置,优先实施桥梁下部结构施工,同时对临时交通导改方案进行优化,保障周边道路通行能力。对于规划一路和规划二路的交叉部分,则结合BIM技术模拟施工过程,提前识别可能存在的碰撞点并提出解决方案,从而降低返工风险,提高施工效率。
为保证立体交叉段施工的连续性和高效性,项目组将引入先进的机械设备和工艺技术。例如,使用大吨位吊装设备快速完成预制构件安装,缩短现场作业时间;同时配备智能化监测系统实时监控施工状态,及时发现并解决潜在问题。此外,还将加强人力资源配置,组建经验丰富的专业施工队伍,确保各工序之间的无缝衔接。
在施工过程中,注重与其他施工段的协调配合也是关键所在。通过建立统一的信息共享平台,定期召开多方协调会议,及时通报进展情况和调整计划安排,确保立体交叉段施工不会对其他区域造成影响。与此同时,严格执行夜间施工管理制度,在必要时合理延长作业时间以加快施工进度,但必须遵守环保要求,控制噪音污染。
最后值得一提的是,针对可能出现的突发情况,项目组已制定了详细的应急预案。例如,遇到恶劣天气或地质条件变化时,能够迅速调整施工方案,重新分配资源以应对挑战。通过对立体交叉段施工的全方位管控,确保按照预定计划顺利完成任务,为整个项目的顺利推进奠定坚实基础。

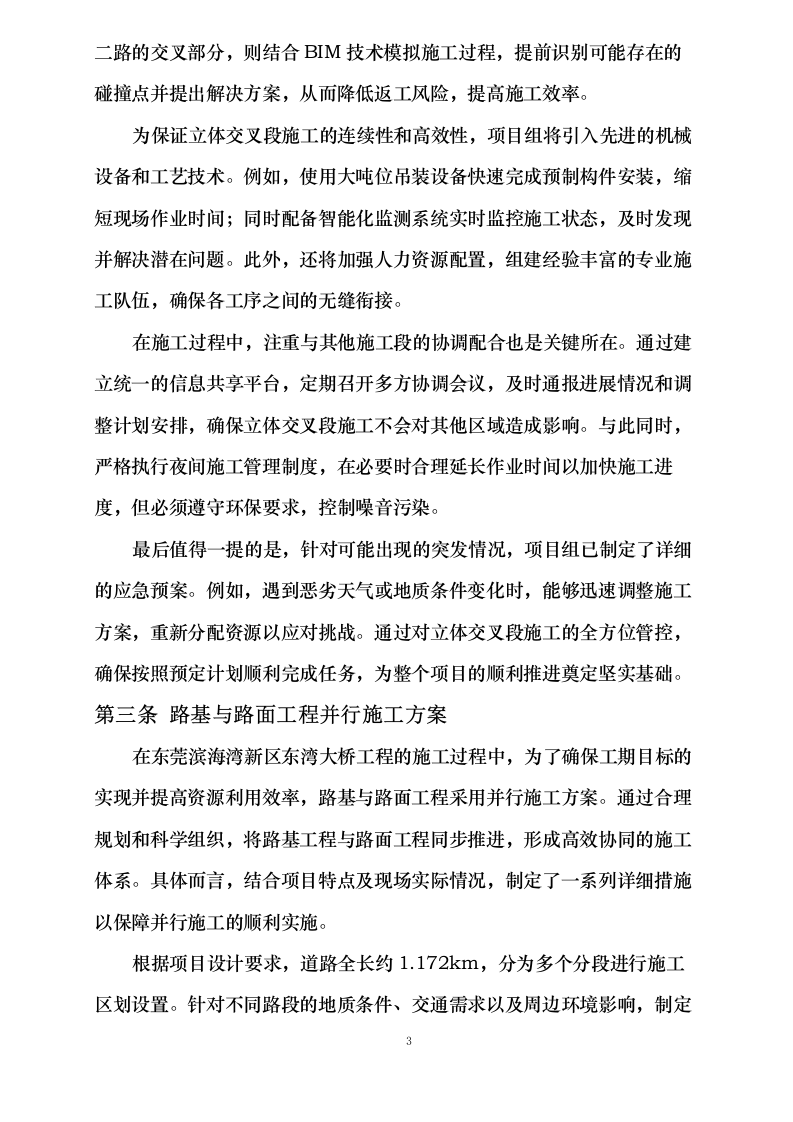

路基与路面工程并行施工方案
在东莞滨海湾新区东湾大桥工程的施工过程中,为了确保工期目标的实现并提高资源利用效率,路基与路面工程采用并行施工方案。通过合理规划和科学组织,将路基工程与路面工程同步推进,形成高效协同的施工体系。具体而言,结合项目特点及现场实际情况,制定了一系列详细措施以保障并行施工的顺利实施。
根据项目设计要求,道路全长约1.172km,分为多个分段进行施工区划设置。针对不同路段的地质条件、交通需求以及周边环境影响,制定了差异化的施工计划。例如,在软土地基区域,优先完成地基处理工作,同时开展其他非敏感性工序,从而避免因单一工序延迟而影响整体进度。此外,通过引入先进的机械设备和信息化管理系统,进一步优化资源配置,缩短各工序之间的衔接时间。
为实现路基与路面工程并行施工,项目团队建立了完善的协调机制。在实际操作中,将整个施工过程划分为若干个独立但相互关联的小单元,每个单元内分别安排路基填筑、压实以及路面基层摊铺等作业内容。这种模块化施工方式不仅能够有效分散施工压力,还便于及时发现和解决潜在问题。特别是在立体交叉段(K0+320-K0+680)这一重点区域,通过提前部署关键设备和技术力量,确保了该段路基成型后立即转入路面结构层施工。
与此同时,针对可能出现的交叉干扰情况,制定了严格的管控措施。例如,在河堤路交叉施工期间,合理调整施工顺序,先完成下部基础部分后再逐步向上延伸至路面层面。对于福海路交叉口,则充分利用夜间时段集中力量攻克难点部位,尽量减少对白天正常交通的影响。此外,借助BIM技术进行进度模拟,动态监控各项任务的实际进展情况,并据此适时调整施工策略,保证各环节紧密衔接。
从技术层面来看,路基与路面工程并行施工需要特别注重质量控制。为此,项目组专门设立了质量检测小组,全程跟踪监督每一道工序的执行情况。特别是在软基处理阶段,严格按照既定的技术参数标准实施操作,确保达到预期效果。而对于沥青面层平整度这一重要指标,则通过引进智能压实度监测系统等先进手段加以保障,力求做到一次成型、不留隐患。
最后,考虑到施工现场复杂的外部环境因素,还需建立健全应急预案体系。一旦遇到突发状况,如极端天气或设备故障等,能够迅速启动相应处置程序,最大限度降低对整体施工进度的影响。总之,通过精心策划和严格执行,路基与路面工程并行施工方案必将为东莞滨海湾新区东湾大桥工程的成功建设奠定坚实基础。

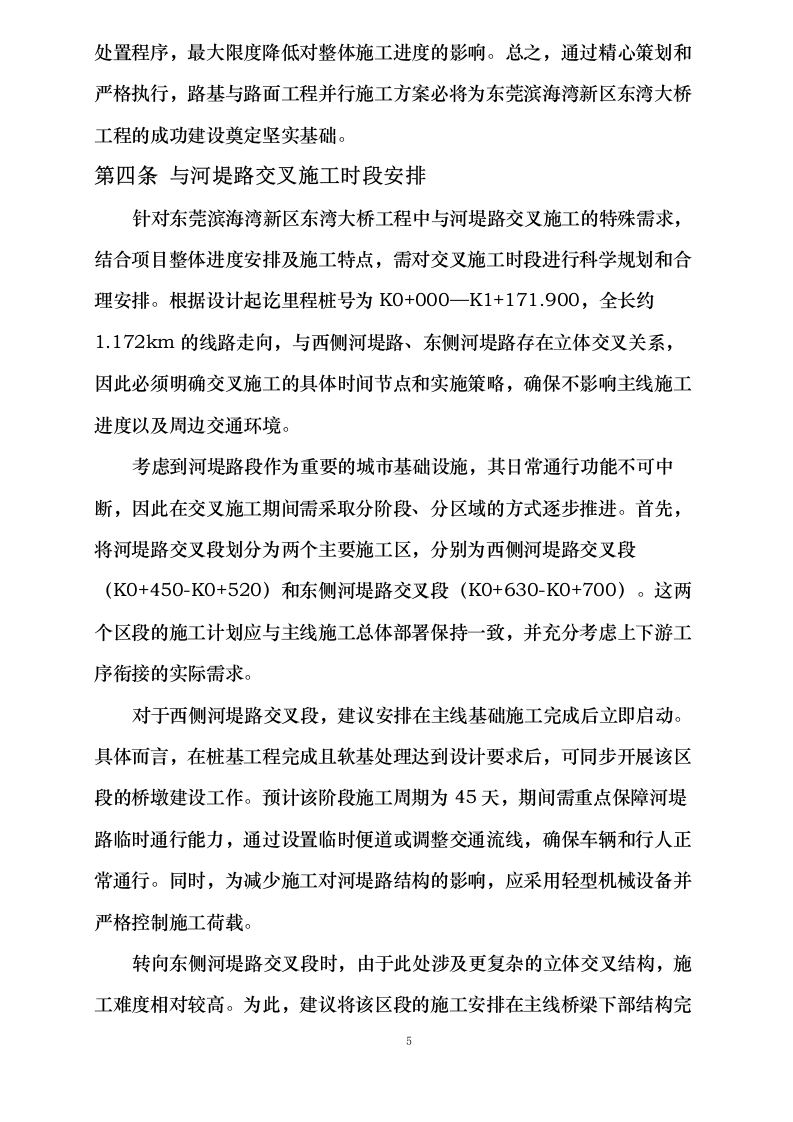

与河堤路交叉施工时段安排
针对东莞滨海湾新区东湾大桥工程中与河堤路交叉施工的特殊需求,结合项目整体进度安排及施工特点,需对交叉施工时段进行科学规划和合理安排。根据设计起讫里程桩号为K0+000—K1+171.900,全长约1.172km的线路走向,与西侧河堤路、东侧河堤路存在立体交叉关系,因此必须明确交叉施工的具体时间节点和实施策略,确保不影响主线施工进度以及周边交通环境。
考虑到河堤路段作为重要的城市基础设施,其日常通行功能不可中断,因此在交叉施工期间需采取分阶段、分区域的方式逐步推进。首先,将河堤路交叉段划分为两个主要施工区,分别为西侧河堤路交叉段(K0+450-K0+520)和东侧河堤路交叉段(K0+630-K0+700)。这两个区段的施工计划应与主线施工总体部署保持一致,并充分考虑上下游工序衔接的实际需求。
对于西侧河堤路交叉段,建议安排在主线基础施工完成后立即启动。具体而言,在桩基工程完成且软基处理达到设计要求后,可同步开展该区段的桥墩建设工作。预计该阶段施工周期为45天,期间需重点保障河堤路临时通行能力,通过设置临时便道或调整交通流线,确保车辆和行人正常通行。同时,为减少施工对河堤路结构的影响,应采用轻型机械设备并严格控制施工荷载。
转向东侧河堤路交叉段时,由于此处涉及更复杂的立体交叉结构,施工难度相对较高。为此,建议将该区段的施工安排在主线桥梁下部结构完成后进行,以避免交叉作业带来的干扰。预计该阶段施工周期为60天,其中前30天主要用于桥墩及承台施工,后30天集中力量完成上部结构安装。在此过程中,需特别关注河堤路路基稳定性和排水系统的保护,防止因施工扰动引发沉降或积水问题。
为确保交叉施工顺利推进,还需建立完善的协调机制,加强与相关管理部门的沟通联系。例如,提前向交通管理部门报备施工计划,争取获得必要的支持和配合;同时,制定详细的交通疏导方案,包括设置警示标志、引导标识以及配备专职交通协管员等措施,最大限度降低对周边交通的影响。
此外,借助BIM技术对交叉施工过程进行模拟分析,可以有效识别潜在风险点并优化施工组织方案。通过三维模型展示各工序间的空间关系及时序安排,能够帮助施工团队更直观地理解任务要求,从而提高执行效率。同时,利用动态调整机制实时监控施工进展,一旦发现偏差即可迅速采取纠偏措施,确保整体工期目标不受影响。
最后,为应对可能出现的突发情况,如恶劣天气或其他不可抗力因素,还需制定应急预案并预留一定的缓冲时间。例如,在雨季来临前做好防排水设施布置,避免雨水浸泡导致路基受损;或者在关键节点施工时增加人力物力投入,确保即使遇到延误也能尽快恢复正常进度。通过以上综合措施,可以有效保障与河堤路交叉施工的顺利实施,为整个项目的按期交付奠定坚实基础。

福海路交叉口夜间施工专项计划
福海路交叉口作为东莞滨海湾新区东湾大桥工程的重要节点之一,其施工进度直接影响整体项目的推进。由于该交叉口位于城市主干道上,白天交通流量大,为减少对社会车辆通行的影响,夜间施工成为关键策略。在制定专项计划时,充分考虑了施工安全、工序衔接及周边环境因素。
夜间施工范围主要集中在K1+100至K1+171.900段,具体涉及路面结构层铺设、标志标线施划以及智能交通设施安装等作业内容。为确保施工效率与质量,将交叉口区域划分为四个独立工作面,每个工作面配备专职施工队伍和机械设备。通过合理安排工序,实现不同工种之间的无缝衔接,避免因等待或协调问题导致的时间浪费。
考虑到夜间施工的特殊性,照明系统的设计尤为重要。项目组选用高亮度LED移动照明设备,覆盖整个施工区域,并根据实际需求灵活调整位置和角度。同时,在施工现场周围设置醒目的警示标识和反光锥桶,提醒过往车辆注意避让。此外,安排专职安全员全程监督,及时发现并处理潜在风险点。
为了最大限度降低对周边居民生活的影响,严格控制夜间施工时间,原则上从晚上22:00开始至次日凌晨6:00结束。期间采取降噪措施,包括使用低噪音机械设备、优化施工工艺以及加装隔音屏障等手段。对于不可避免的噪声源,提前向社区居民发布通知,并建立快速响应机制,随时解决可能出现的投诉问题。
针对交叉口复杂路况,制定了详细的交通导改方案。白天恢复正常通行后,迅速清理现场残留物,恢复原有标志标线,确保道路交通顺畅。夜间再次施工前,则重新布置临时交通设施,引导车辆绕行其他路段。整个过程中,与当地交警部门保持密切沟通,实时调整交通疏导措施。
此外,引入智能化管理手段提升夜间施工效率。利用BIM技术模拟施工流程,提前识别可能存在的冲突点,并制定相应解决方案。同时,通过GPS定位系统实时跟踪施工机械运行轨迹,确保资源调配科学合理。结合视频监控平台,管理人员可以远程查看施工现场情况,及时作出决策。
最后,为应对突发状况,制定了完善的应急预案。例如,遇到恶劣天气或其他不可抗力因素时,能够迅速暂停施工并妥善保护已完成部分;当发生设备故障时,备用机械可立即投入使用,保障施工连续性。通过以上措施,确保福海路交叉口夜间施工既高效又安全,为整个项目按期完成奠定坚实基础。
BIM进度模拟与动态调整机制
在东莞滨海湾新区东湾大桥工程的施工进度总体部署中,BIM进度模拟与动态调整机制作为一项核心管理手段,贯穿于整个项目的实施过程。通过三维建模和四维进度模拟技术,可以直观展示各分项工程的空间关系、时间序列及资源分配情况,为项目管理团队提供科学决策依据。
技术的应用从项目初期即开始介入,首先通过建立精确的三维模型,将全线1.172km的施工范围进行数字化呈现。该模型不仅包含道路、桥梁等主体结构,还详细标注了各类地下管线、交叉路口以及周边环境要素的位置信息。在此基础上,结合施工计划编制四维进度模拟动画,能够清晰展现各个施工阶段的工作内容、工序衔接及关键节点的完成状态。
针对立体交叉段(K0+320-K0+680)这一重点区域,BIM模拟特别关注其优先施工策略的可行性分析。通过对不同施工方案的虚拟推演,提前识别可能存在的碰撞冲突或资源瓶颈问题,并及时调整优化。例如,在规划一路跨线桥模板支撑体系搭建过程中,利用BIM技术模拟钢构件吊装路径,确保操作空间充足且不影响下方交通通行。
路基与路面工程并行施工方案同样依赖于BIM动态调整机制的支持。通过实时更新现场数据至模型中,管理人员可以迅速掌握各作业面的实际进展情况,并据此重新分配机械设备和人力资源。对于可能出现的滞后环节,系统会自动发出预警提示,提醒相关人员采取补救措施。
与河堤路交叉施工时段安排方面,BIM技术发挥了重要的协调作用。通过模拟水位变化对施工的影响程度,合理规划涉水作业的时间窗口,最大限度减少对河道生态环境的干扰。同时,针对福海路交叉口夜间施工专项计划,借助BIM模型中的光照分析功能,评估照明布置效果,保障施工安全的同时降低对周边居民生活的干扰。
此外,BIM进度模拟还支持多专业协同作业。例如,在雨污水管网同步施工技术应用时,通过模型共享平台实现土建、市政、机电等不同专业之间的信息互通,避免因沟通不畅导致的返工现象。智能压实度监测系统的数据采集结果也可以直接导入BIM模型中,用于分析路基填筑质量是否满足设计要求。
为了进一步提升BIM进度模拟与动态调整机制的效果,项目团队建立了完善的反馈修正流程。定期组织各方参与人员召开评审会议,结合实际施工进展对模型进行校准完善。同时,引入大数据分析工具对历史项目经验进行挖掘整理,形成标准化的操作指南供后续参考借鉴。
节点工期保障措施
桩基工程60天专项攻坚方案
针对东莞滨海湾新区东湾大桥工程的桩基施工,为确保在60天内完成节点工期目标,结合项目实际情况和工程技术特点,制定以下专项攻坚方案。本方案重点围绕资源投入、技术保障、施工组织及质量控制等方面展开,确保桩基工程高效推进并满足设计要求。
根据工程设计图纸和地质勘察报告,本项目的桩基主要采用钻孔灌注桩形式,桩径范围为1.2m至1.5m,桩长约为30m至45m,具体数量由现场实际需求确定。为实现60天内完成全部桩基施工的目标,需合理规划施工机械配置和人力资源安排。计划投入4台旋挖钻机作为主力设备,并配备8台冲击钻机用于复杂地层条件下的辅助施工。同时,组建两支专业施工队伍实行24小时轮班作业制度,每班配置不少于10名熟练工人,确保全天候不间断施工。
在施工组织方面,采取分段分区的方式进行桩基施工。将全线1.172km划分为三个施工区域,每个区域设置独立的泥浆循环系统和钢筋笼加工场地,以减少工序交叉干扰并提高施工效率。对于K0+320至K0+680的立体交叉段,优先安排资源集中突破,确保该关键节点的桩基施工按期完成。此外,通过BIM技术对桩位布置进行精确模拟,提前发现并解决潜在冲突问题,从而优化施工顺序并降低返工风险。
技术保障措施是实现节点工期目标的重要支撑。在成孔阶段,采用先进的泥浆护壁工艺,选用优质膨润土配制泥浆,严格控制泥浆比重和粘度指标,防止塌孔现象发生。同时,利用超声波检测仪对成孔质量进行实时监测,确保孔径、孔深及垂直度符合设计要求。在钢筋笼制作过程中,采用数控弯曲机和焊接机器人等自动化设备,提高加工精度和生产效率。灌注混凝土时,选用高性能水下混凝土配合比,并通过导管法进行连续浇筑,避免夹泥或断桩情况出现。
为了进一步提升施工效率,引入智能化管理手段对桩基施工全过程进行监控。安装GPS定位系统对钻机位置进行精准跟踪,结合无人机航拍技术定期生成施工现场三维模型,为进度分析提供直观依据。同时,建立信息化管理系统,记录每根桩的施工参数和质量数据,形成完整的电子档案,便于后续追溯和查询。
在质量控制环节,严格执行“三检”制度,即自检、互检和专检相结合,确保每道工序均达到合格标准。成立专门的质量检查小组,每天对施工现场进行巡查,及时发现并整改存在的问题。此外,邀请第三方检测机构对已完成的桩基进行抽样检测,包括静载试验和动力触探测试,验证其承载力是否满足设计要求。
综合以上措施,通过科学合理的资源配置、高效的施工组织和技术保障手段,可以有效保证桩基工程在60天内顺利完成,为后续结构施工奠定坚实基础。
雨污水管网同步施工技术
在东莞滨海湾新区东湾大桥工程中,雨污水管网同步施工技术是确保节点工期按时完成的重要保障措施之一。为实现道路主体工程与地下管网施工的无缝衔接,项目团队采用了一系列创新技术和管理手段,以提升施工效率并降低对整体进度的影响
针对本项目特点,雨污水管网施工采取分段推进、交叉作业的方式。具体而言,在K0+320至K0+680立体交叉段优先实施管网铺设工作,该区域作为关键节点,需提前规划管线走向及施工顺序。通过详细分析地质条件和设计图纸,制定出精确的开挖深度和回填方案,避免因土质不均或地下水位变化导致施工延误。同时,结合BIM技术进行三维建模,模拟各工序间的相互影响,优化资源配置,减少返工风险
为提高施工效率,项目引入了先进的机械化设备。例如,使用小型挖掘机配合人工清理沟槽,既保证了开挖精度又提升了工作效率。此外,针对不同管径的管道安装需求,配备了专用吊装工具,确保管道对接准确无误。在回填环节,采用分层夯实技术,并借助智能压实度监测系统实时检测回填质量,避免传统方法可能引发的沉降问题
考虑到东莞地区降雨频繁的特点,项目特别制定了雨季施工应急预案。通过设置临时排水沟渠和集水井,有效收集并排除施工现场积水,防止雨水浸泡沟槽影响施工进度。同时,准备充足的防雨材料,如塑料布和遮阳棚,确保在突发天气情况下仍能继续作业。对于已安装但未完全回填的管道,采取加固措施以抵御外部压力,保障结构安全
为了进一步加快施工速度,项目团队还采用了预制化施工工艺。将部分管道配件提前在工厂加工完成,运至现场直接组装,减少了现场制作时间。这种做法不仅提高了施工精度,还降低了对周边环境的影响。同时,通过合理安排运输路线和时间,确保材料供应及时到位,避免因物资短缺导致停工
在质量管理方面,建立了完善的检查验收机制。每道工序完成后,由专业技术人员进行严格检验,发现问题立即整改。特别是在管道接口处,采用柔性密封材料,确保连接部位的防水性能达到设计要求。此外,利用智能检测设备对管网系统的整体性能进行评估,包括渗漏测试、压力测试等,确保交付后的使用效果符合预期
最后,通过加强与相关单位的沟通协调,确保雨污水管网施工与其他工序紧密配合。定期召开进度协调会,及时解决可能出现的问题,调整资源分配策略。这种协同作业模式不仅提高了施工效率,还为后续工序创造了良好条件,为整个项目的顺利推进奠定了坚实基础
智能压实度监测系统应用
智能压实度监测系统在东莞滨海湾新区东湾大桥工程中扮演着至关重要的角色,通过实时数据采集和分析,确保路基与路面施工的压实质量达到设计要求。该系统基于物联网技术,将传感器嵌入到压路机中,实时记录碾压过程中的关键参数,如碾压遍数、速度、温度以及振动频率等,并将这些数据上传至云端进行分析处理。这不仅提高了施工效率,还有效减少了因人工检测不足而导致的质量隐患。
在实际应用中,智能压实度监测系统能够根据现场工况自动调整碾压参数,例如当系统检测到某些区域压实度未达标时,会立即发出警报提示操作人员加强碾压。同时,该系统还能生成详细的压实报告,为监理单位提供直观的数据支持,便于及时发现并解决潜在问题。此外,通过对历史数据的积累与分析,可以不断优化施工工艺,提高整体施工水平。
为了确保系统的高效运行,在项目实施前需对所有参与设备进行全面标定与校准,保证采集数据的准确性。同时,安排专业技术人员负责日常维护工作,包括检查传感器状态、更新软件版本以及培训一线操作人员正确使用设备。通过这种方式,不仅提升了施工精度,还降低了返工风险,从而为整个项目的顺利推进提供了坚实保障。
在节点工期保障方面,智能压实度监测系统的优势尤为突出。传统的人工检测方法往往耗时较长且存在较大误差,而采用智能化手段后,可以在短时间内完成大面积的压实度检测任务,显著缩短了工序间的等待时间。特别是在立体交叉段(K0+320-K0+680)这样复杂多变的施工环境中,系统能够快速适应不同工况下的需求变化,确保每一道工序都严格符合规范要求,为后续施工创造了良好条件。
此外,智能压实度监测系统还具备强大的兼容性,可以与其他数字化管理平台无缝对接,实现信息共享与协同作业。例如,通过与BIM进度模拟系统联动,可以实时掌握各施工段的进展情况,为动态调整施工计划提供科学依据。同时,结合气象预报数据,还可以提前预判可能影响施工质量的因素,采取相应措施加以规避,进一步提升施工效率与安全性。
交叉施工段机械调度方案
交叉施工段机械调度方案是确保东湾大桥工程节点工期顺利推进的重要环节。在本项目中,立体交叉段(K0+320-K0+680)涉及多条道路及规划线路的交叉施工,施工环境复杂且作业面有限,因此需要科学合理的机械调度计划来保障施工效率和安全。为此,我们从机械设备配置、作业区域划分、动态调整机制以及协同管理四个方面制定了详细的实施方案。
针对交叉施工段的特点,首先明确机械设备清单,包括挖掘机、推土机、压路机、混凝土泵车等关键设备,并根据施工工序需求进行分阶段调配。例如,在桩基施工阶段,重点投入旋挖钻机和冲击钻机,确保基础工程按时完成;进入路基填筑阶段后,增加装载机和平地机的数量以提高土方作业效率;在路面摊铺阶段,则提前部署沥青摊铺机和双钢轮压路机,为高质量完成路面施工提供保障。同时,考虑到交叉施工段场地狭小,所有设备均需经过严格的空间适应性评估,避免因设备尺寸过大导致操作受限或安全隐患。
为了提升施工效率,我们将整个交叉施工段划分为若干个独立的作业区,每个作业区配备专门的机械设备团队。例如,将K0+320至K0+450区间设为第一作业区,主要负责软基处理和桩基施工;K0+450至K0+550区间为第二作业区,侧重于路基填筑与管网铺设;K0+550至K0+680区间则作为第三作业区,集中力量完成路面结构
